更新日 | 2025年08月01日 |
---|---|

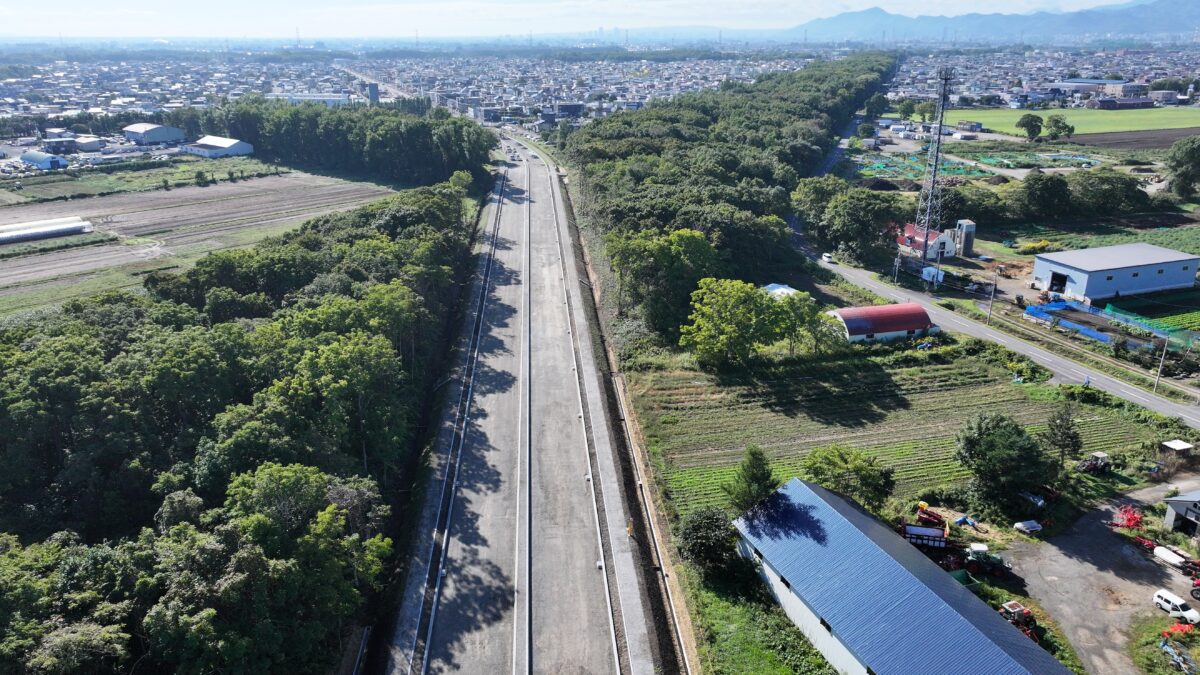

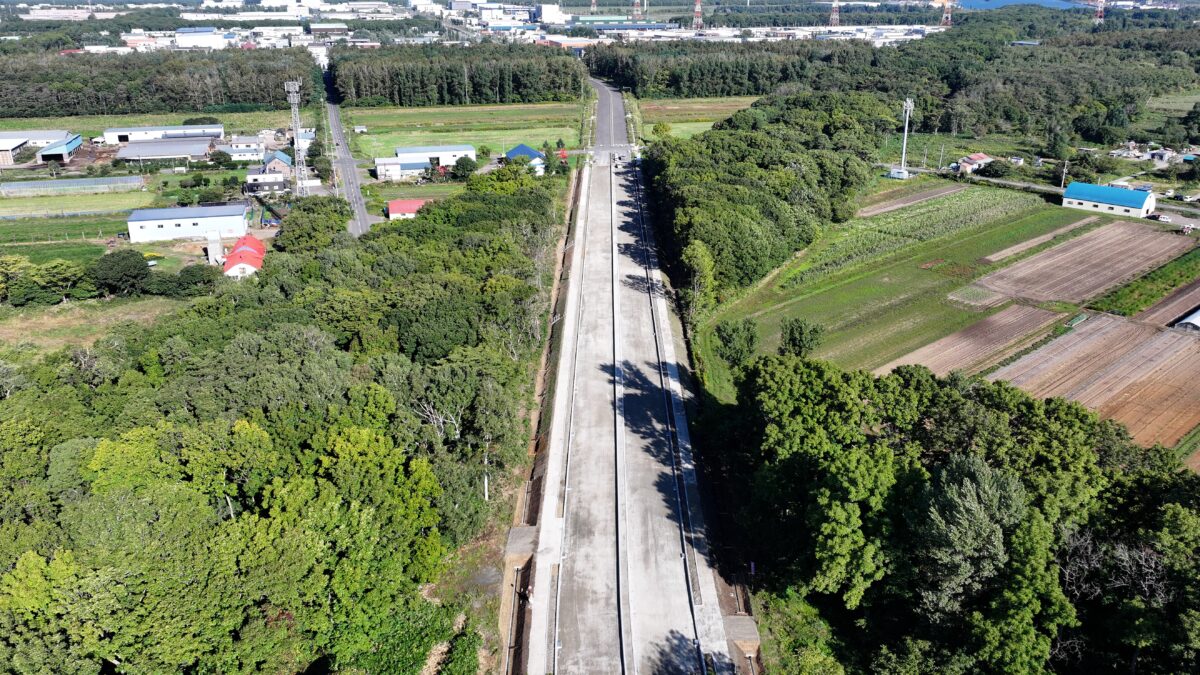

進捗率 | 58.5% |
施工場所 | 石狩市 |
工期 | 2025年03月26日~2025年09月30日 |
工事概要 | 工事延長 L=340m 掘削 V=1700m3 路床盛土(流用土) V=1600m3 路床盛土(採取土) V=2370m3 法面整形(切土部) A=1080m2 法面整形(覆土部) A=1220m2 路面工内法面整形 A=950m2 植生工(有機材種子散布) A=1080m2 植生工(張芝) A=680m2 すき取り土法覆機材 A=1220m2 プレキャストU型側溝(U-300B) L=439m プレキャストU型側溝(U-360B) L=179m プレキャストU型側溝(U-450) L=59m 暗渠排水管 L=231m プレキャスト街渠桝 N=34基 プレキャスト集水桝 N=4基 下層路盤(車道・路肩部) A=5770m2 歩車道境界ブロック L=1360m 植樹ブロック L=680m |

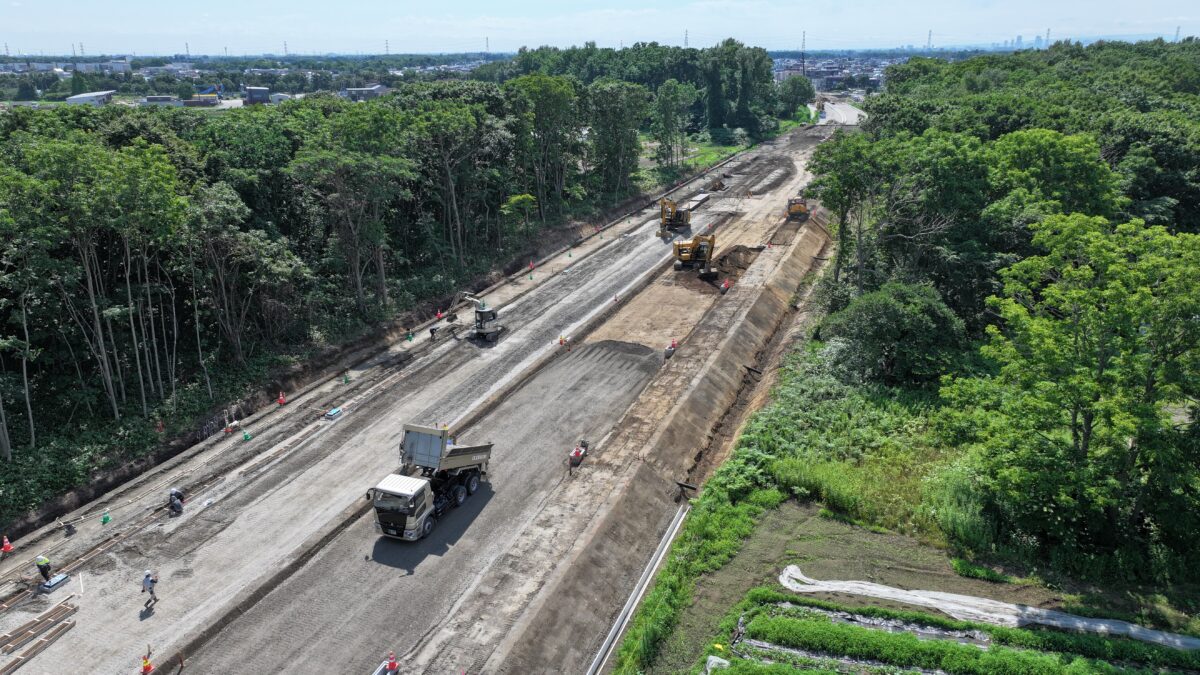

7月は土砂を運搬し、土で道路の形を造る作業がメインとなりました。

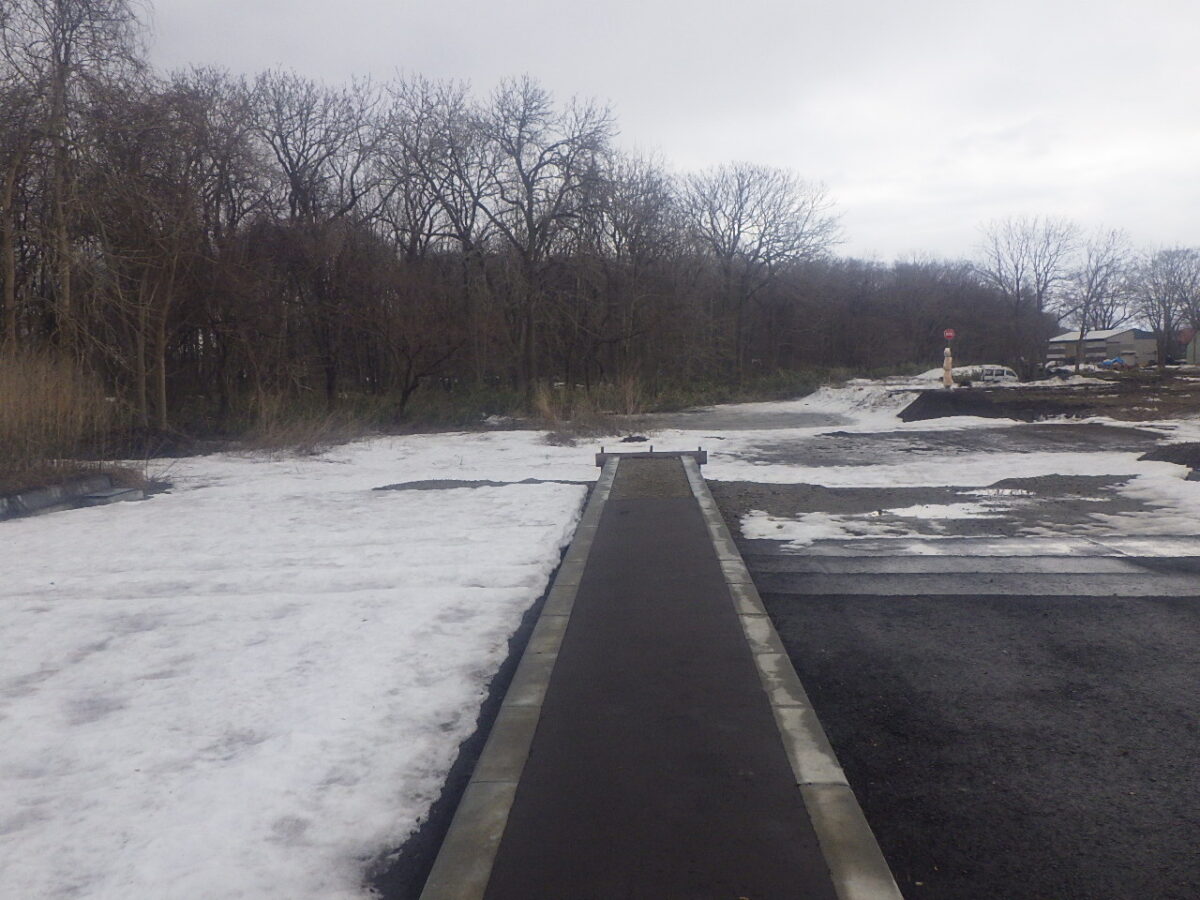

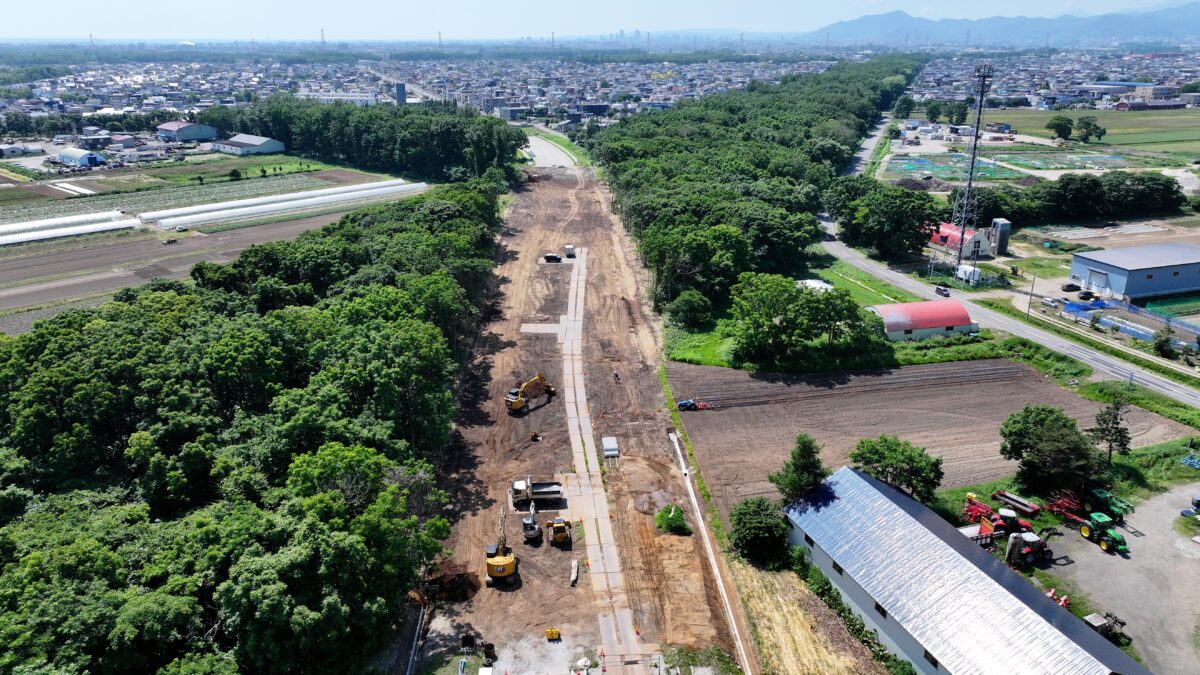

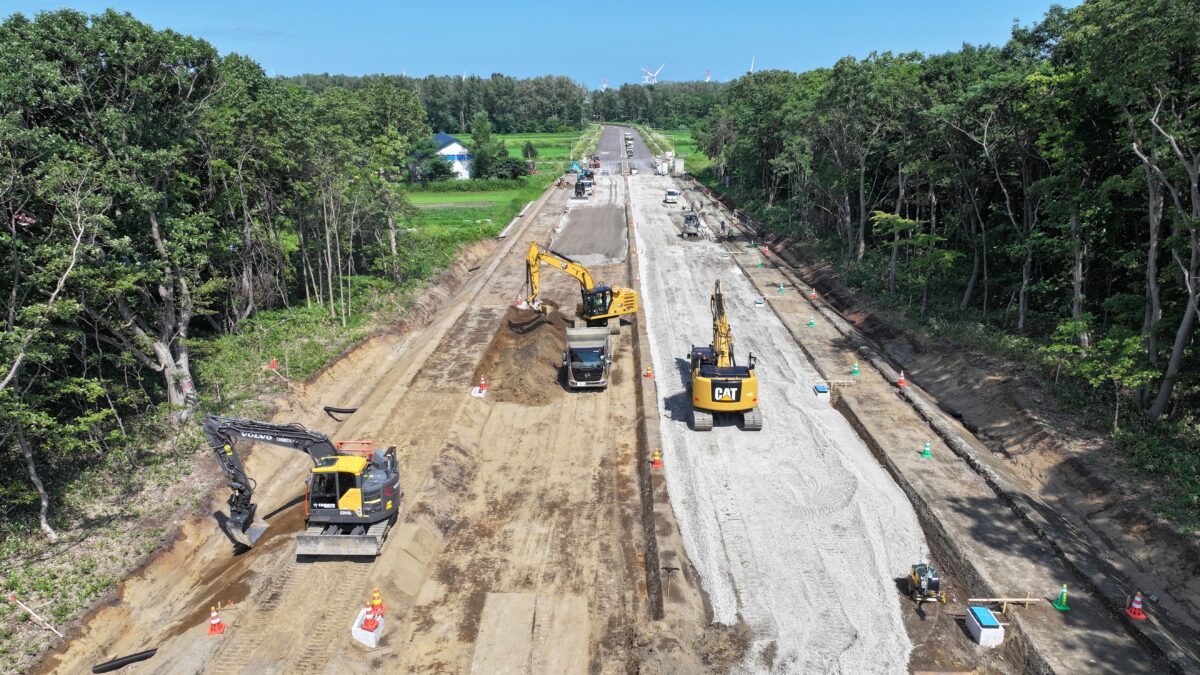

7月の末からは、路盤(ろばん:道路の表面部の舗装の下の基盤となるところで、道路全体の安定性、耐久性を支える砂利のこと)の施工も開始し、だんだん道路らしくなってきました。
8月からは路盤の施工と並行し、歩道と車道の境界に設置する縁石の取り付け作業も行っていきます。
工事の方は、完成まで半分を少し過ぎたところ迄やってきました。もう2ヶ月まだまだ忙しい日々が続きますが、今後も安全を第一に考え、工事が一日も早く完了するよう最善を尽くすと共に、沿道住民の皆様および、通行中の皆様にはご迷惑、ご不便を感じることもあろうかと思いますが、引き続きご理解とご協力のほど、宜しくお願い申し上げます
本格的な工事を開始いてから1ヵ月が経過しました。

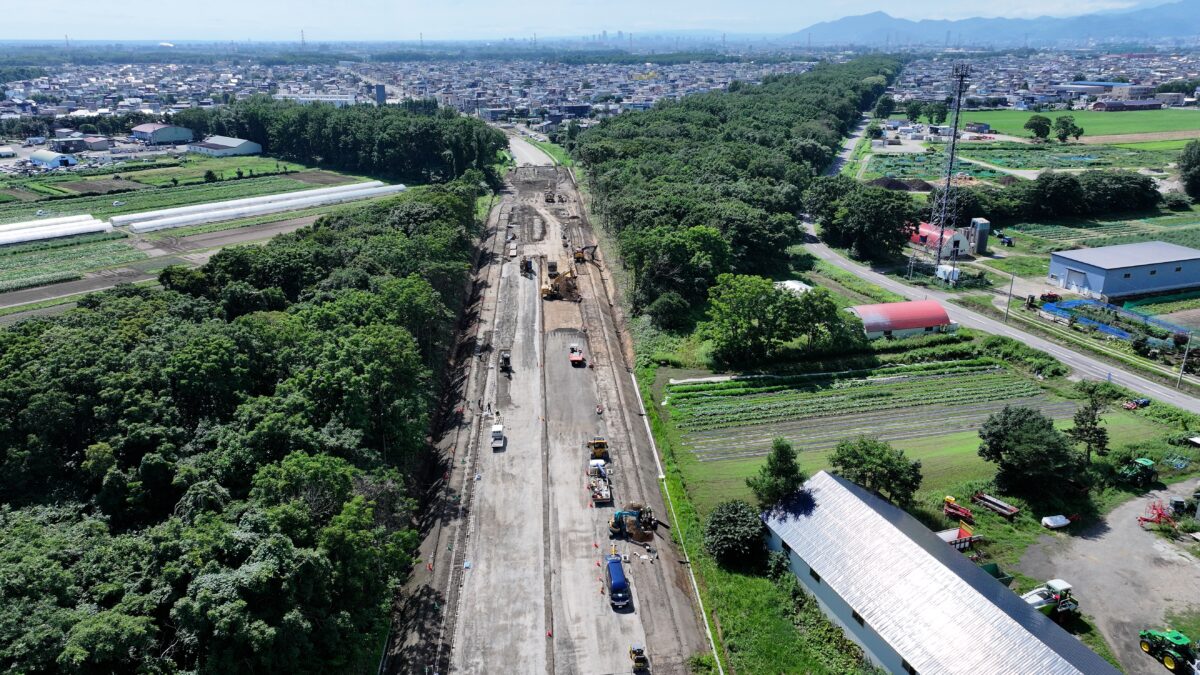

5月は、道路ができる範囲の立木の切倒し、搬出作業を行いました。

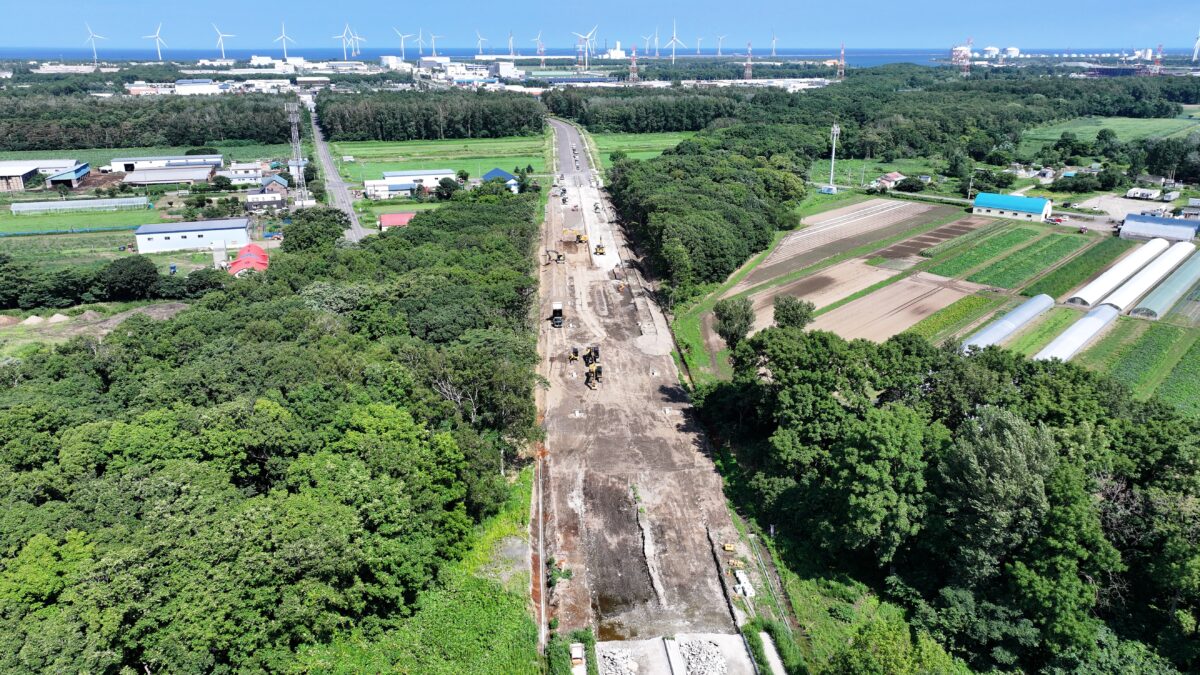

6月に入り表土(草の根等)のスキ取作業、排水のためのコンクリートU字溝の設置作業、道路本体の形を作る土砂の掘削、盛土作業と施工を進めています。
来月は1日~7日まで全国安全週間となっていて、その準備期間ということもあり、女性職員による安全だけでなく、衛生面についてのパトロールも実施されました。
工事の方はこれから、土砂の運搬作業によるダンプトラックの運行も多くなり、繁忙期へと入っていきます。今後も安全を第一に考え、工事が一日も早く完了するよう最善を尽くすと共に、沿道住民の皆様および、通行中の皆様にはご迷惑、ご不便を感じることもあろうかと思いますが、引き続きご理解とご協力のほど、宜しくお願い申し上げます

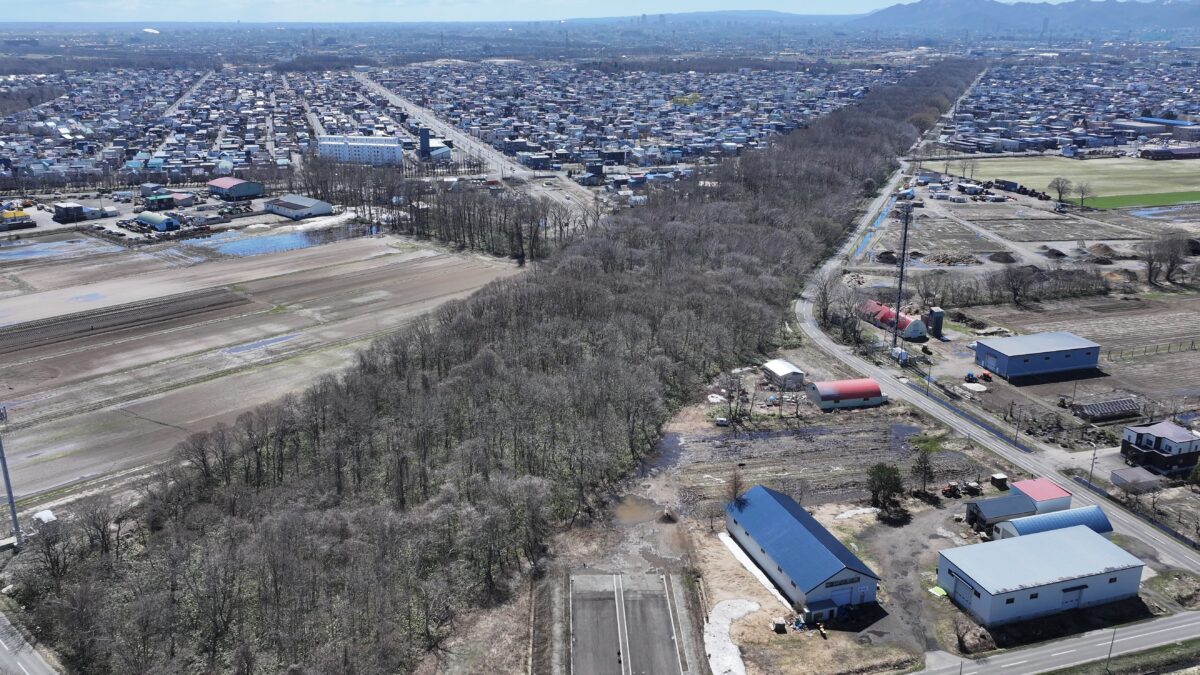

この工事は、花川通から重要港湾である石狩湾新港地域へ延伸する新しい道路を造る工事です。

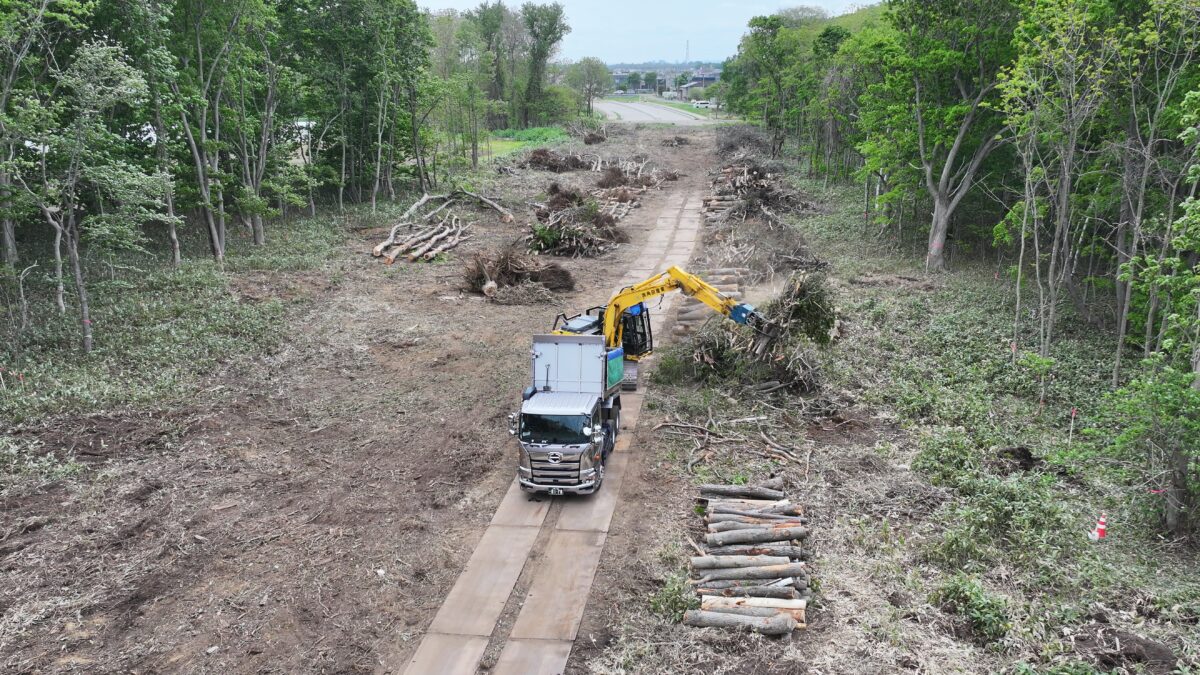

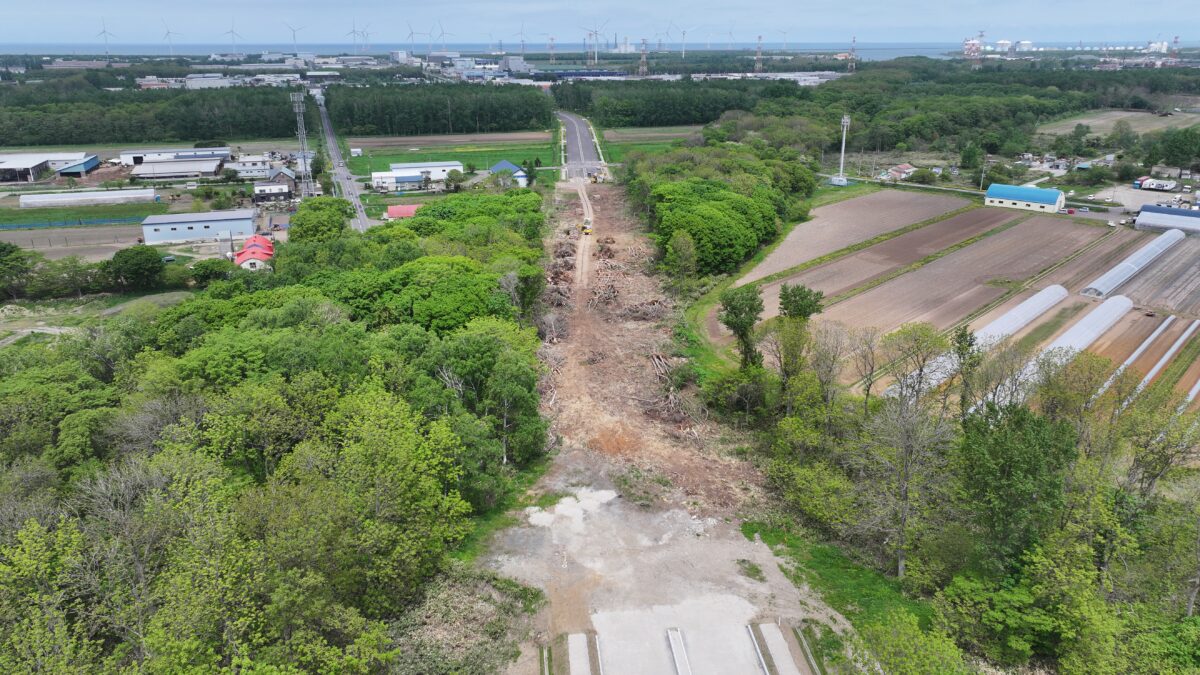

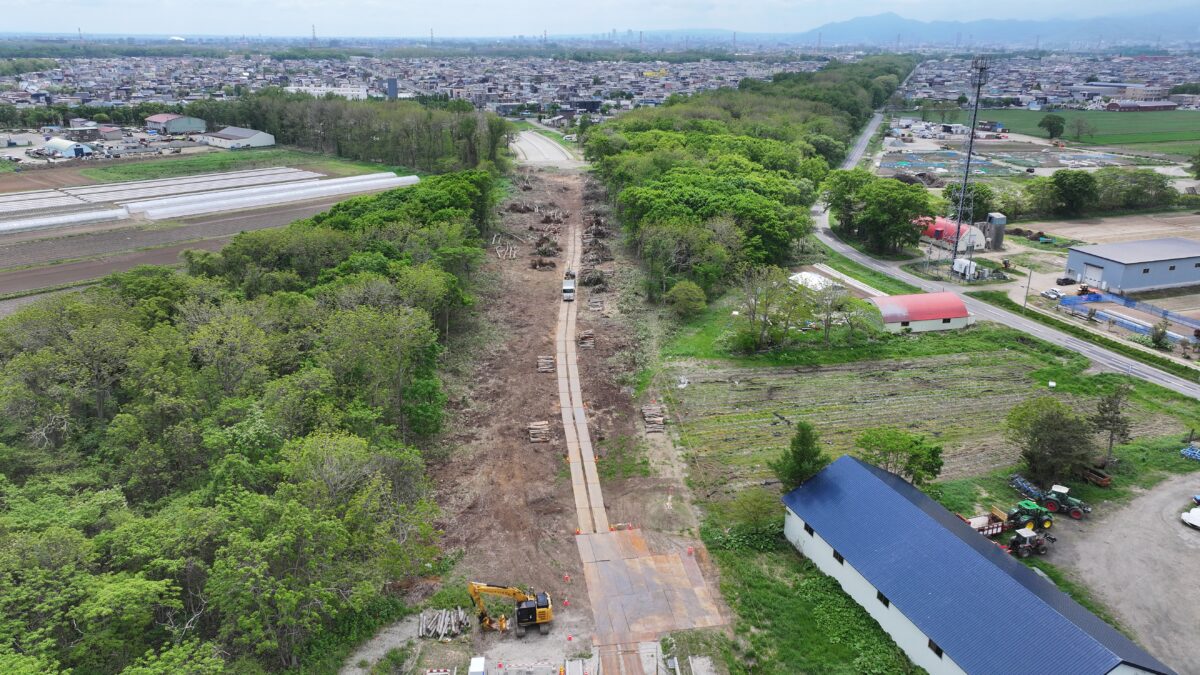

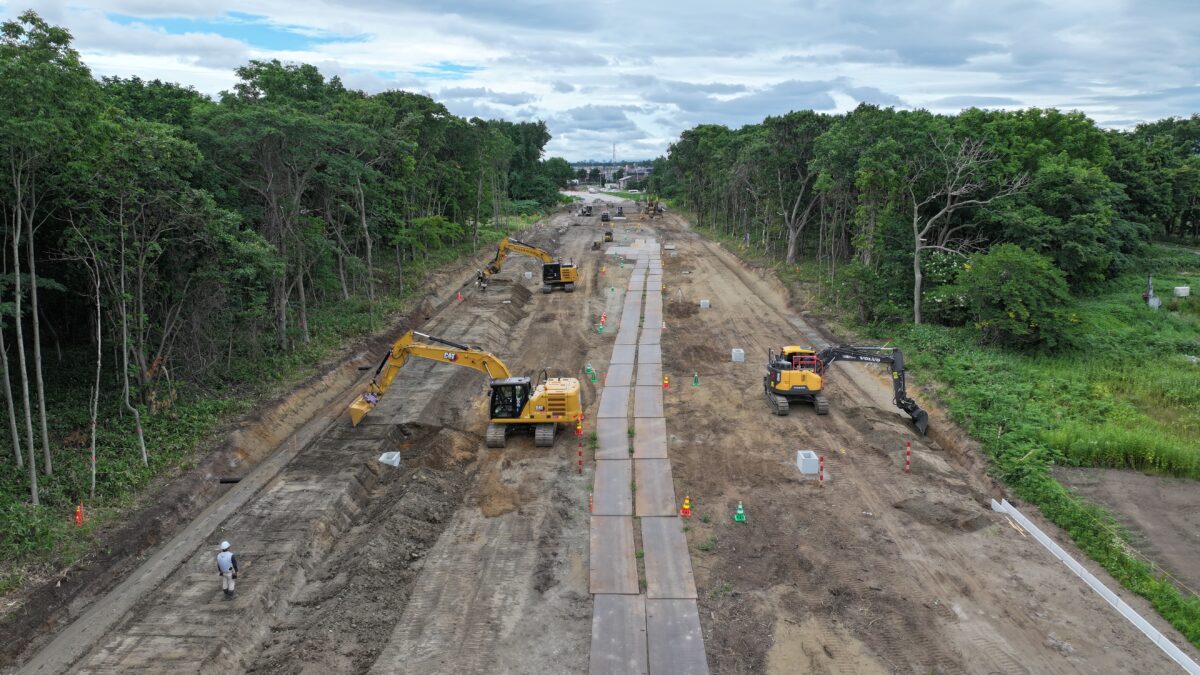

5月9日より道路敷地内の支障となる立木の切倒し作業を開始しました。予定では今月いっぱいで、この作業を完了し6月より本格的に道路を造る作業を開始する予定でいます。
工事は始まったばかりですが、安全を第一に考え、工事が一日も早く完了するよう最善を尽くすと共に、近隣住民の皆様および、通行中の皆様にはご迷惑、ご不便を感じることもあろうかと思いますが、ご理解とご協力のほど、宜しくお願い申し上げます。
