| 更新日 | 2026年08月31日 |
|---|---|
| 進捗率 | 18% |
| 施工場所 | 札幌市南区定山渓国有林344林班地先ほか |
| 工期 | 2026年05月27日~2027年03月23日 |
| 工事概要 | 【つつじ橋】橋長L=27.0m 幅員W=7.3m 水平力分担構造設置工:一式 横変位拘束構造設置工:一式 仮設工:一式 【四ツ峰トンネル】トンネル延長L=1487m 幅員W=8.75m 漏水対策工:一式 【新発寒側道橋】橋長L=20m 幅員W=28.5m 水平力分担構造設置工:一式 仮設工:一式 |
8月から水平力分担構造関係の作業を開始しました。
既設沓座拡幅の撤去→鉄筋探査→アンカー削孔の順に作業を完了致しました。9月からはアンカー削孔が一部残っているのを
完了次第、アンカーボルト定着作業を行います。
その後、1週間ほど養生期間を設けた後引抜試験を行います。
作業中は片側交互通行規制となり、ご迷惑をお掛け致しますが、引き続きご協力の程お願いします。
23日・24日でトンネル調査を完了致しました。
トンネルはしばらく作業は空き、製作物の作成が完了次第
作業再開となります(9月下旬~10月予定)。
8月からはつつじ橋で既設構造の撤去から始まり、削孔・アンカーボルト定着作業を行います。
作業中は片側交互通行規制となり、ご迷惑をお掛け致しますが、ご協力の程お願いします。
本日からつつじ橋において、橋梁点検車を用いた足場設置作業となります。つつじ橋での作業を完了次第、新発寒側道橋の
足場設置作業となります。
また、23日~24日で四ツ峰トンネルで調査を行います。
つつじ橋・四ツ峰トンネルでの作業中は片側交互通行規制となります。
ご迷惑をお掛け致しますが、ご協力の程お願いします。
再生資源利用計画書を公開します。

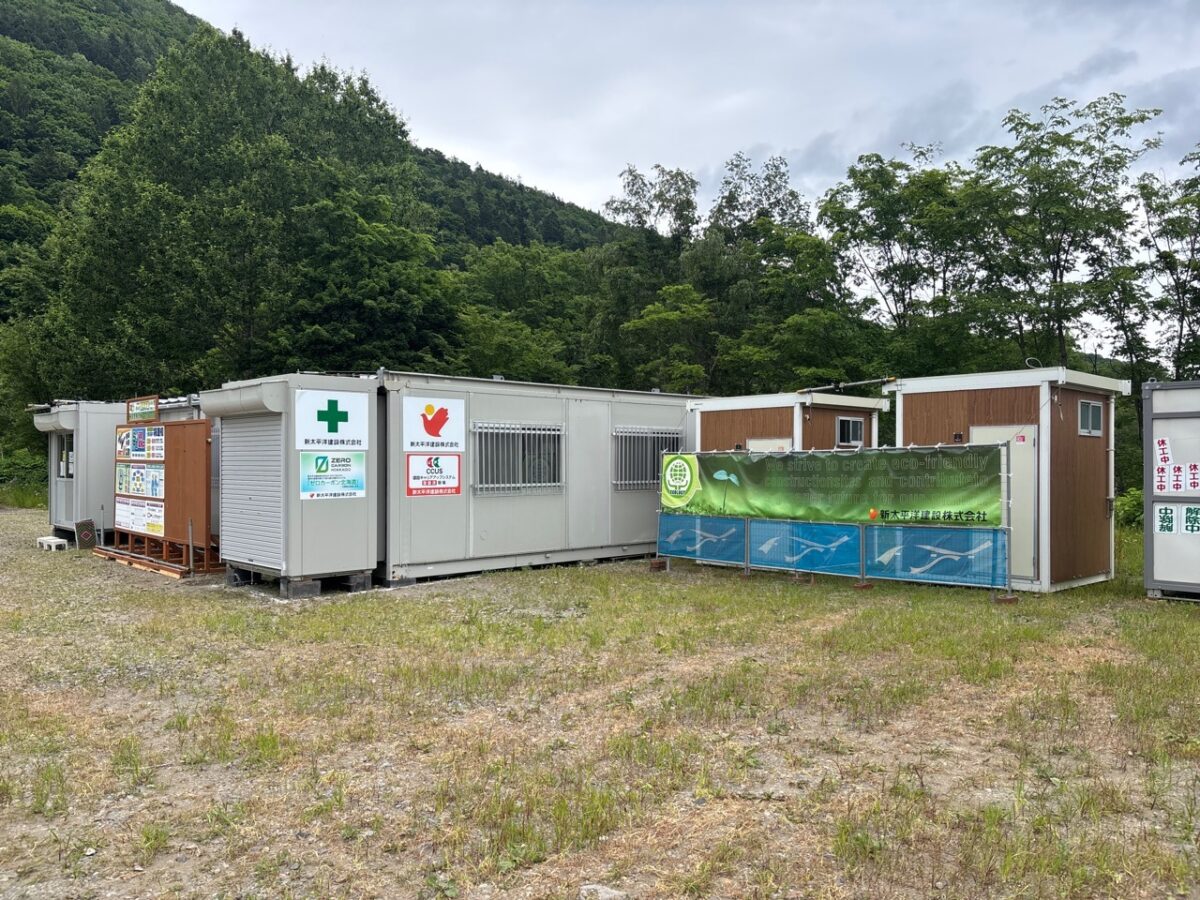

6月30日に事務所を設置しました。
工事期間中はご迷惑をお掛けいたしますが、安全を第一に心掛け早期完成を目指しますので、ご理解・ご協力くださいますようお願い申し上げます。
