更新日 | 2025年10月01日 |
---|---|
進捗率 | 30.1% |
施工場所 | 北海道夕張郡長沼町 |
工期 | 2025年07月04日~2026年03月02日 |

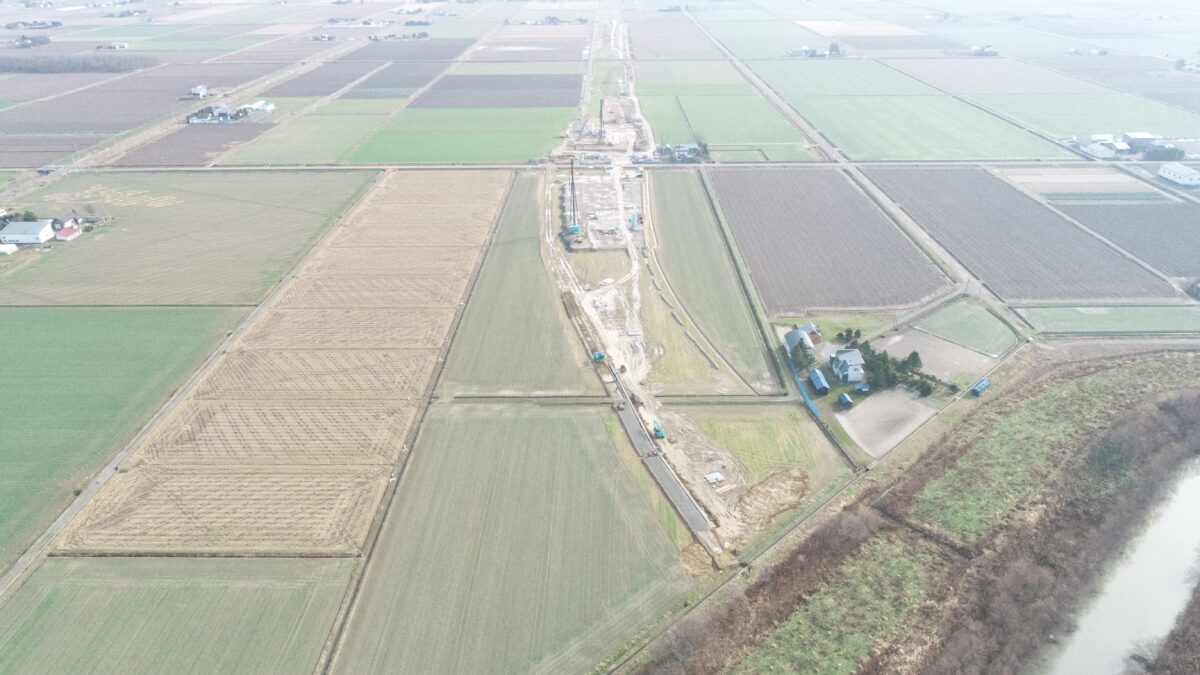

工事概要 | 工事延長 L=430m 道路土工 路床盛土工 路床盛土 1320㎥ 法面整形工 法面整形(盛土部)750㎡ 地盤改良工 サンドマット工 サンドマット 7100㎥ 固結工 スラリー撹拌 74本 法面工 植生工 張芝 750㎡ 排水構造物工 用水路工、分水口工、落差・流末工 1式 仮設工 工事用道路工 敷鉄板、フレシキブルパイプ、素掘側溝 1式 共通仮設費 1式 |

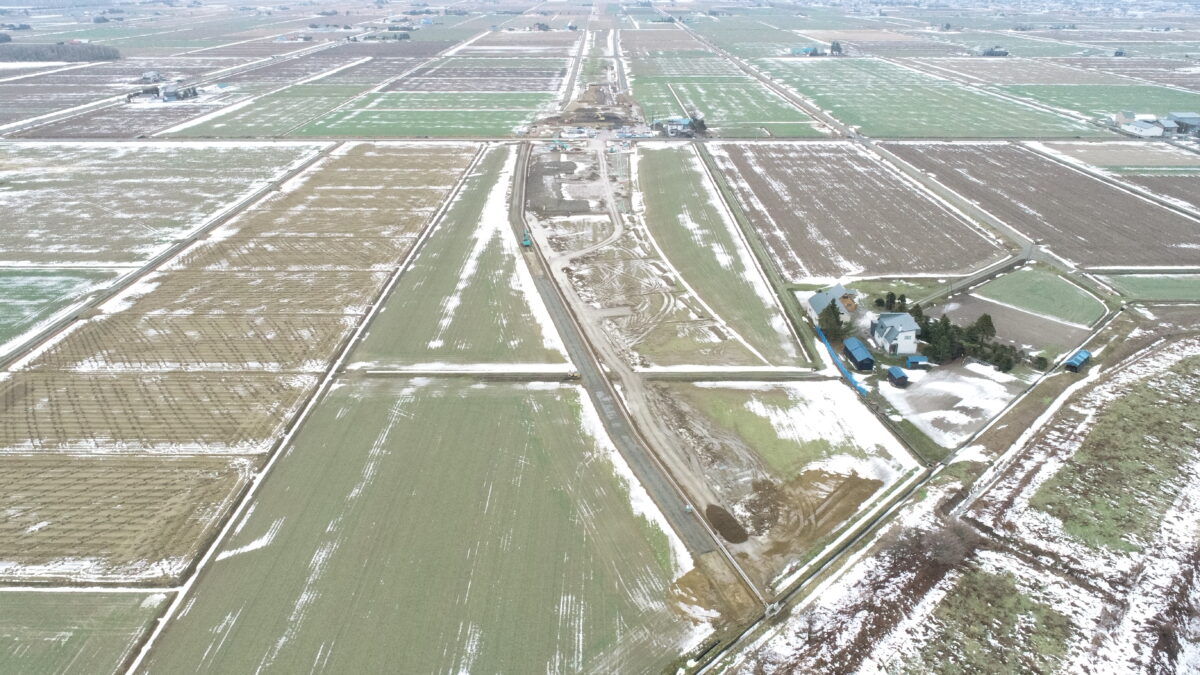

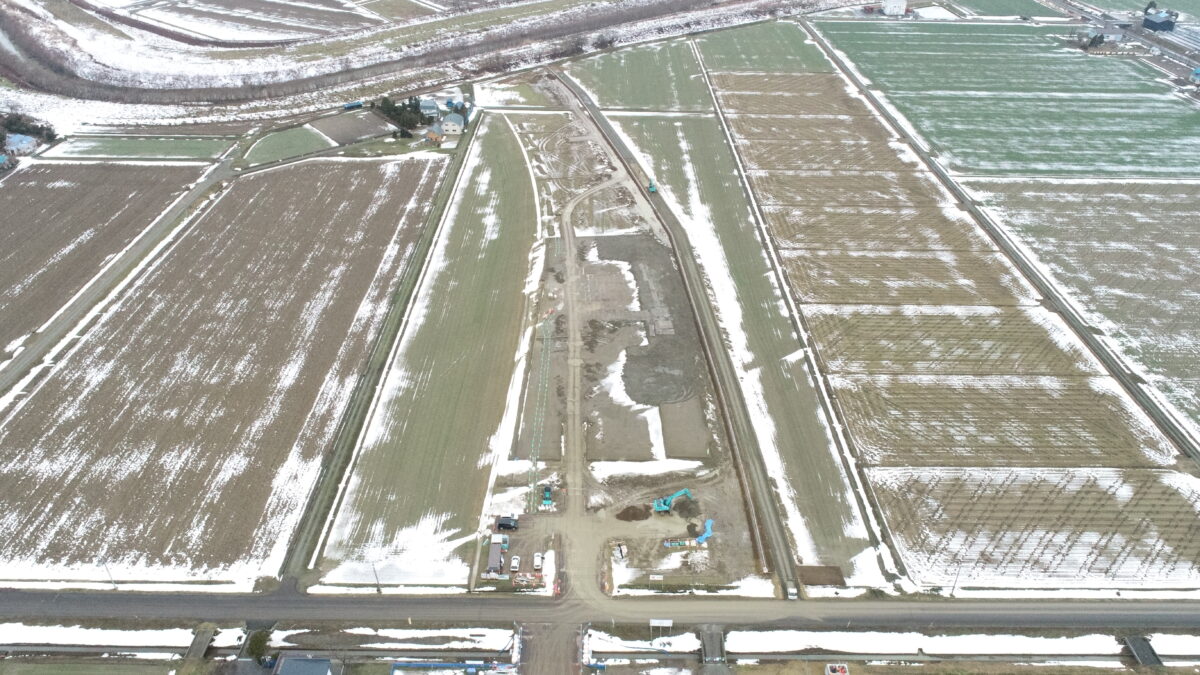

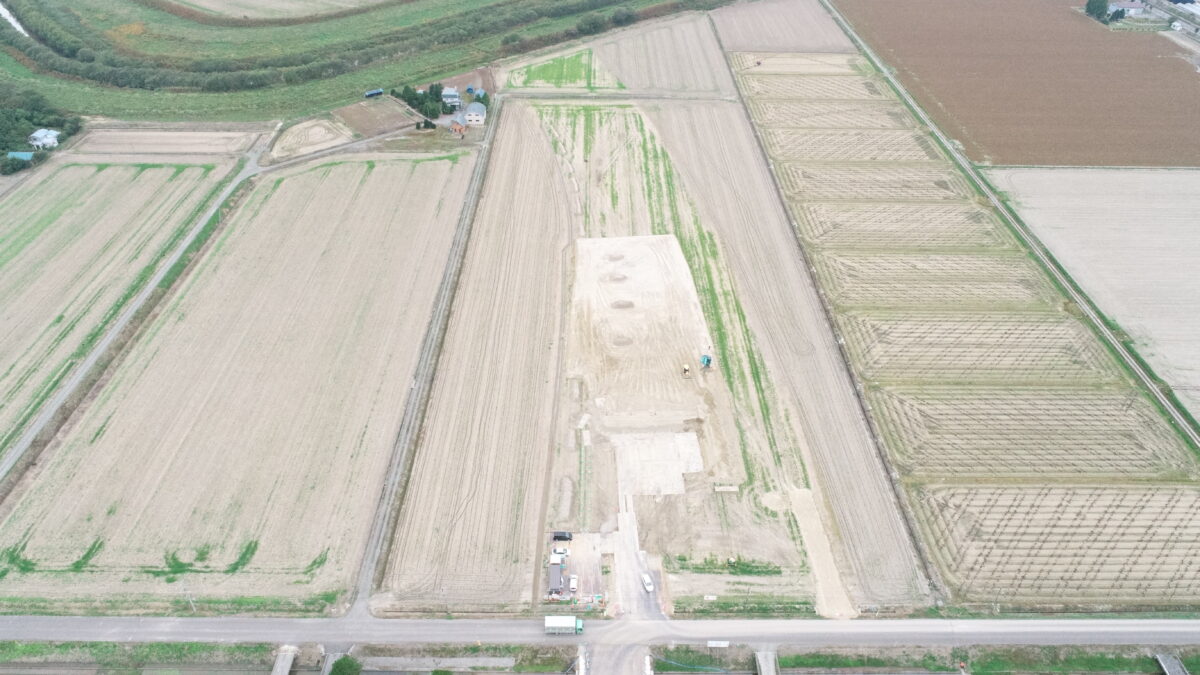

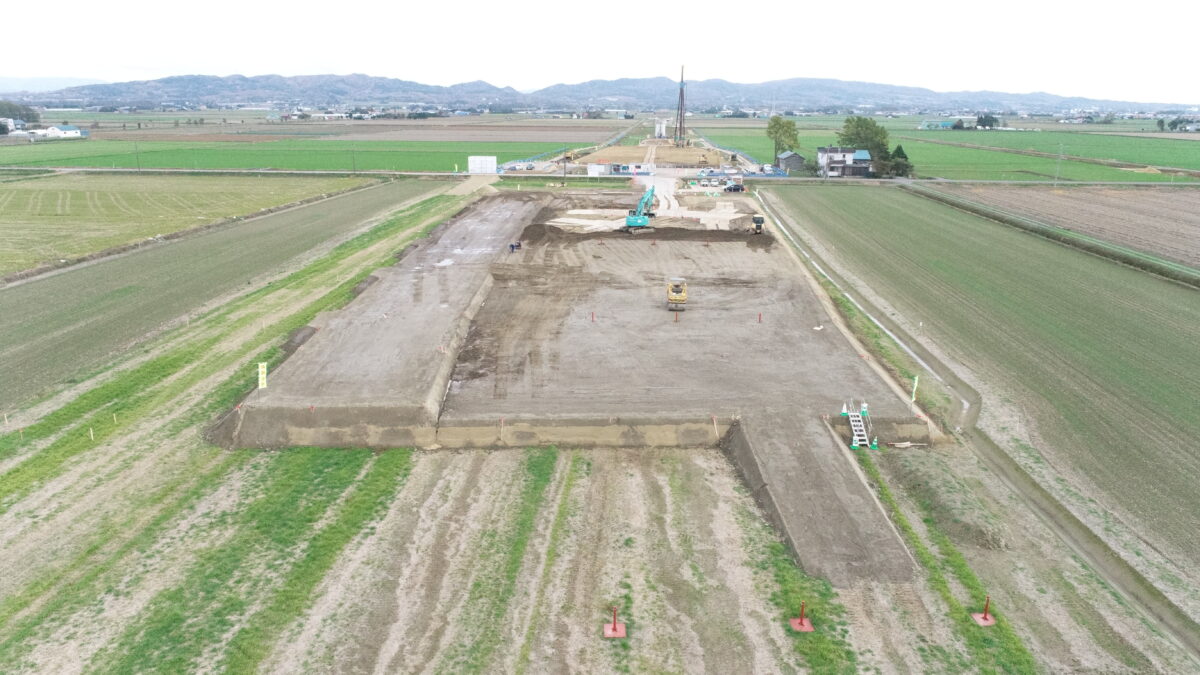

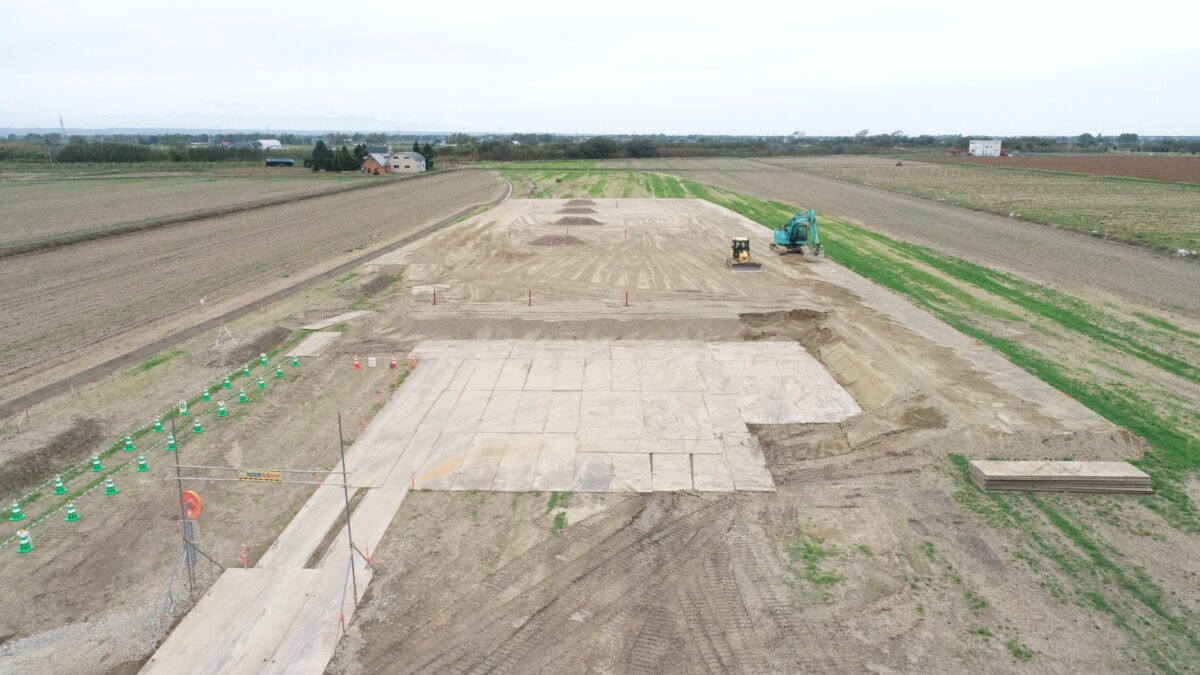

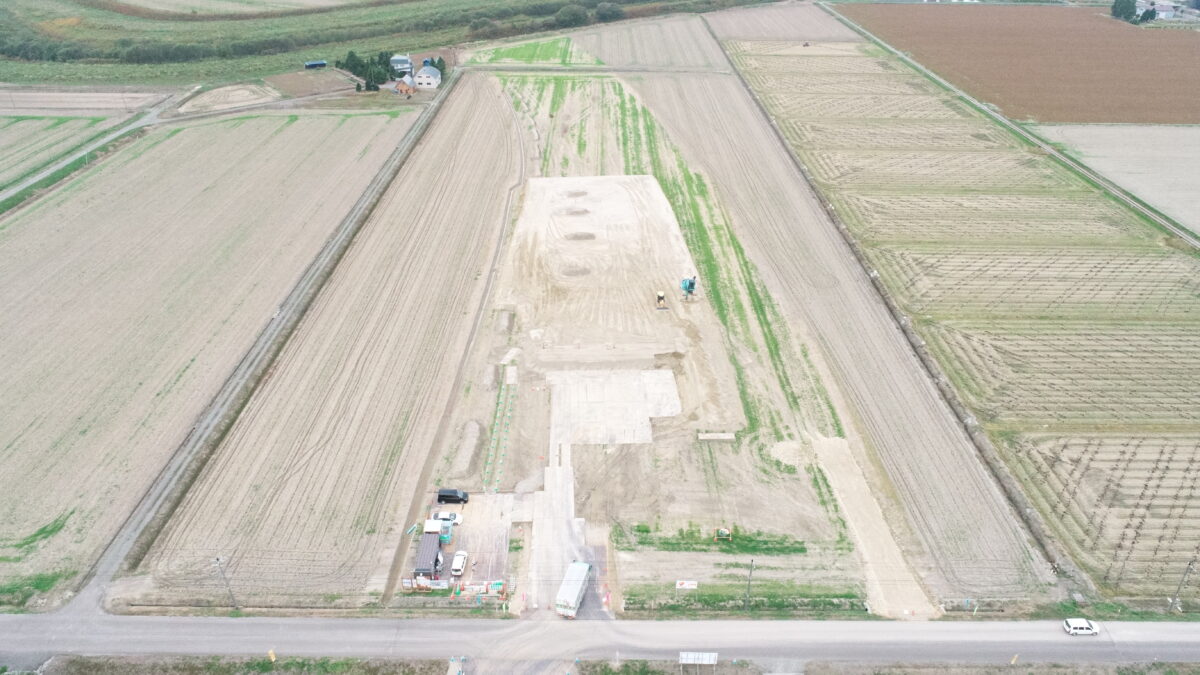

先月よりサンドマット(砂の層)を施工しております。今月からは路体盛土の施工を行っていきます。引き続き、土砂運搬の関係で工事車両の出入りが多くなります。ご近隣の方々には大変ご迷惑おかけしますが、引き続きご協力のほどよろしくお願いします。

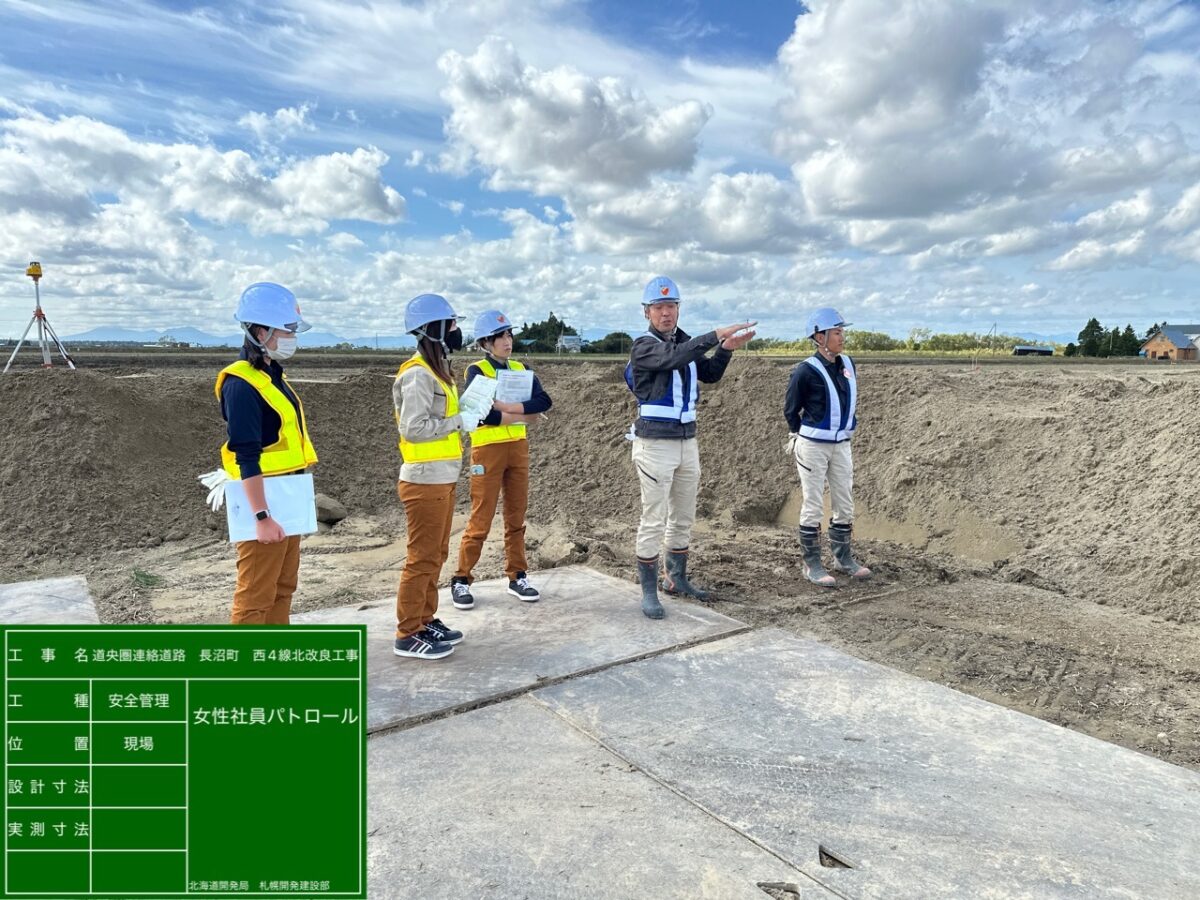

「けんせつ小町パトロール」を実施いたしました。
女性職員が中心となり現場環境の点検を行い、誰もが働きやすい現場づくりを引き続き徹底しています。

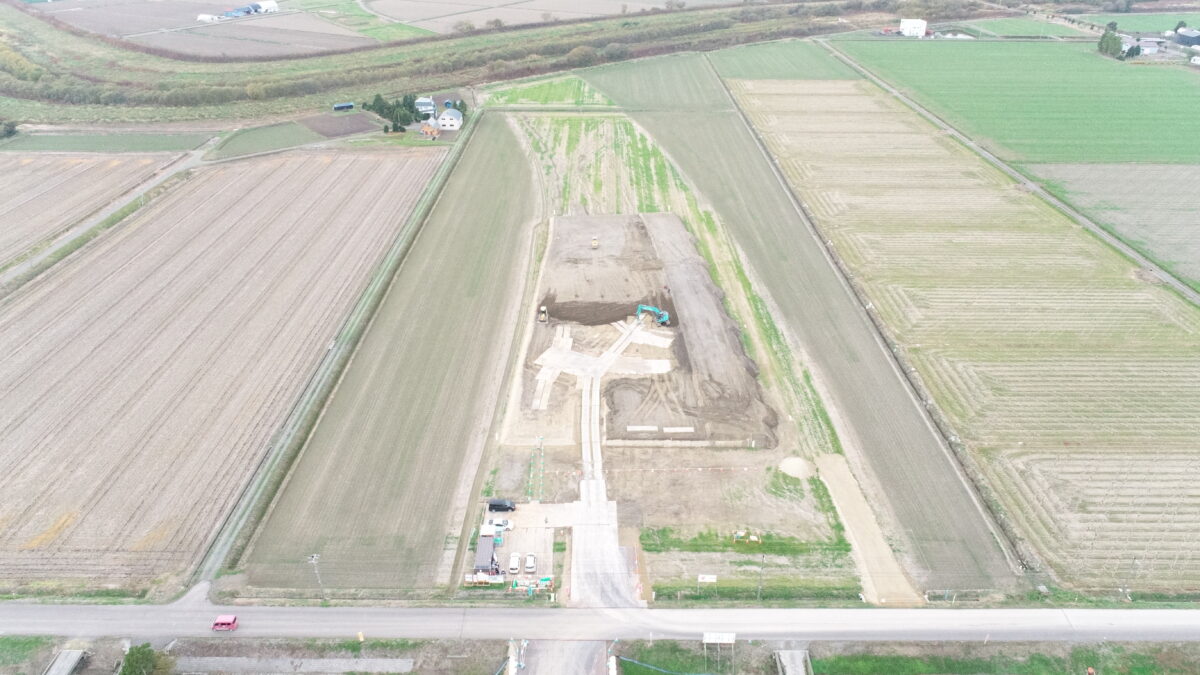

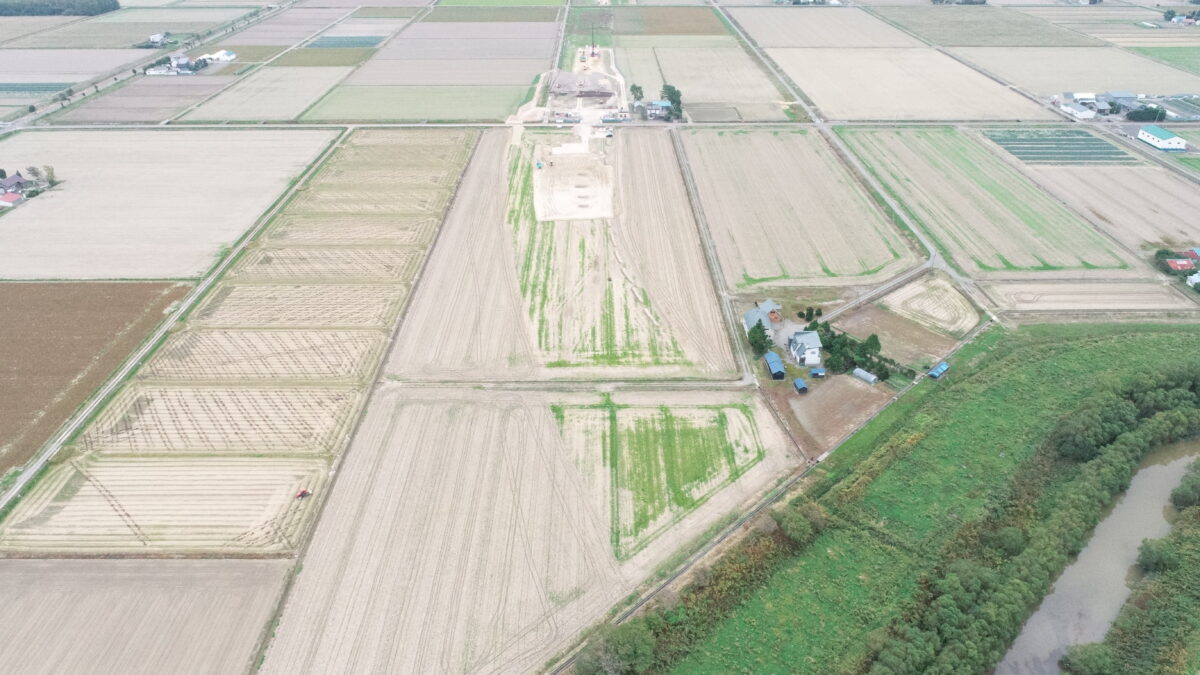

先月末より、現場出入り口の造成が完了しました。今月からサンドマットを施工予定です。購入土の運搬の関係で工事車両の出入りが多くなります。ご近隣の方々には大変ご迷惑おかけしますが、引き続きご協力のほどよろしくお願いします。

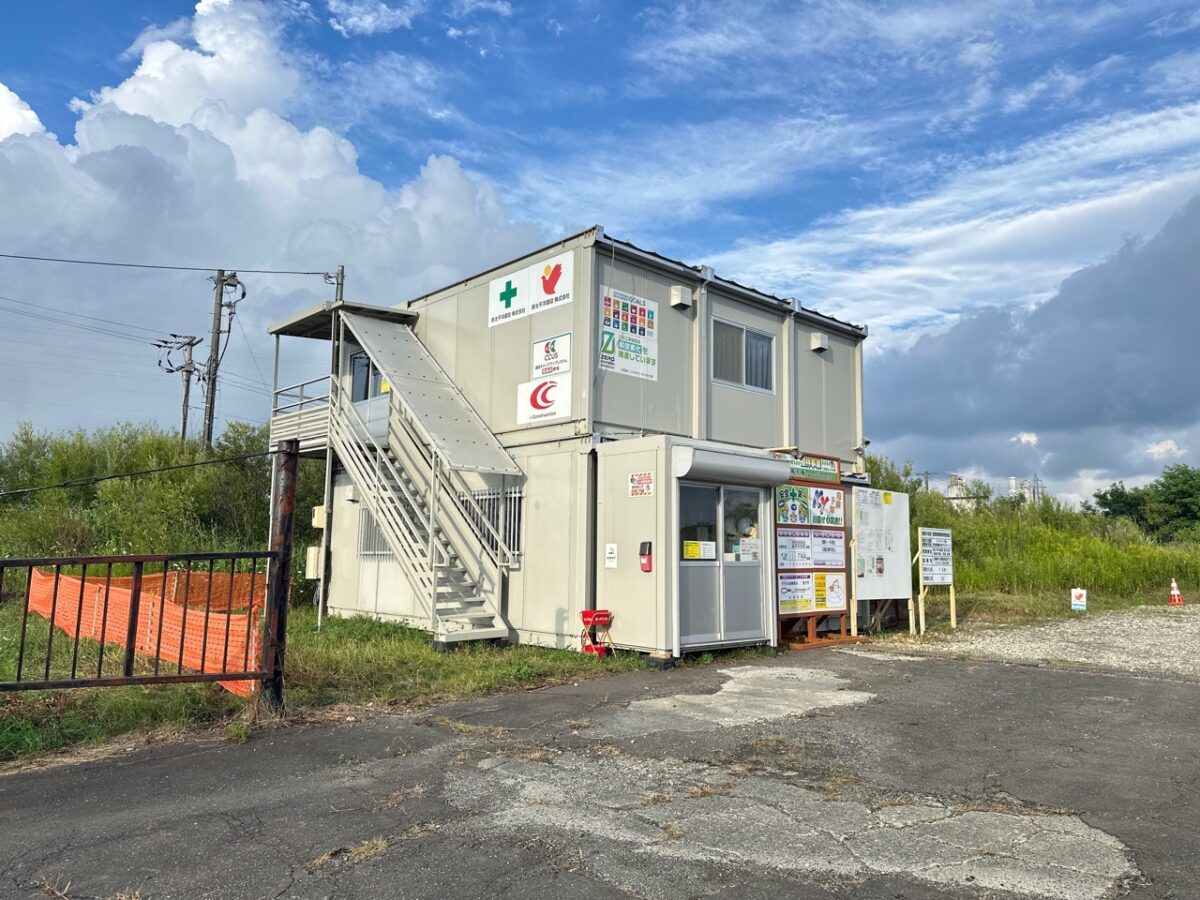

7月29日に事務所を設置いたしました。

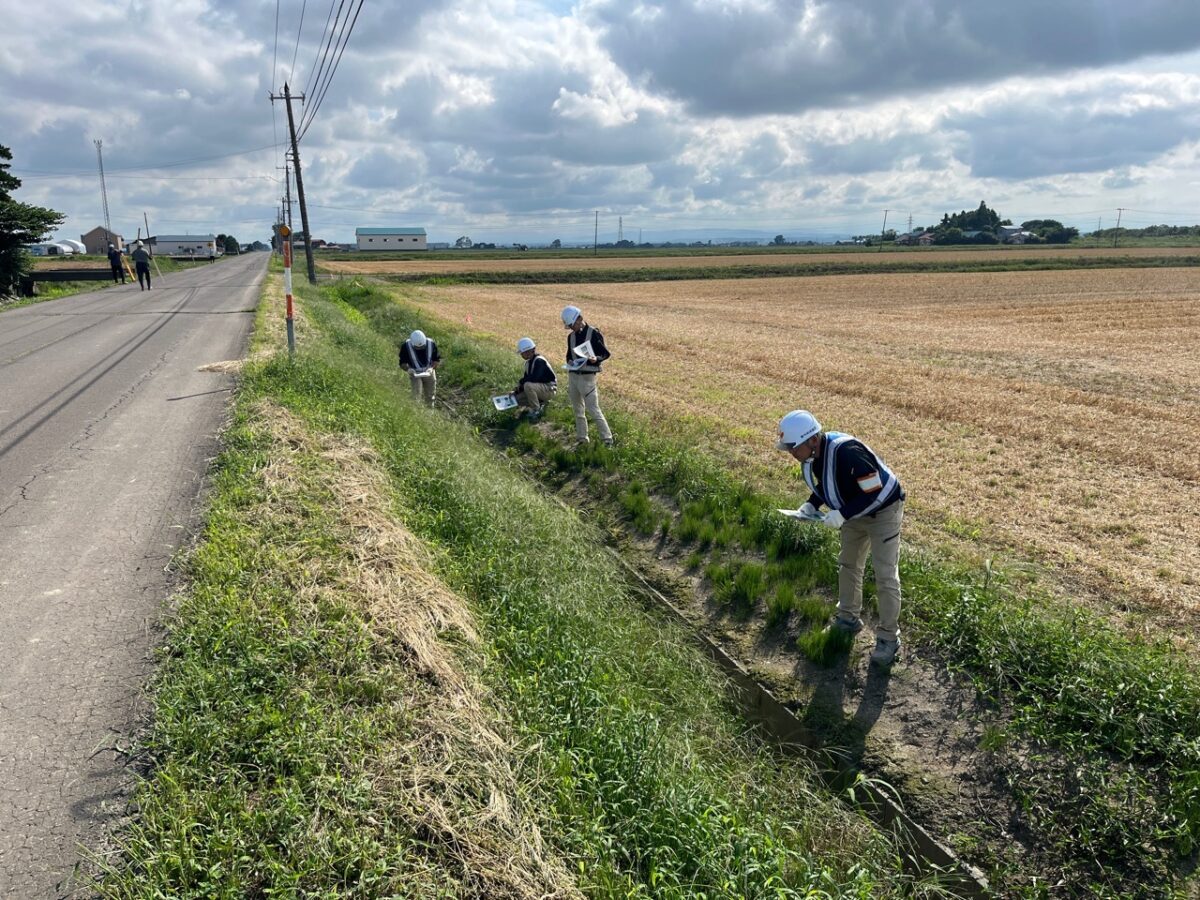

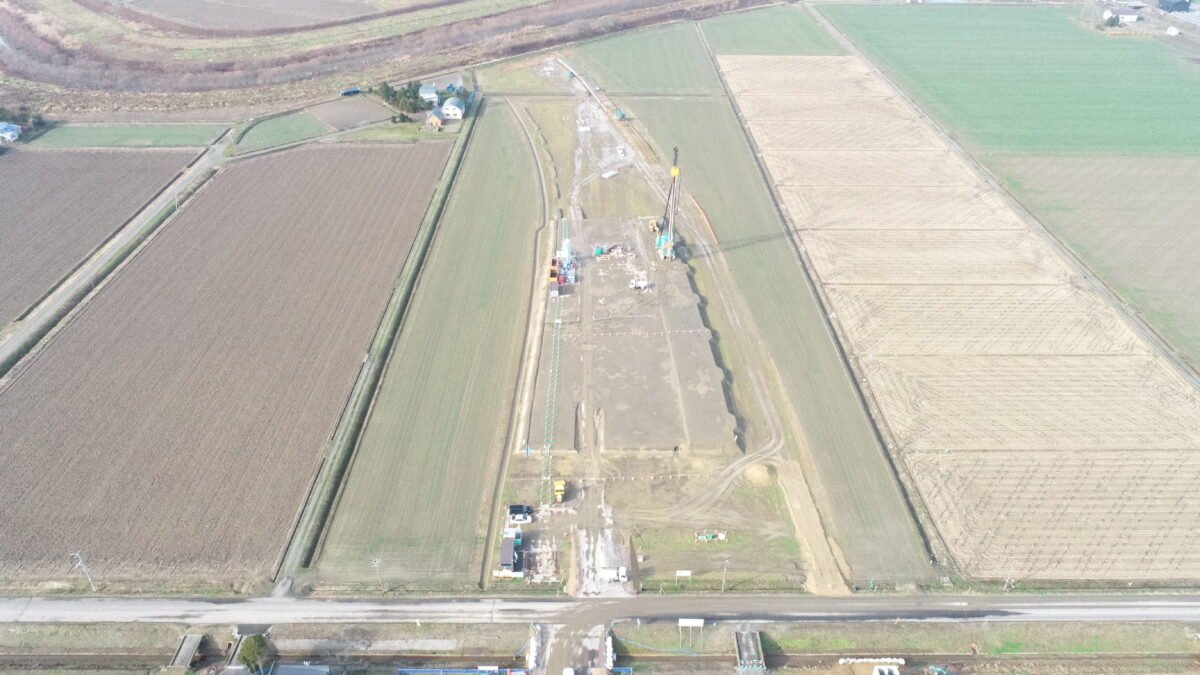

7月31日には特定外来生物の調査を実施しております。
【夏季休業のお知らせ】
誠に恐縮ながら、8月9日から8月17日まで作業所を閉所させていただきます。
【今後の予定】
8月19日より、現況調査、測量、および現場出入口の造成作業を進めてまいります。
何かとご不便をおかけする場面もあるかと存じますが、ご理解とご協力いただけますようお願い申し上げます。
