施工中

国庫補助事業 幌南横断歩道橋補修工事

更新日 2026年07月01日
進捗率 5.0%
施工場所 札幌市中央区南21条西7丁目 幌南横断歩道橋
工期 2026年05月27日~2027年03月05日
工事概要 橋長L=23.4m 幅員 標準部1.9m(歩道1.5m+地覆0.2m×2)
           階段部1.68m(歩道1.5m+地覆0.09m×2)

現場塗装工   :550m2
橋面防水工   :71m2
歩道舗装工   :61m2
(ゴムチップ舗装)
道路融雪設備工 :一式
照明工     :一式
仮設工     :一式

工事記録

2026年07月01日

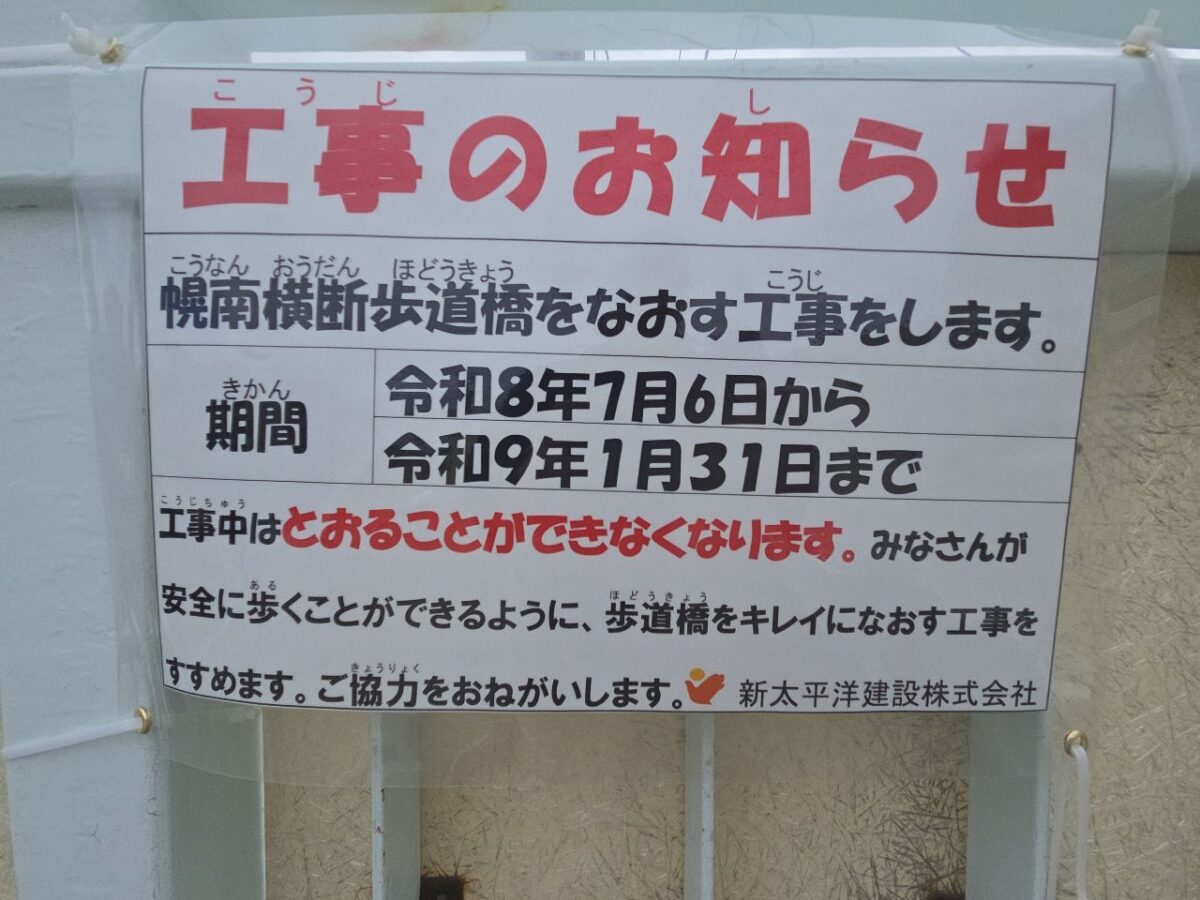

工事標識の設置と歩道橋に予告看板を掲示致しました。
工事期間となる7月6日~1月31日まで歩道橋は通行止めとなります。
ご近隣の皆様にはご迷惑をおかけしますが、早期完成を目指しますので、ご理解・ご協力の程よろしくお願い申し上げます。
なお、7月6日から歩道橋の付属物等の撤去作業が開始となります。

2026年06月23日

当現場の再生資源利用計画書及び再生資源利用促進計画書を公開します。

2026年05月27日

本工事は、札幌市横断歩道橋補修計画における、幌南横断歩道橋の補修工事を行うものです。
工事期間中は、幌南横断歩道橋が通行止めとなり、施工箇所付近の皆様には大変ご不便とご迷惑をおかけしますが、交通安全・事故防止に留意して早期完成を目指して進めてまいりますので、ご理解・ご協力の程よろしくお願い申し上げます。
