| 更新日 | 2026年04月08日 |
|---|---|
| 進捗率 | 4.4% |
| 施工場所 | 札幌市中央区北3条東3丁目1番地1 |
| 工期 | 2025年11月25日~2028年03月24日 |
| 工事概要 | 分譲マンション 鉄筋コンクリート造地上14階建(共同住宅142戸) 敷地面積: 2,080.66㎡ 建築面積: 1,012.30㎡ 延床面積:11,806.08㎡ |

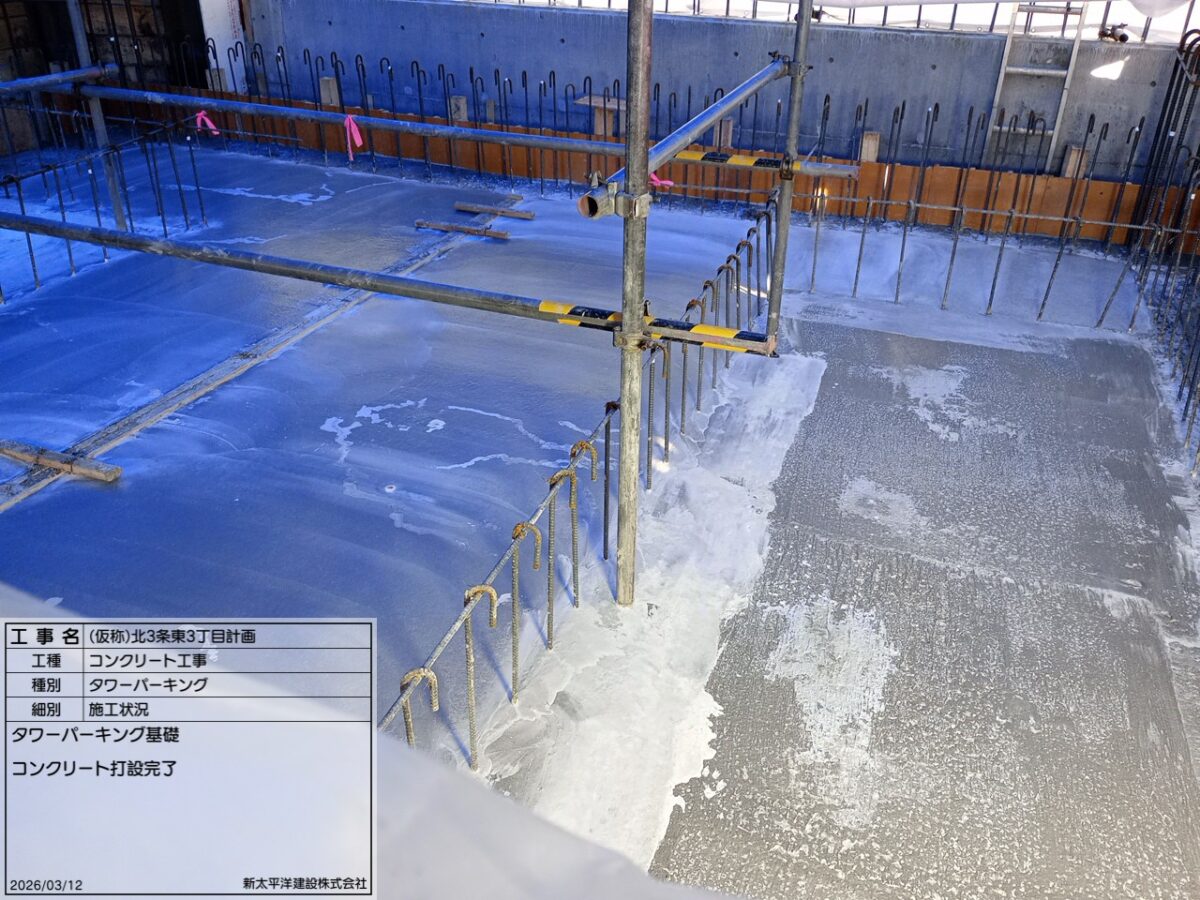

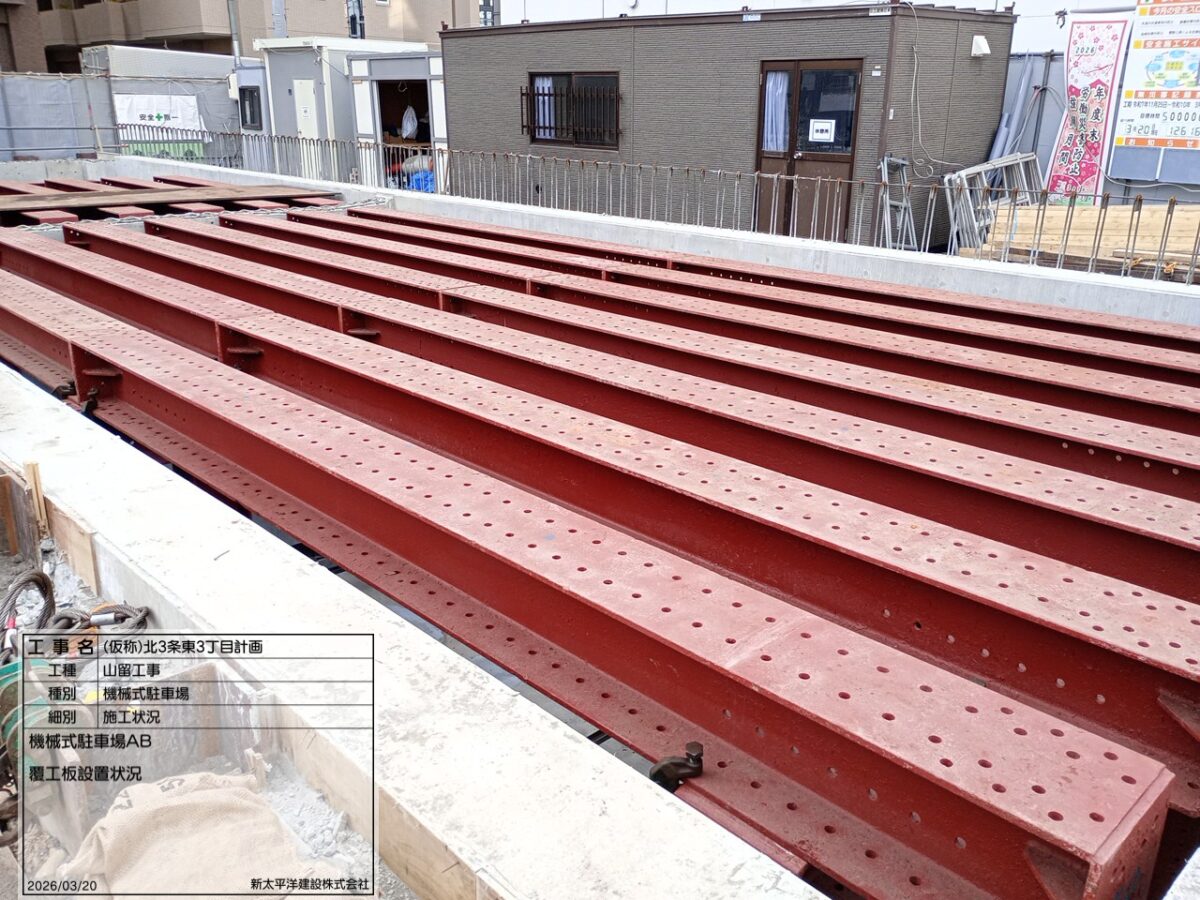

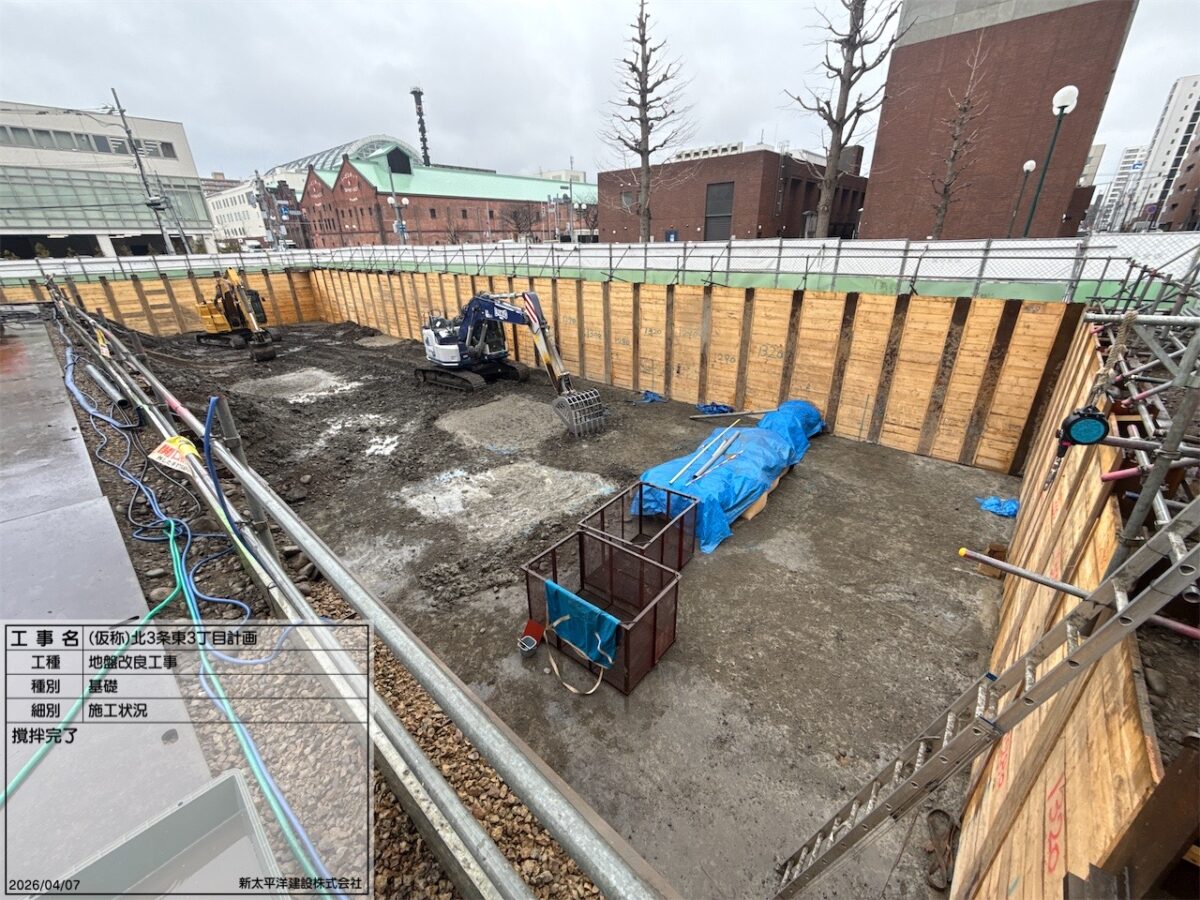

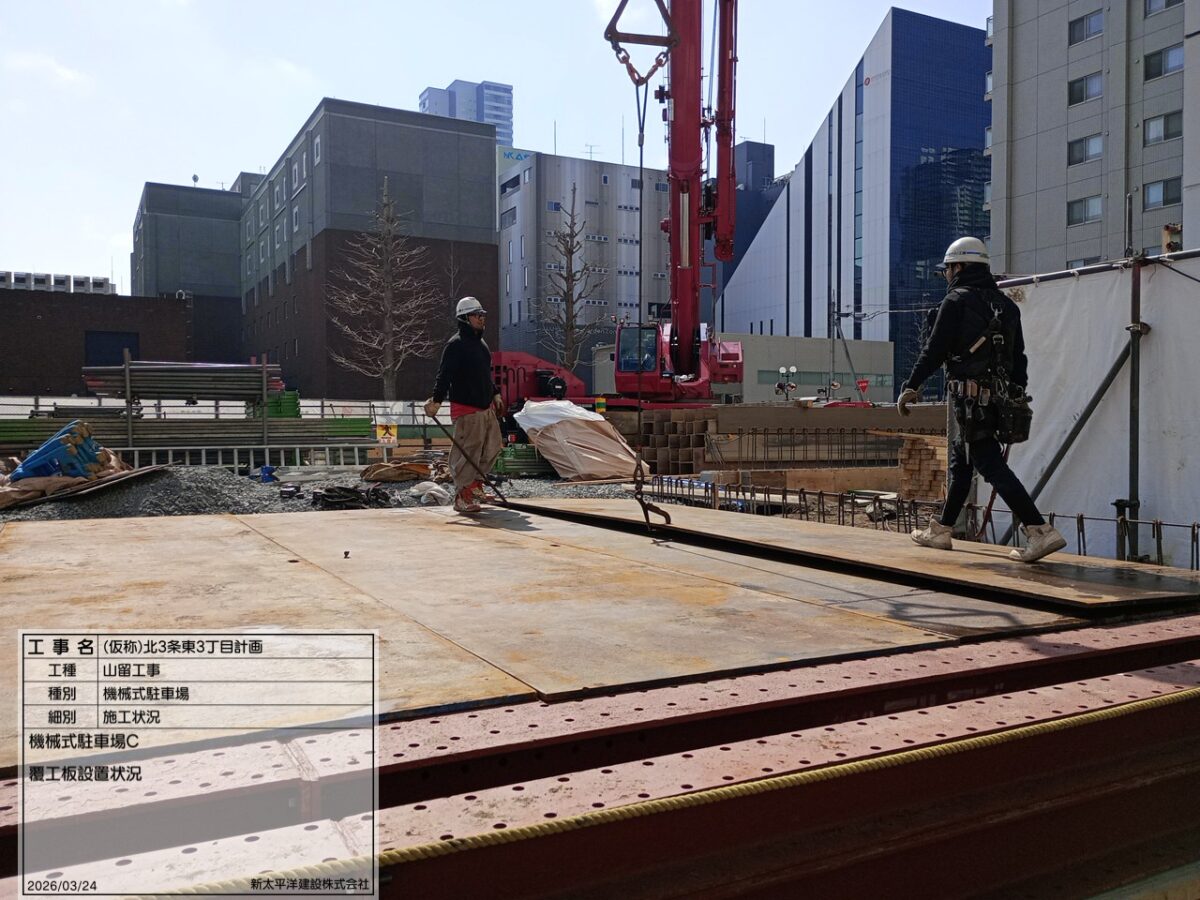

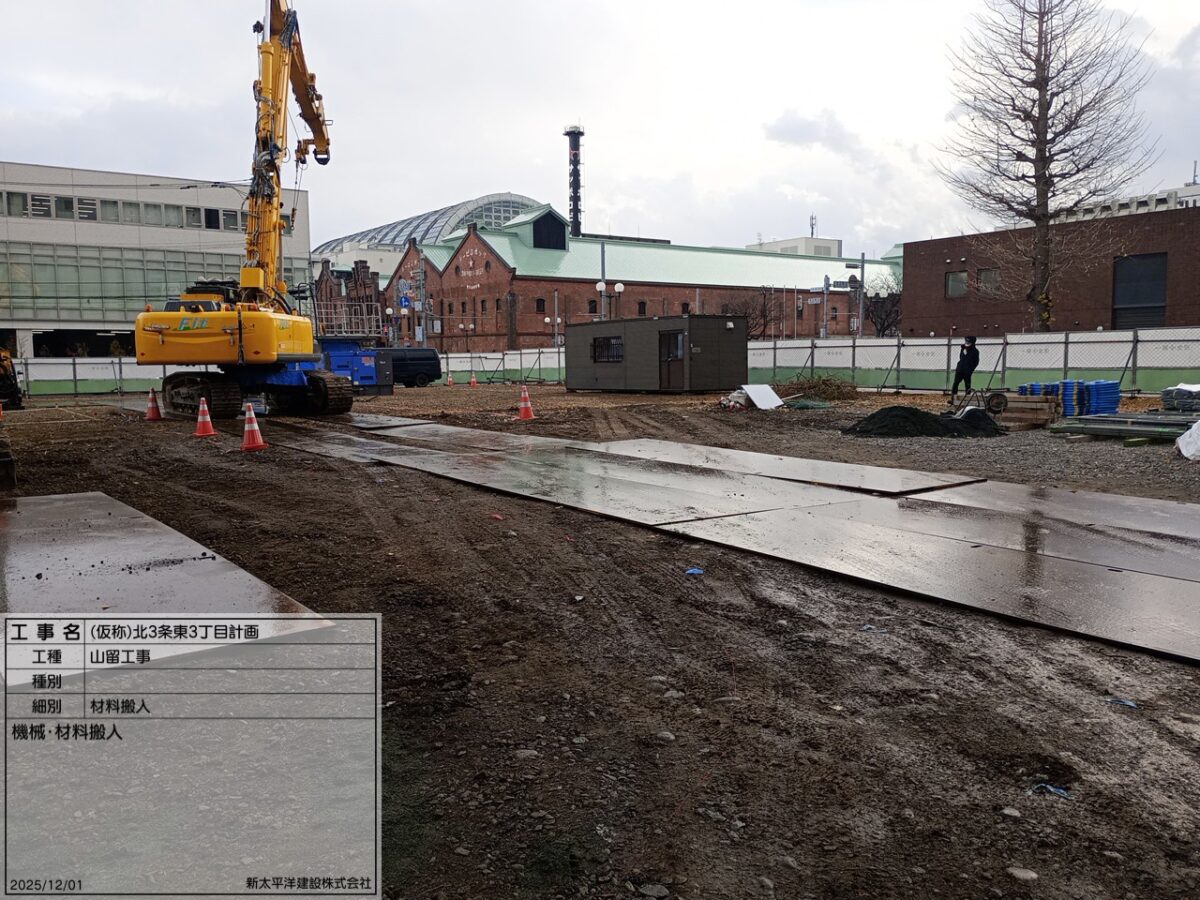

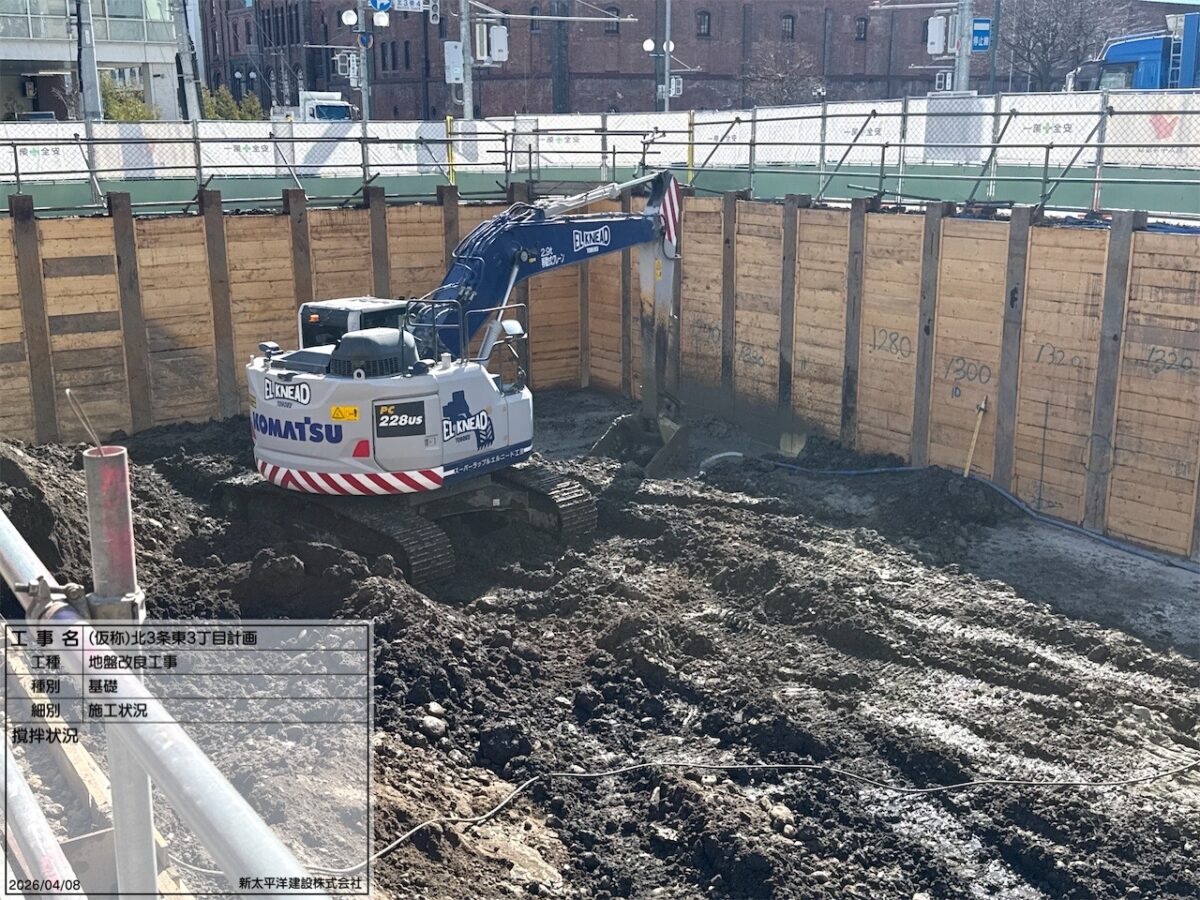

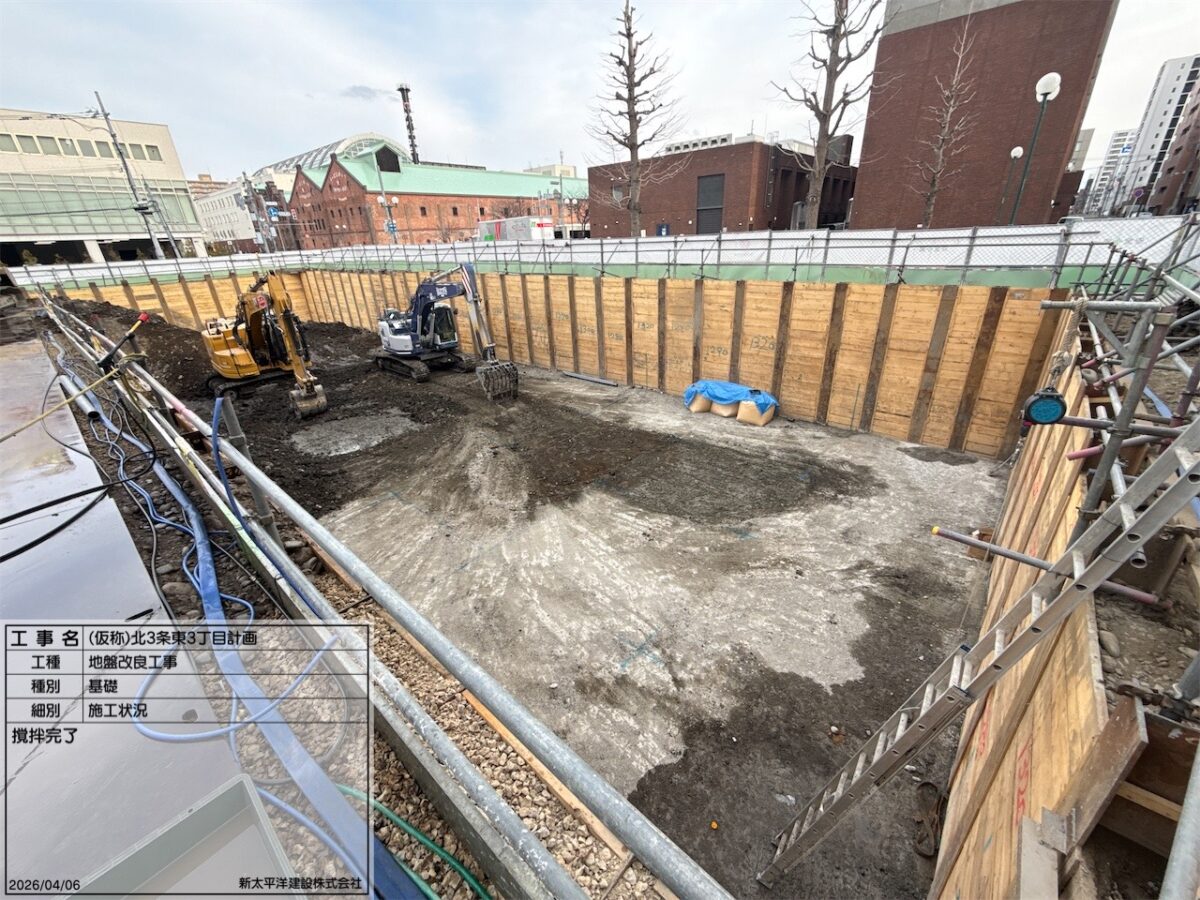

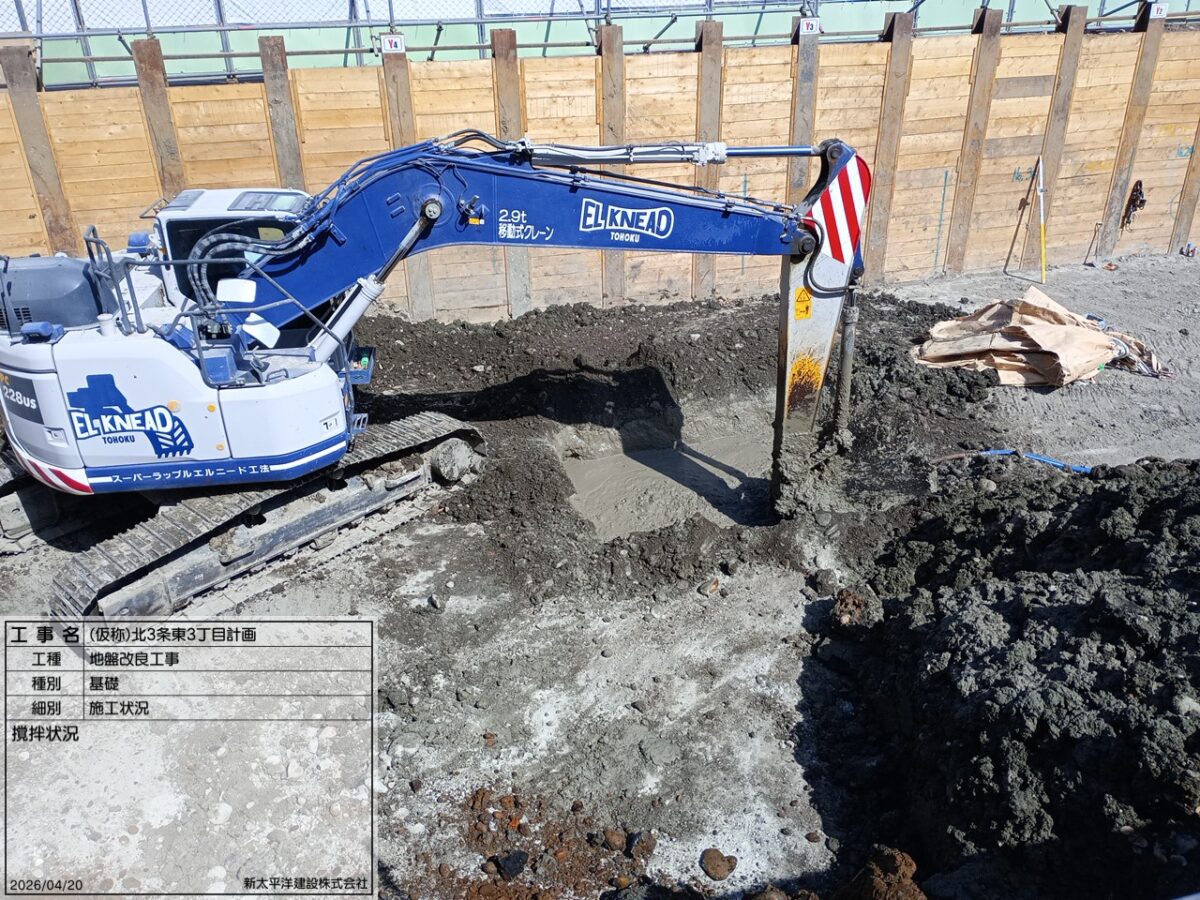

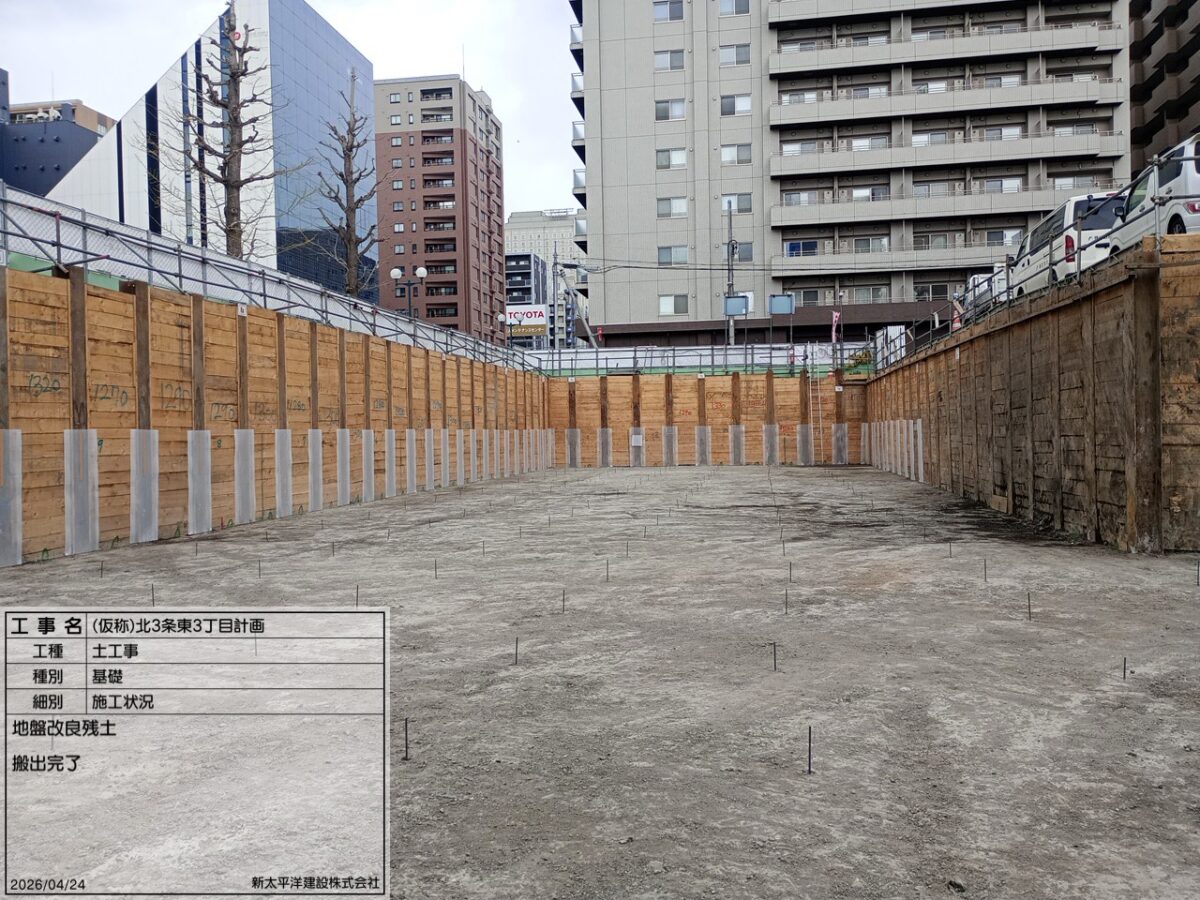

3月でひとまず機械式駐車場・タワーパーキングの工事は終え、覆工板を設置しました。4月からは地盤改良工事を行っていきます。
引き続き安全には十分注意し作業をおこなってまいりますので、ご理解ご協力のほどよろしくお願いいたします。

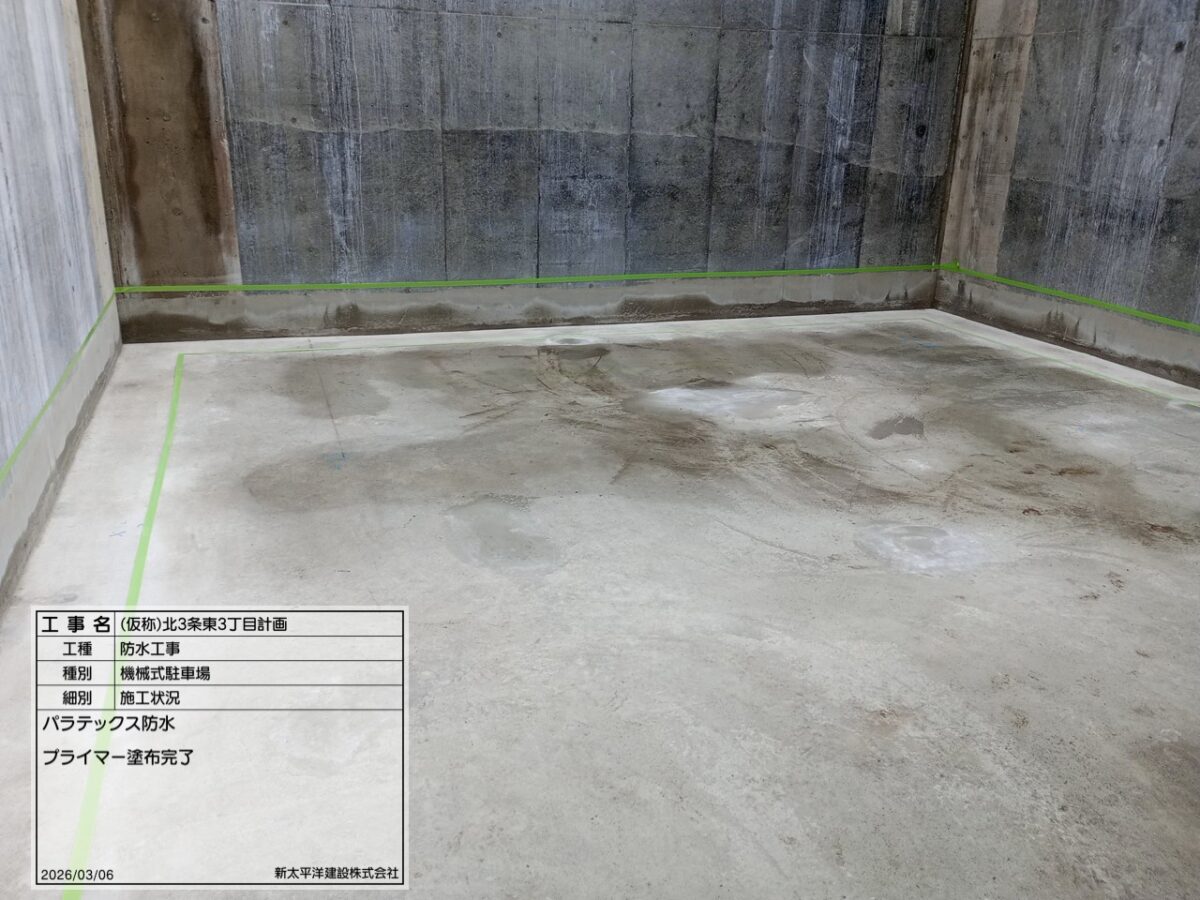

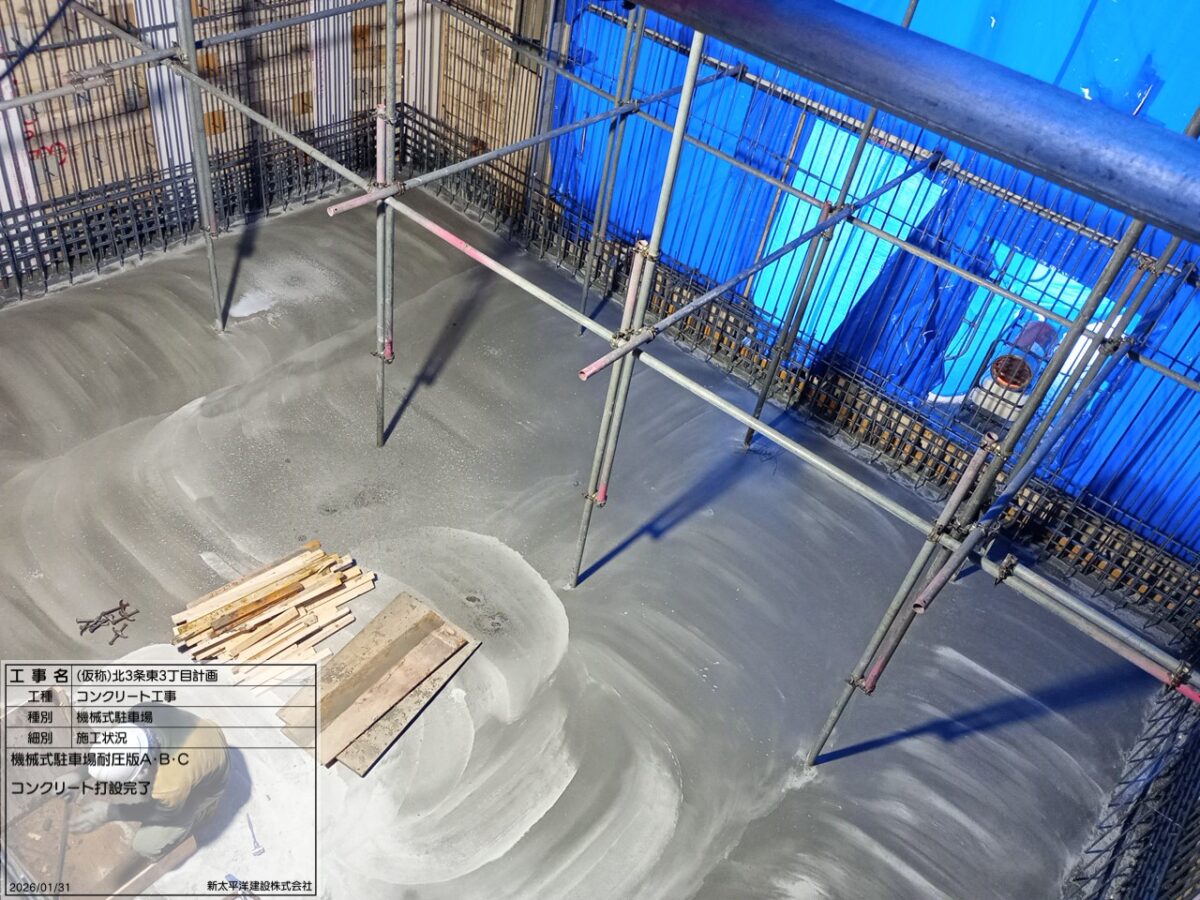

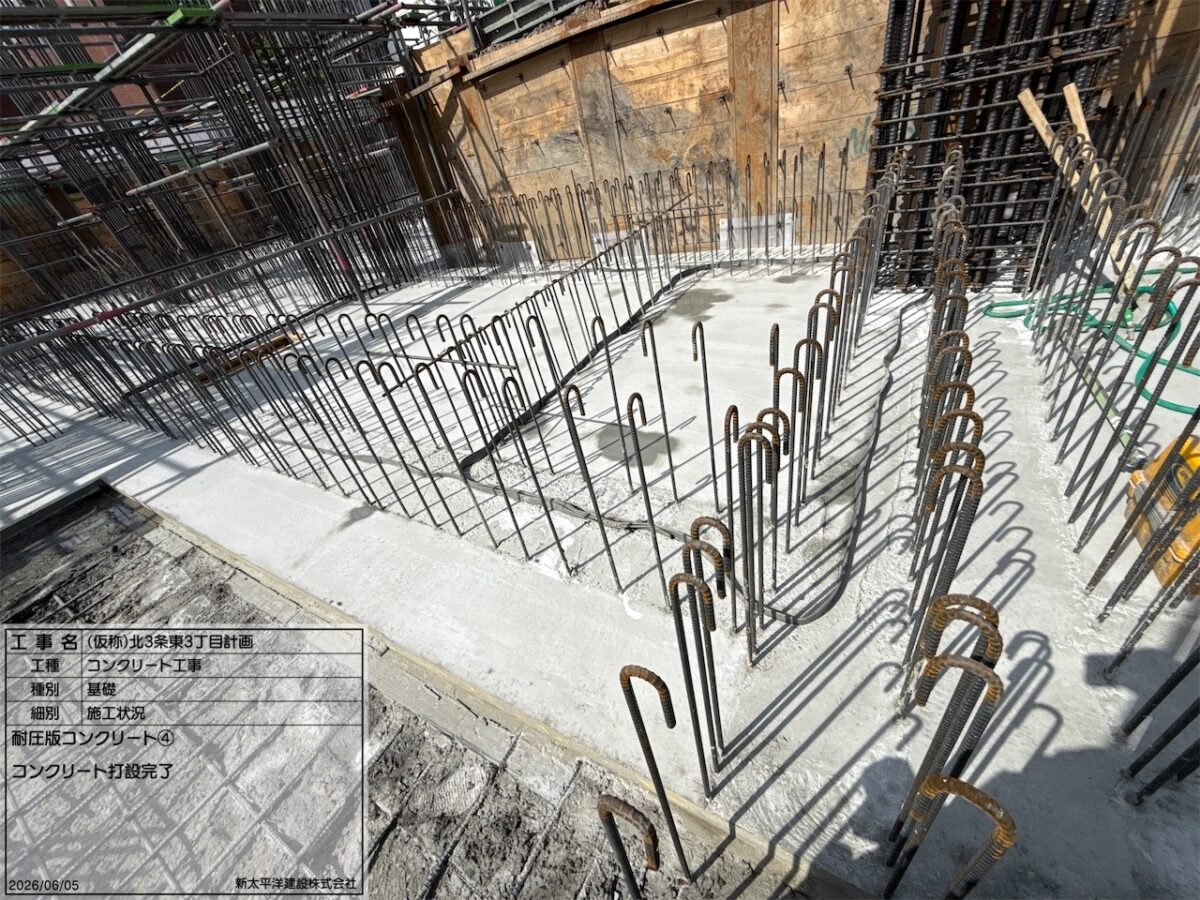

先週に機械式駐車場立上りコンクリートの打設、今週にタワーパーキング耐圧版コンクリートの打設が完了しました。来週からは覆工板の設置や、山留H鋼引抜をおこなっていきます。

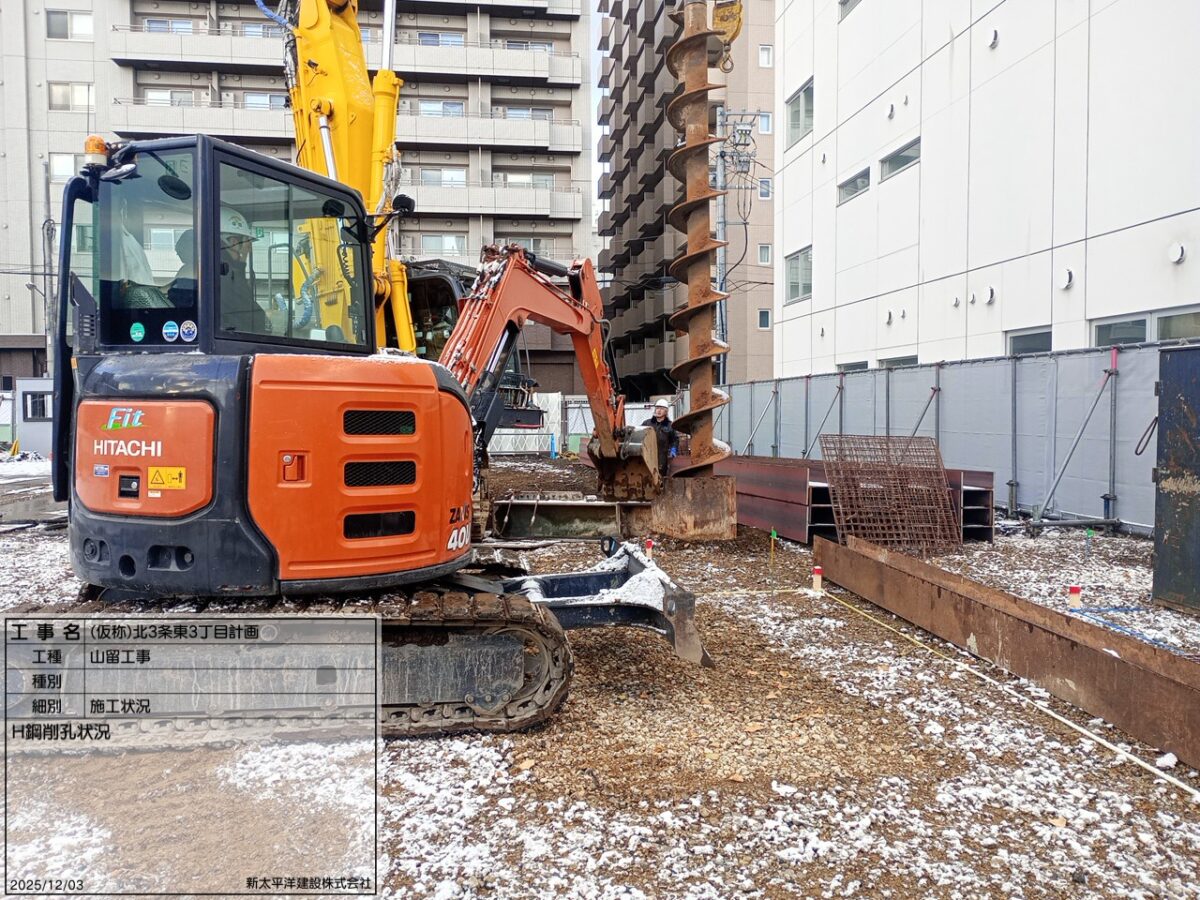

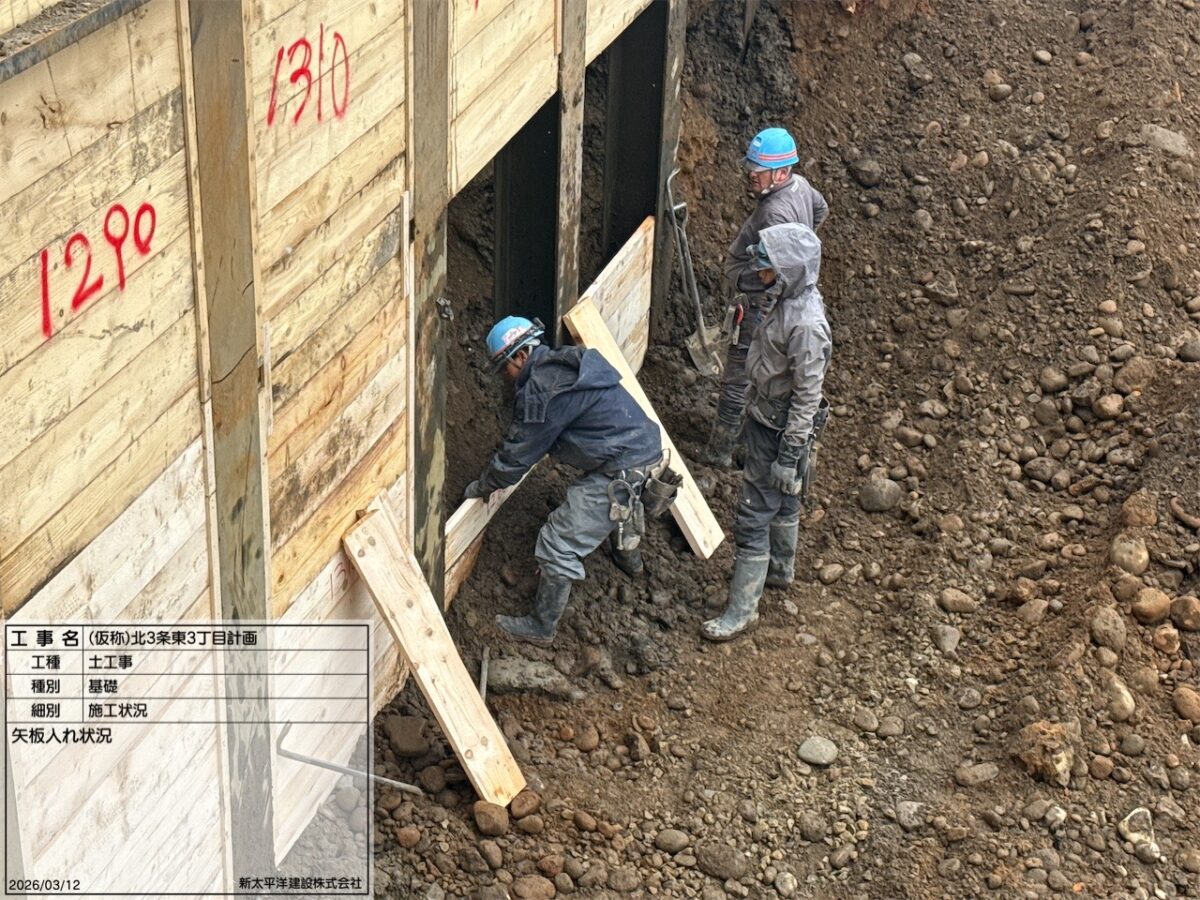

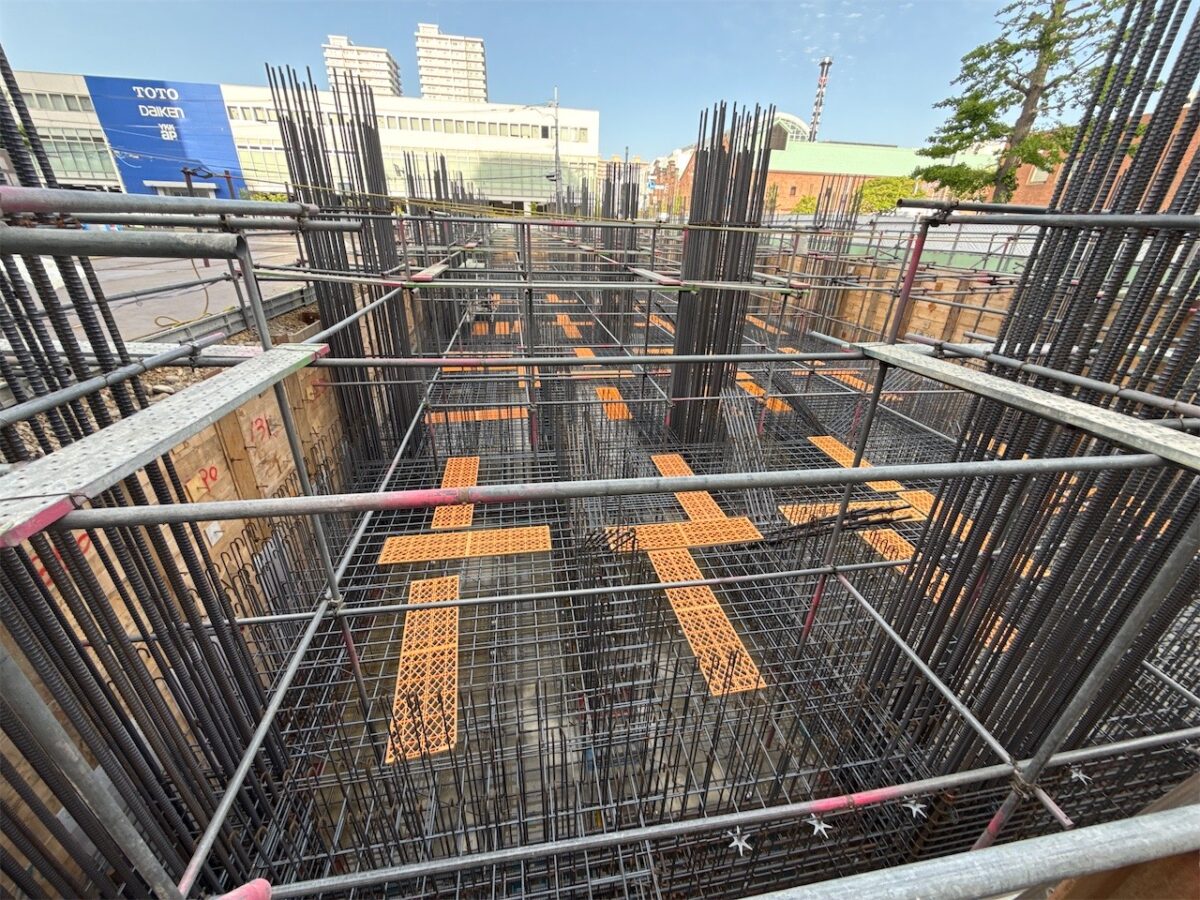

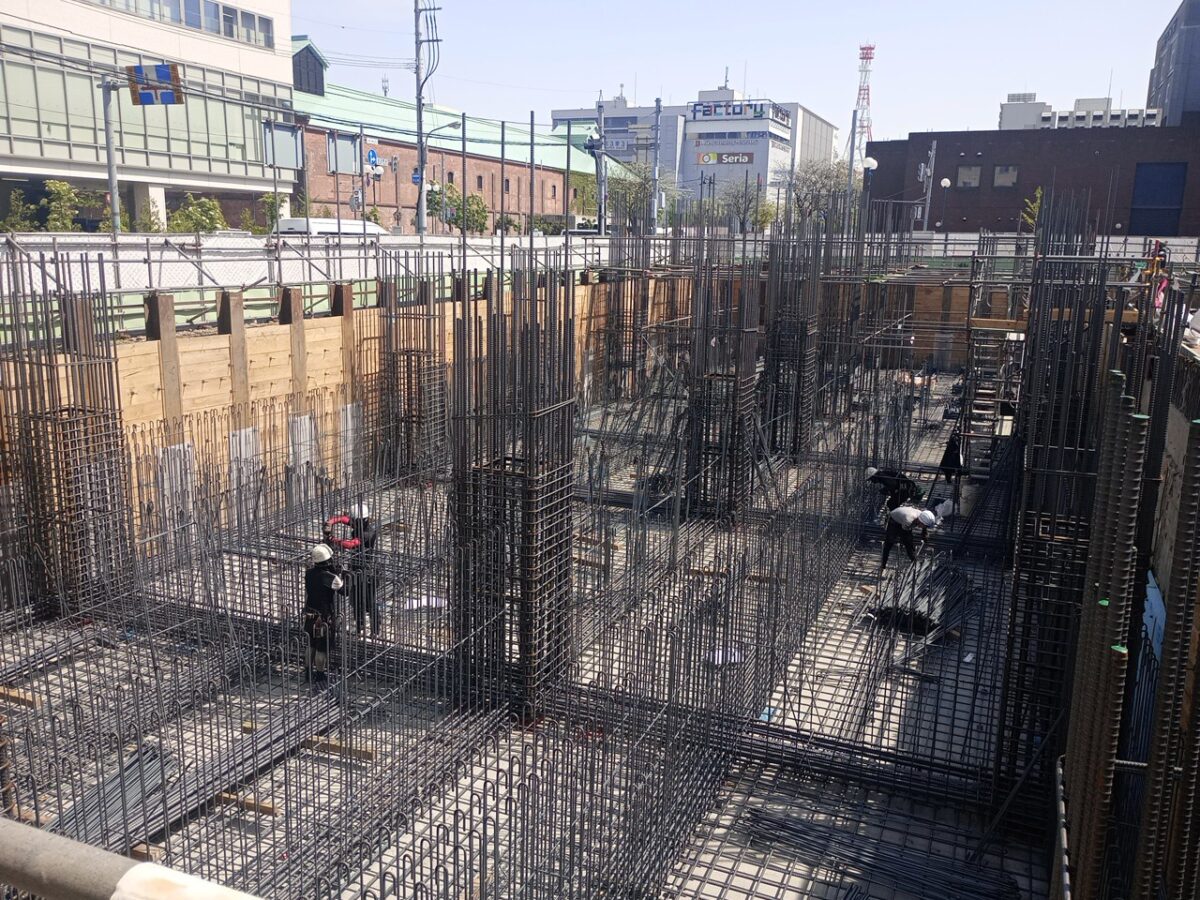

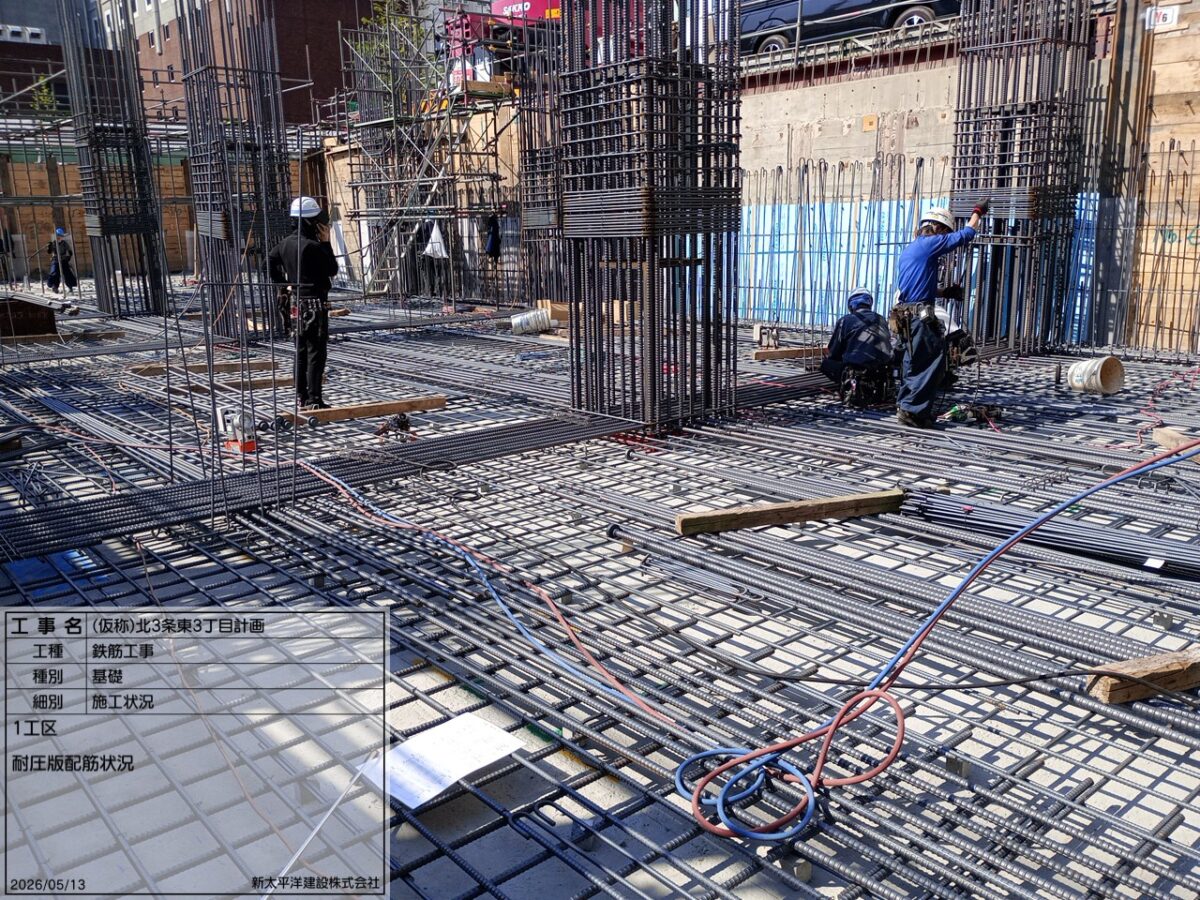

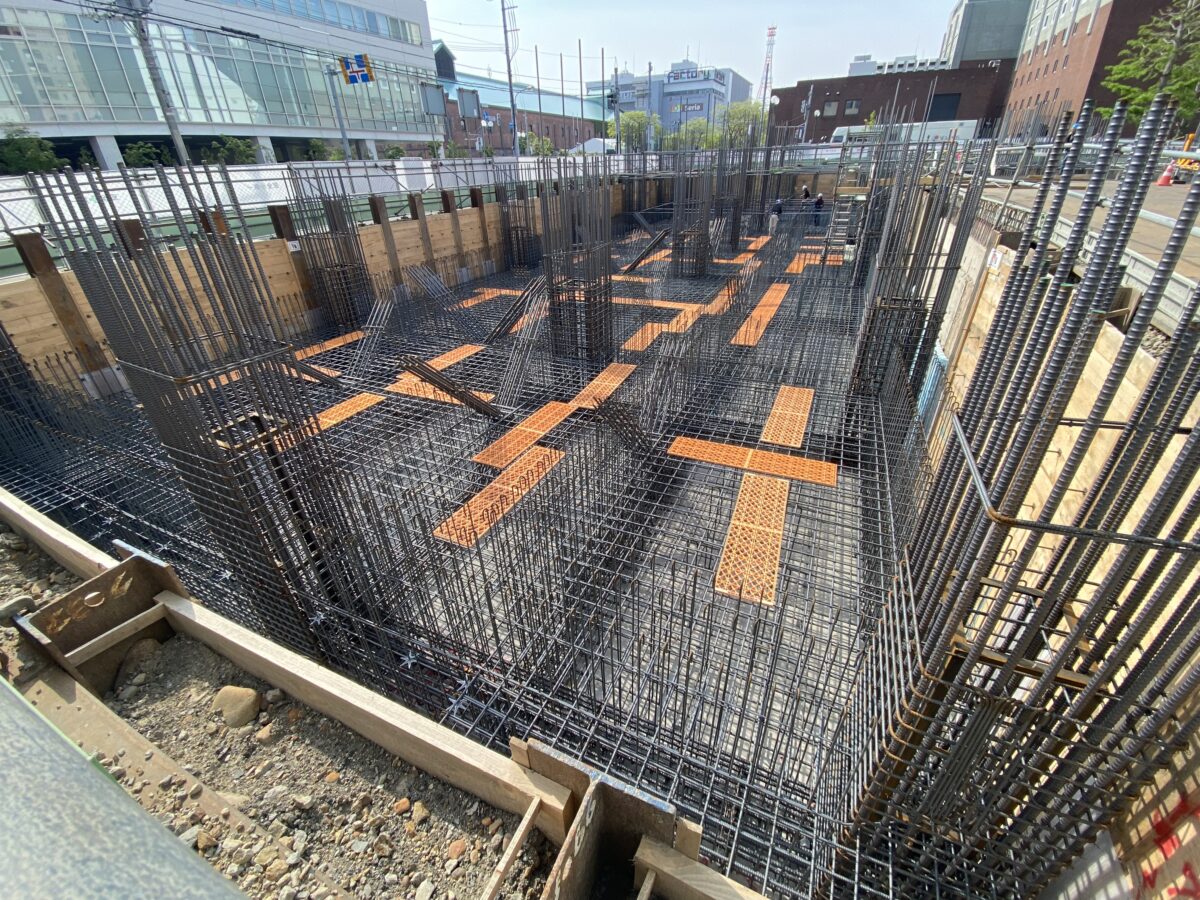

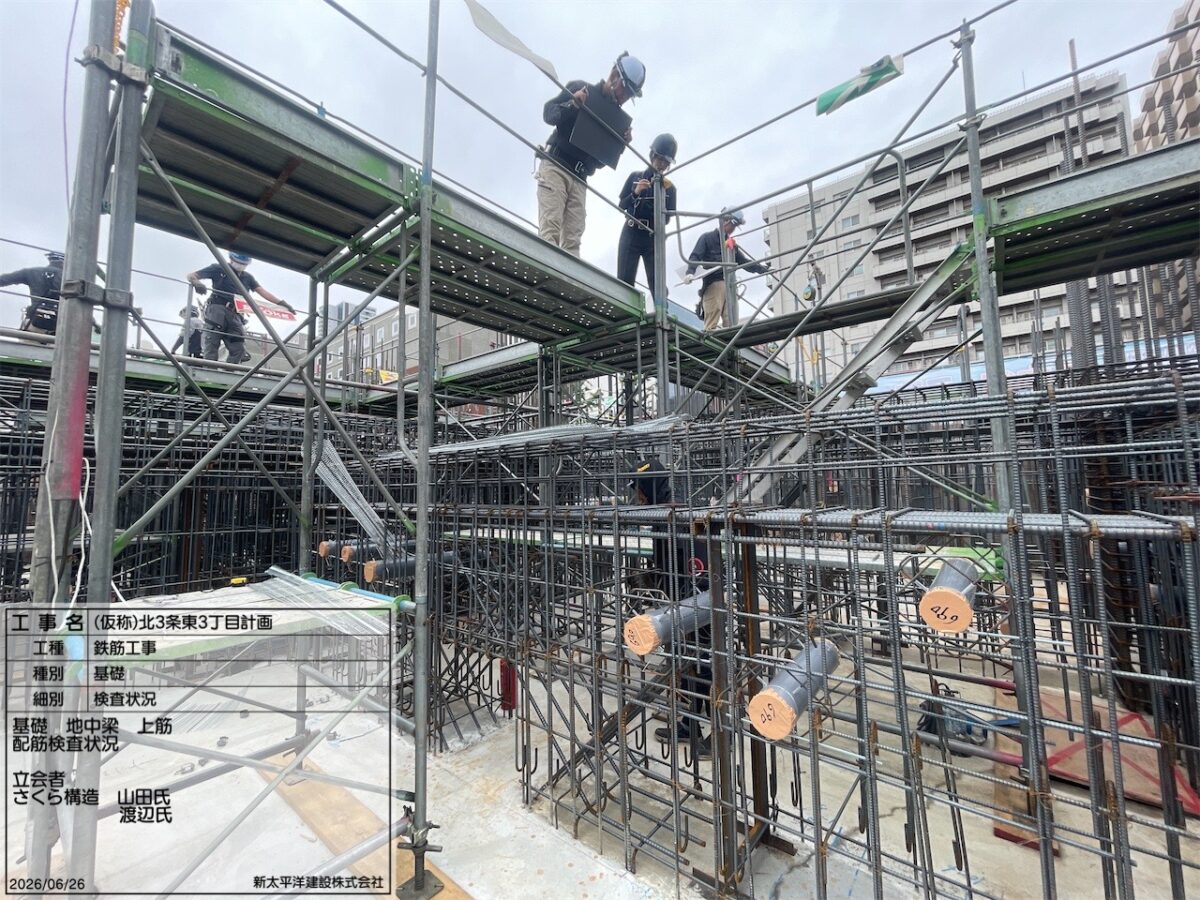

また、本体棟のほうでは基礎掘削・矢板入れを行っており、今月いっぱいまで行う予定です。
雪が解けてきましたが、引き続き安全には十分注意し作業をおこなってまいりますので、ご理解ご協力のほどよろしくお願いいたします。

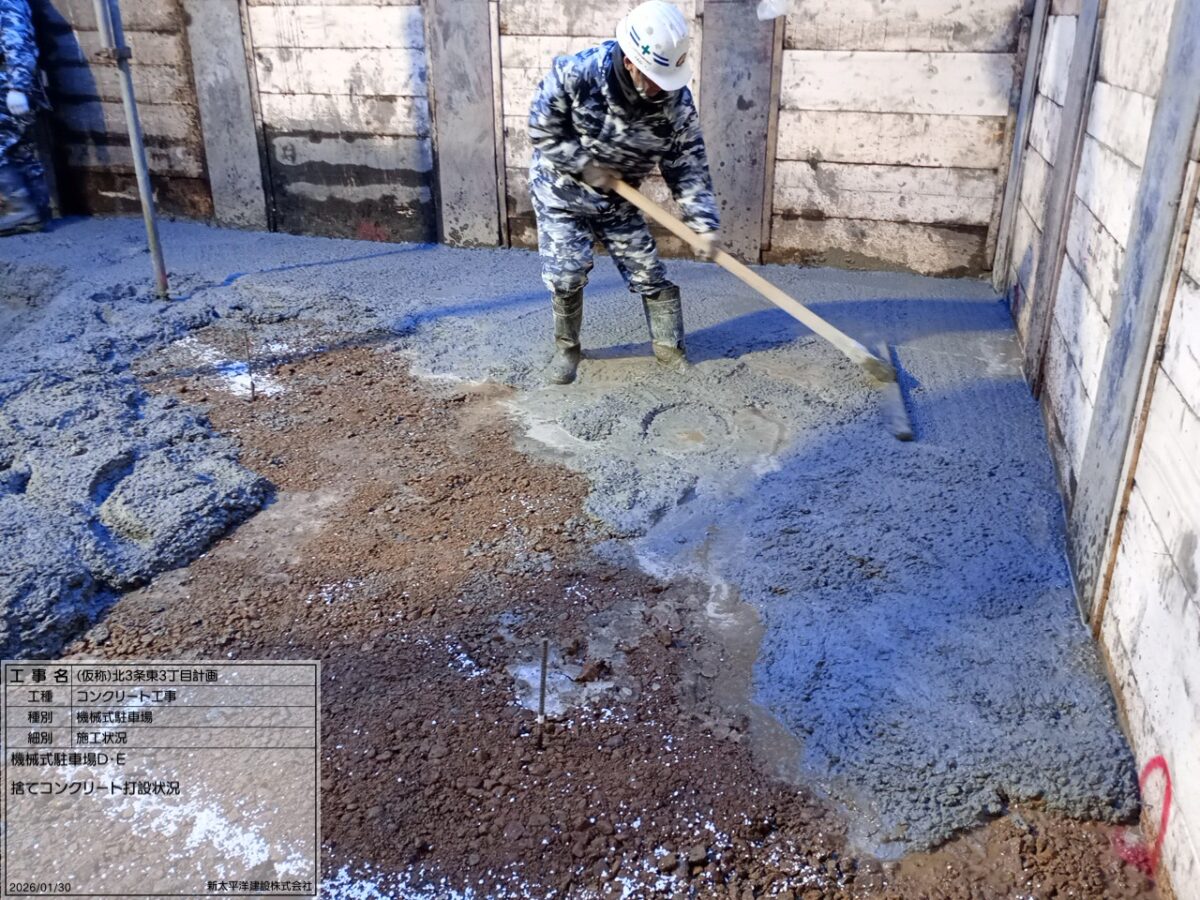

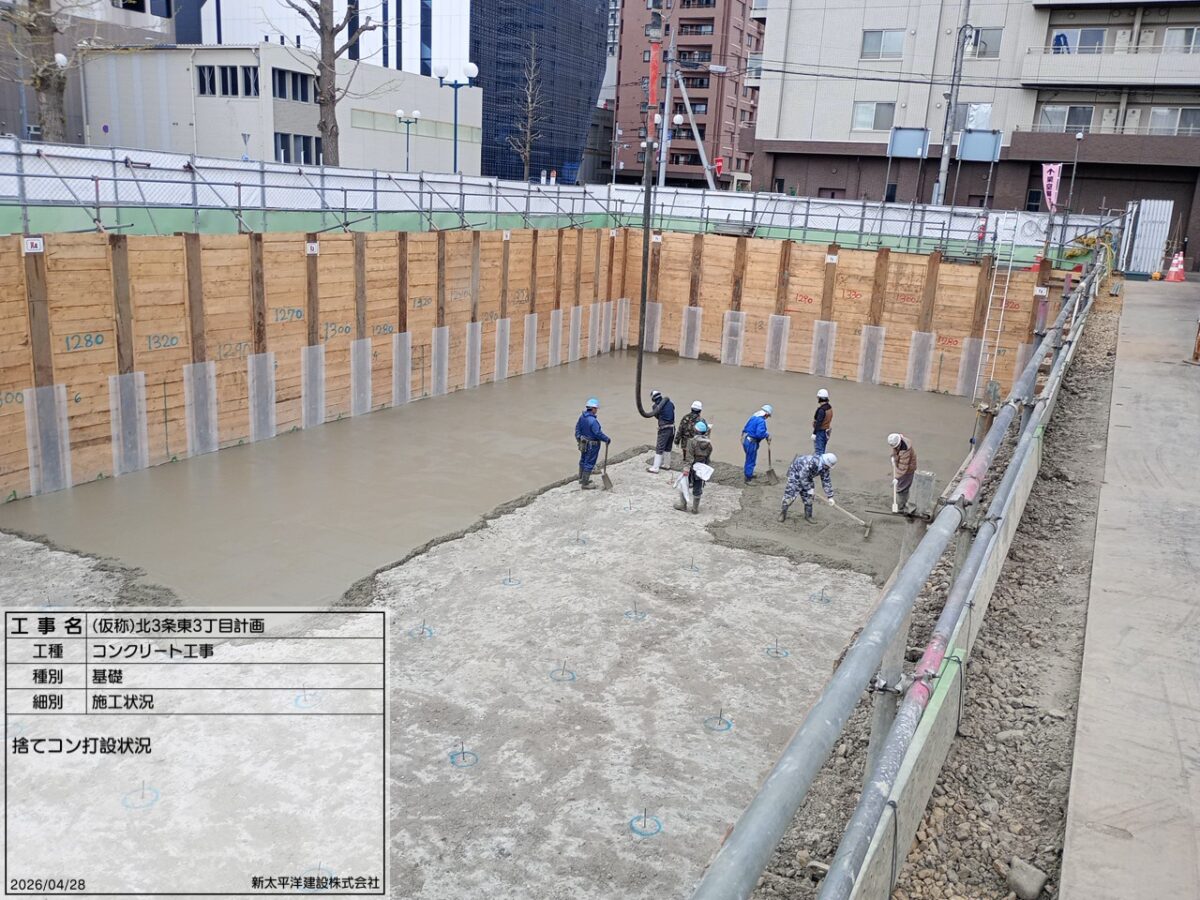

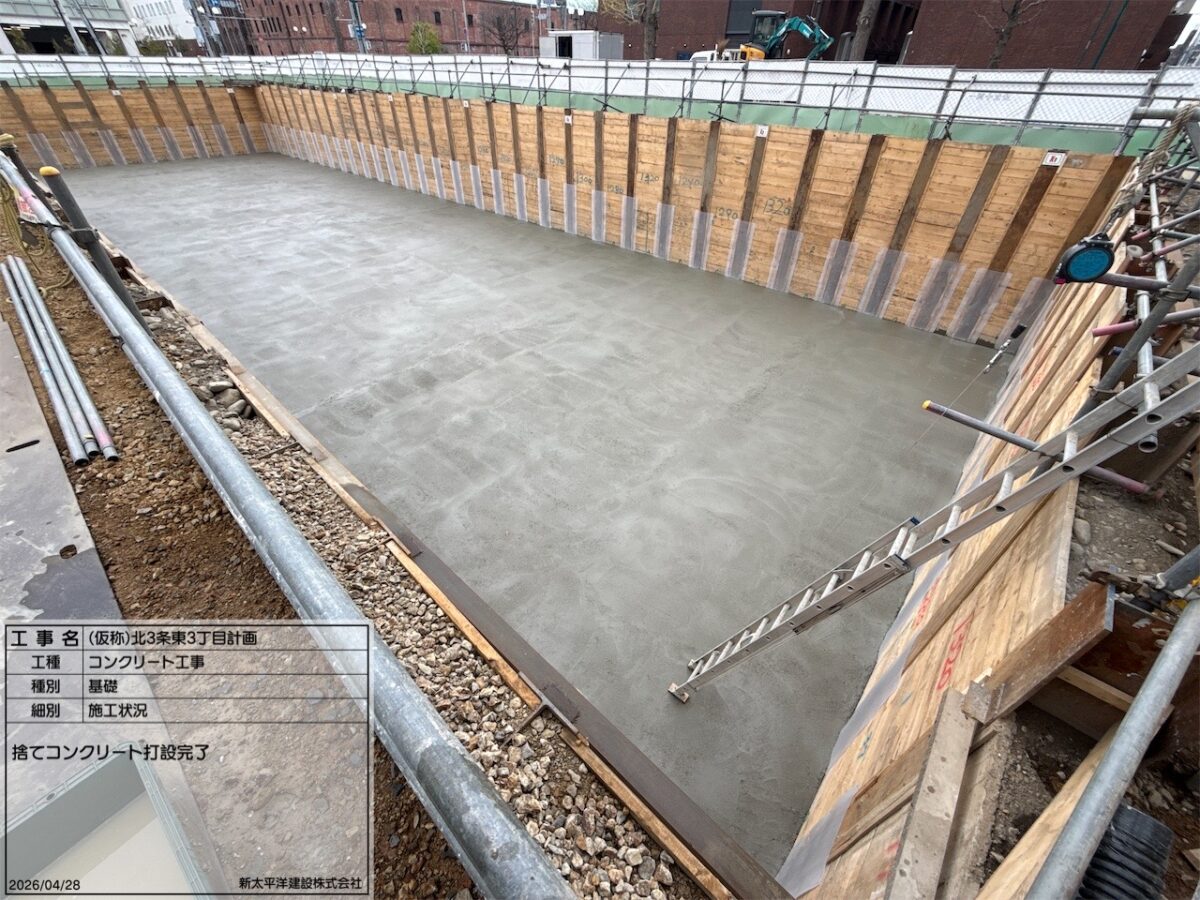

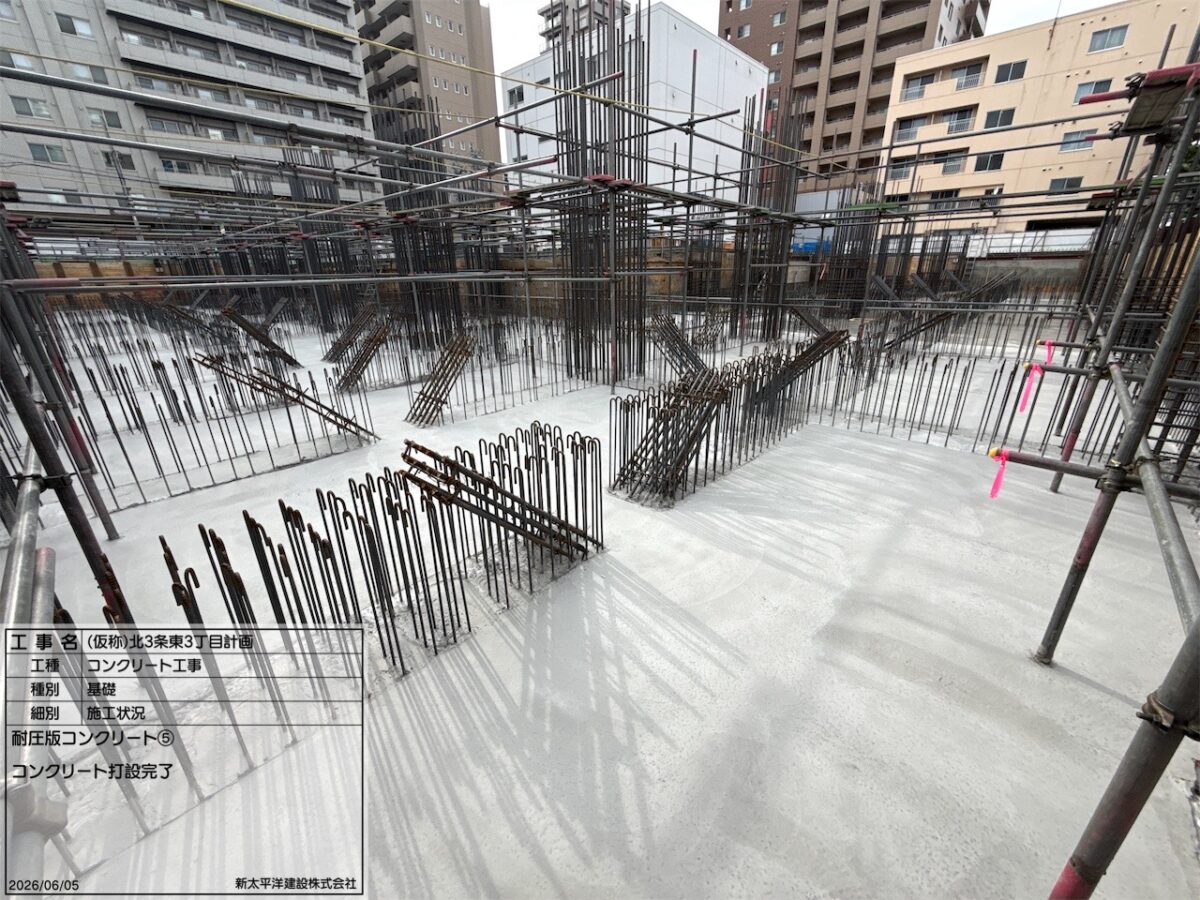

本体棟の山留工事と並行して、先月末から機械式駐車場の躯体工事を行っております。A~Eの5ヶ所の機械式駐車場を、①A~C工区、②D・E工区の2つに分けて作業を進めていきます。先週に、A~C工区で耐圧版コンクリートの打設、D・E工区で捨てCONの打設を行いました。
雪の影響で道路幅が狭くなっており、資材の搬出入や重機の出入り等でご迷惑・ご不便をおかけするかもしれませんがご理解ご協力のほどよろしくお願いいたします。
新年あけましておめでとうございます。
1月5日から工事を再開いたしました。

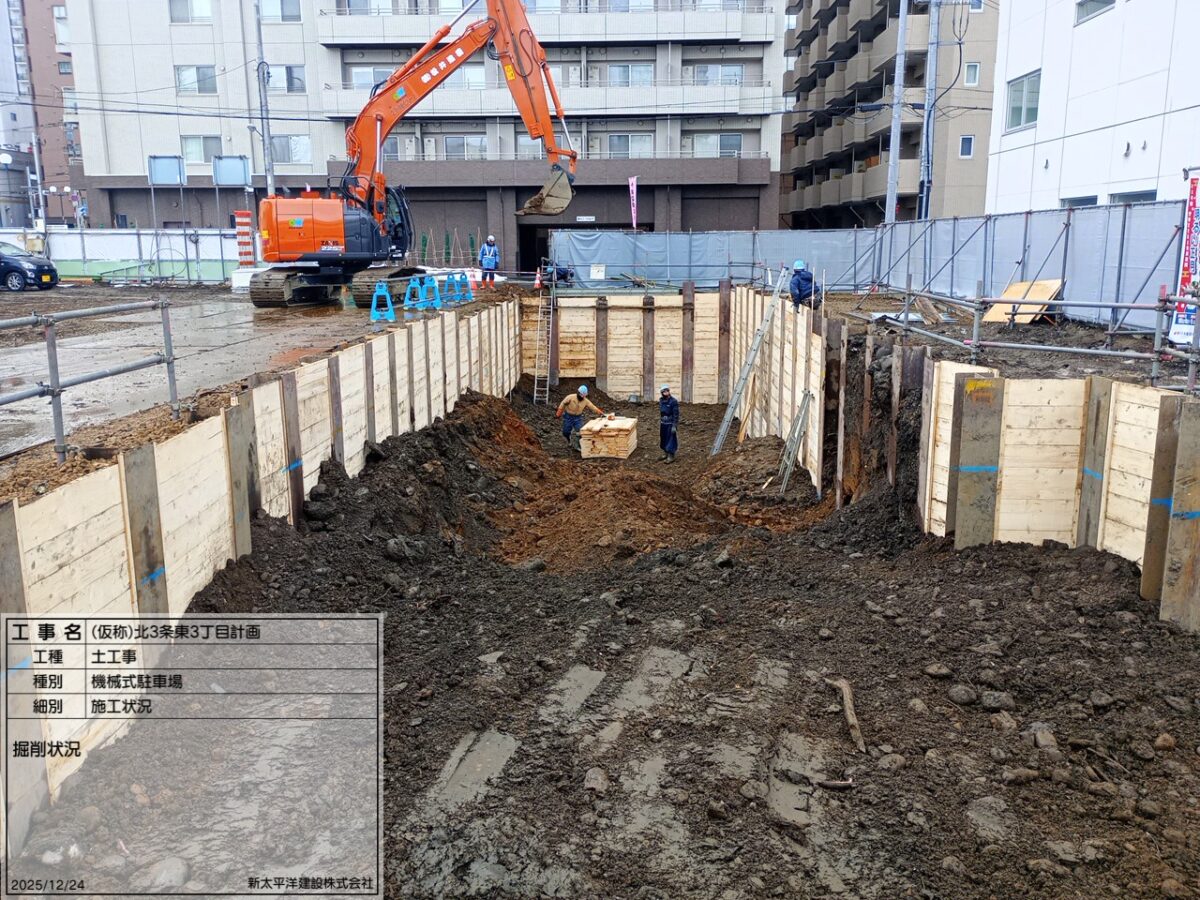

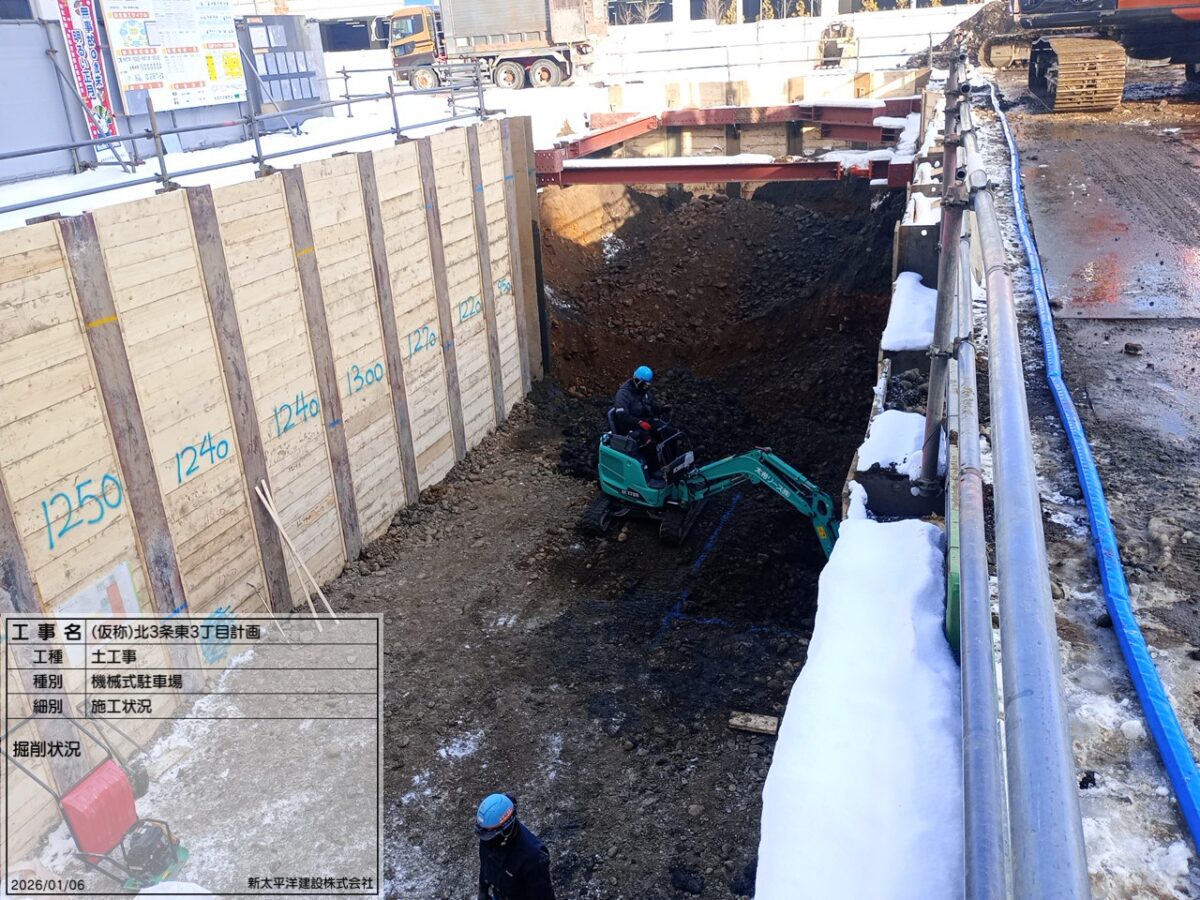

先月は山留工事と並行し、汚染土の掘削・搬出を行い、現在は機械式駐車場・タワーパーキングの掘削を行っています。今月下旬からは機械式駐車場・タワーパーキングの躯体工事を行う予定です。
本年も安全には十分注意して作業を行ってまいります。本年もどうぞよろしくお願いいたします。

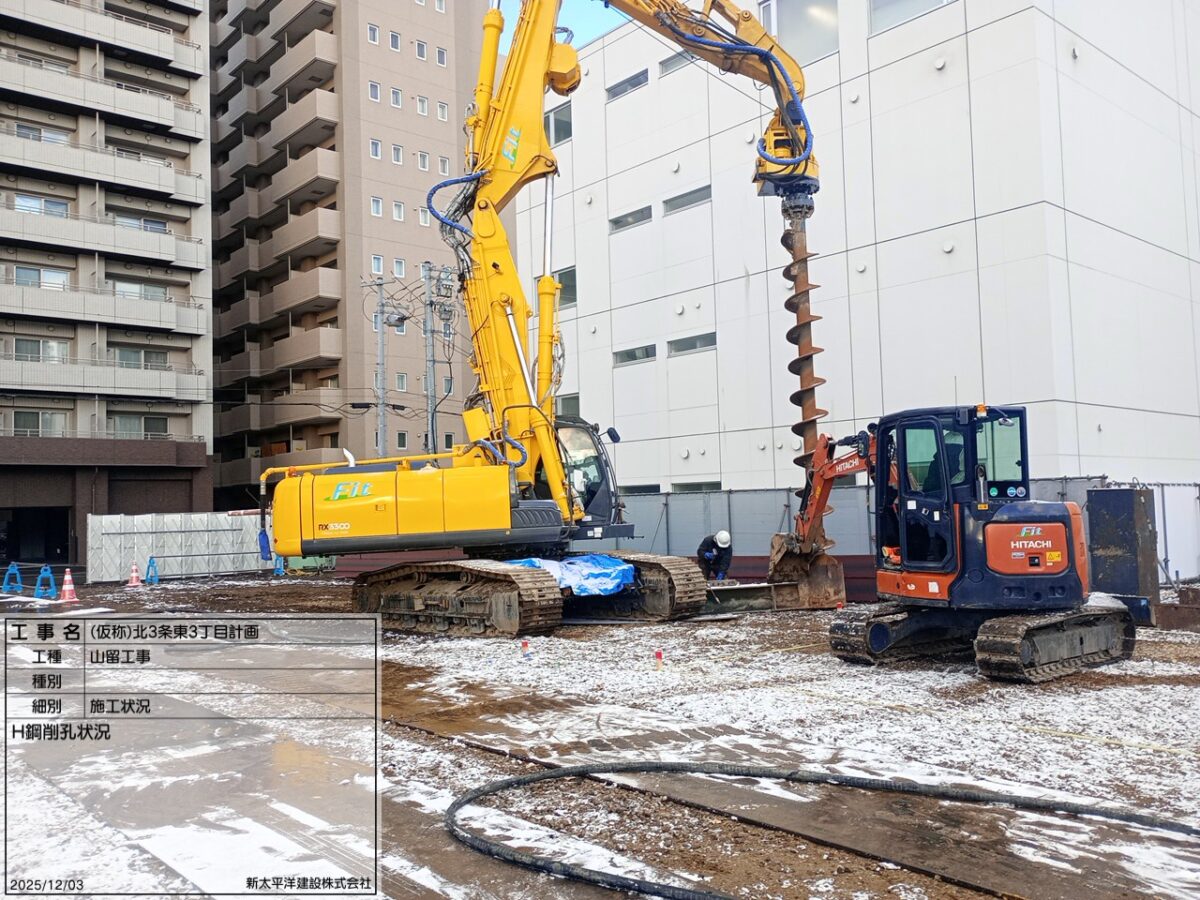

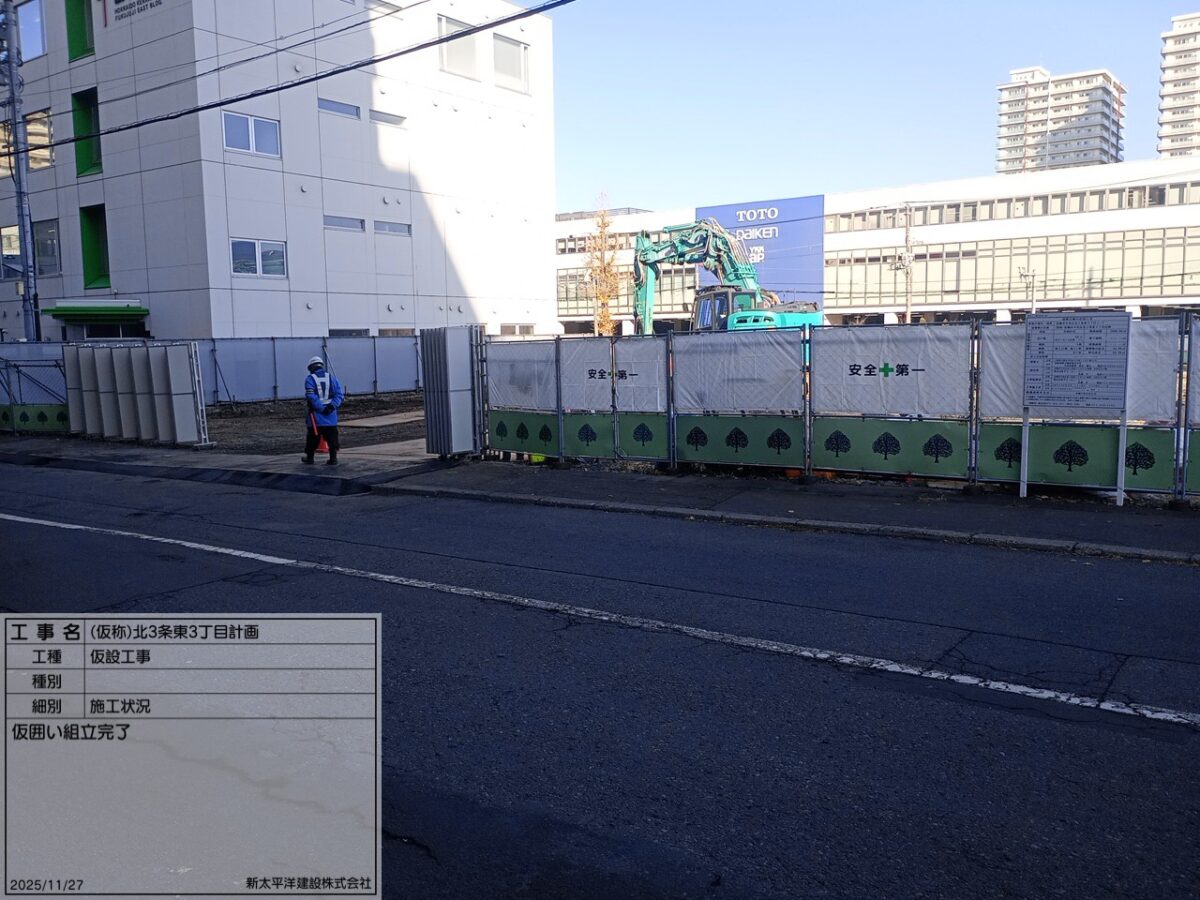

仮囲いの設置が完了し、山留工事を開始しました。騒音・振動に配慮しながら、安全第一で作業を進めてまいりますので、ご理解ご協力のほどよろしくお願いいたします。
年末年始休暇は12月28日から1月4日を予定しています。
本工事は分譲マンションの新築工事となります。
北3条通りに面しており、近くには商業施設やホテル等が多く、交通量が多い中での工事となります。
第三者災害や騒音振動には十分注意して作業を行ってまいりますので、ご理解ご協力のほどよろしくお願いいたします。
