更新日 | 2025年08月08日 |
---|---|

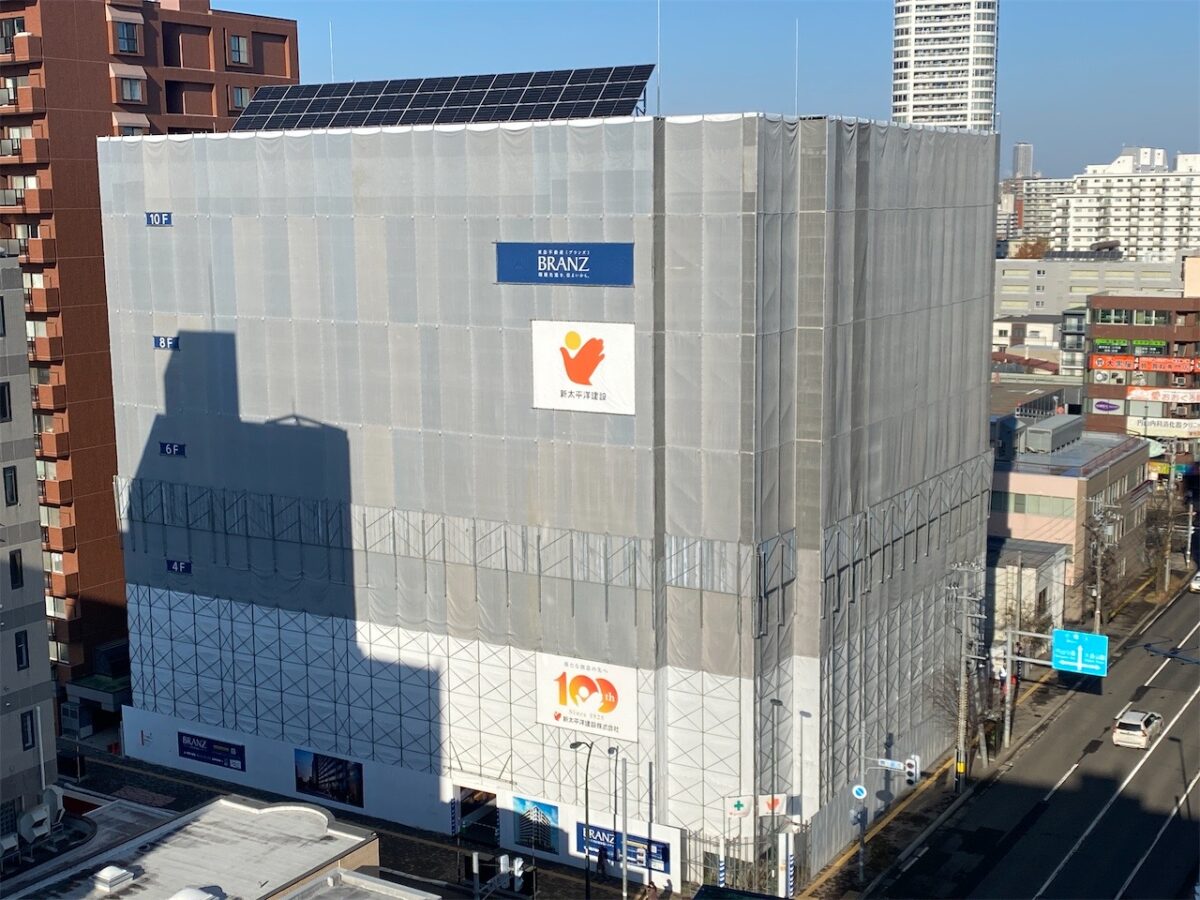

進捗率 | 33.2% |
施工場所 | 札幌市中央区南1条西25丁目17-1 |
工期 | 2024年07月01日~2026年06月26日 |
工事概要 | 分譲マンション 鉄筋コンクリート造地上10階建 共同住宅(56戸) 敷地面積:1,492.90㎡ 建築面積: 736.00㎡ 延床面積:6,379.00㎡ |

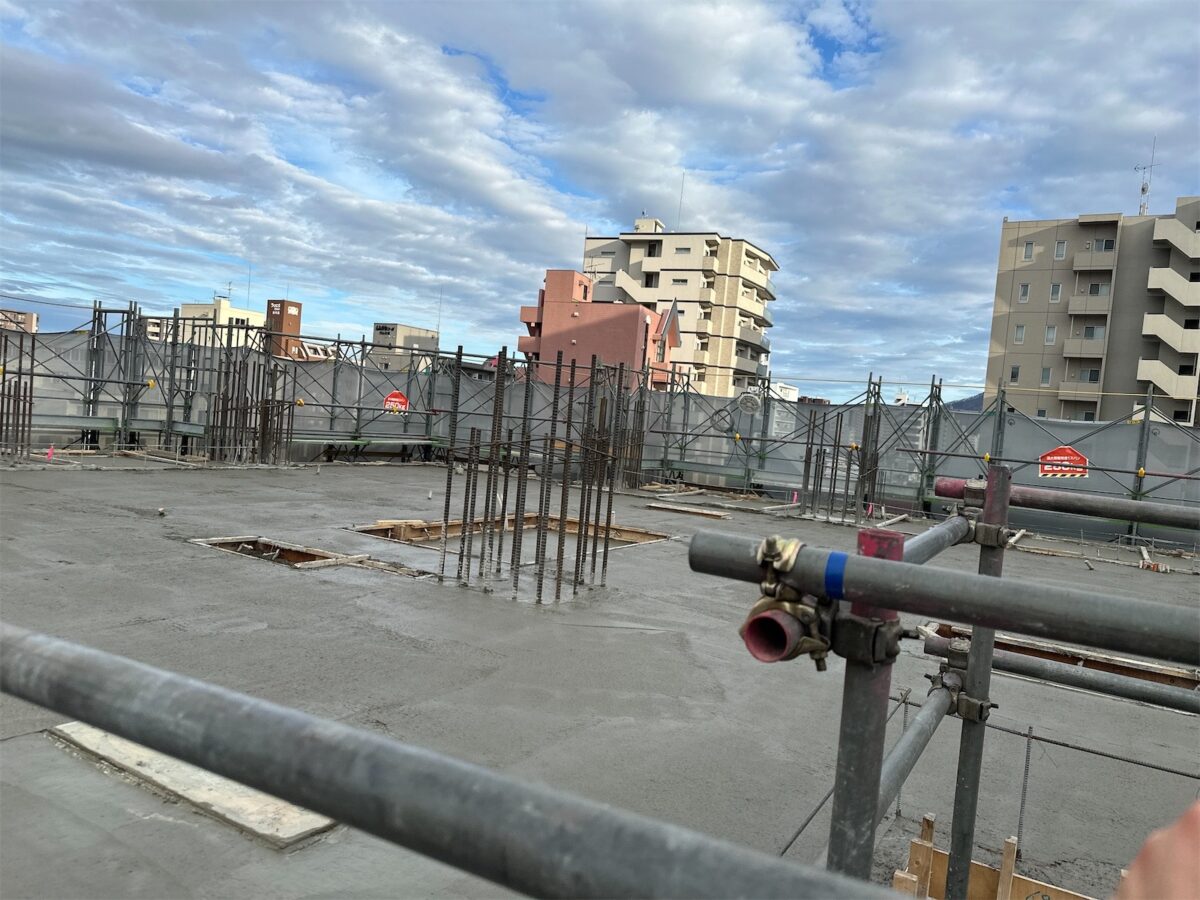

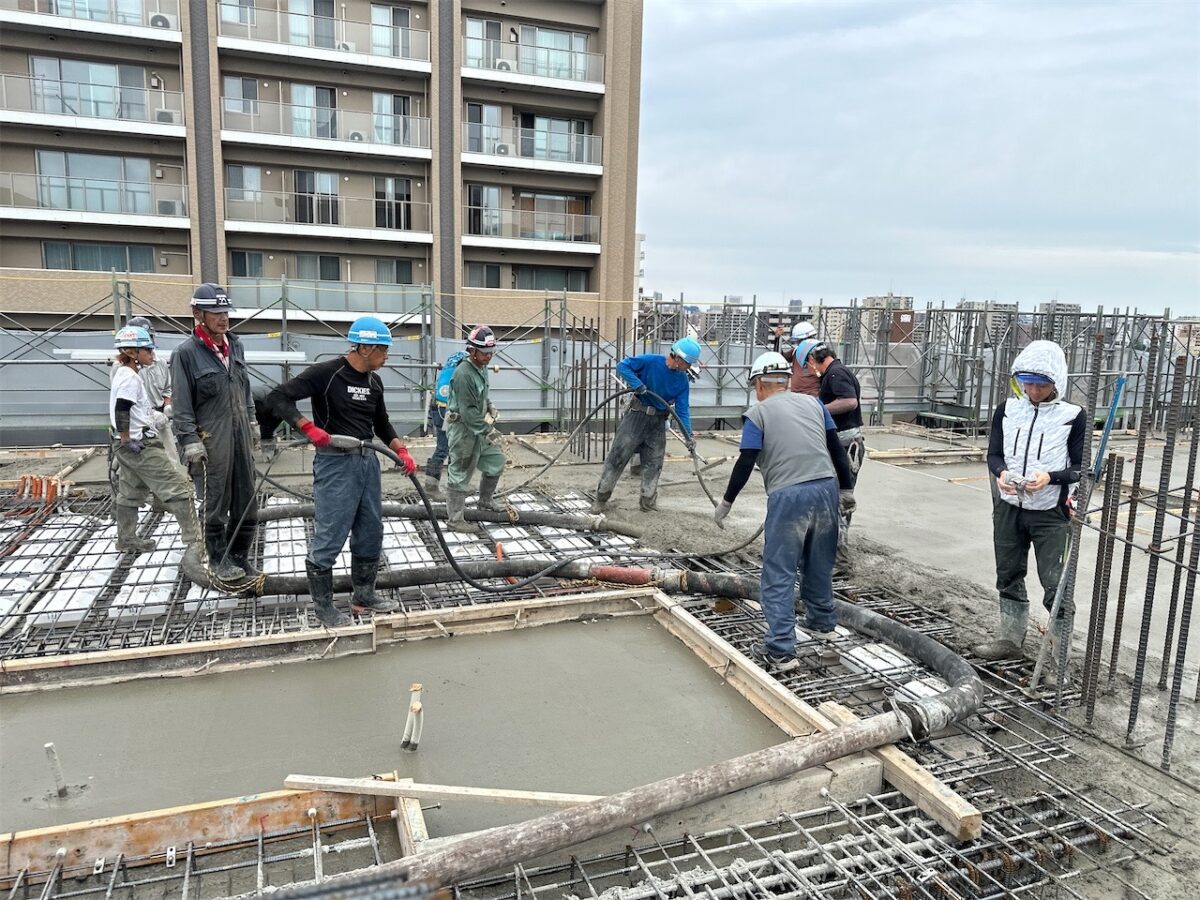

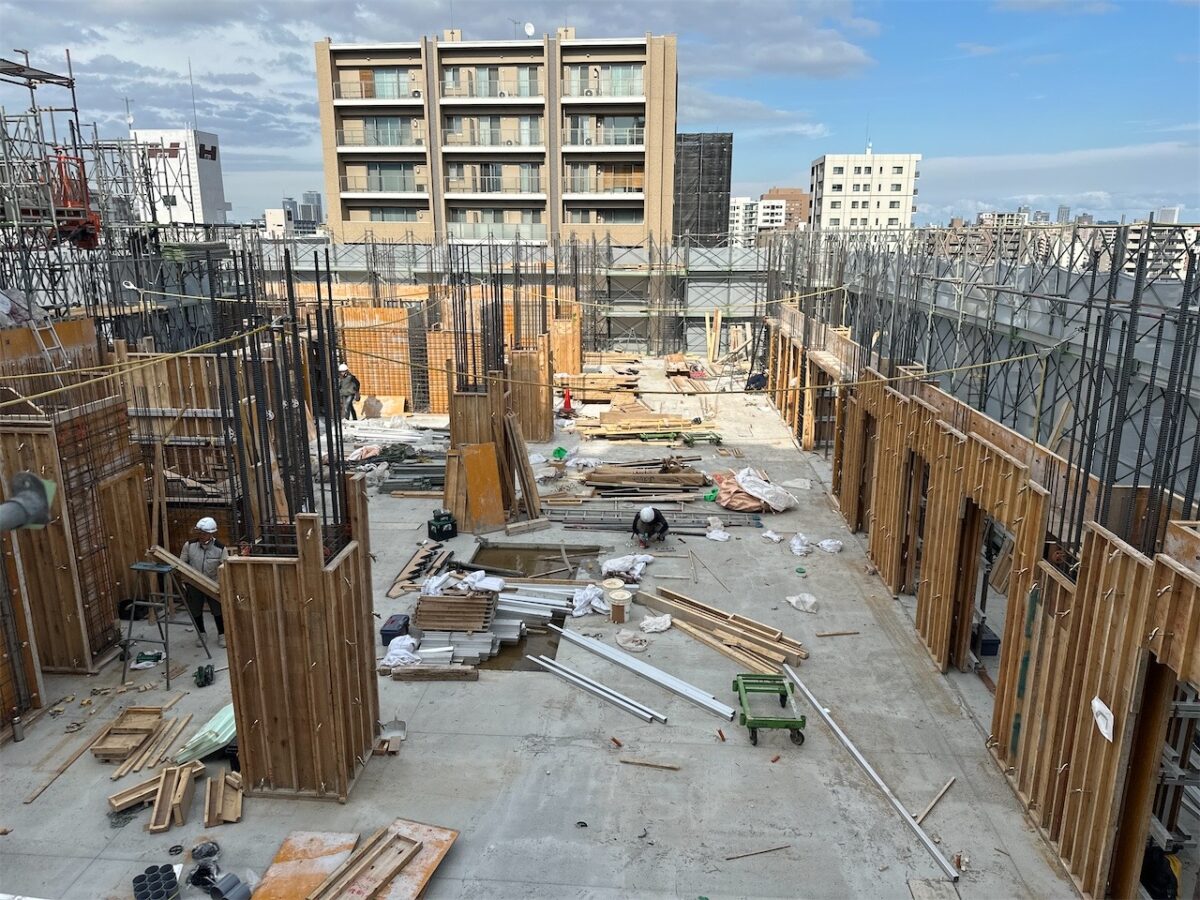

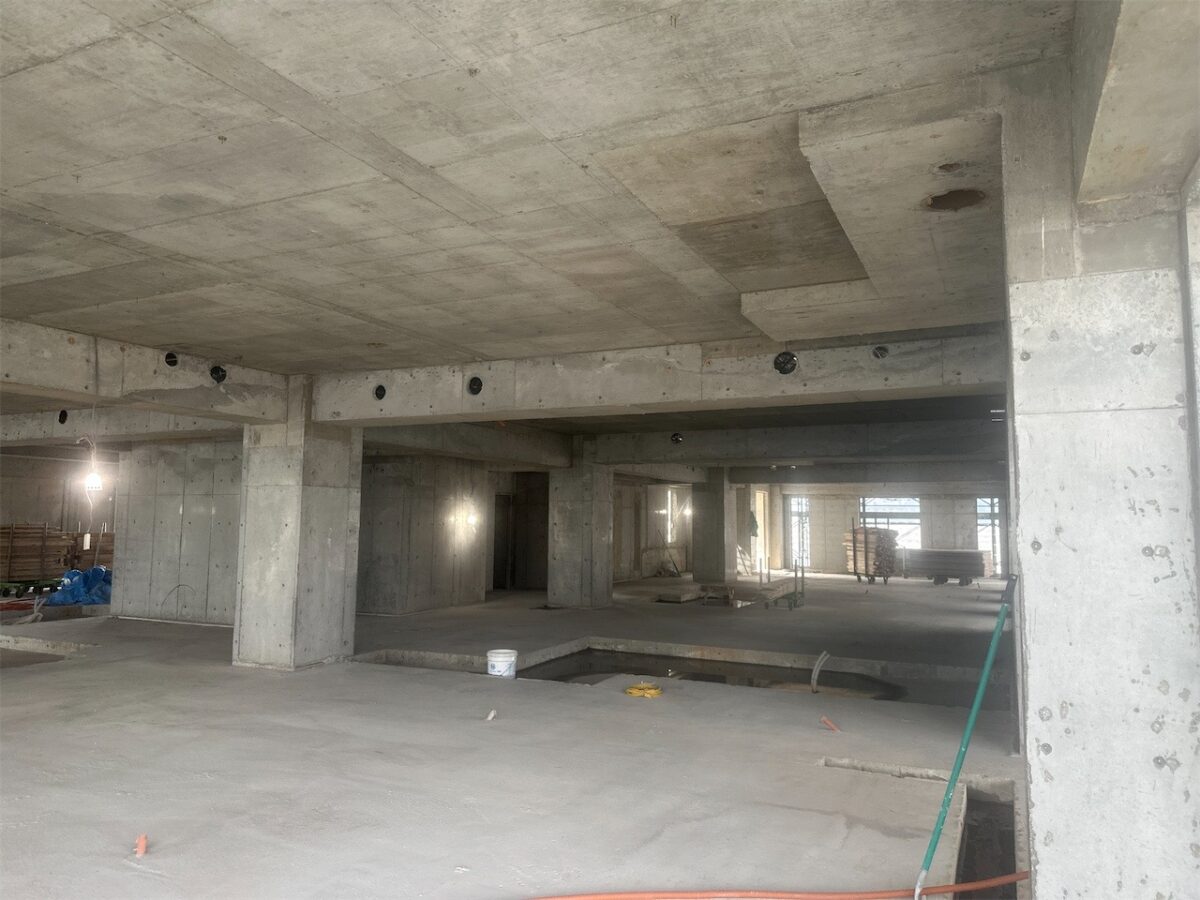

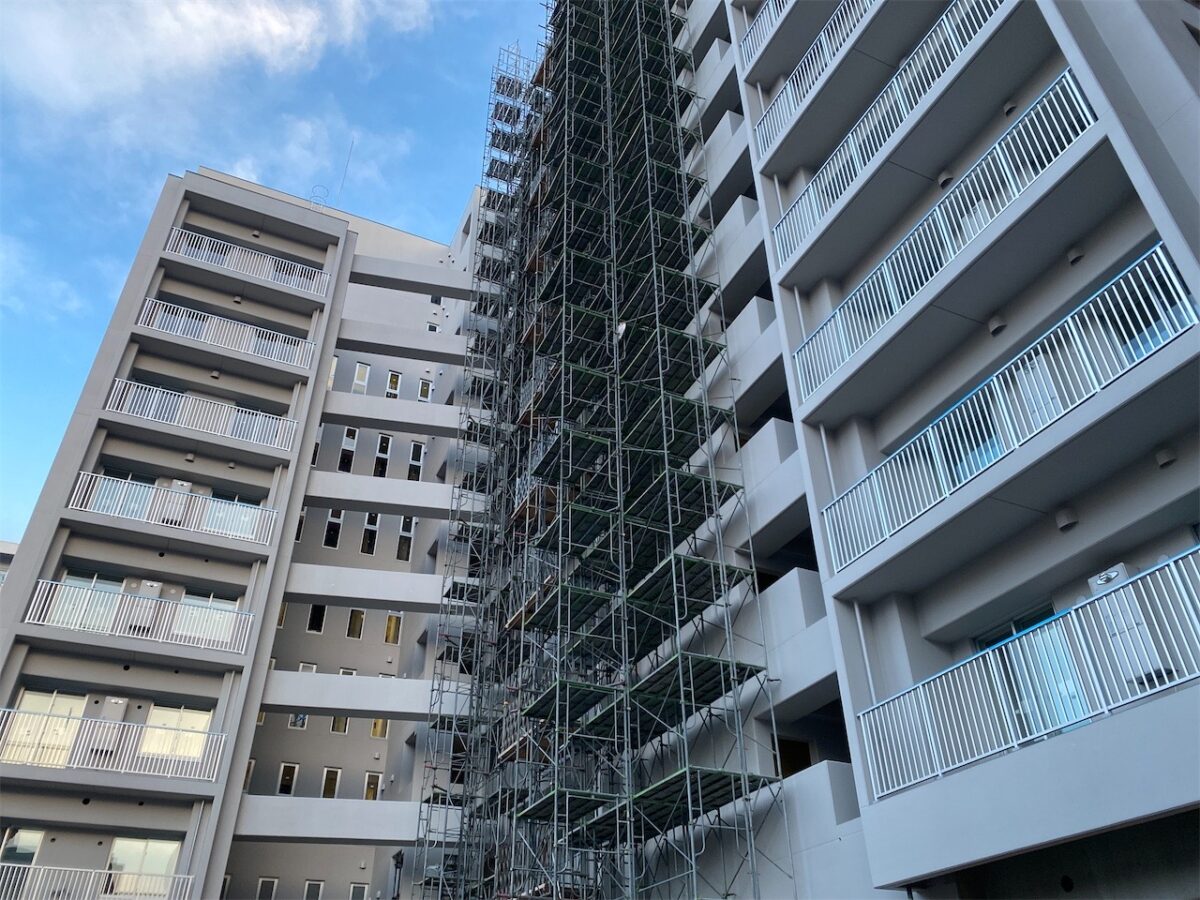

現在8階立上りのコンクリート打設が完了し、盆休み明けに控えている9階立上り打設に向けて梁配筋中です。
盆休みは場内全休になりますが、警備員によるパトロール、飛散物に注意して戸締りに努めたいと思います。
休み明けも安全に作業してまいりますのでご理解ご協力お願いします。

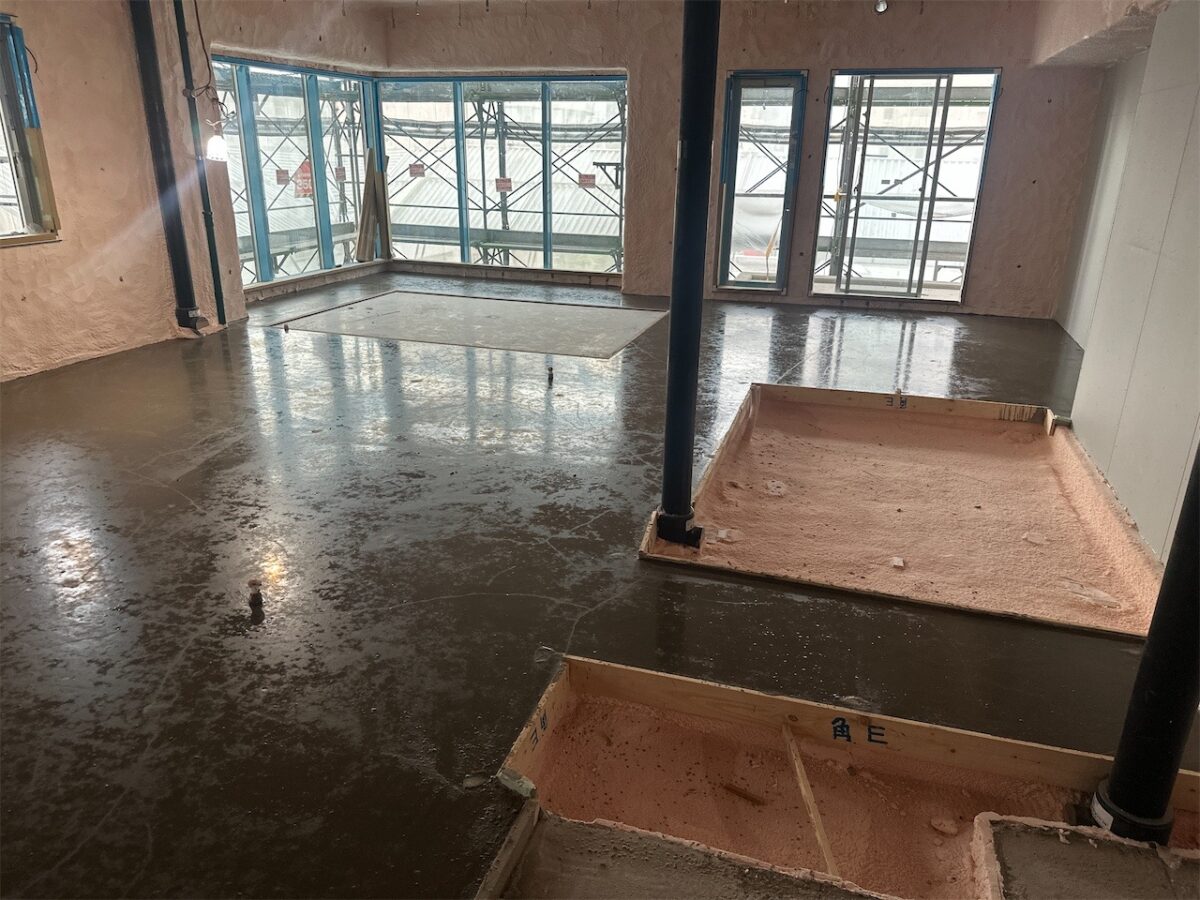

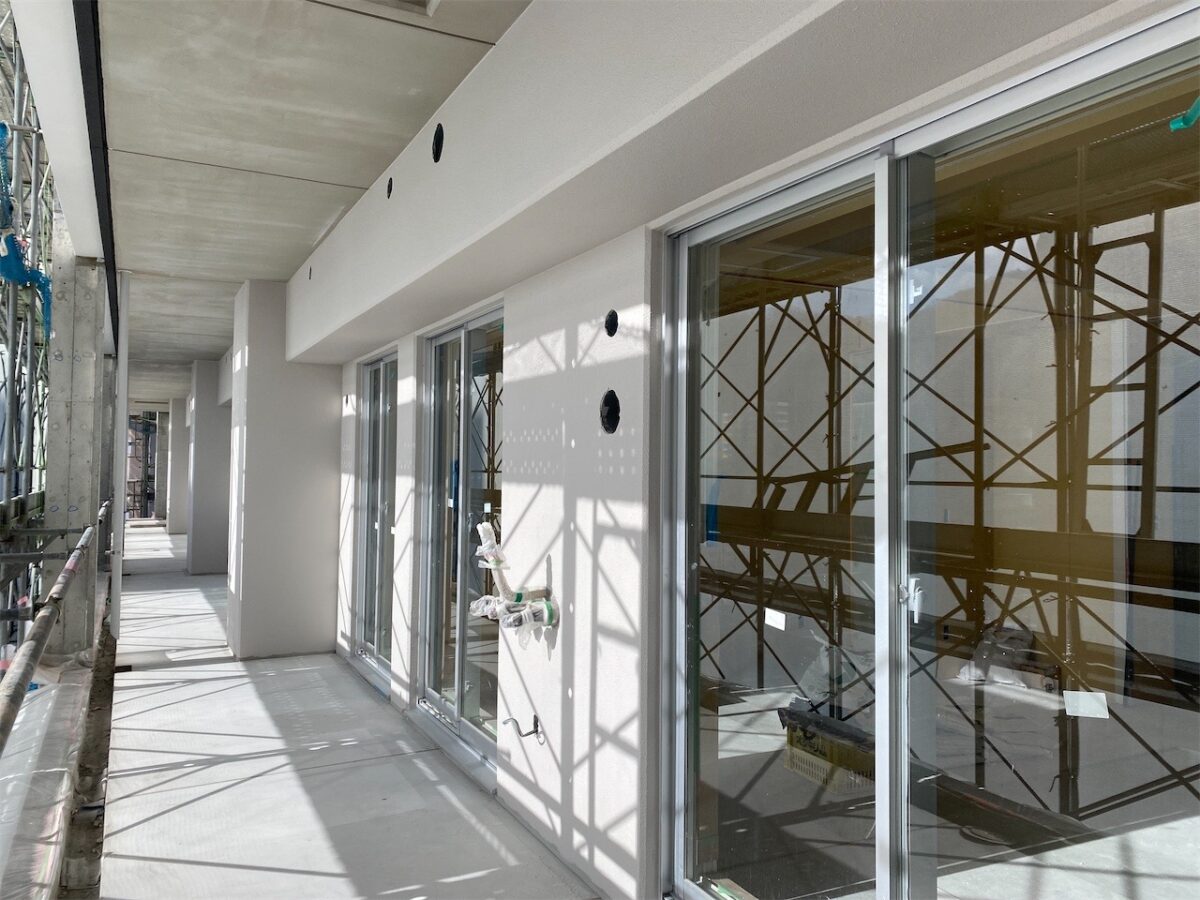

猛暑が続いていますが順調に施工が進んでいます。

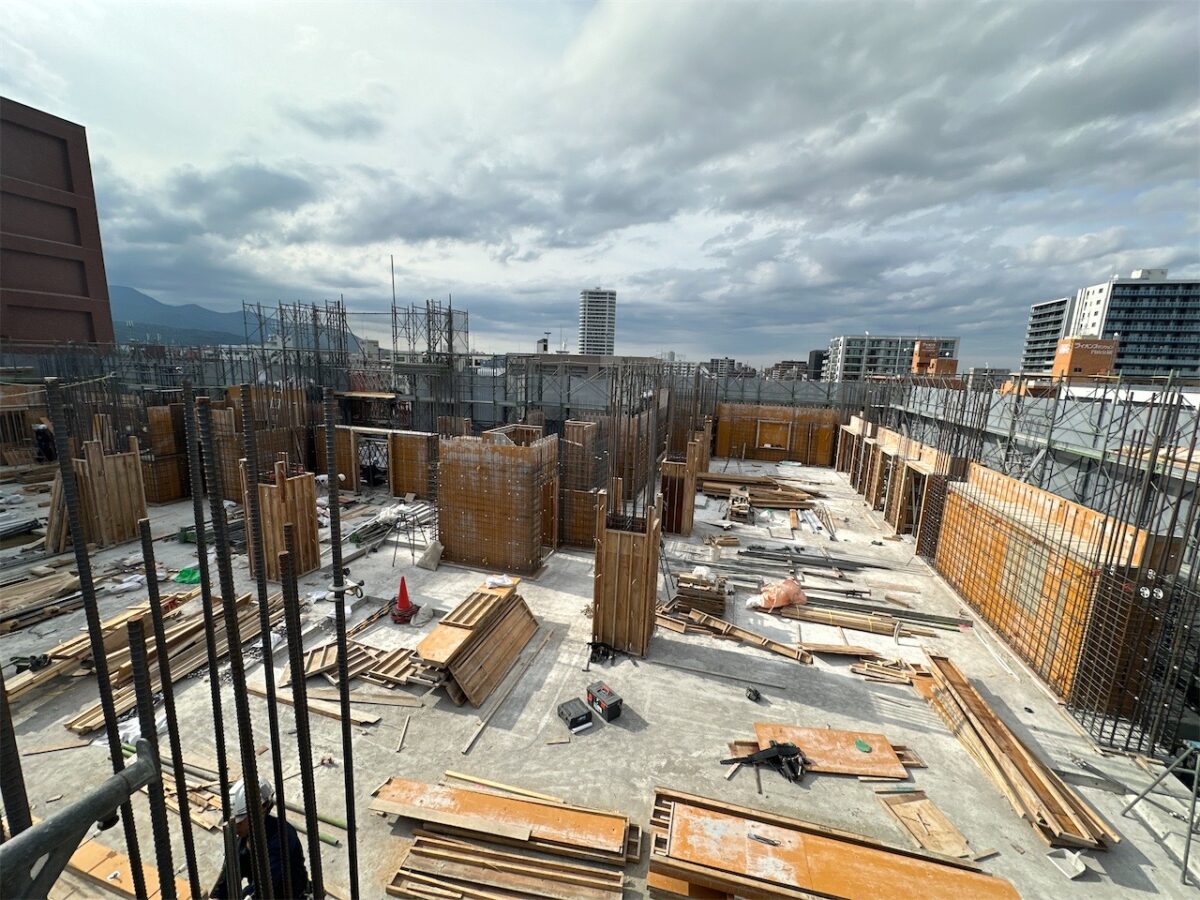

7月下旬には8階立上りのコンクリート打設を控えているので、打設に向けて足場の組立、配筋、型枠建込み等屋外での作業を行っております。
猛暑が続きますので、熱中症対策をして安全に作業を進めてまいります。
ご協力お願いいたします。

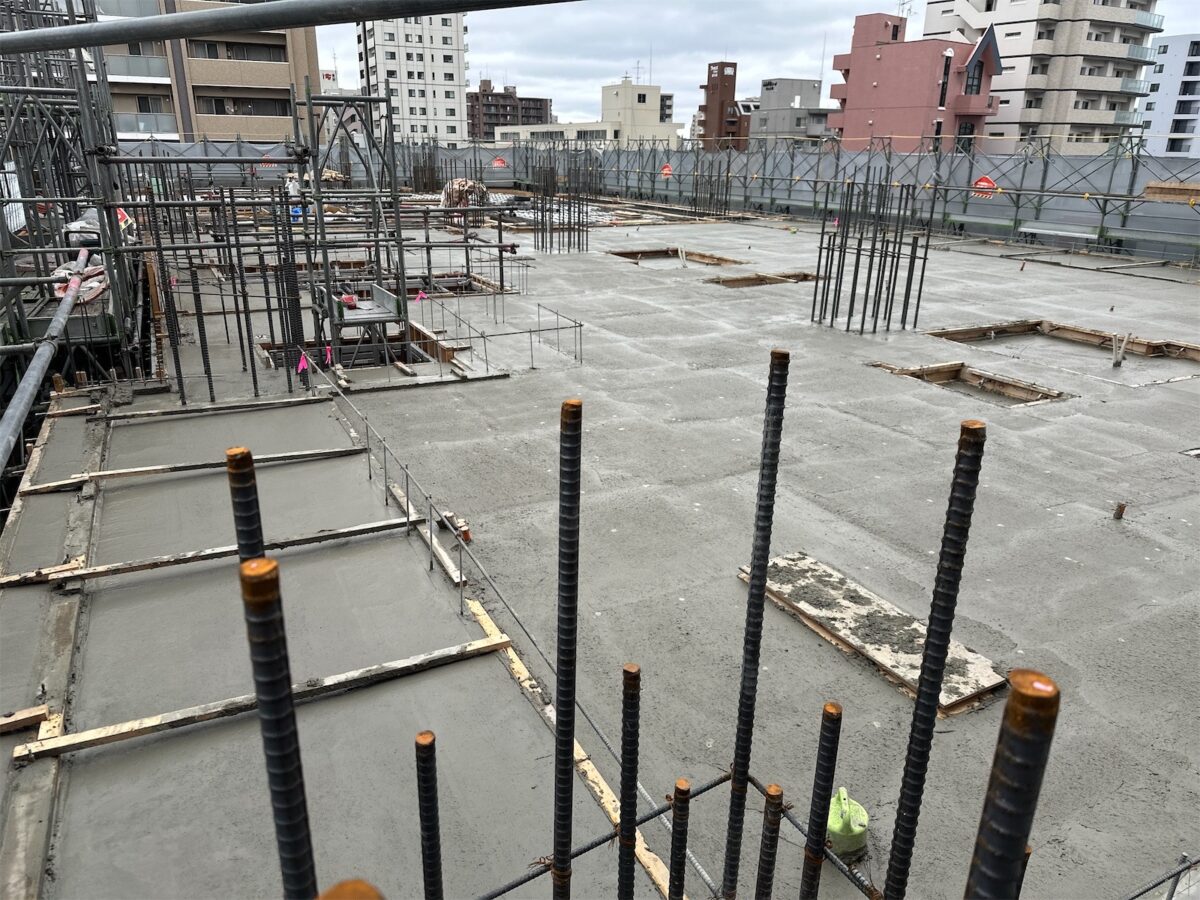

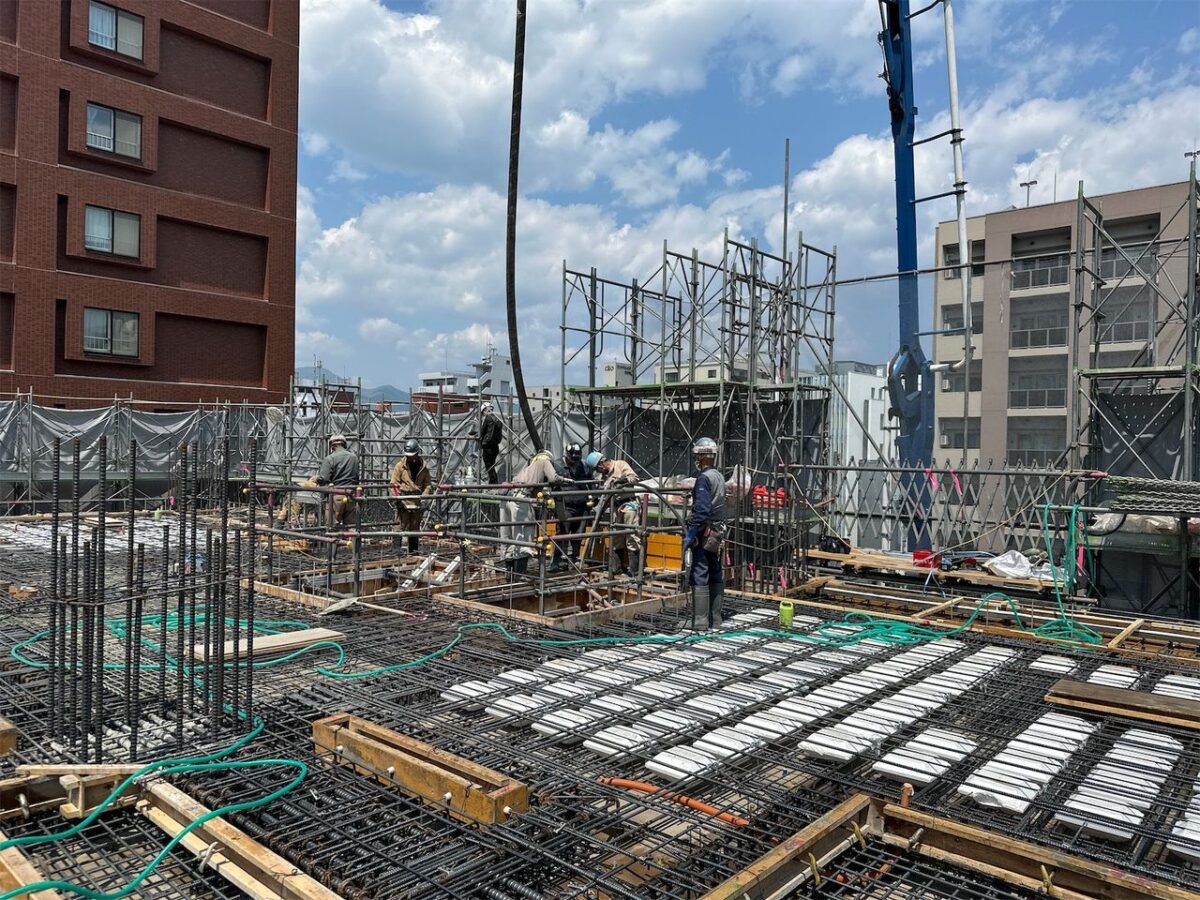

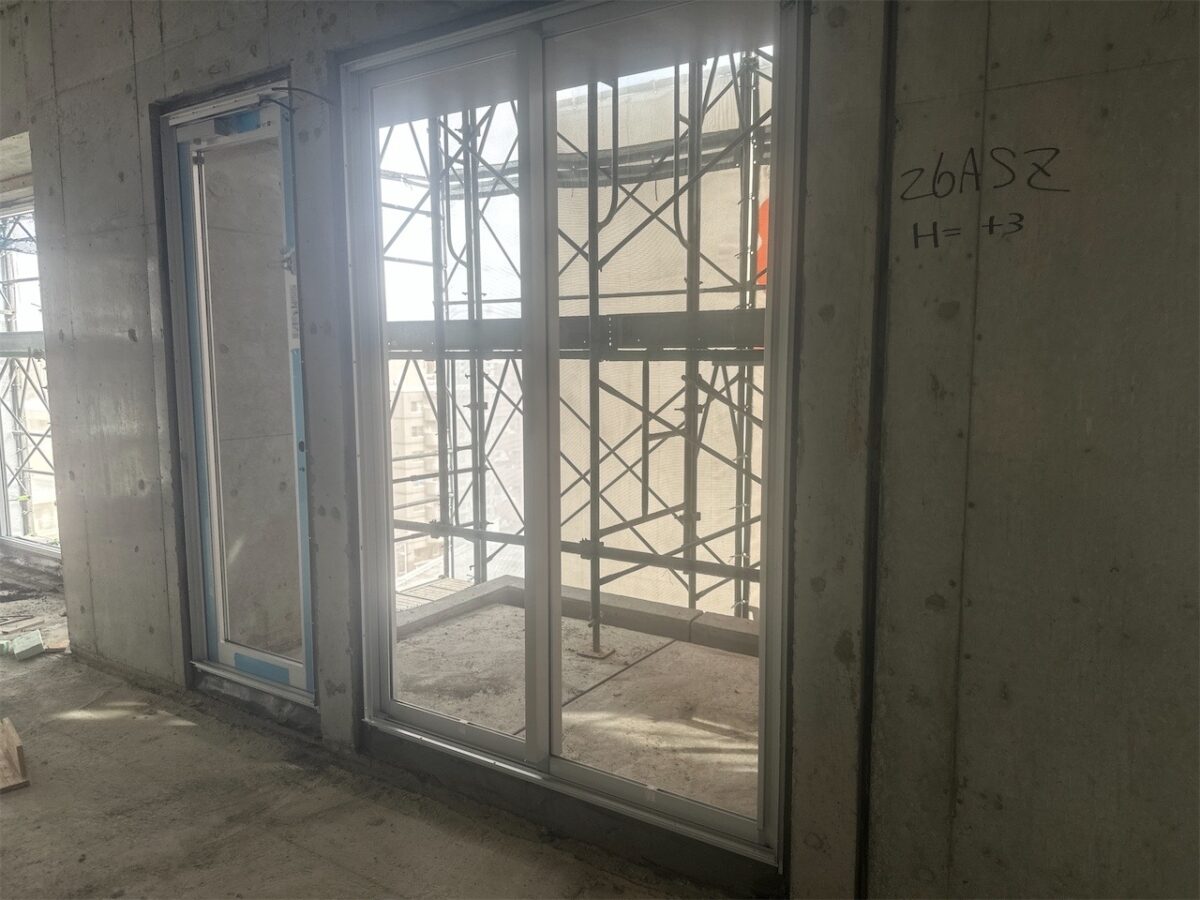

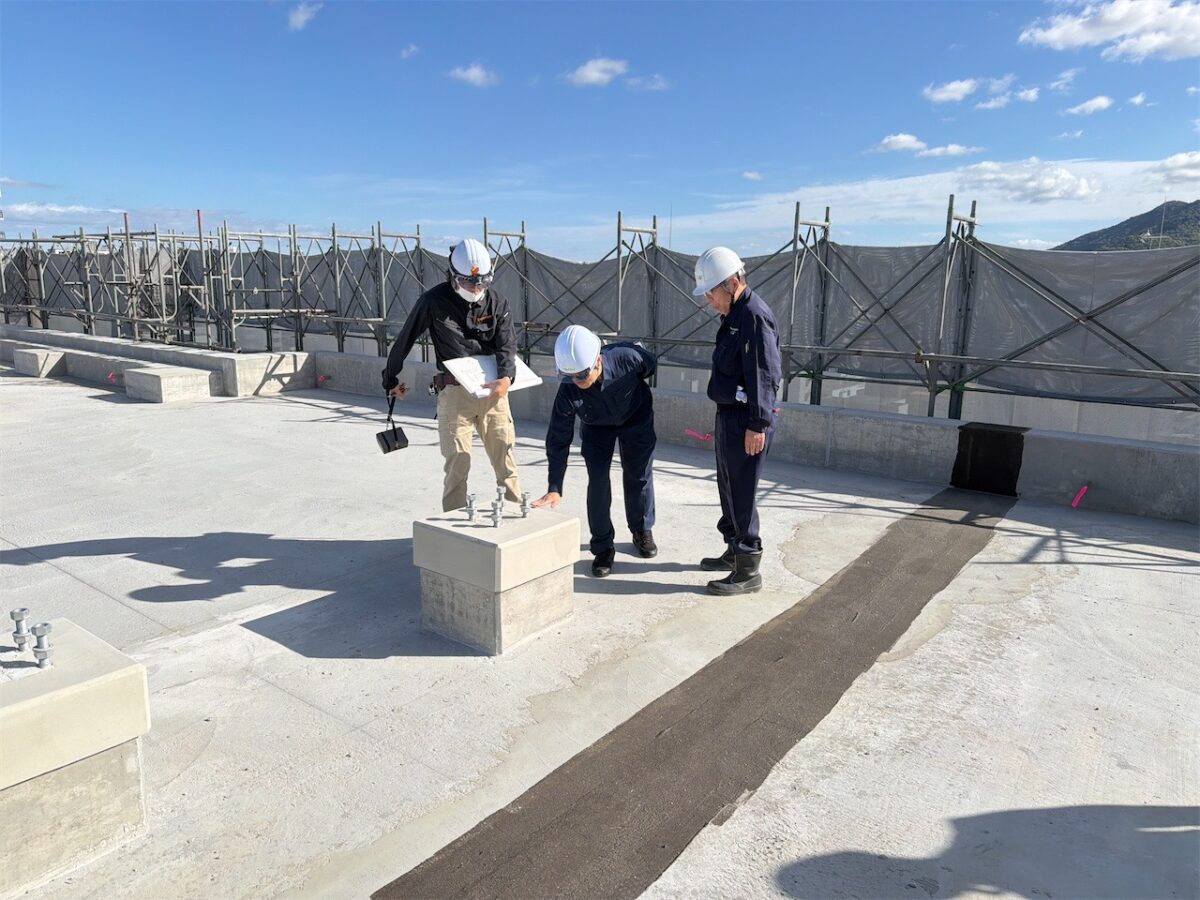

5月中旬に5階立上りコンクリートの打設をし、半分の上棟を終えました。

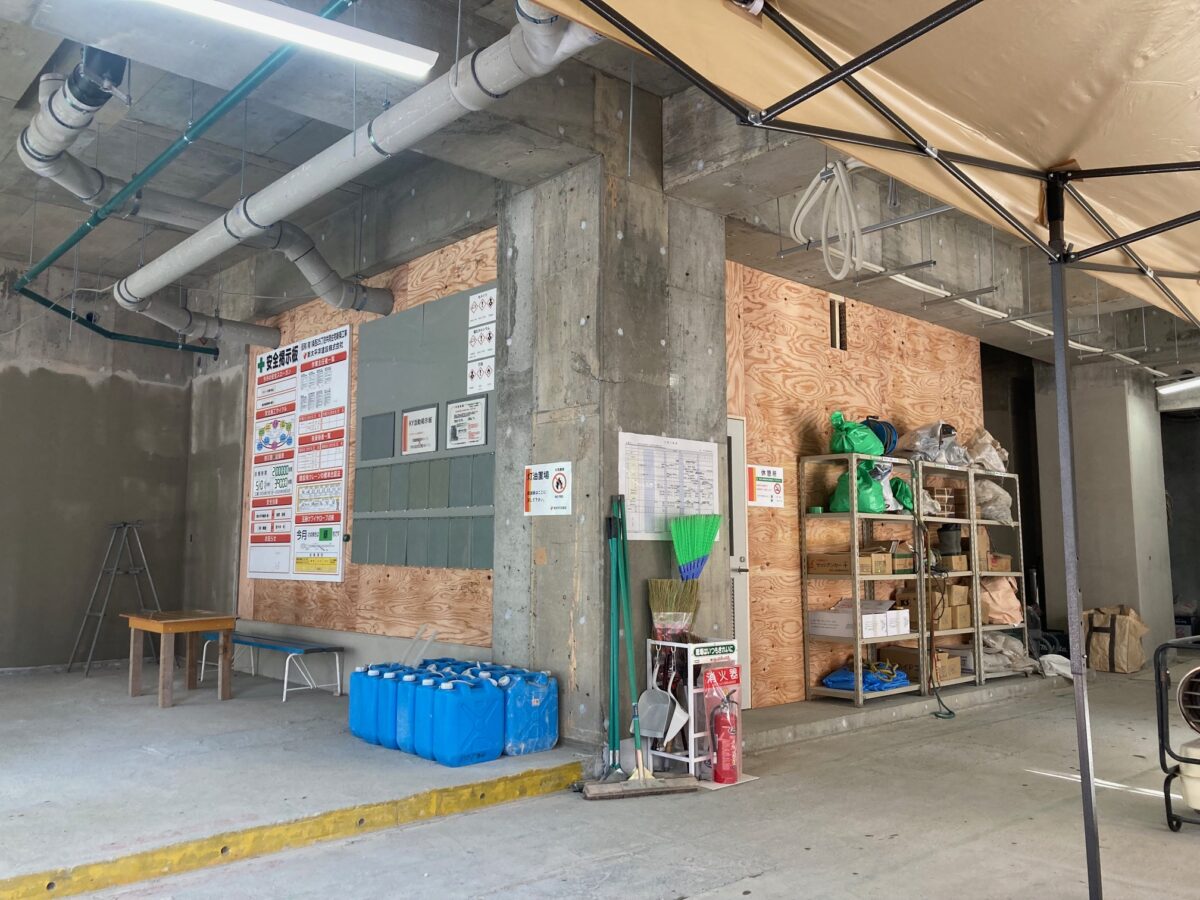

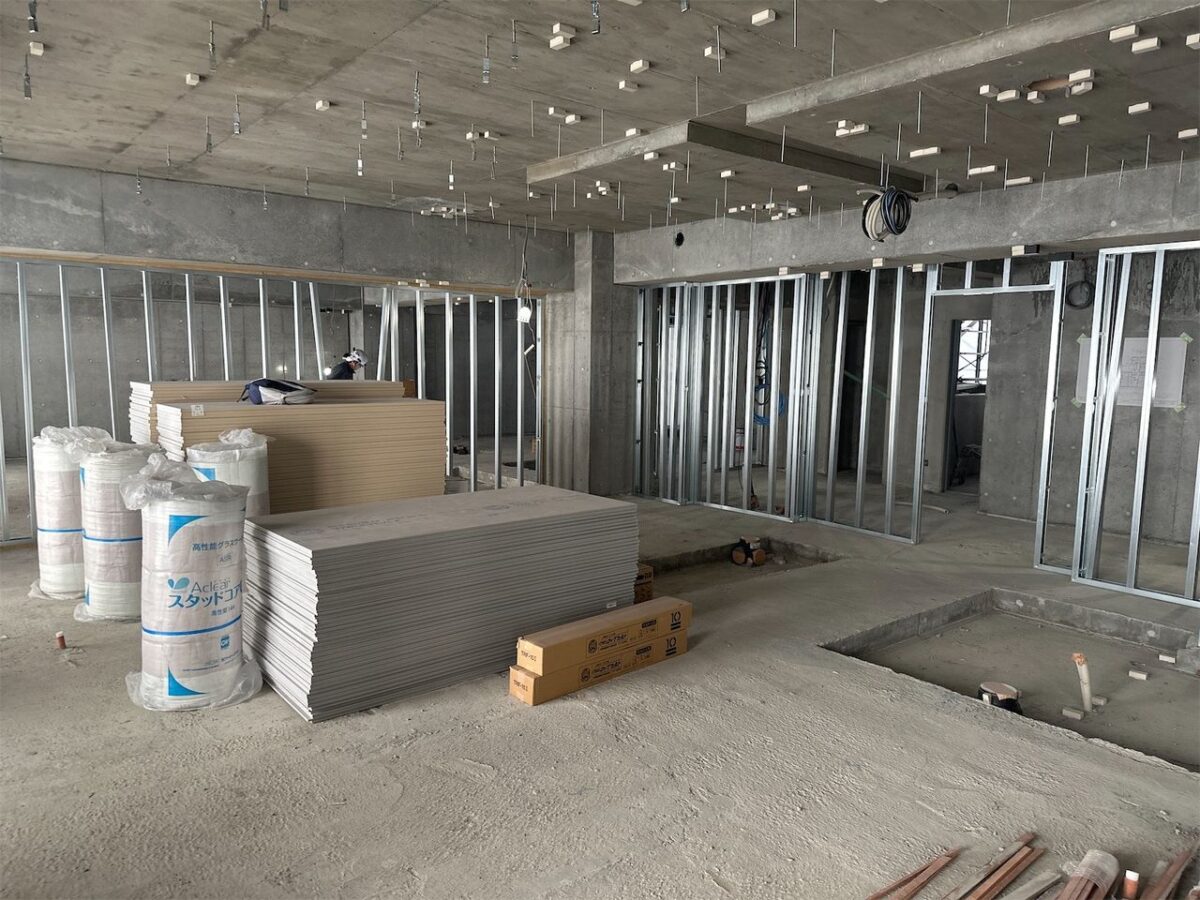

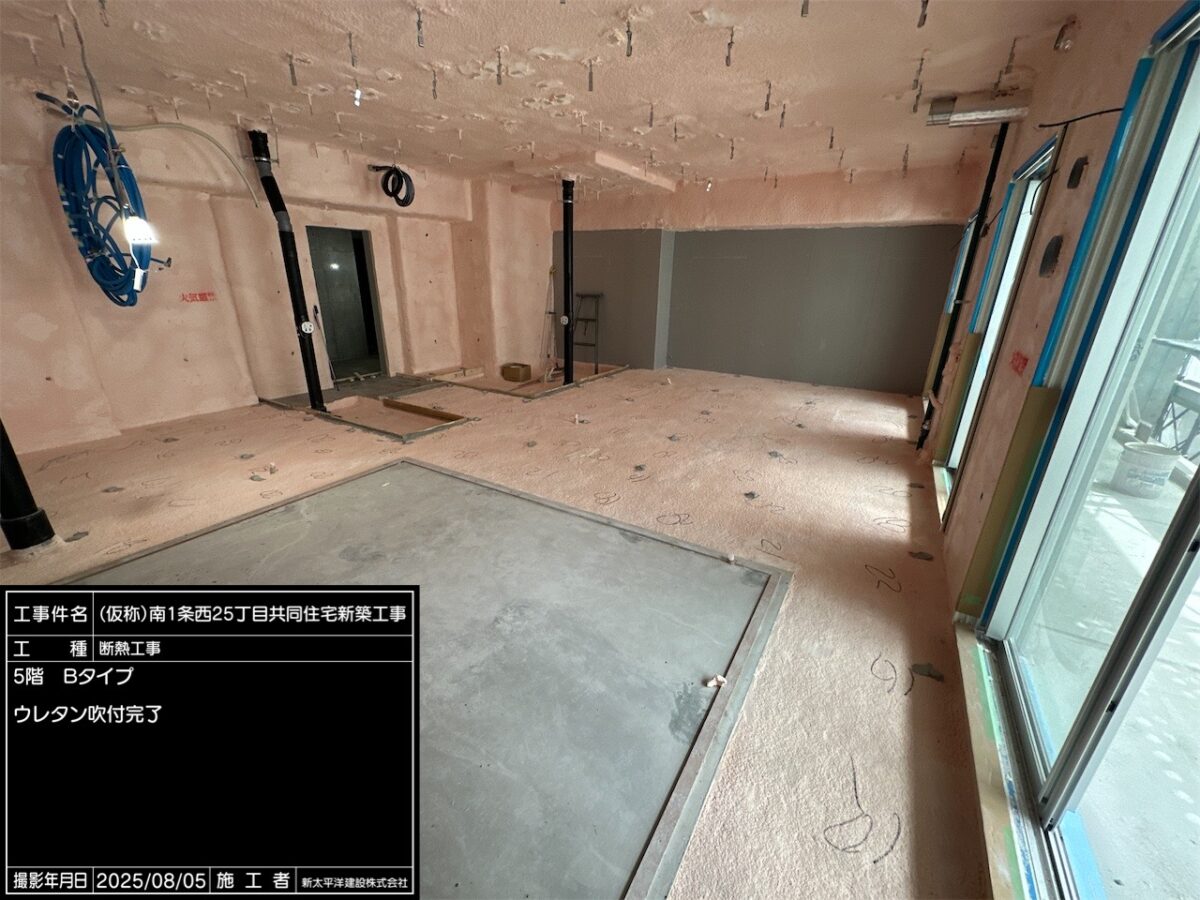

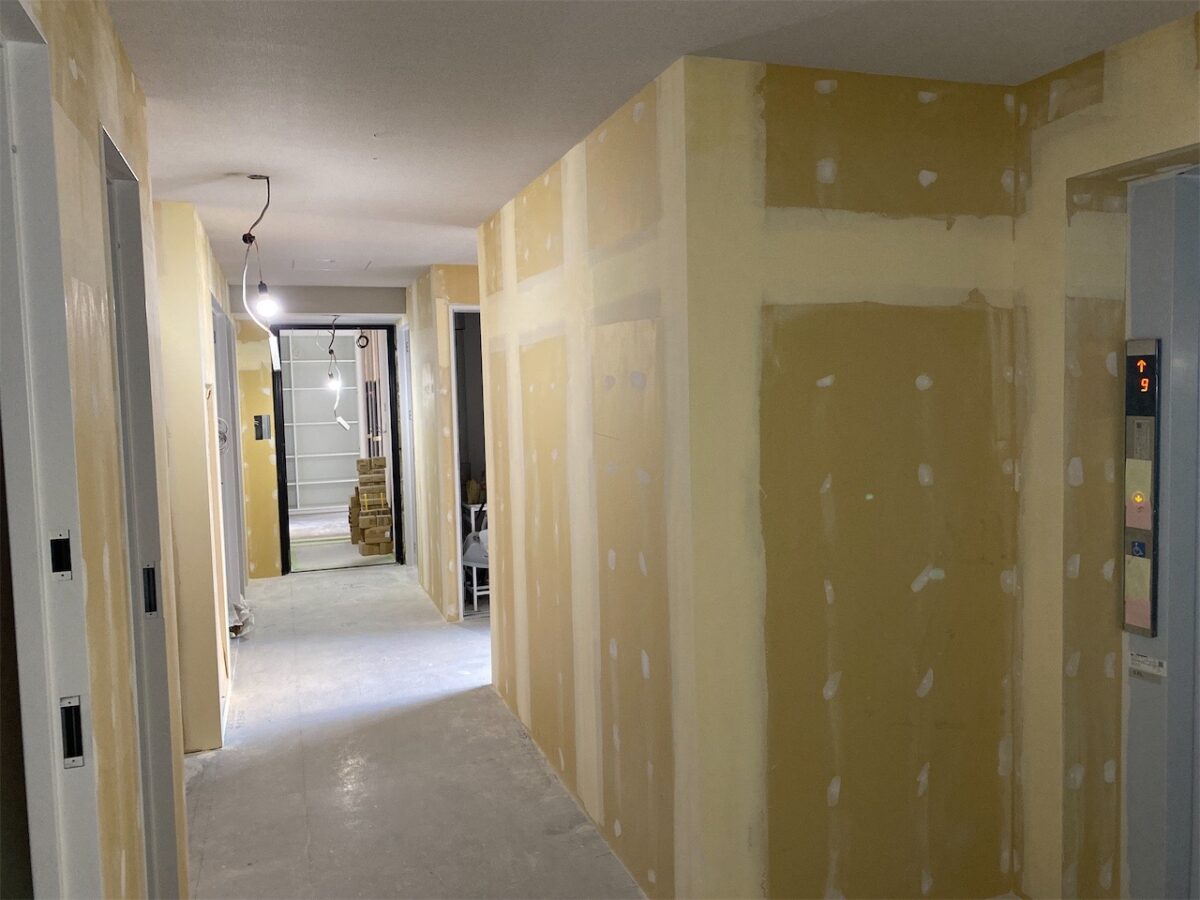

内部の方では、断熱ウレタンの吹付、壁・天井の軽量組立、等順調に進んでおります。

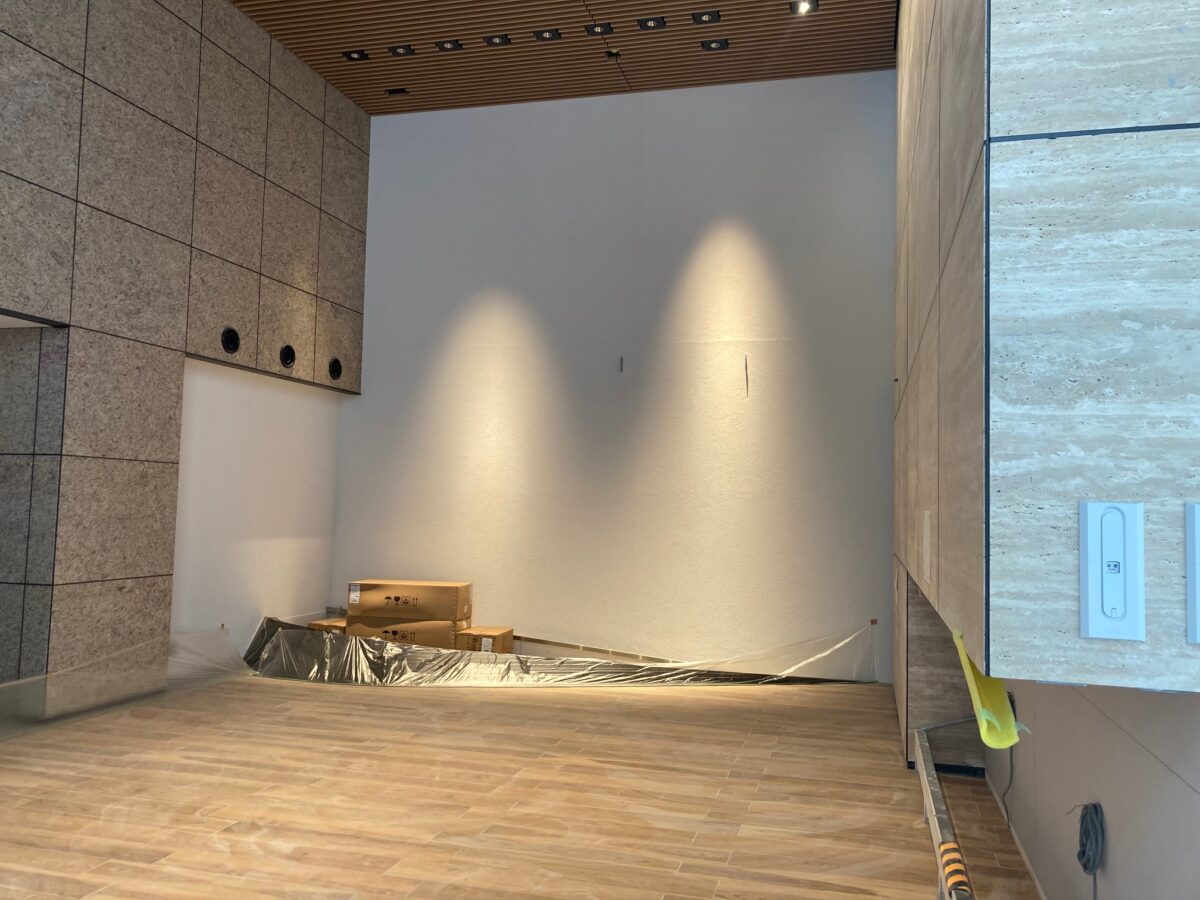

棟内モデルルームのオープンをひかえておりますので、詳細が決まりましたら記載したいと思います。
気温が高くなってきていますので、熱中症に十分気を付け、安全第一で進めてまいりますので今後もよろしくお願いします。

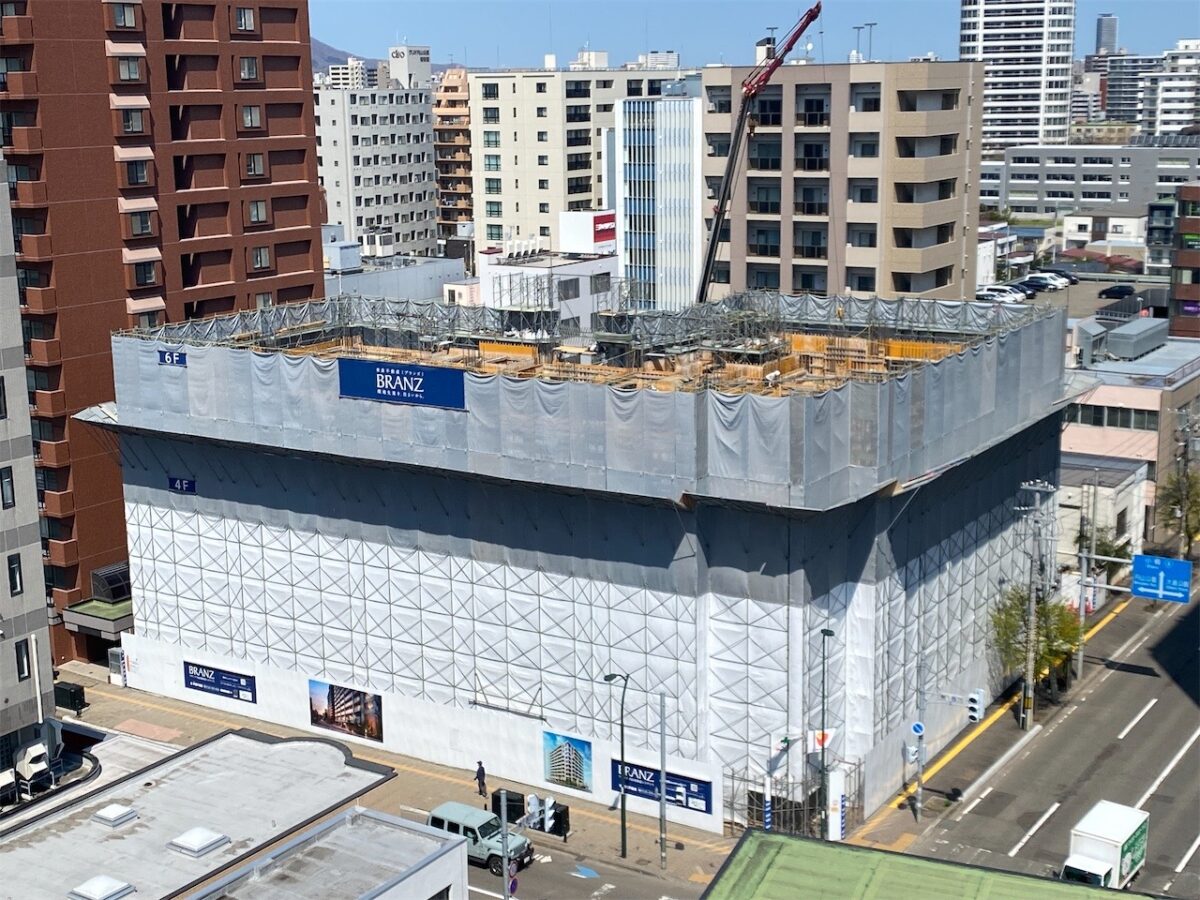

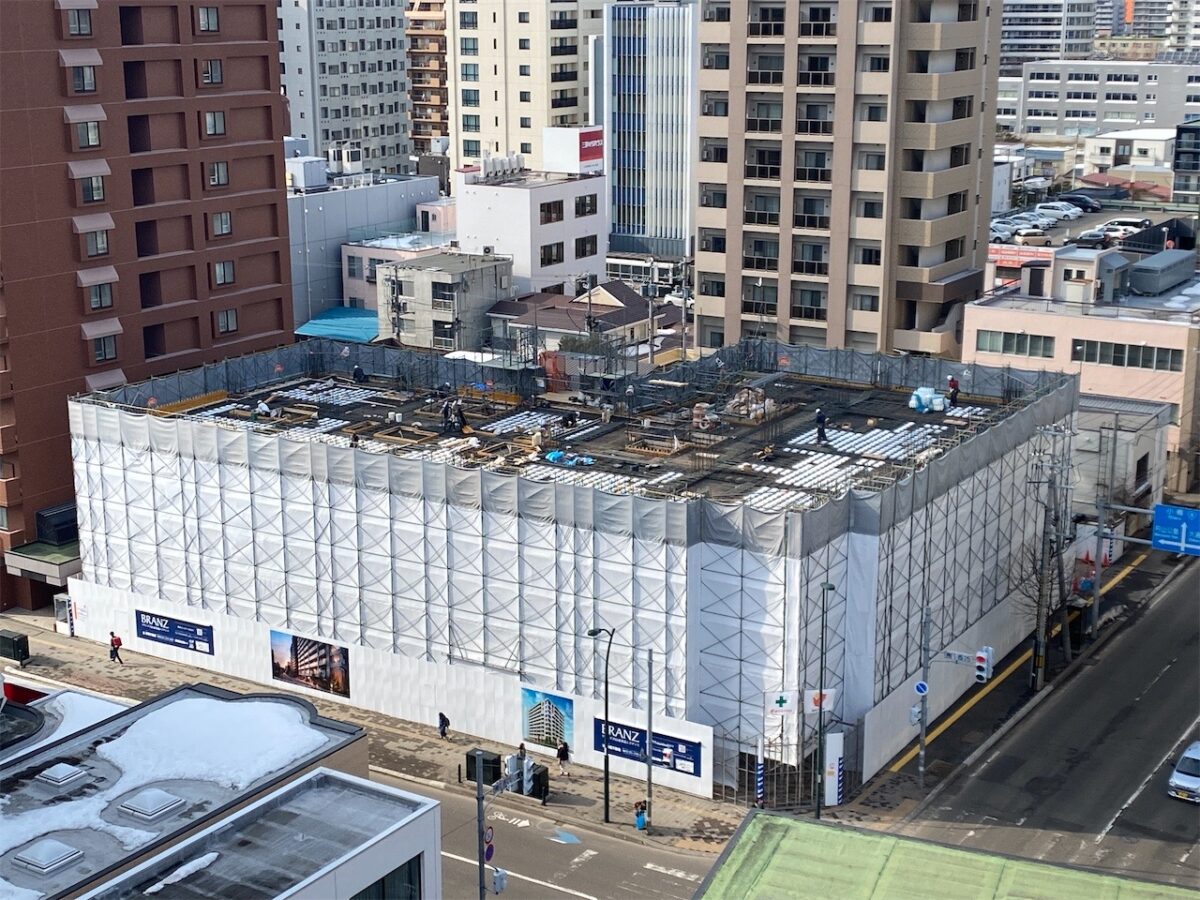

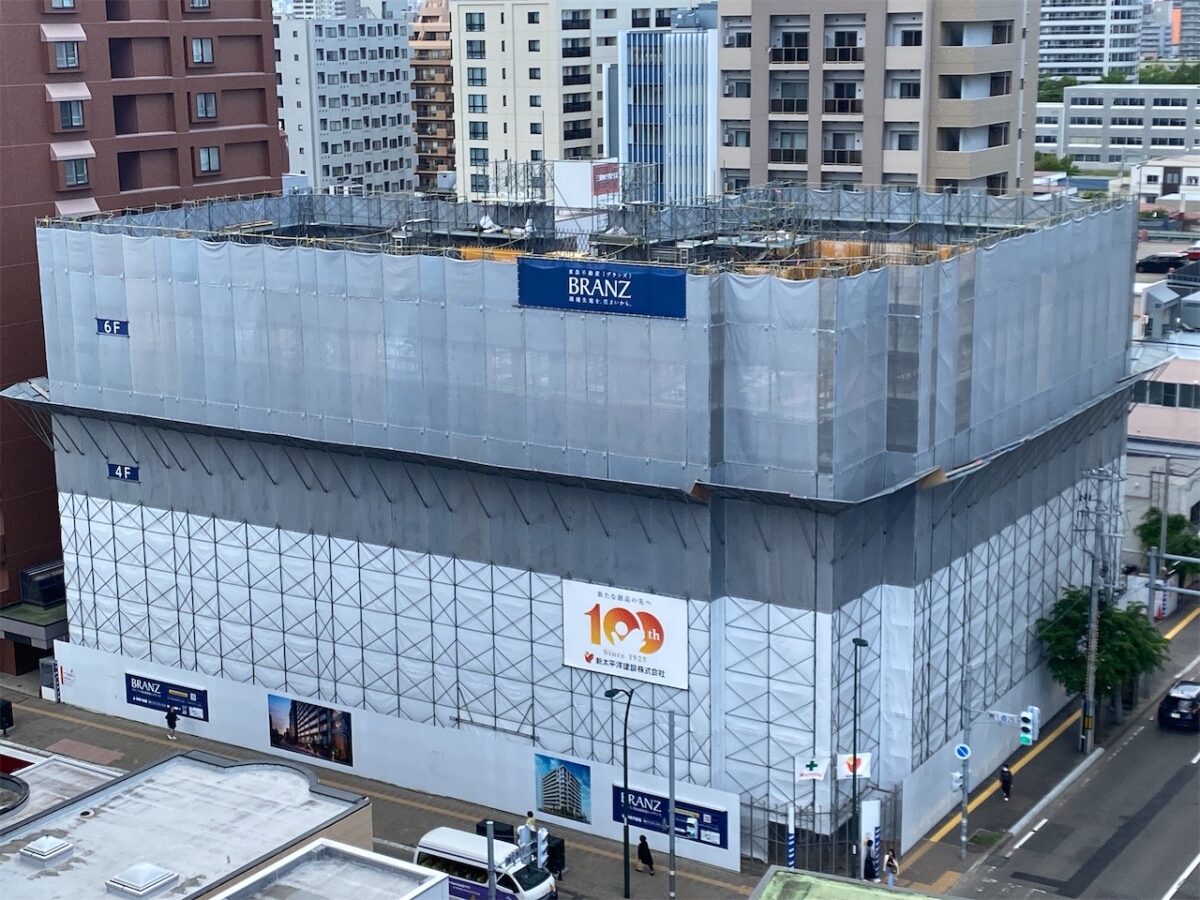

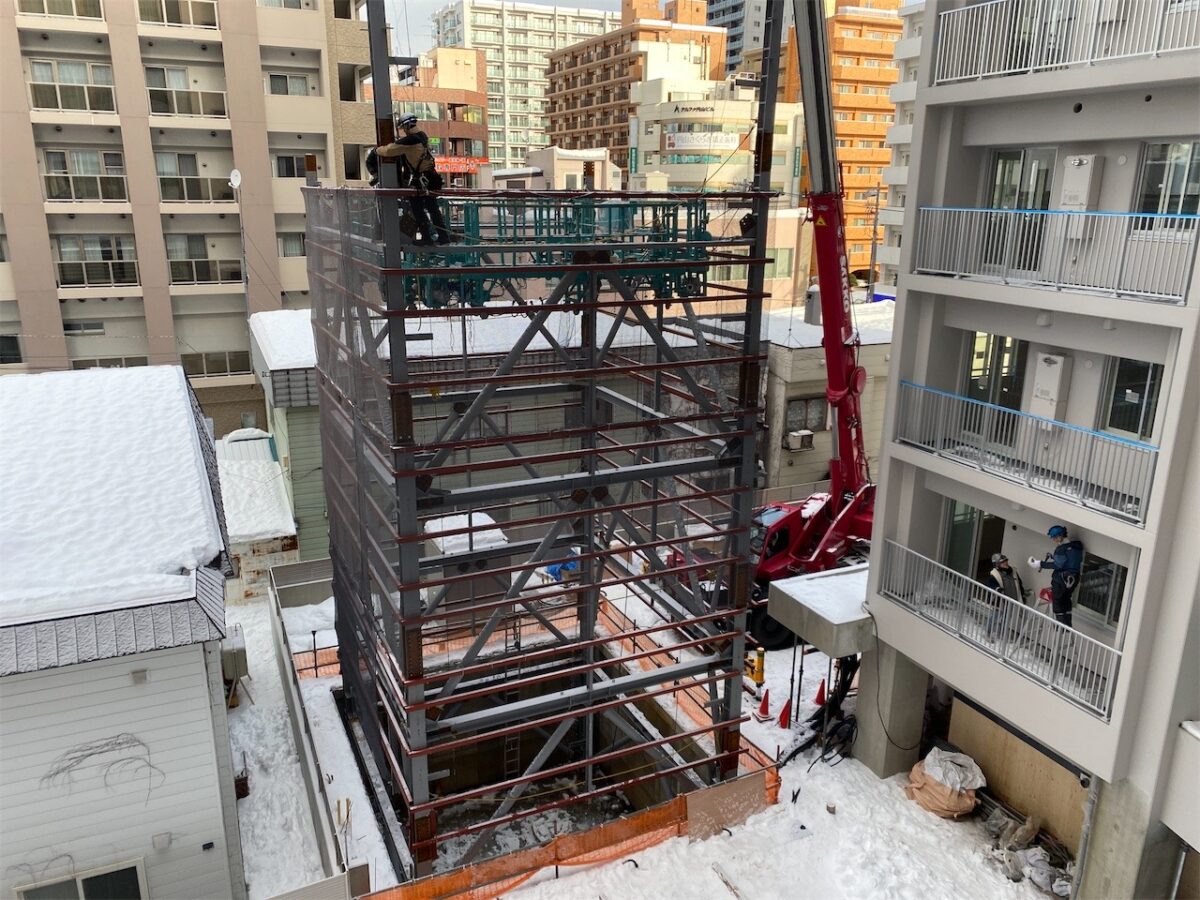

4月中旬に4階立上りコンクリートの打設をしました。
現在は5階立上りのコンクリート打設に向けて鉄筋の組立作業を行っています。
歩行者が多い通りですので、転落・落下物に注意し、安全第一で作業していきます。

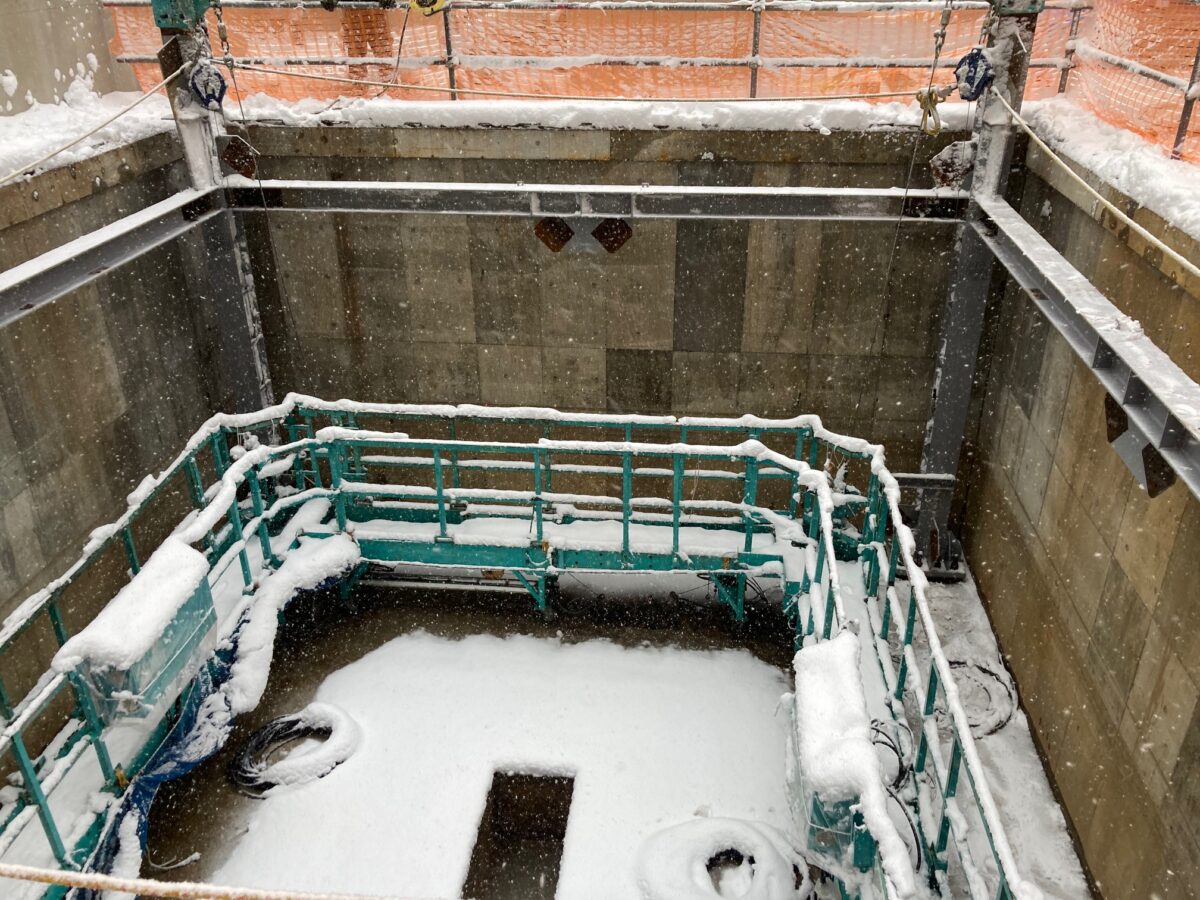

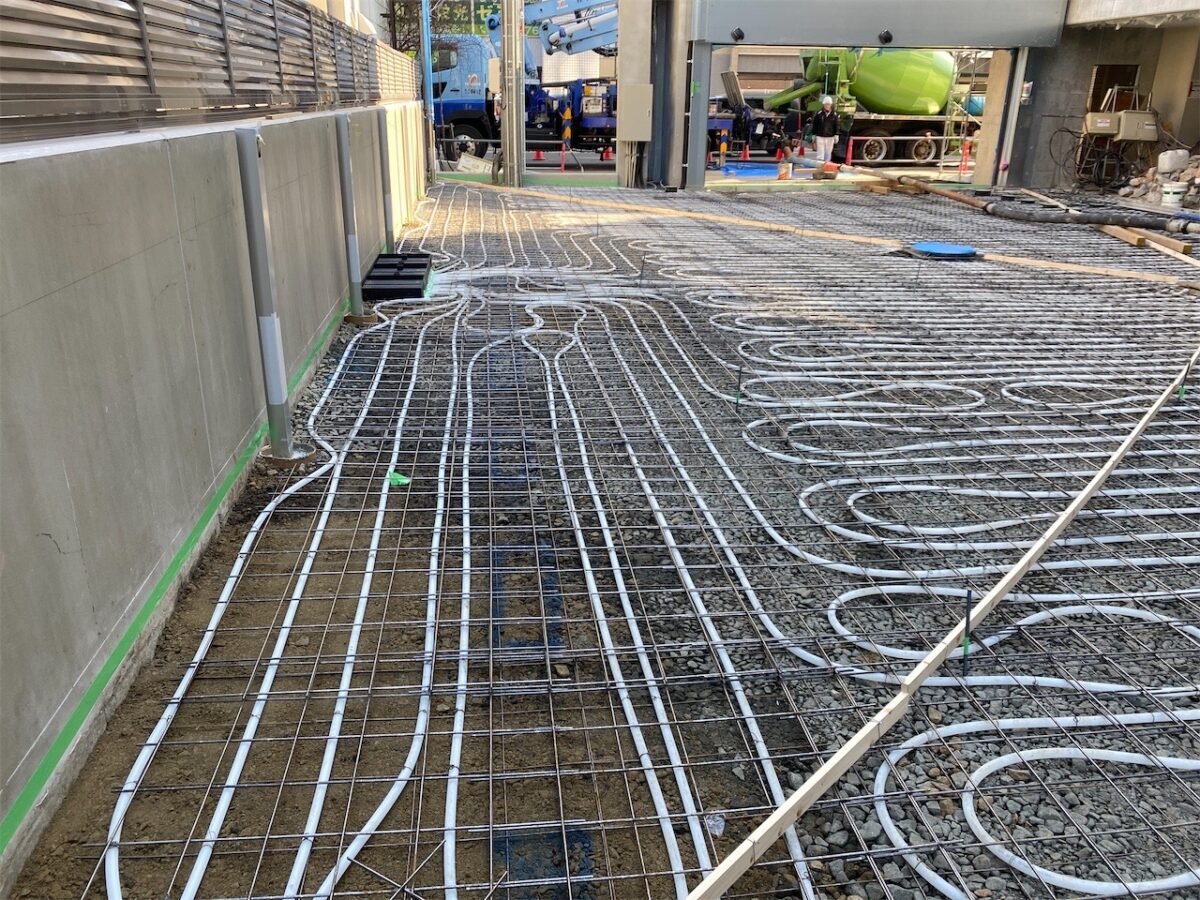

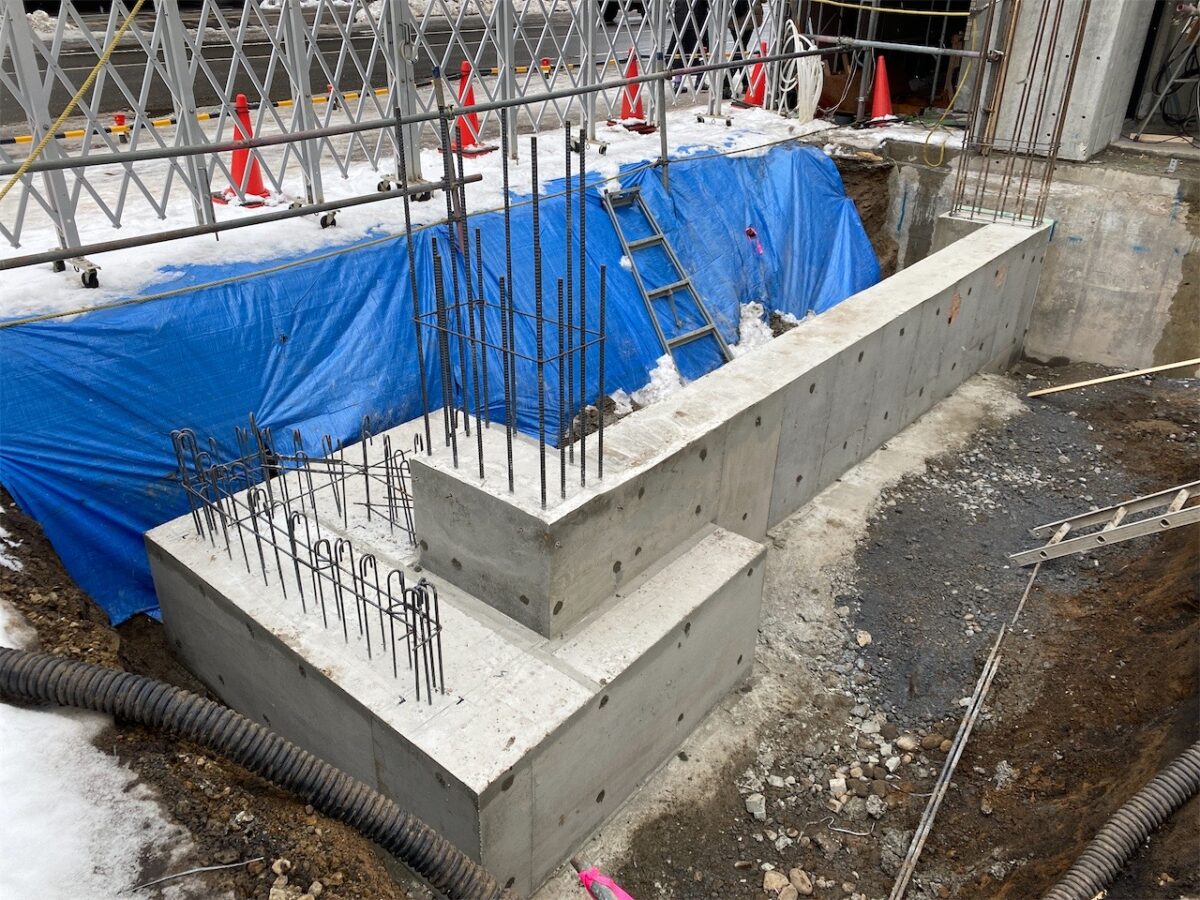

9月11日に捨てコンクリートの打設をしました。
現在、10月中旬の基礎コンクリート打設に向けて、鉄筋の組立作業を行っています。
作業員の人数も多くなってきていますので、引き続き安全第一で作業していきます。

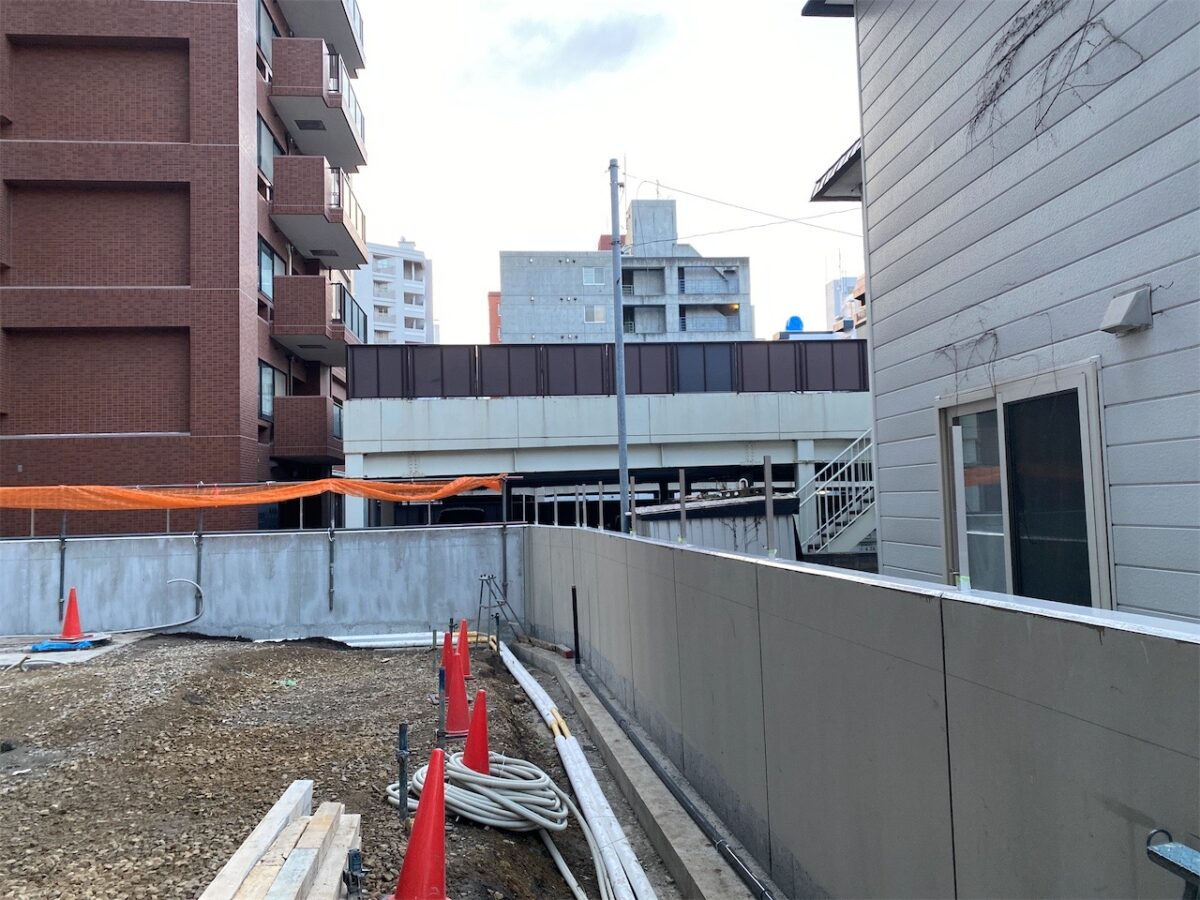

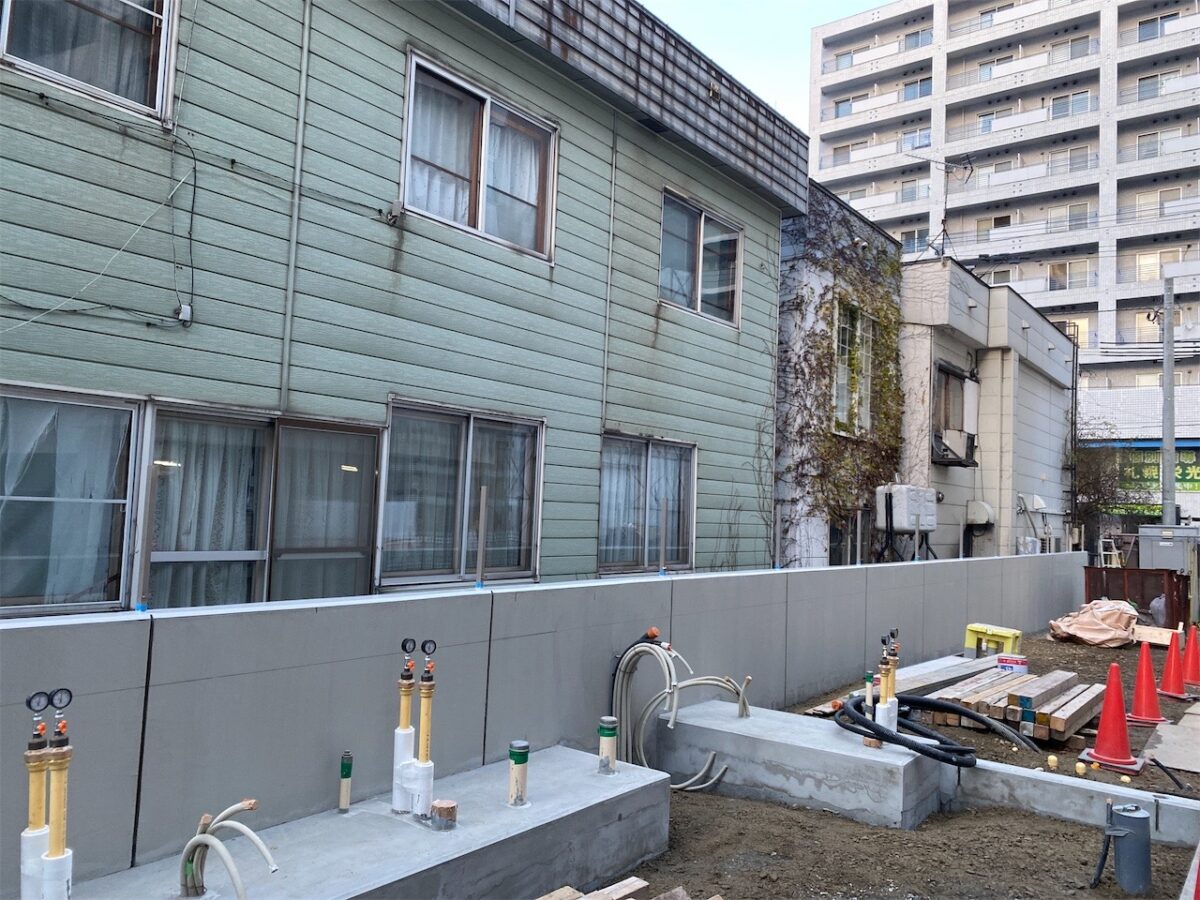

既存建物の解体が終了し、7月末から山留打設および掘削をおこなっています。
8月中旬からは立体駐車場棟と本体棟の基礎工事と土工事を同時におこなっていく予定となっております。
搬出入車輌も多くなってきますので、安全に十分注意し作業をおこなっていきます。
本工事は、分譲マンションの新築工事となります。南1条通に面しており、交通量が多い中での工事となります。
工事期間中は大型車輌による資材運搬や重機械による作業を伴い、近隣の方々には振動・騒音によるご迷惑をお掛けするかと思いますが、工事担当者一同安全を第一に作業を行いますので、ご理解・ご協力の程宜しくお願い申しあげます。
