更新日 | 2025年04月16日 |
---|---|
進捗率 | 7.0% |
施工場所 | 札幌市東区北9条東1丁目40-32 |
工期 | 2025年02月03日~2026年08月27日 |
工事概要 | 分譲マンション 鉄筋コンクリート造地上13階建(共同住宅48戸) 敷地面積:1,000.80㎡ 建築面積: 342.58㎡ 延床面積:3,728.17㎡ |

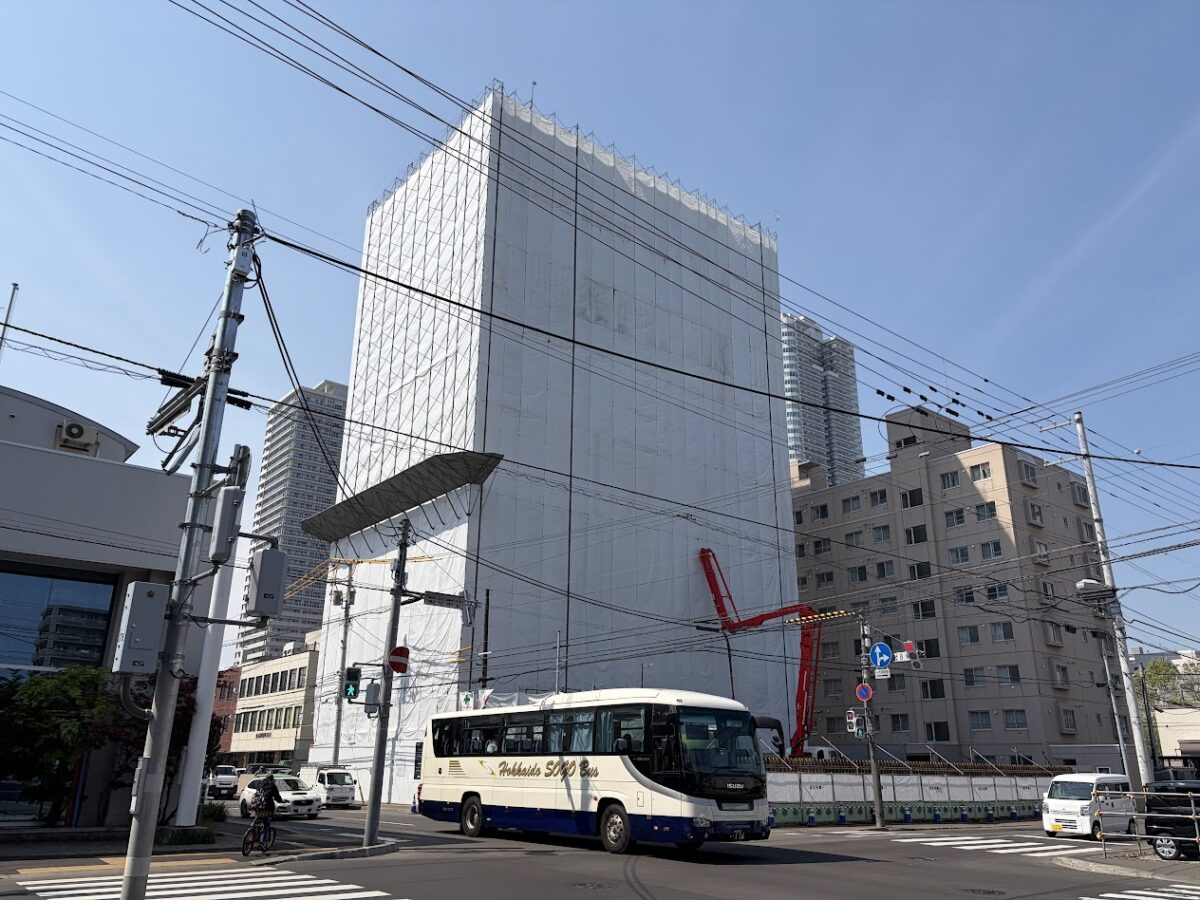

新年度になりました。今年度もよろしくお願いいたします!

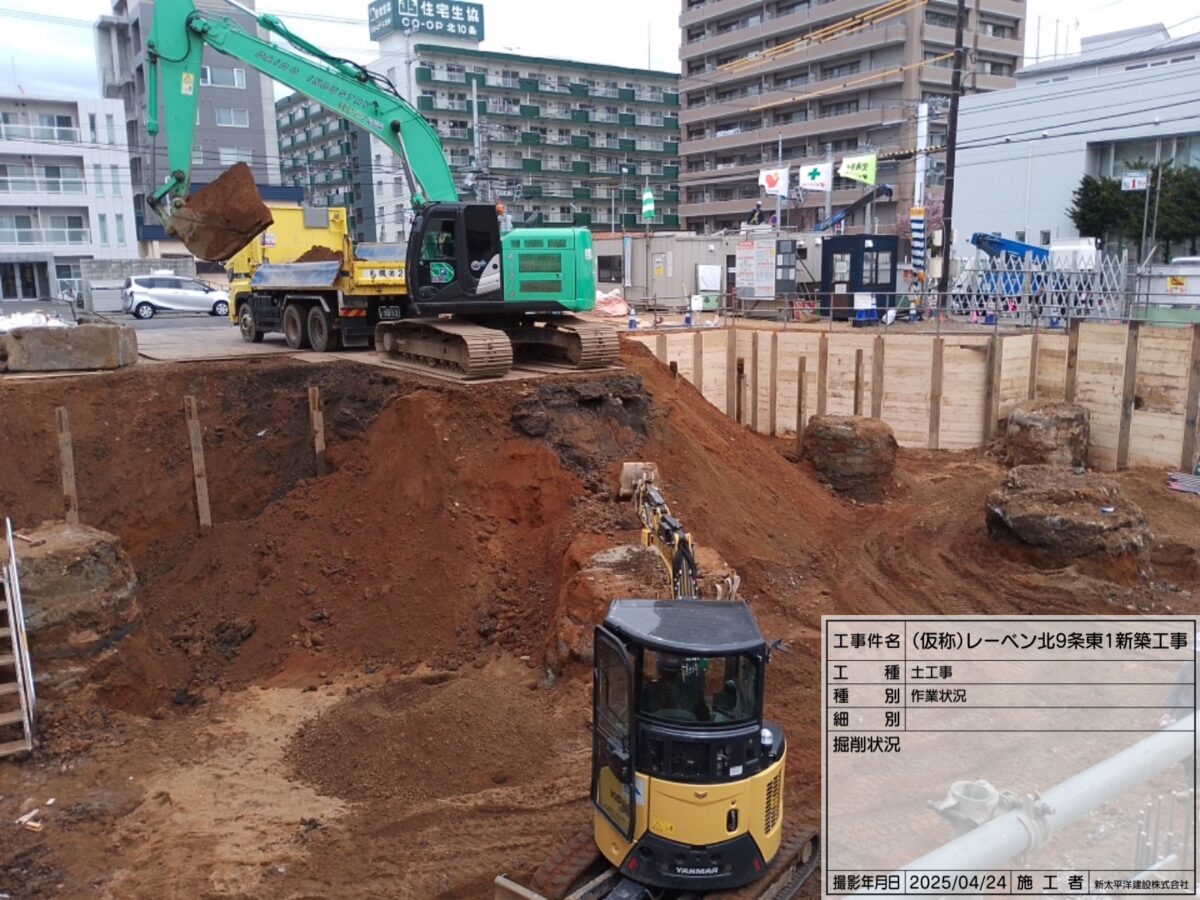

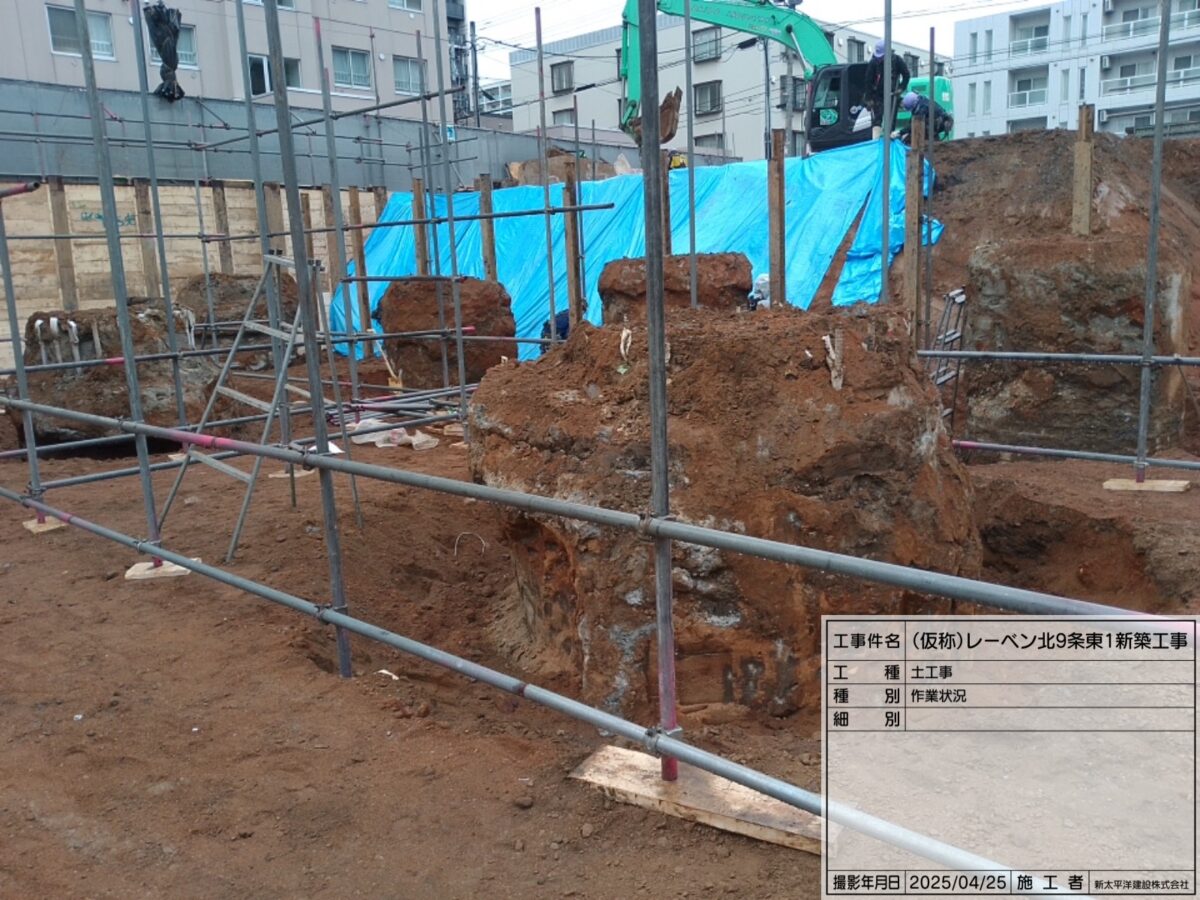

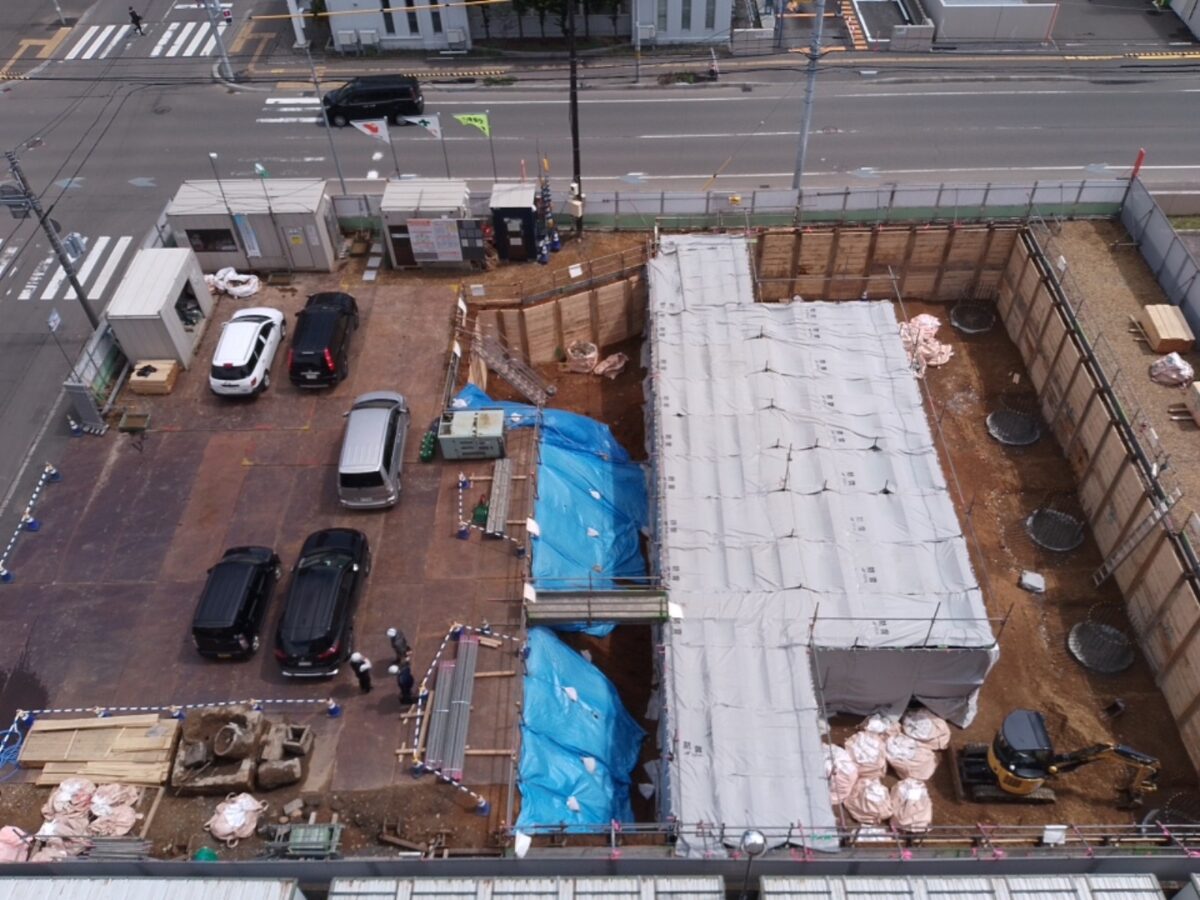

杭工事が終わり、現在は山留工事を行っています。
山留工事とは、周辺の地盤が崩れて土砂が流れ込まないように対策する工事のことです。

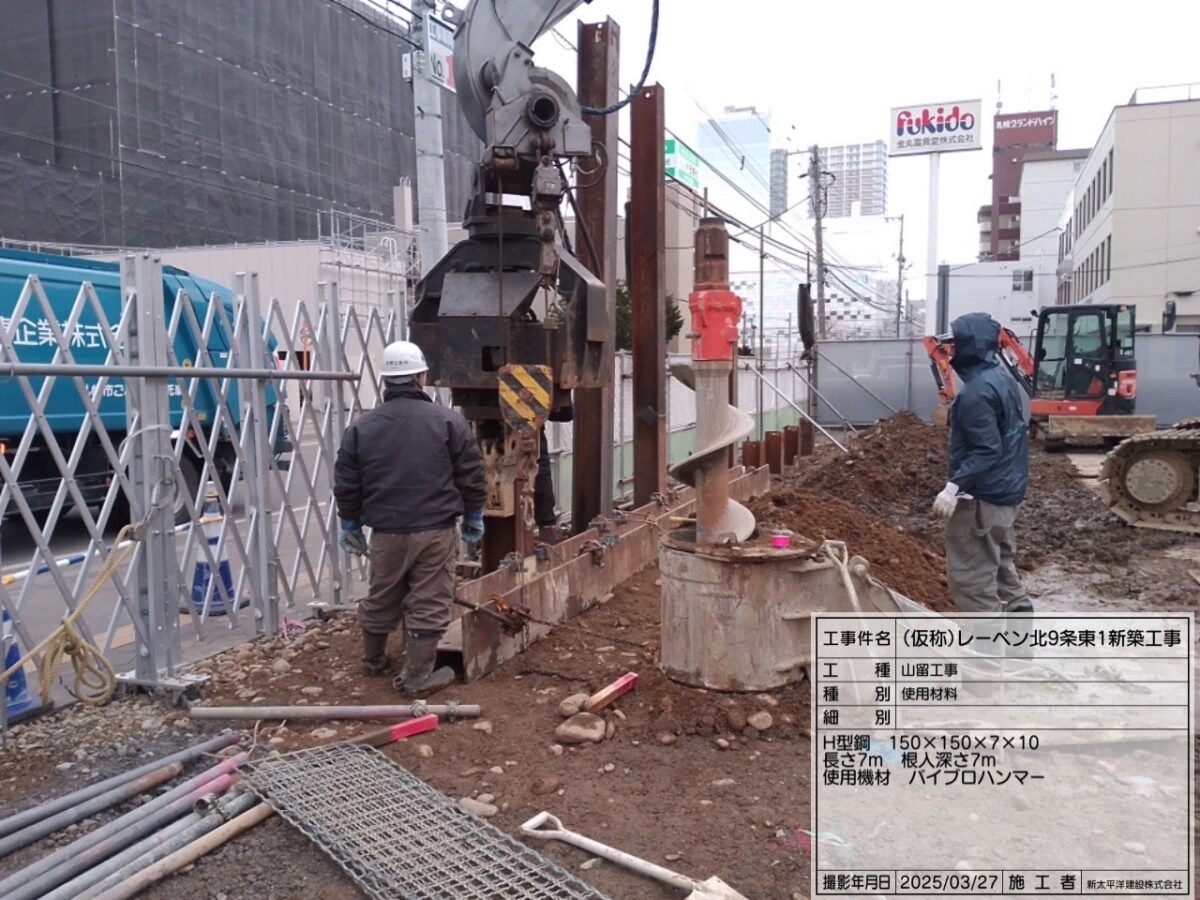

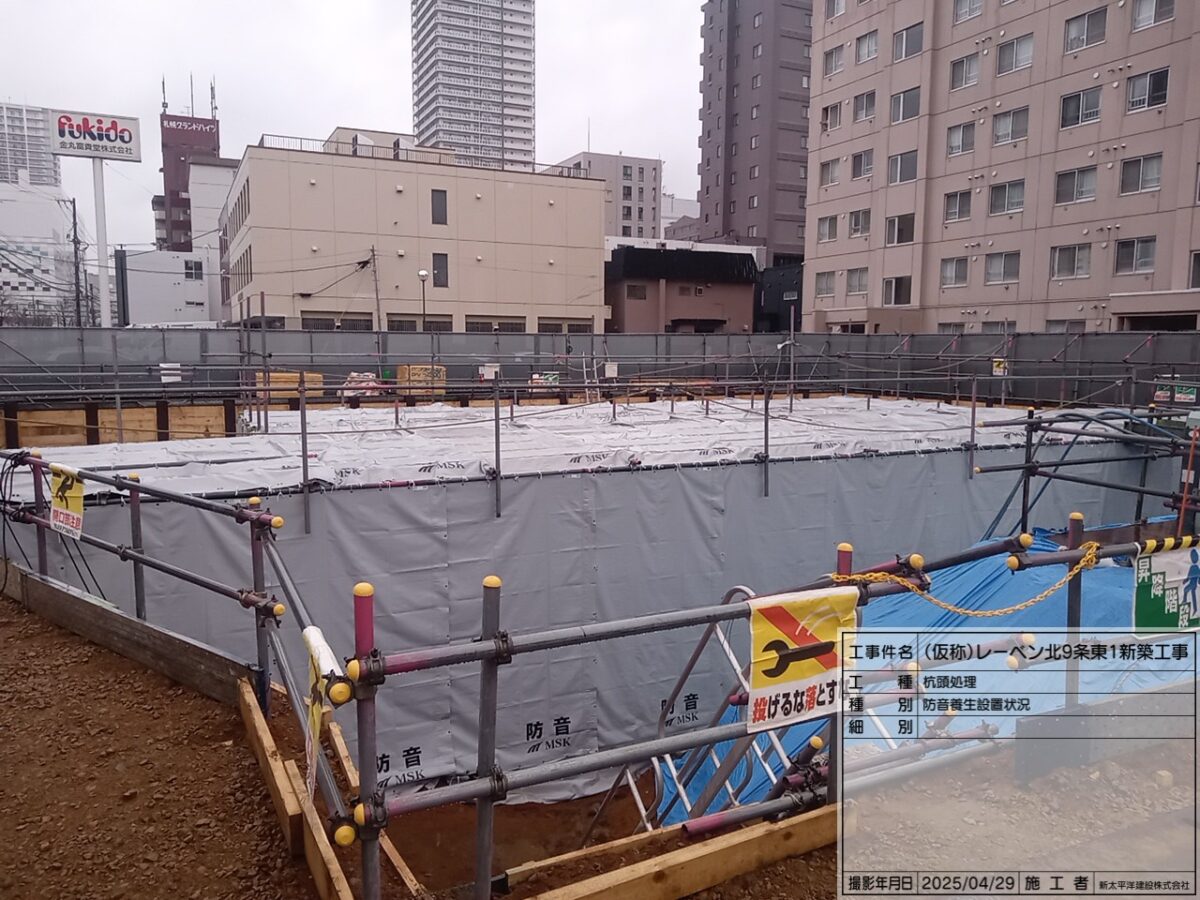

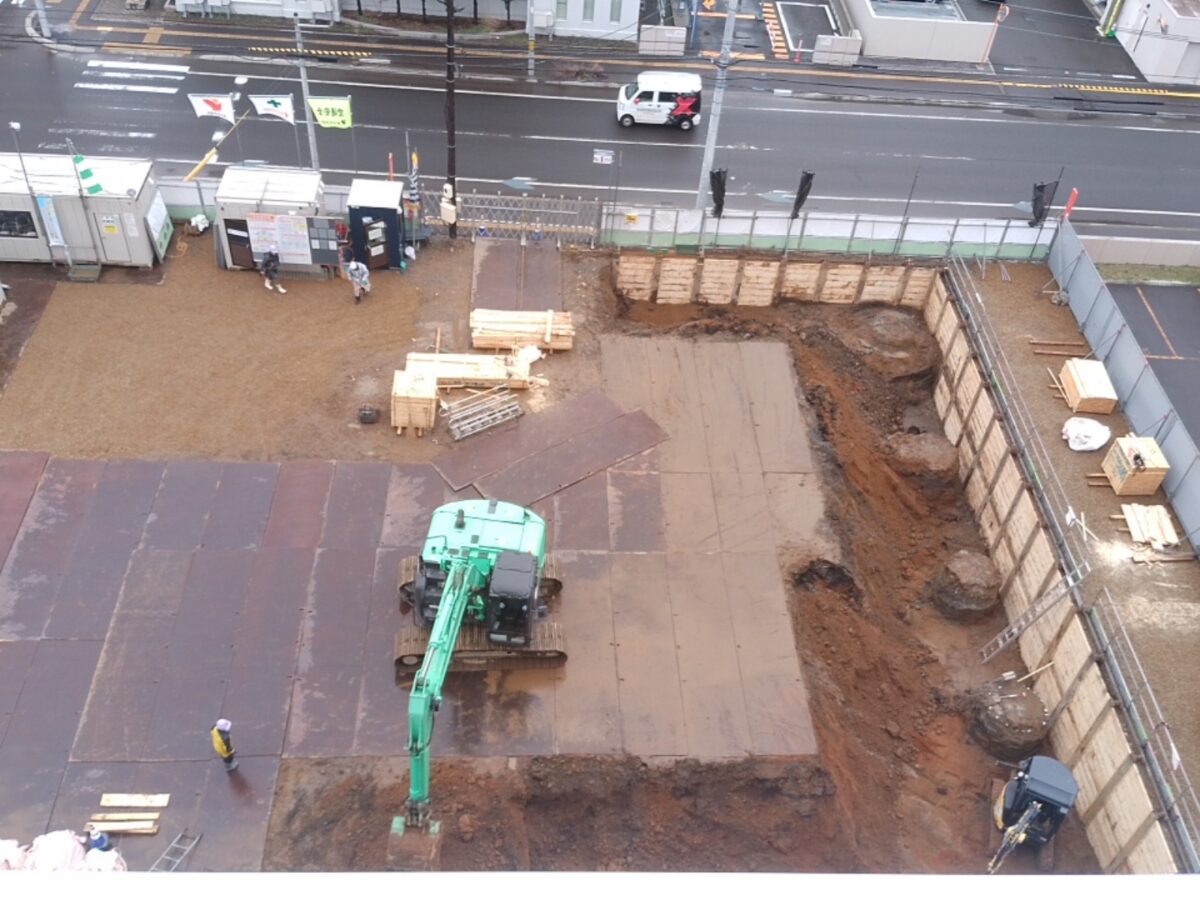

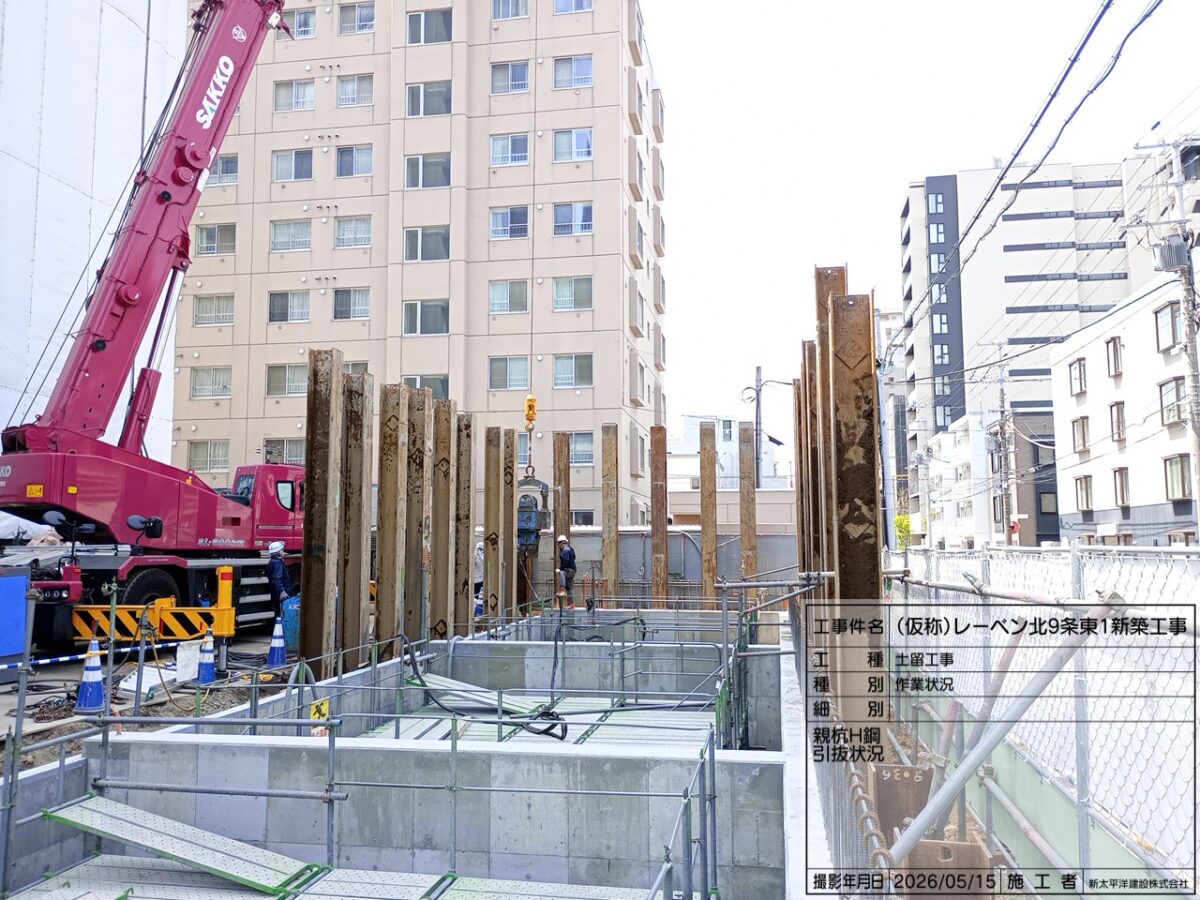

山留工事には様々な工法がありますが、当現場では親杭横矢板工法で施工しています。
H鋼を親杭として等間隔で建て込み、掘削をすすめながらH鋼同士の間に矢板を隙間なくはめ込んでいき山留め壁とする工法です。

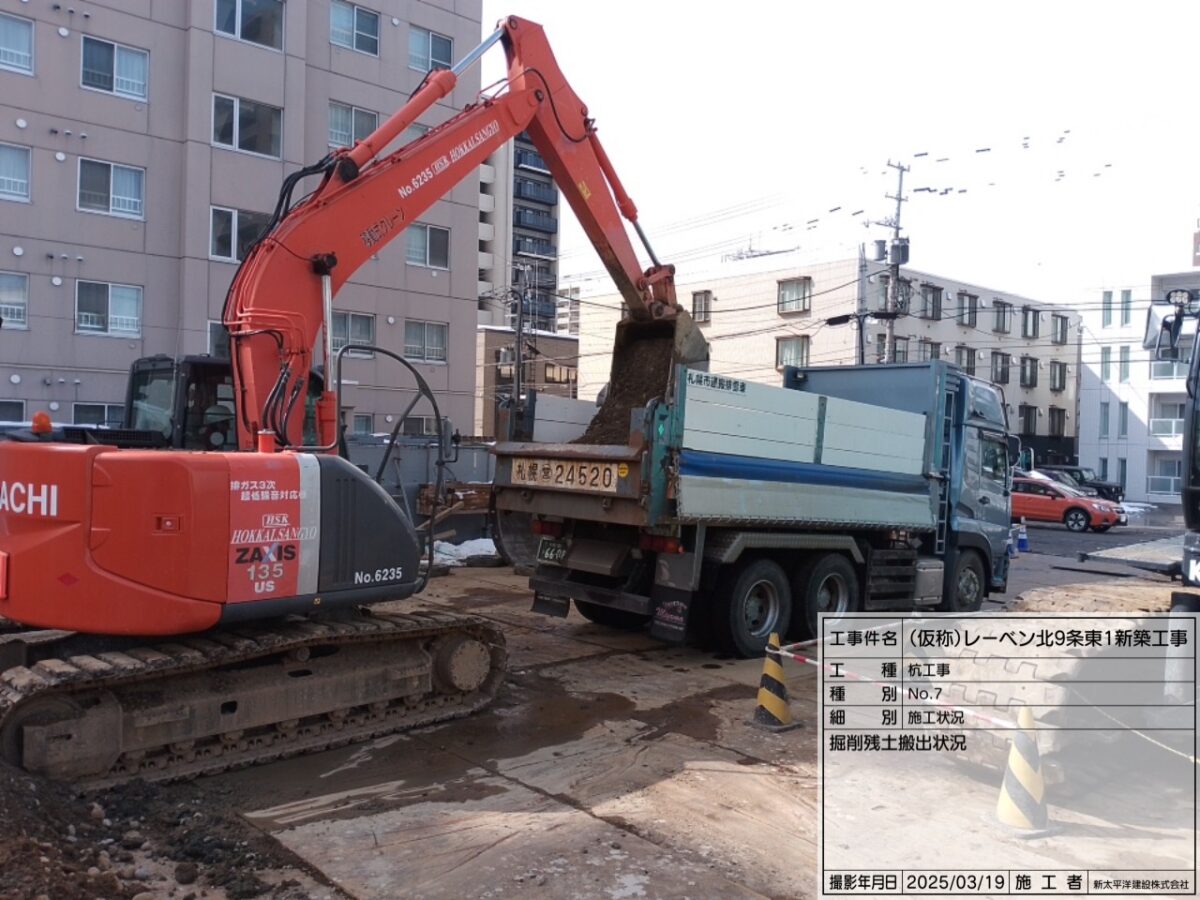

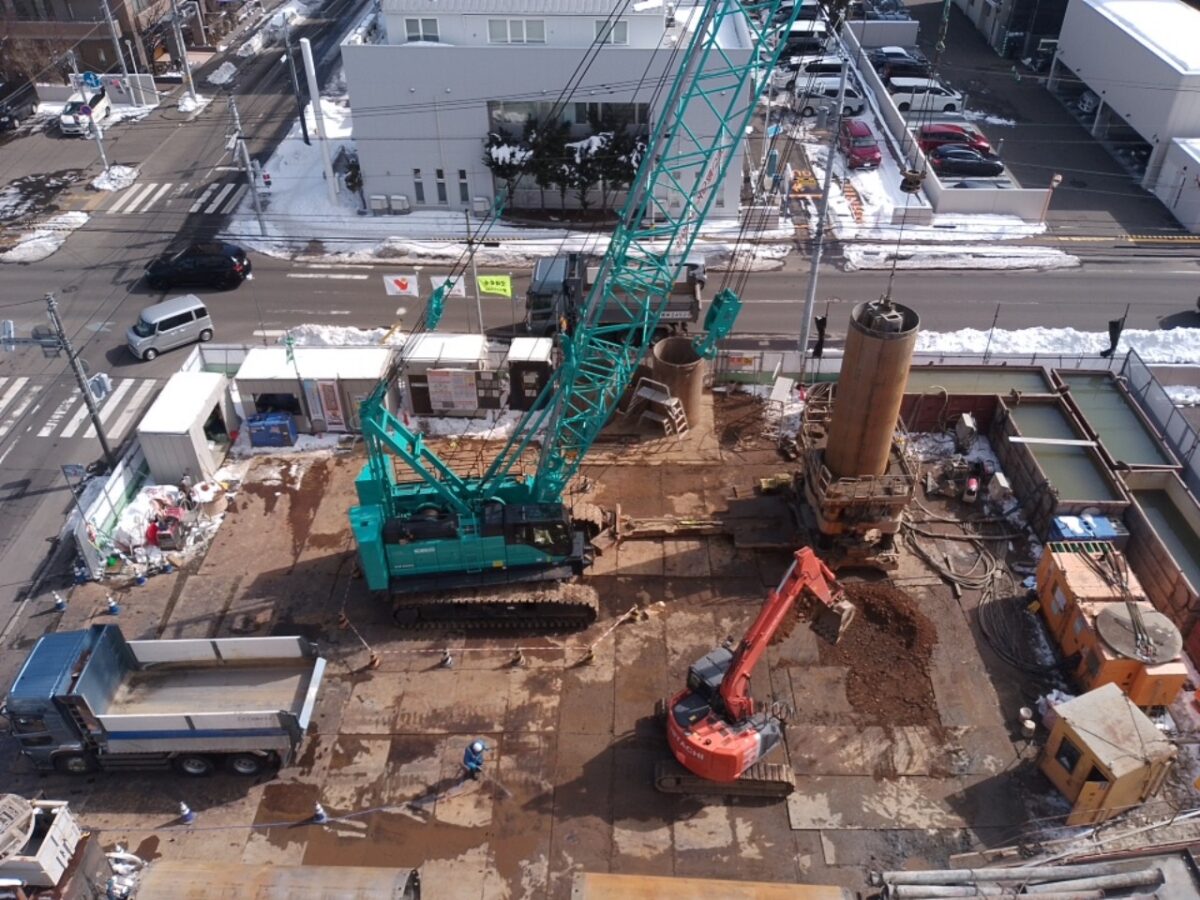

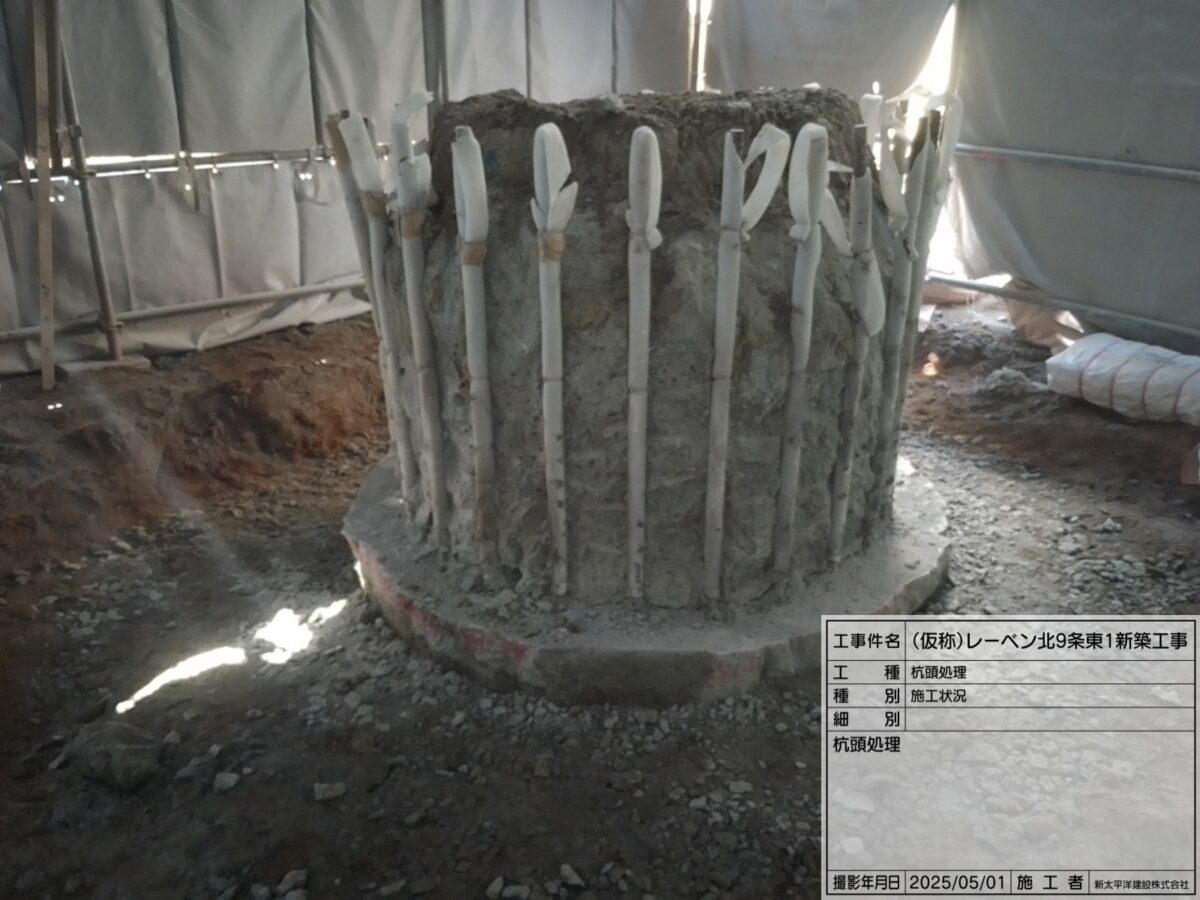

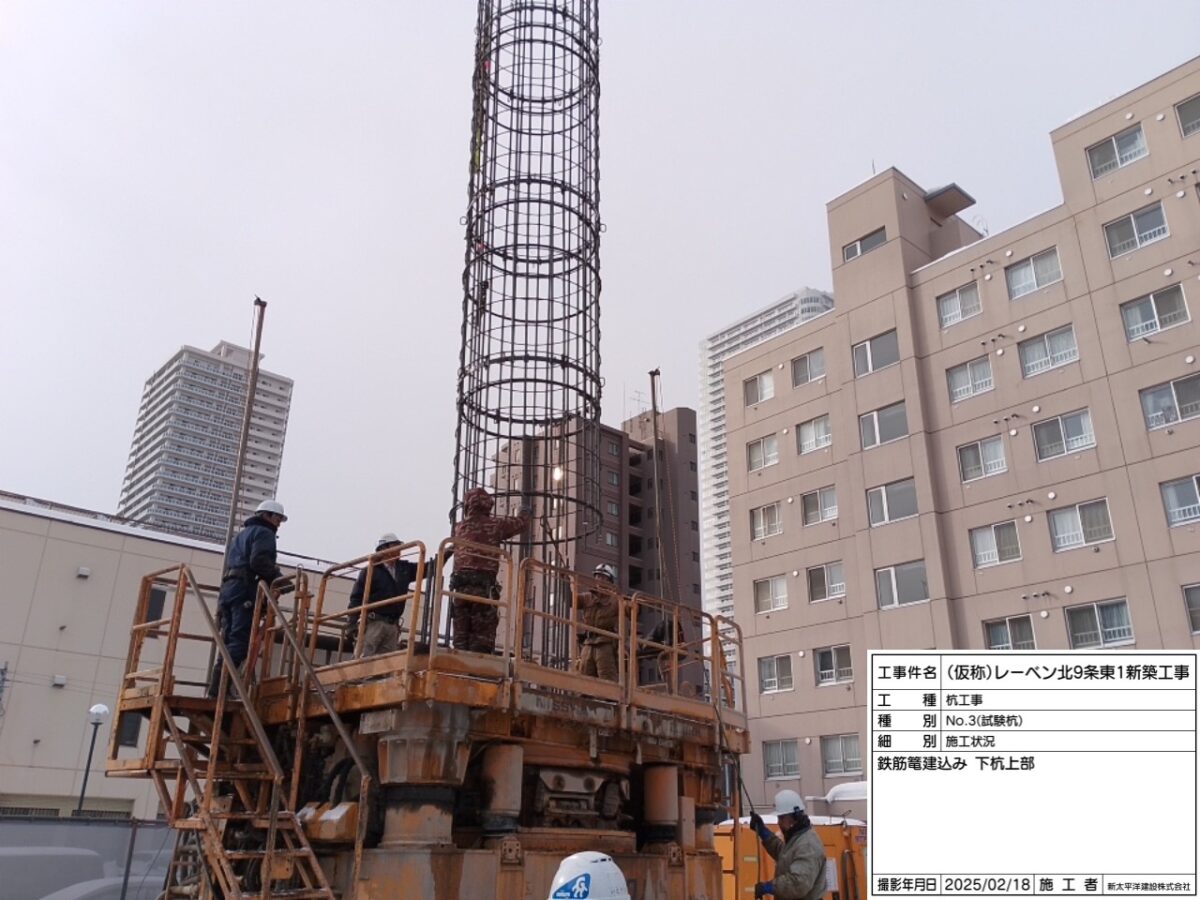

杭打設も残すところあと1本となりました。
残り1本の杭打設完了後は杭打機を搬出し、山留工事を行います。
引き続きよろしくお願いいたします。

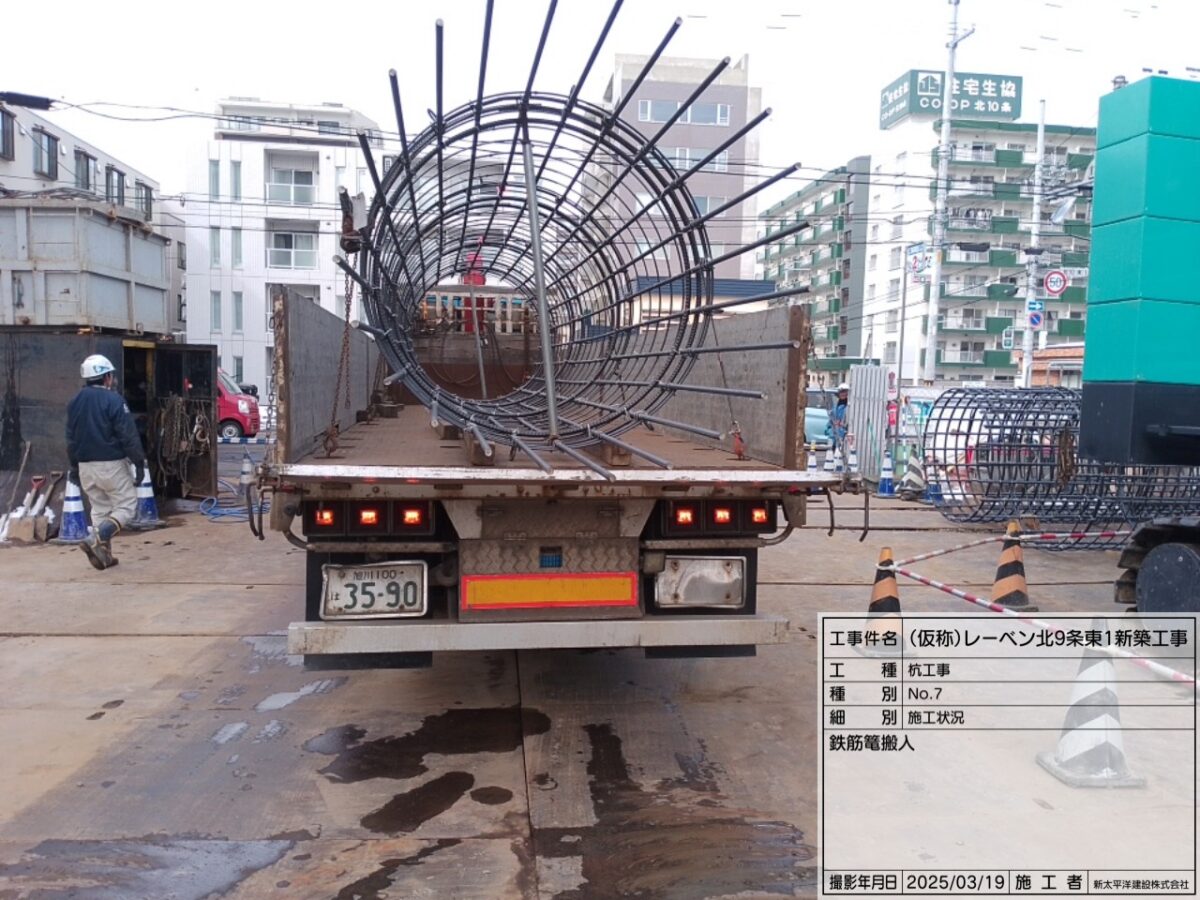

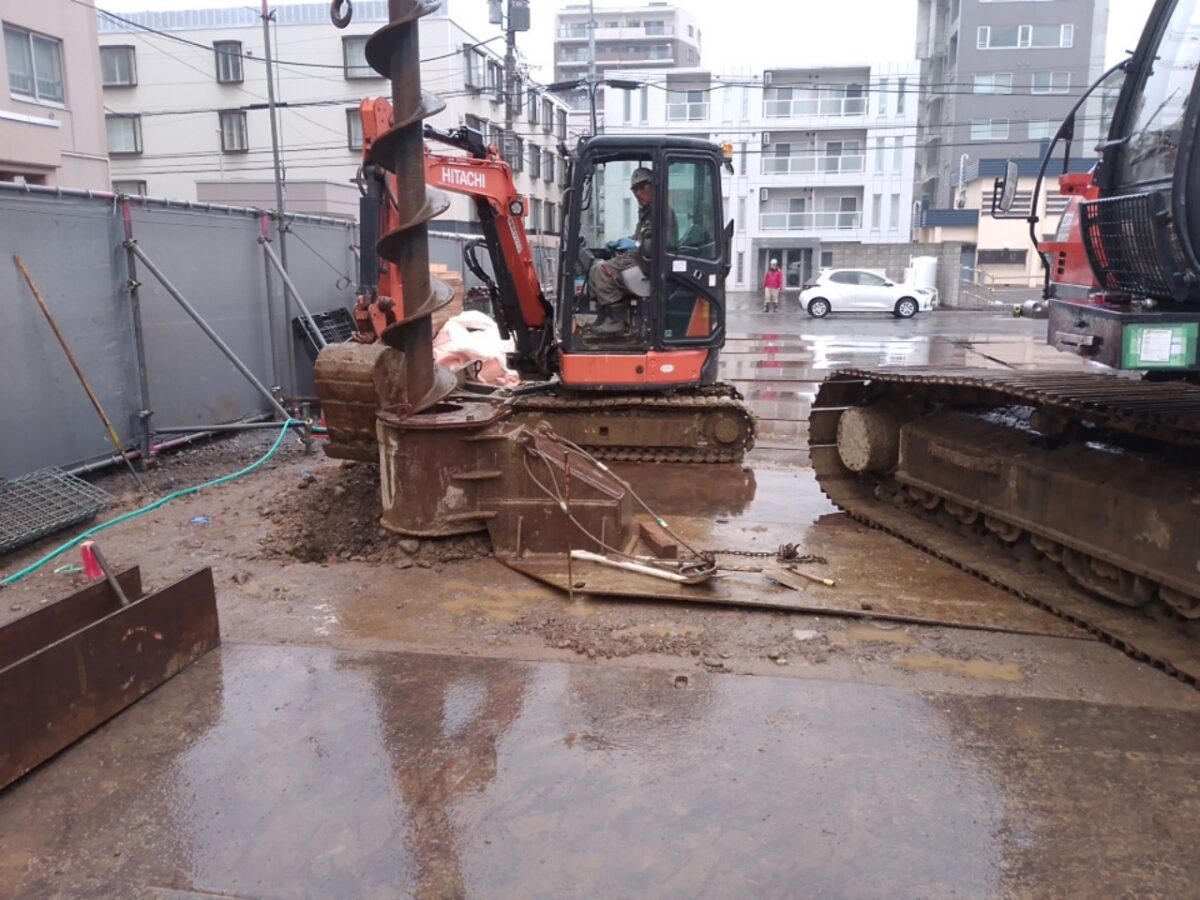

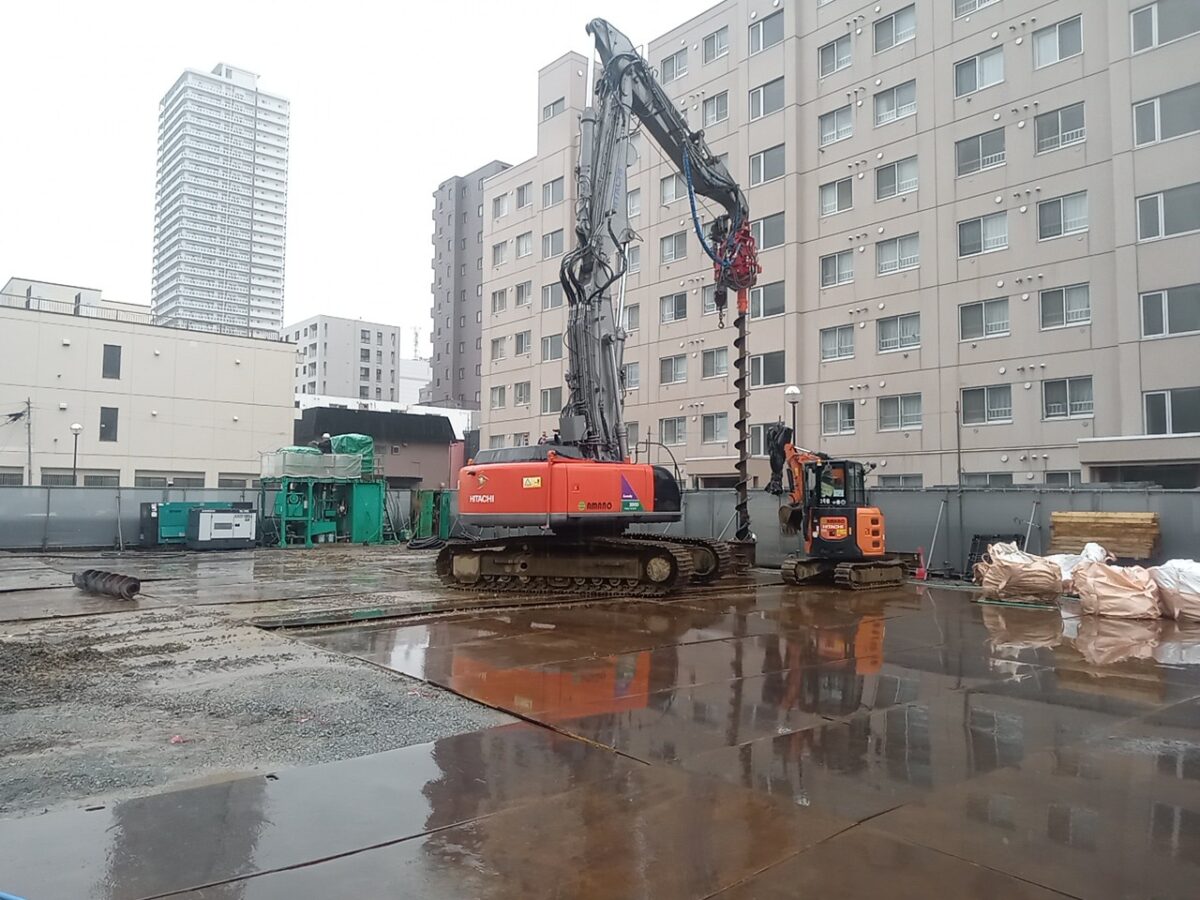

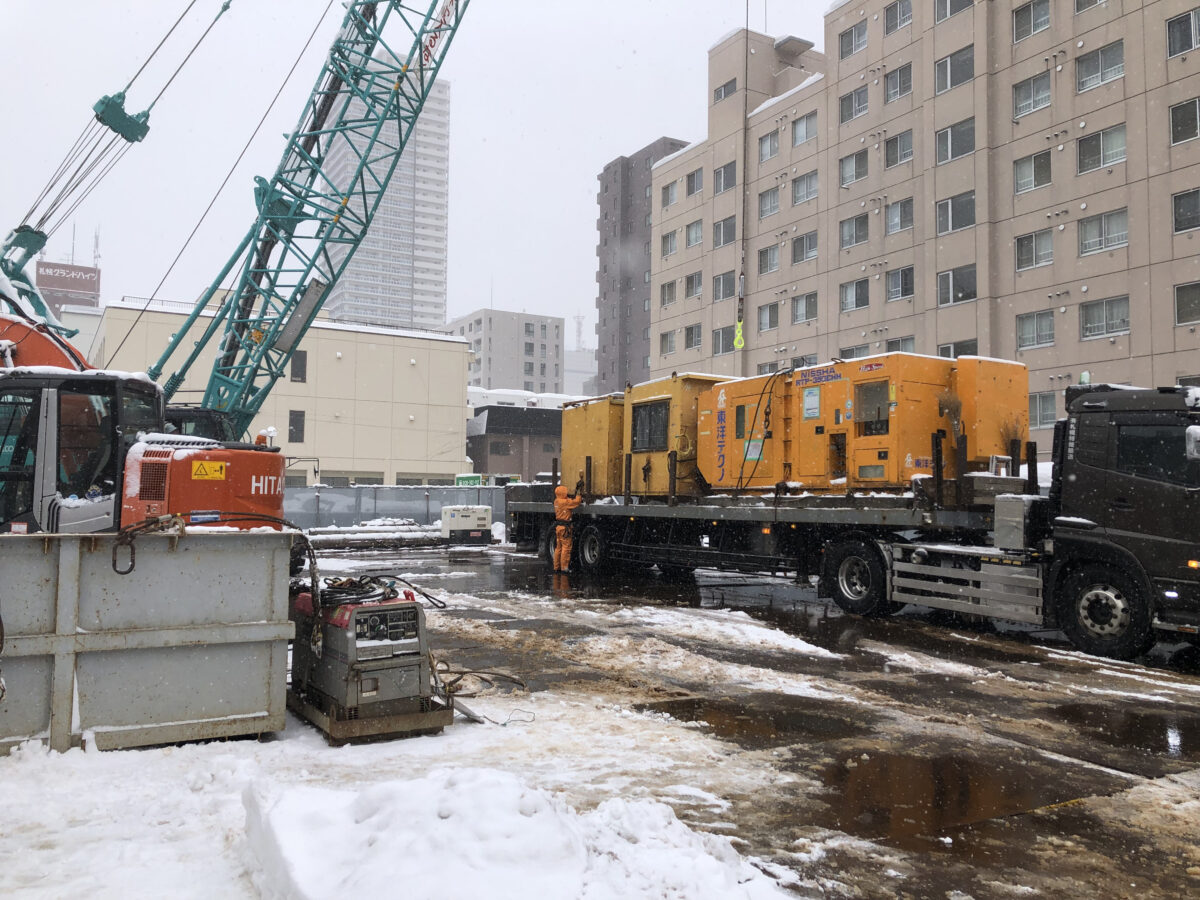

2月13日に杭打機の搬入を行い、2月17日から杭工事を行っています。

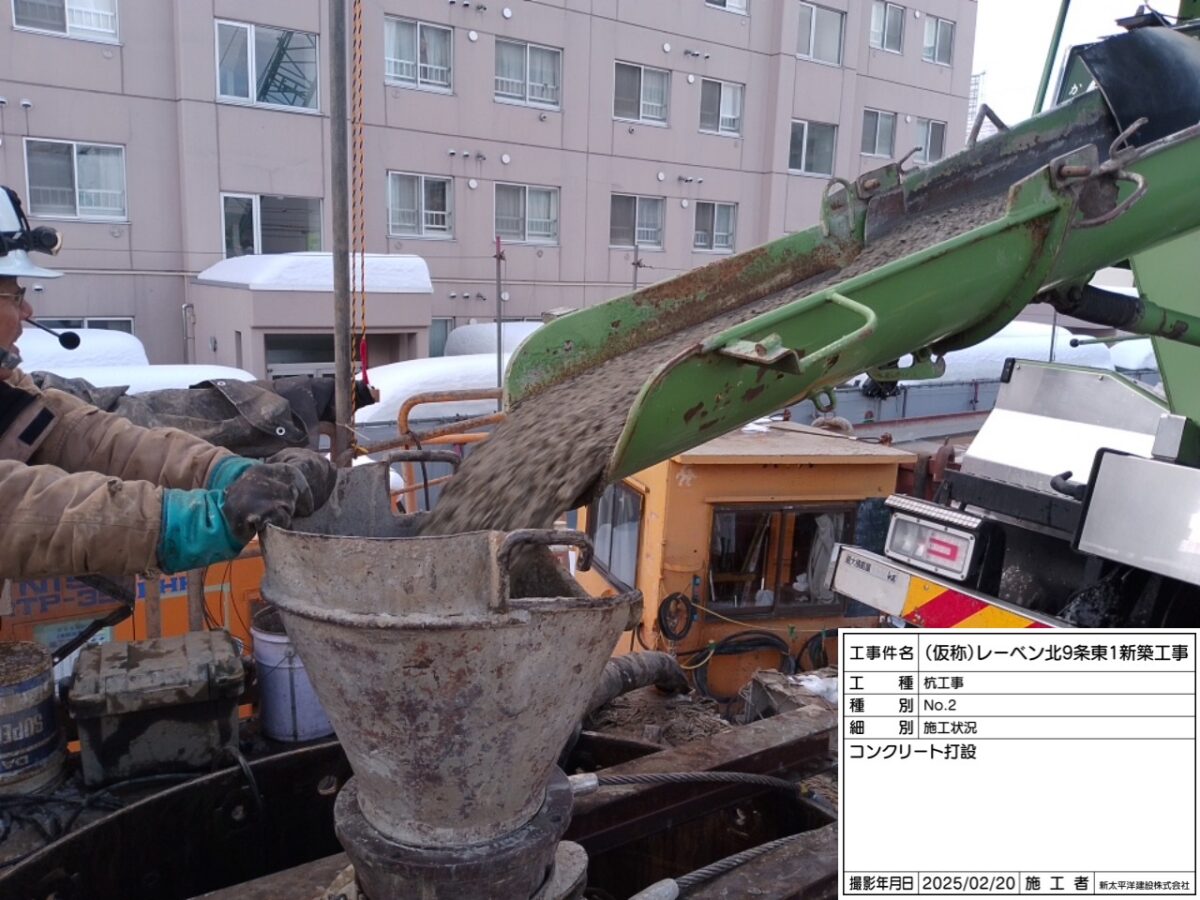

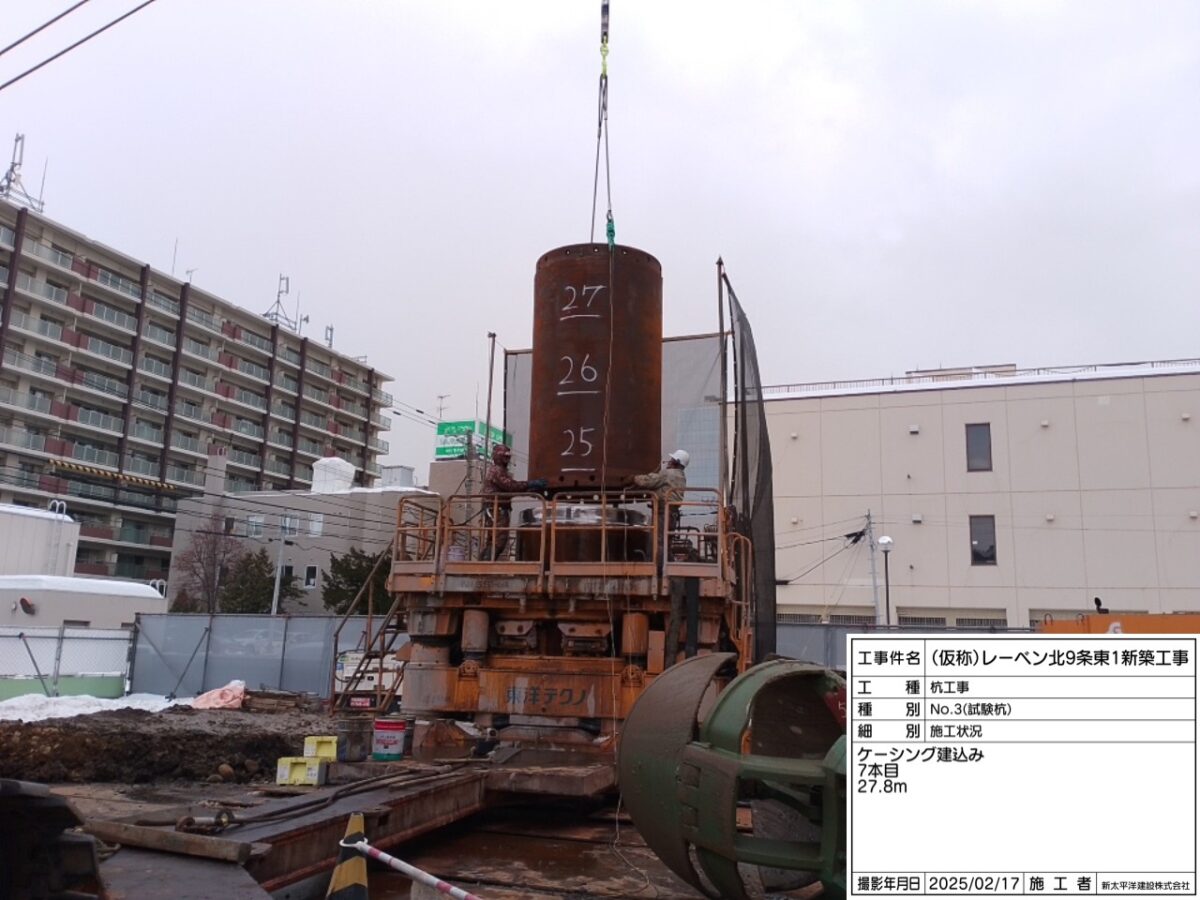

杭は場所打ちコンクリート杭が12本、2日間で1本打設予定です。
期間としては約1か月間の作業予定となります。
杭工事に伴う振動・騒音により近隣の方々にはご迷惑をおかけするかと思いますが、ご理解・ご協力のほどよろしくお願いいたします。
