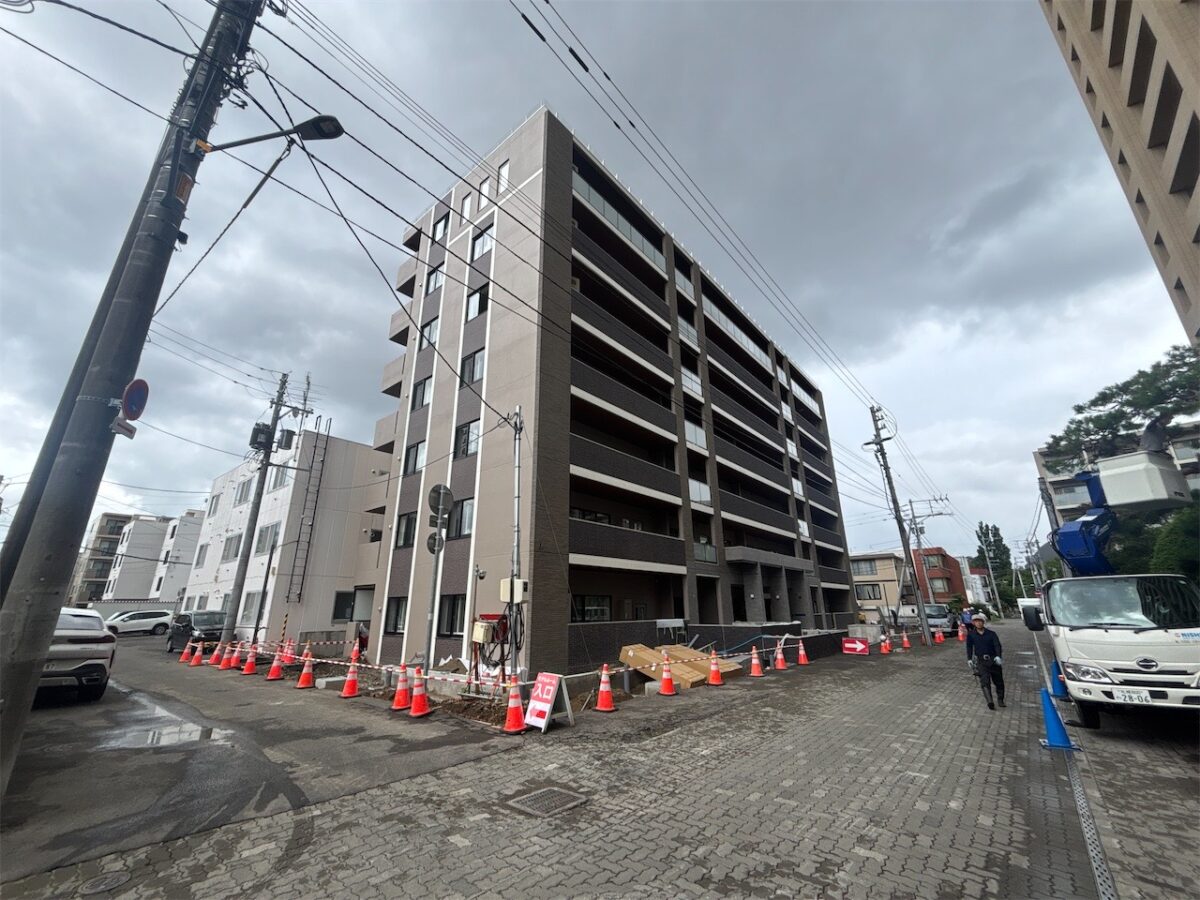

更新日 | 2025年02月04日 |
---|---|
進捗率 | 23.4% |
施工場所 | 札幌市中央区南14条西6丁目281-101の内ほか |
工期 | 2024年06月13日~2025年09月30日 |

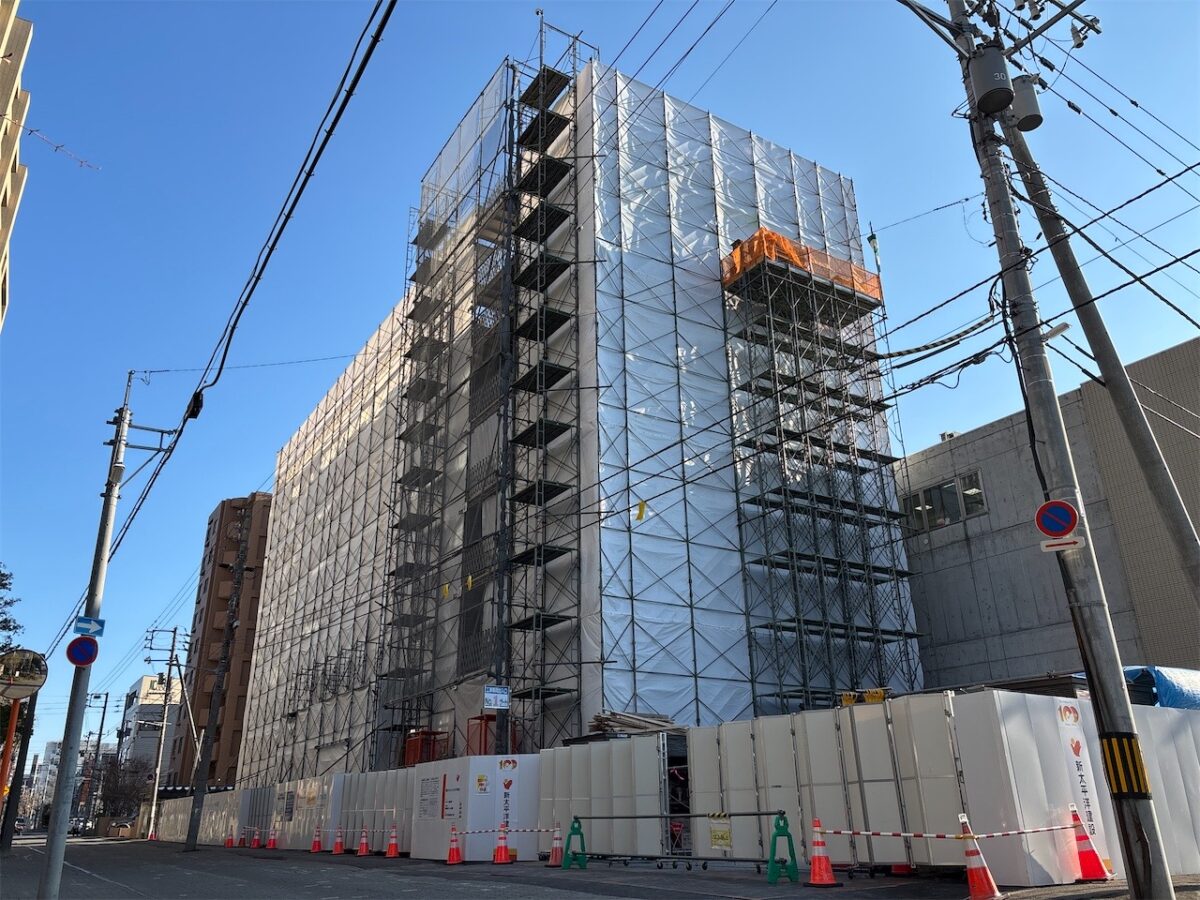

工事概要 | 分譲マンション 壁式鉄筋コンクリート造地上7階建(共同住宅25戸) 敷地面積: 957.36㎡ 建築面積: 423.04㎡ 延床面積:2,326.83㎡ |

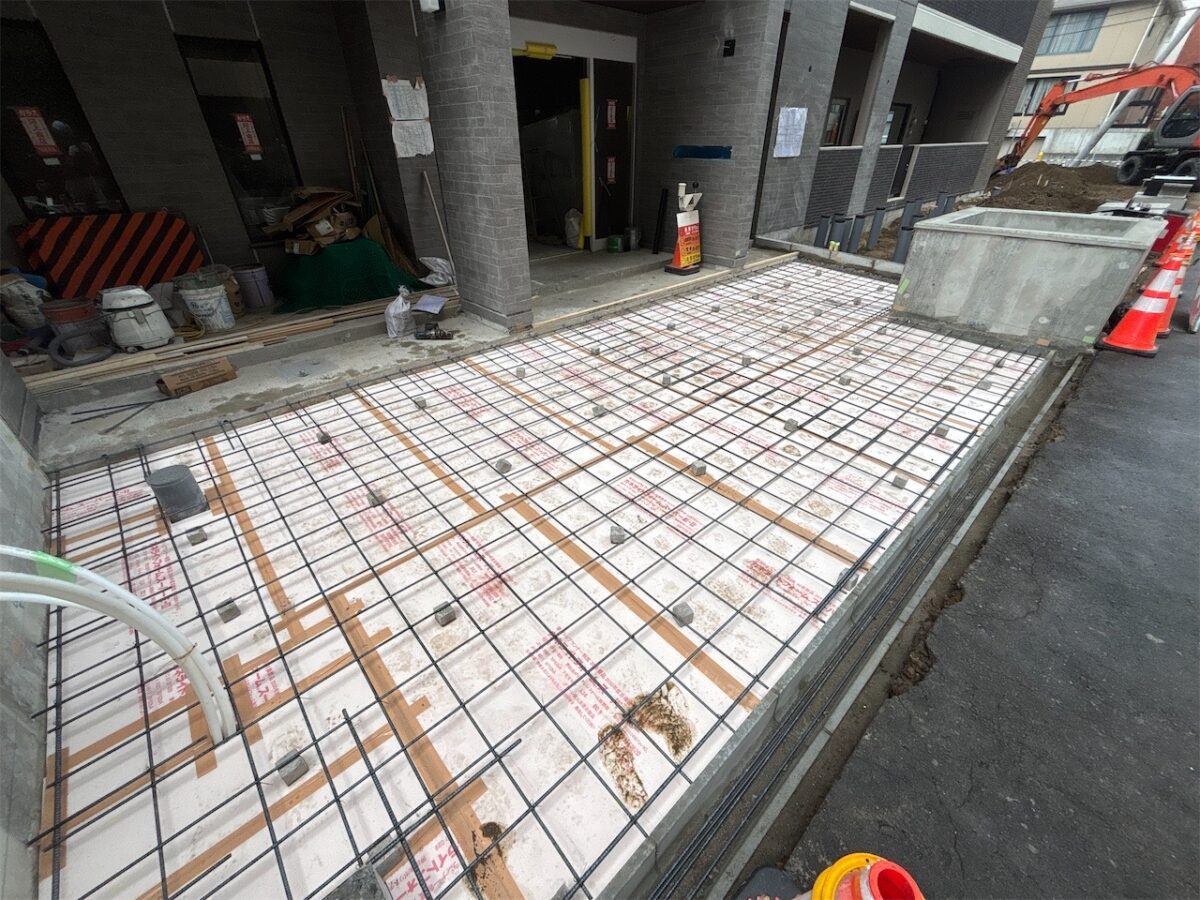

現在4階スラブ枠を取り付けている状況です。13日に3階立上りCON打設予定です。
また、1月下旬には1階支保工解体を行いました。
最近雪が降ることが多く、足元が見えにくくなり滑りやすくなりますので、転倒事故のないよう注意して作業をおこなってまいります。
1月7日現在2階型枠建込みをしております。
18日に2階立上りCON打設の予定です。
風邪やインフルエンザに十分注意して作業を行っていきます。
10月1日に基礎型枠の解体が完了しました。
10月中旬に1階スラブCON打設を行う予定です。
これから寒くなってくるので体調管理に気をつけて、安全に作業を行っていきます。
9月11日に基礎ベースCON打設を行いました。これから基礎型枠建込・締付を行い、9月末には基礎立上りCON打設を予定しまいます。
寒い季節が近づいているので、体調管理に気をつけながら作業をしてまいります。
8月6日にラップルCON打設が終了しました。
これからラップル廻りの埋戻しをし、8月下旬に基礎下捨CONを打設する予定です。
暑い日が続きますので、熱中症対策を行いながら作業を進めて参ります。
7月1日から全国安全週間が始まり、特別パトロールを実施致しました。
安全に対する意識を高め、無事故無災害で工事を完了できる様、引き続き安全第一で工事を進めていきます。
