更新日 | 2025年06月17日 |
---|---|

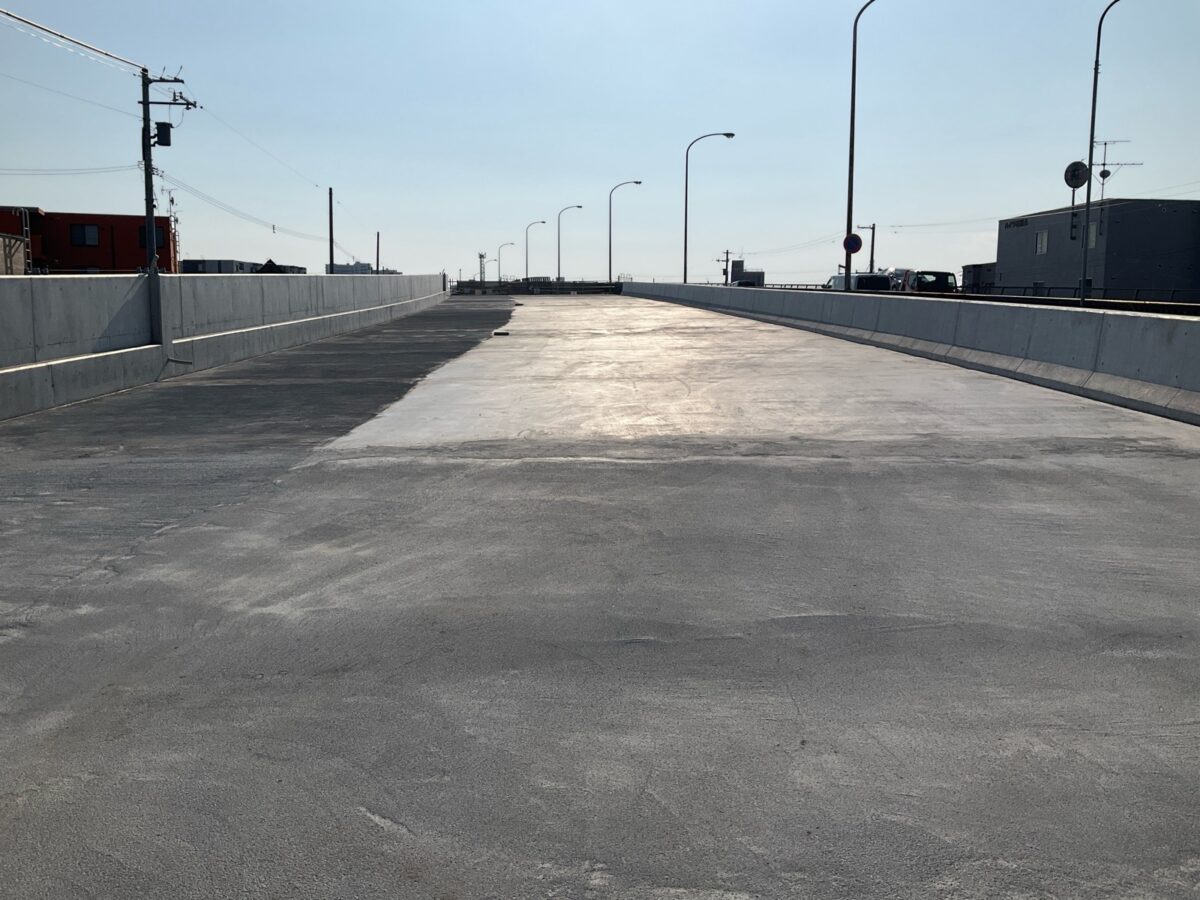

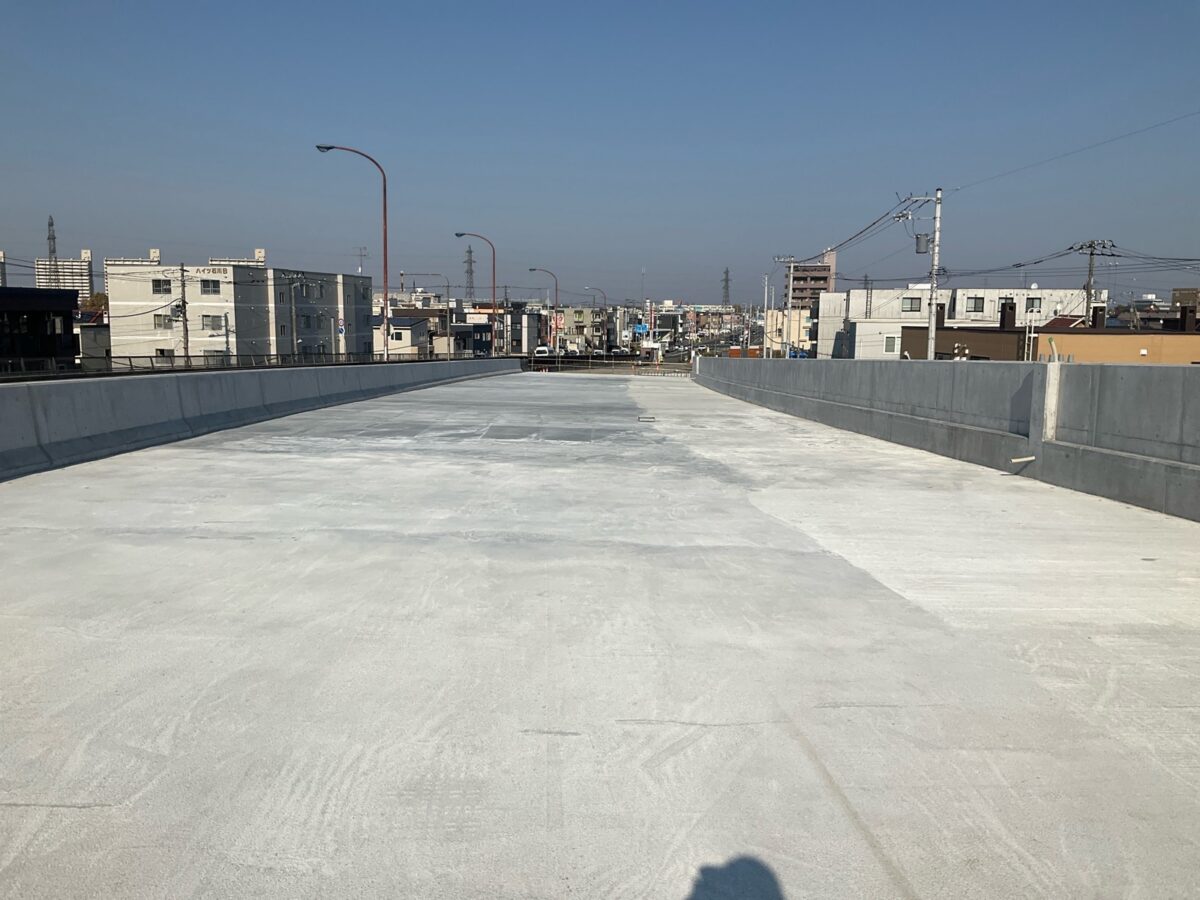

進捗率 | 58.0% |
施工場所 | 札幌市厚別区厚別西1条2丁目ほか |
工期 | 2024年06月10日~2026年01月13日 |
工事概要 | 橋梁形式 3径間連続ポストテンション PC中空床版橋 橋長 276.900m(架設延長 77.098m) 総幅員 12.845m(車道8.000m、歩道4.000m、地覆0.400m+0.445m) PCホロースラブ橋工 橋梁付属物工 仮設工 橋台工 共通仮設費 |

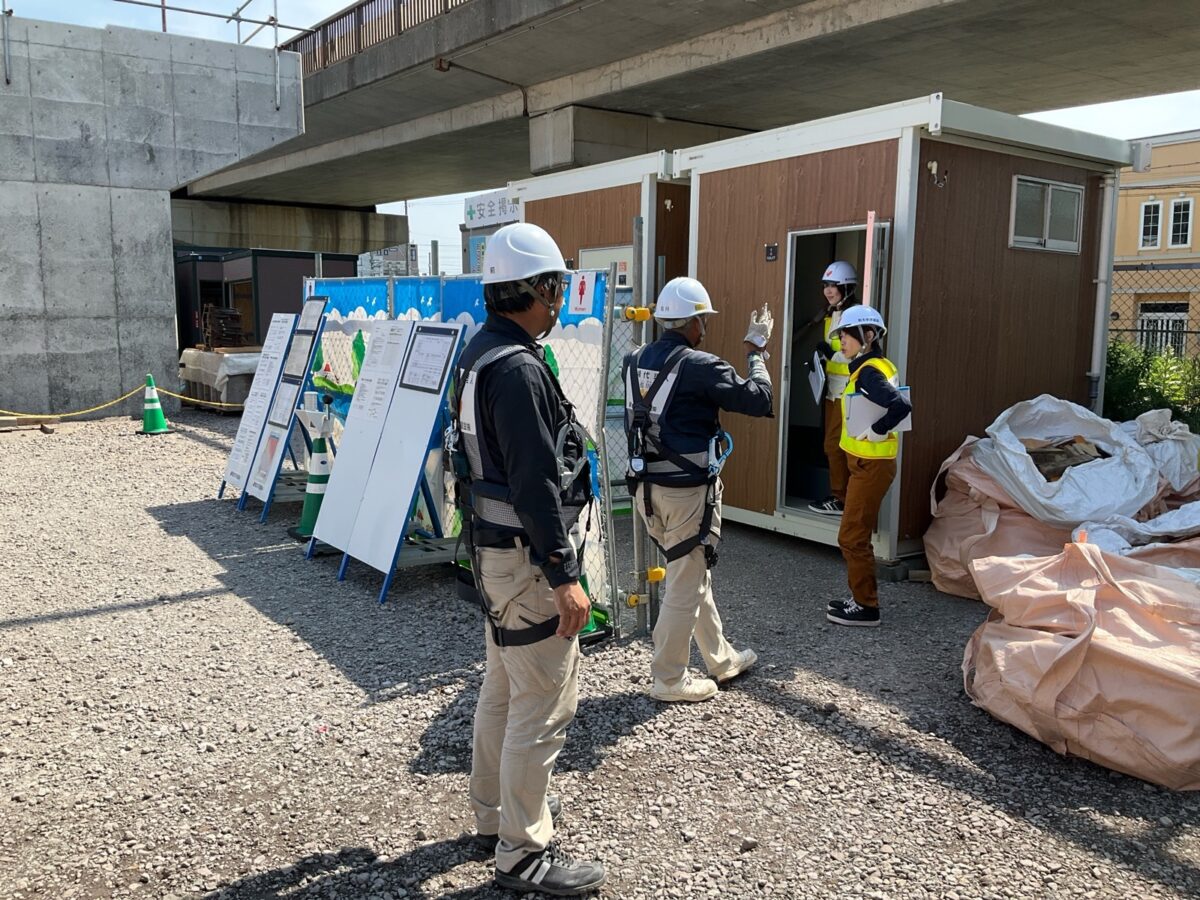

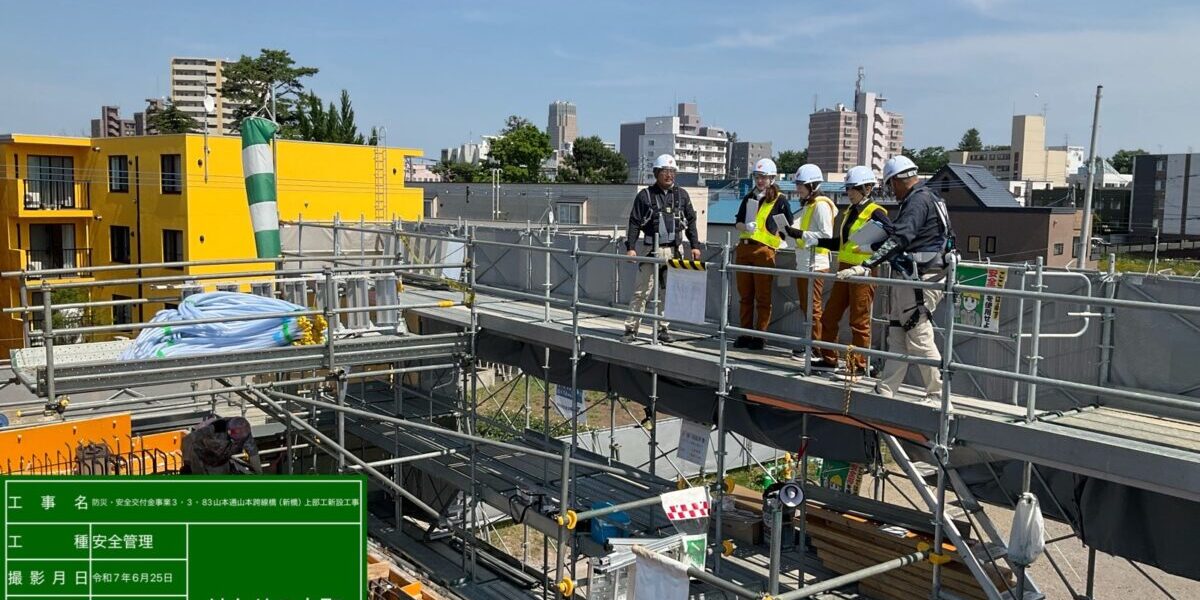

6月に入り気温が徐々に上がってきております。
そのため、熱中症対策としてWBGT測定器の設置と経口補水液等の入っているクーラーボックスの設置をしております。

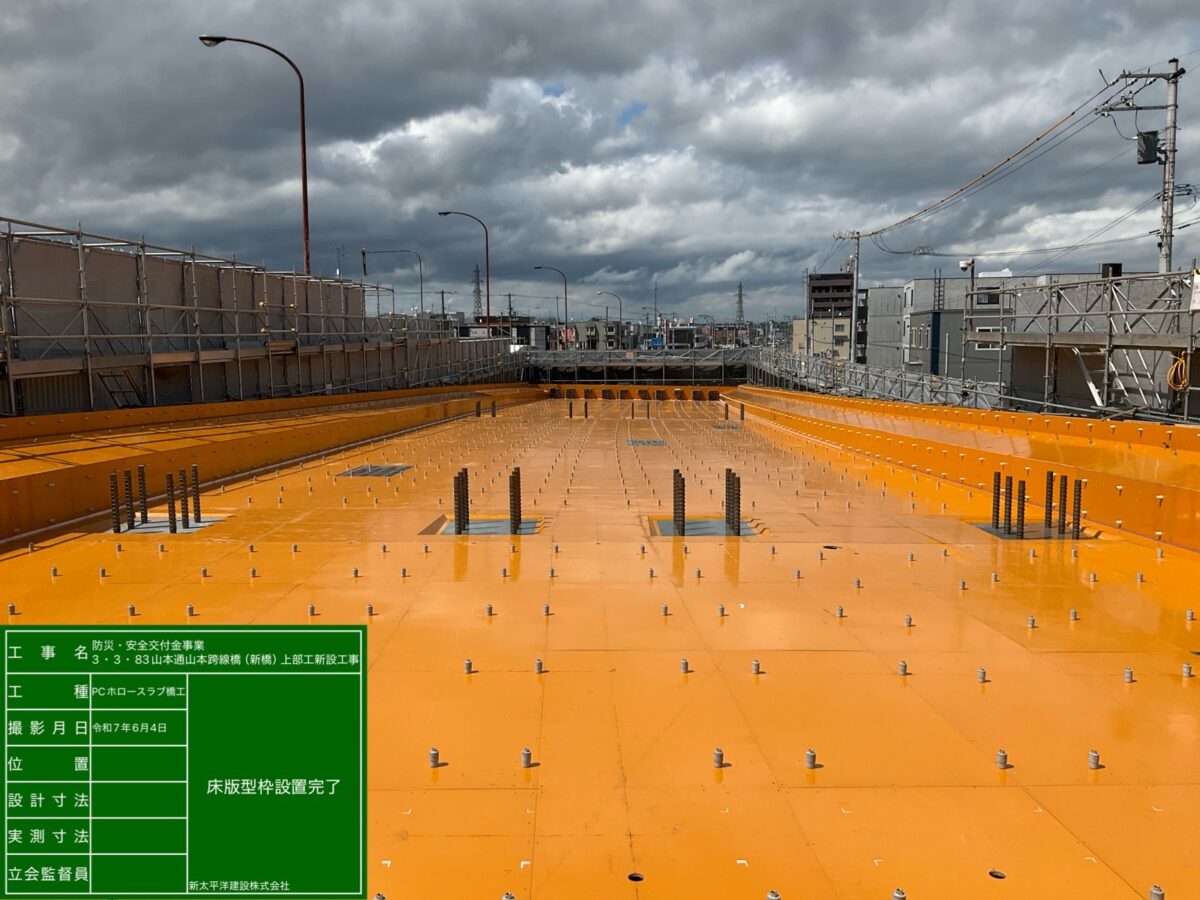

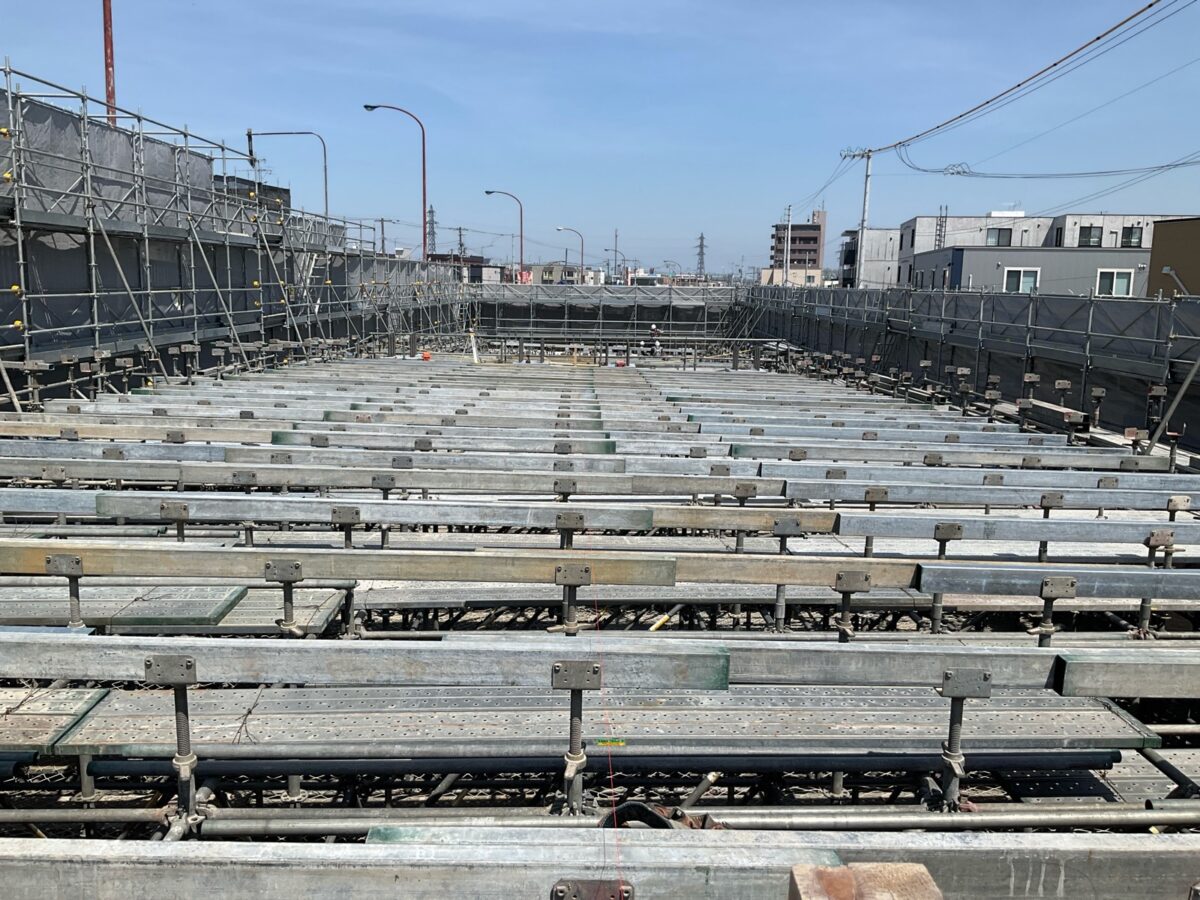

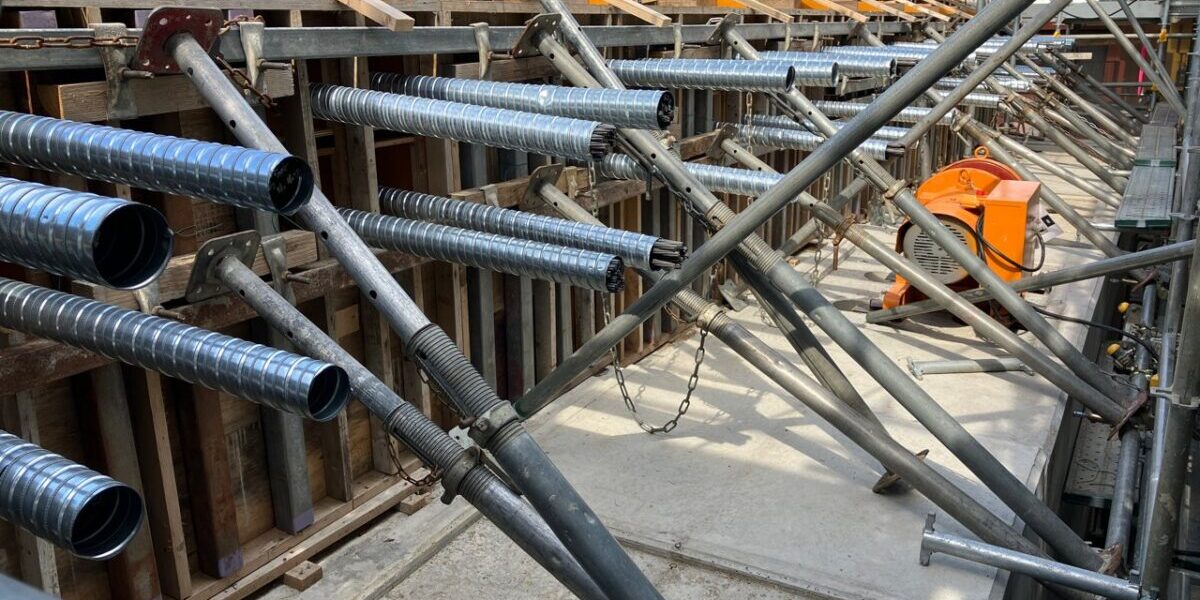

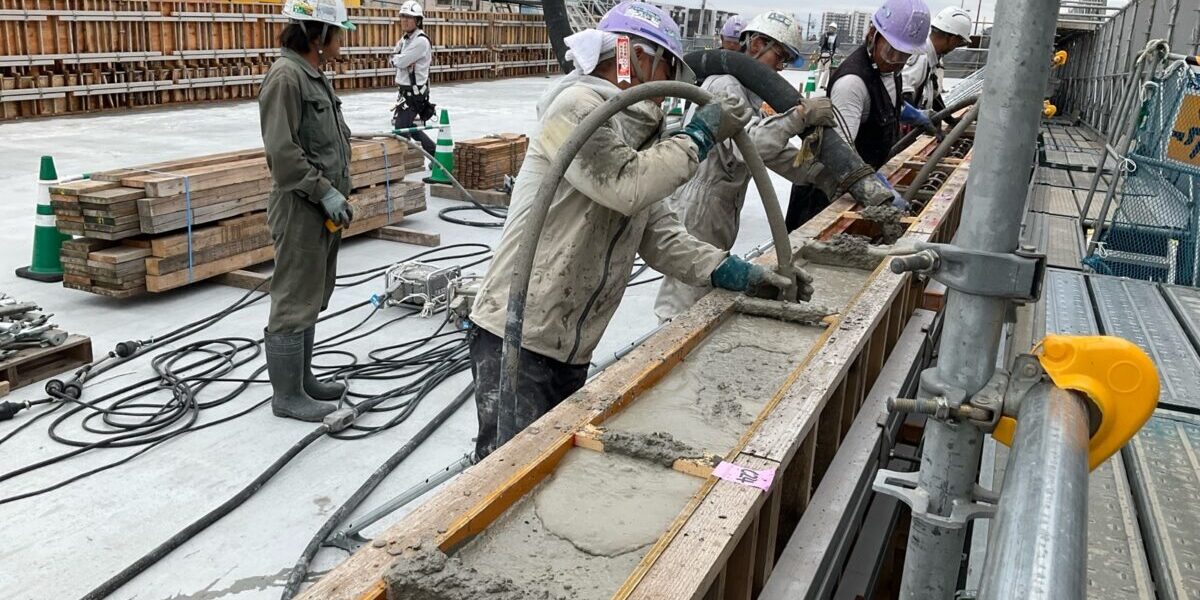

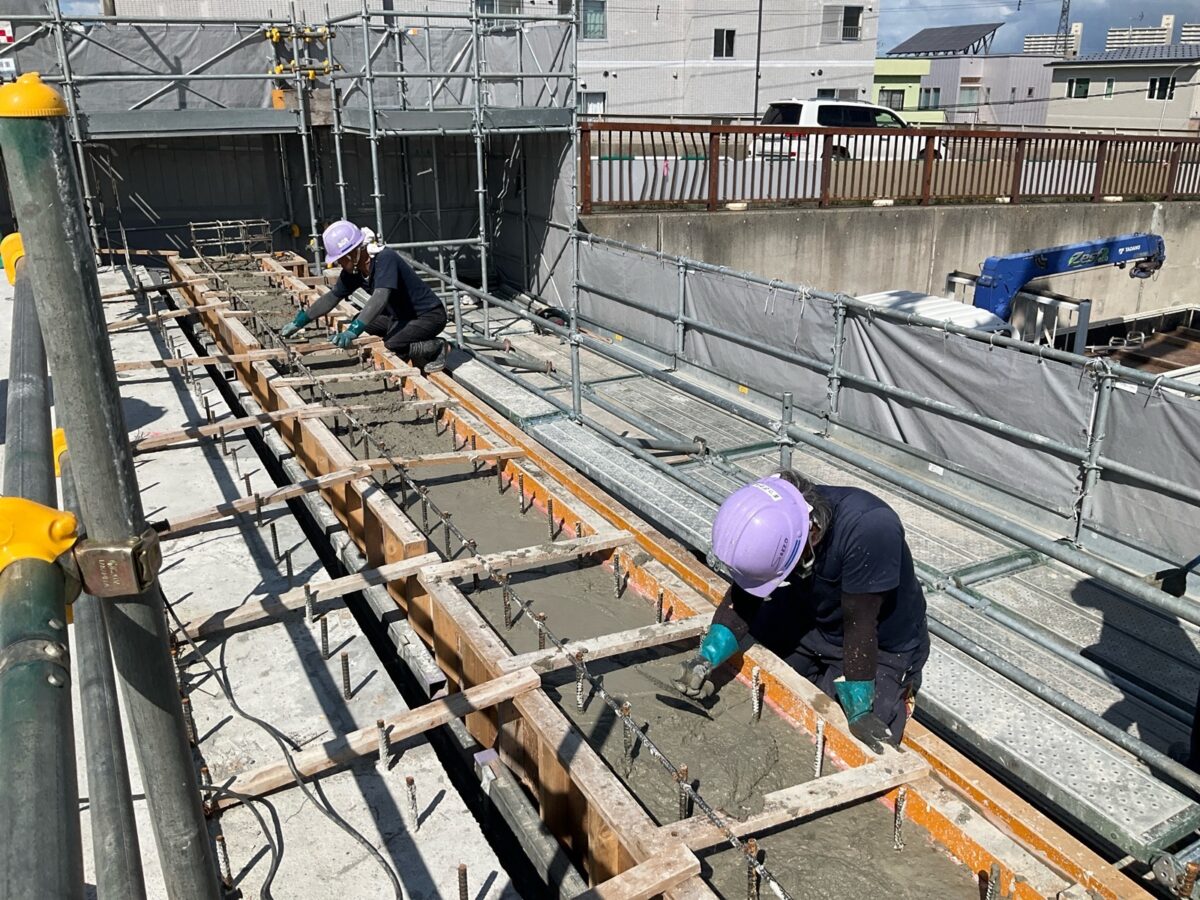

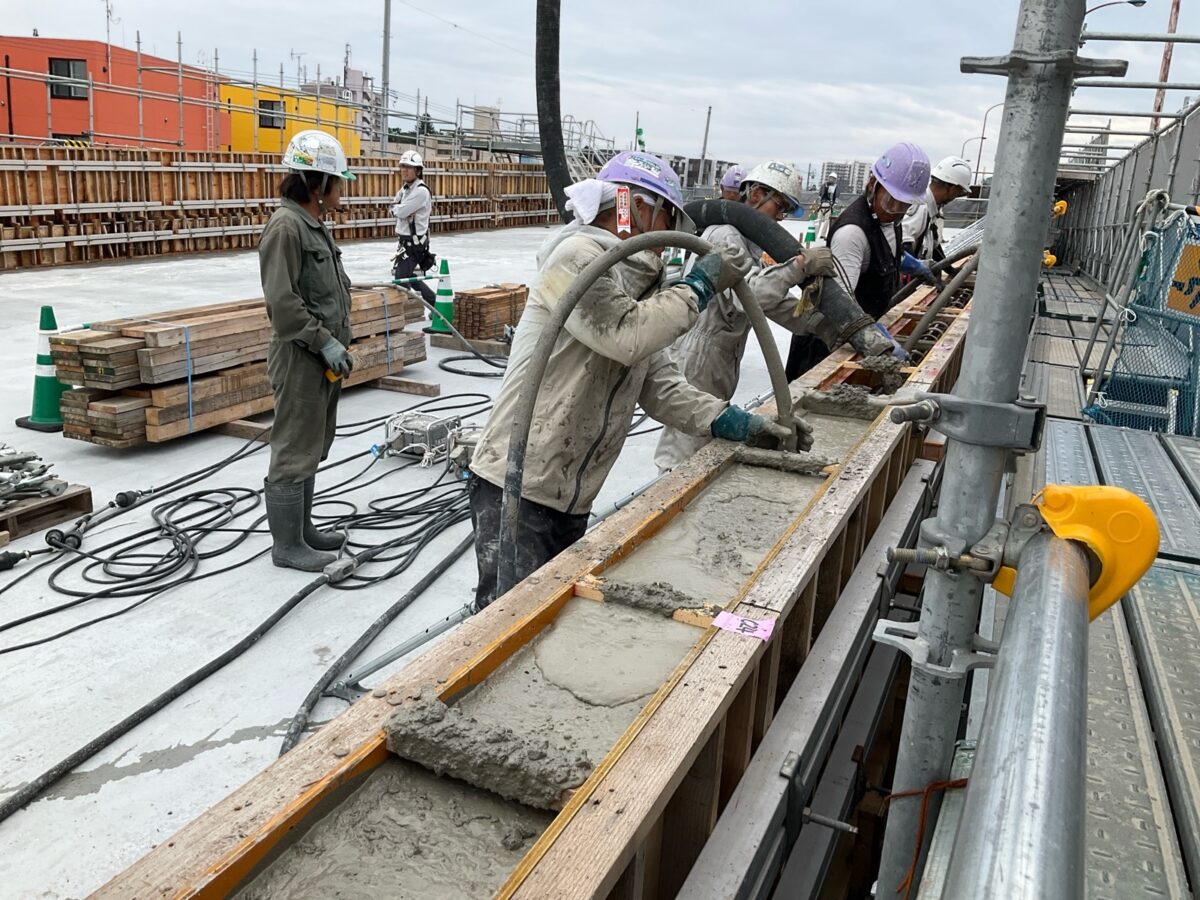

5月15日から6月4日にかけて床版型枠組立作業が完了致しました。

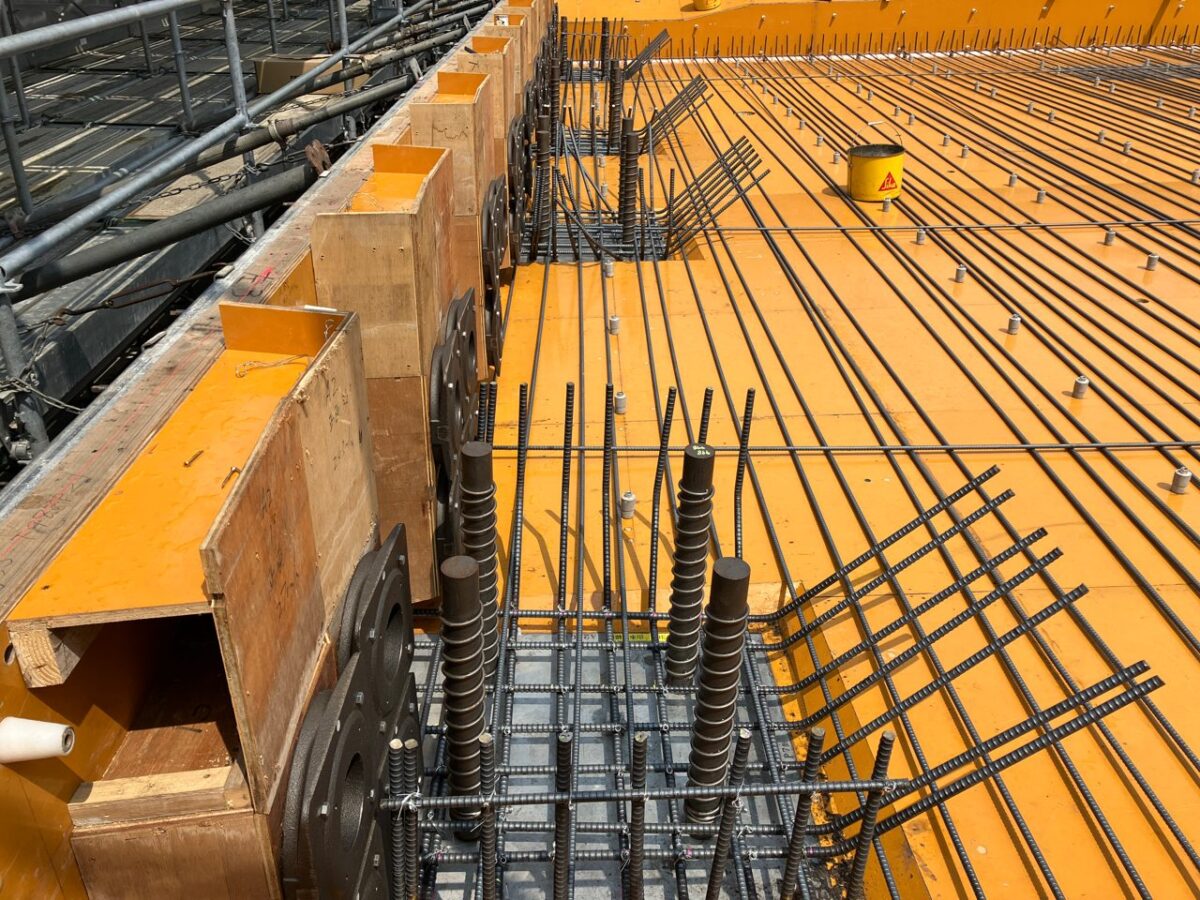

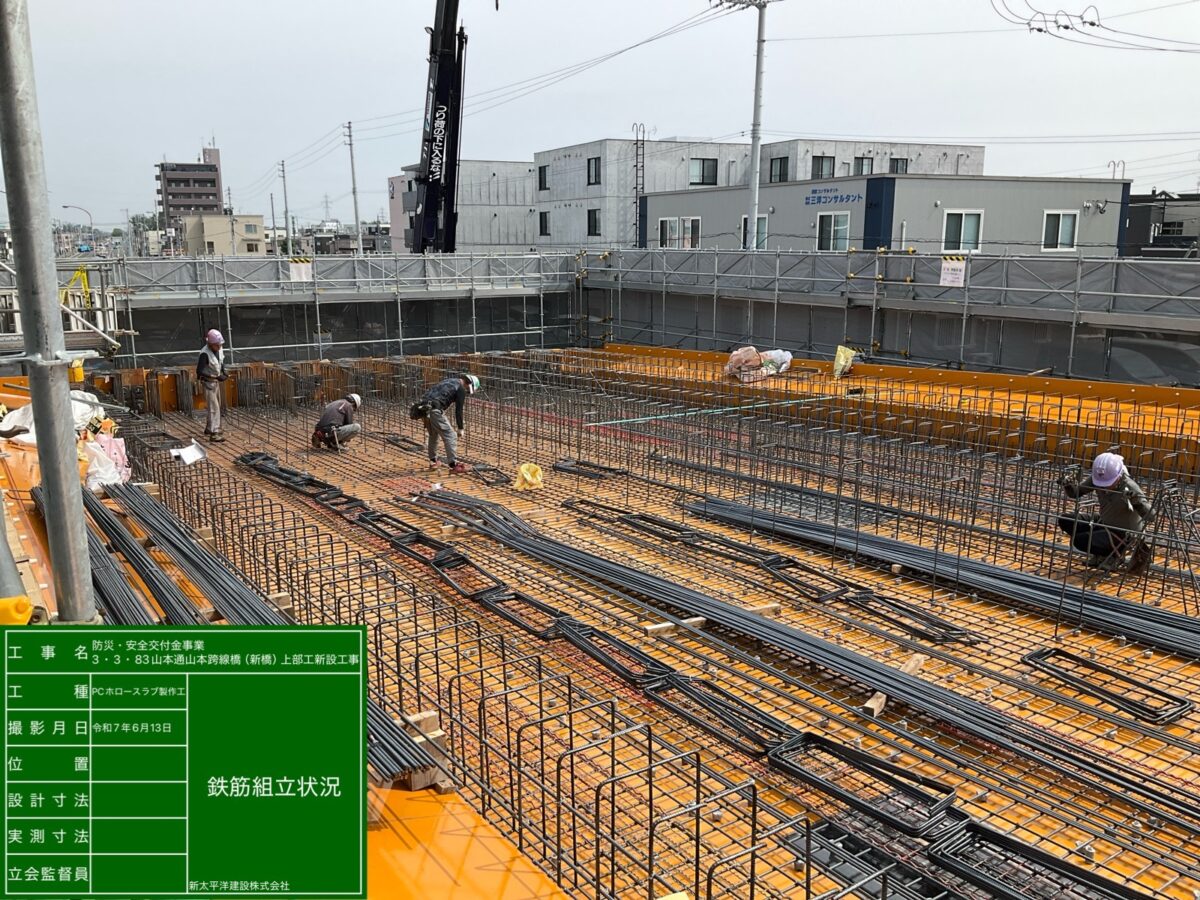

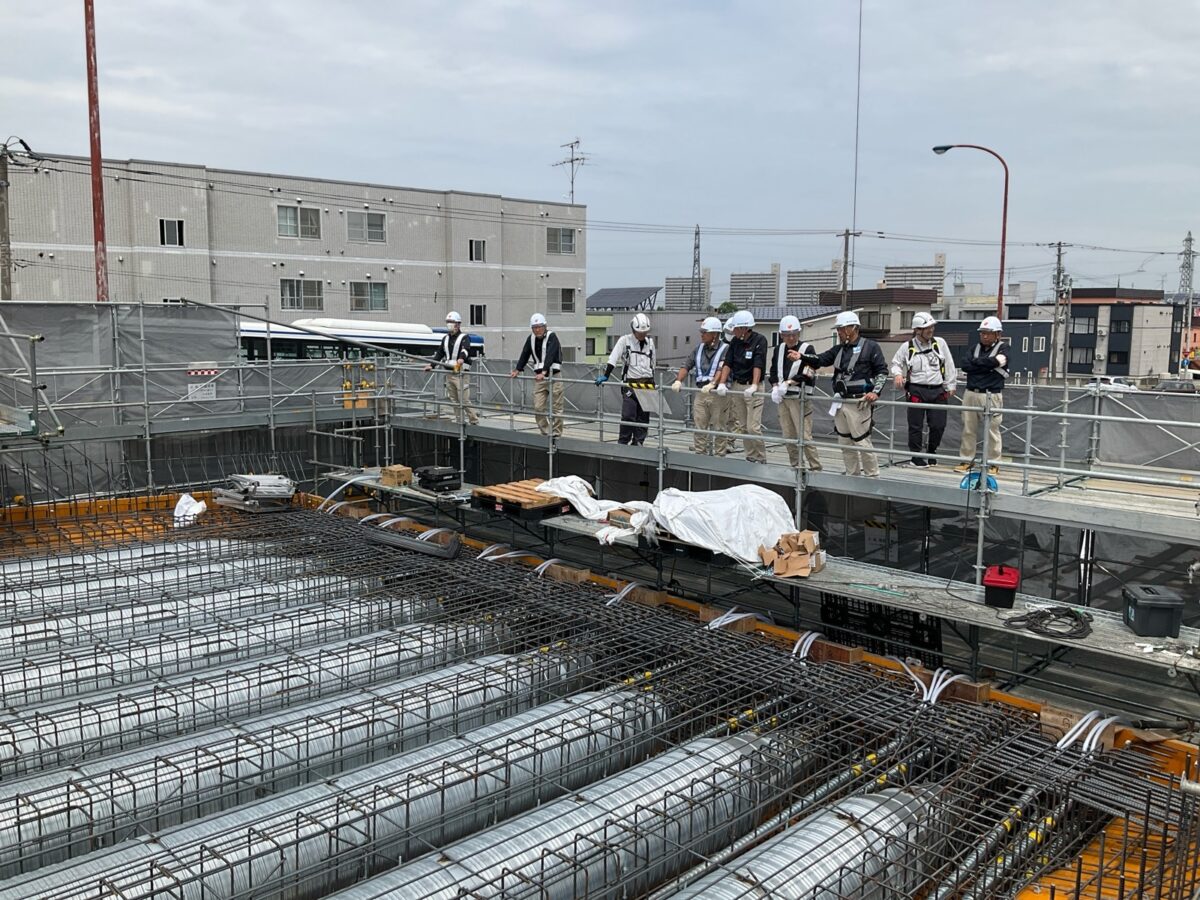

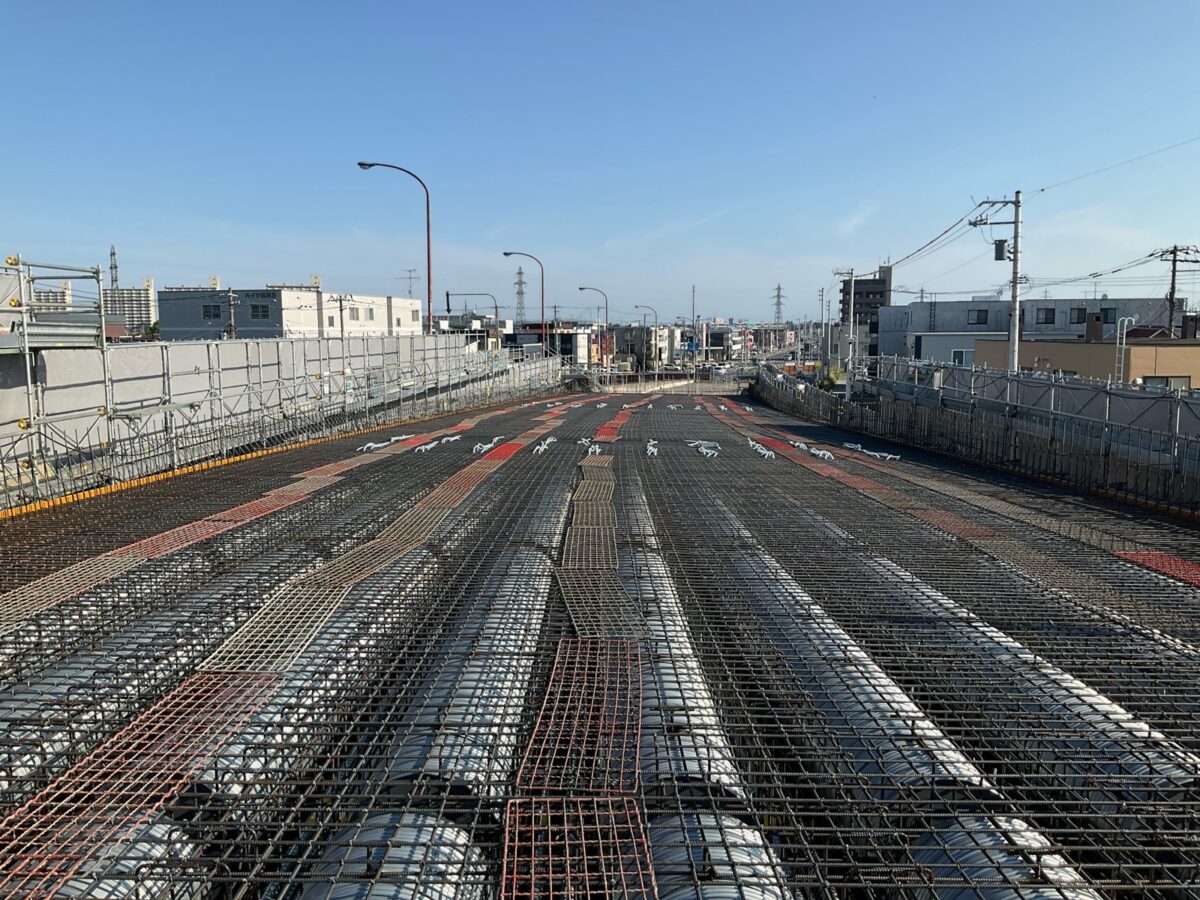

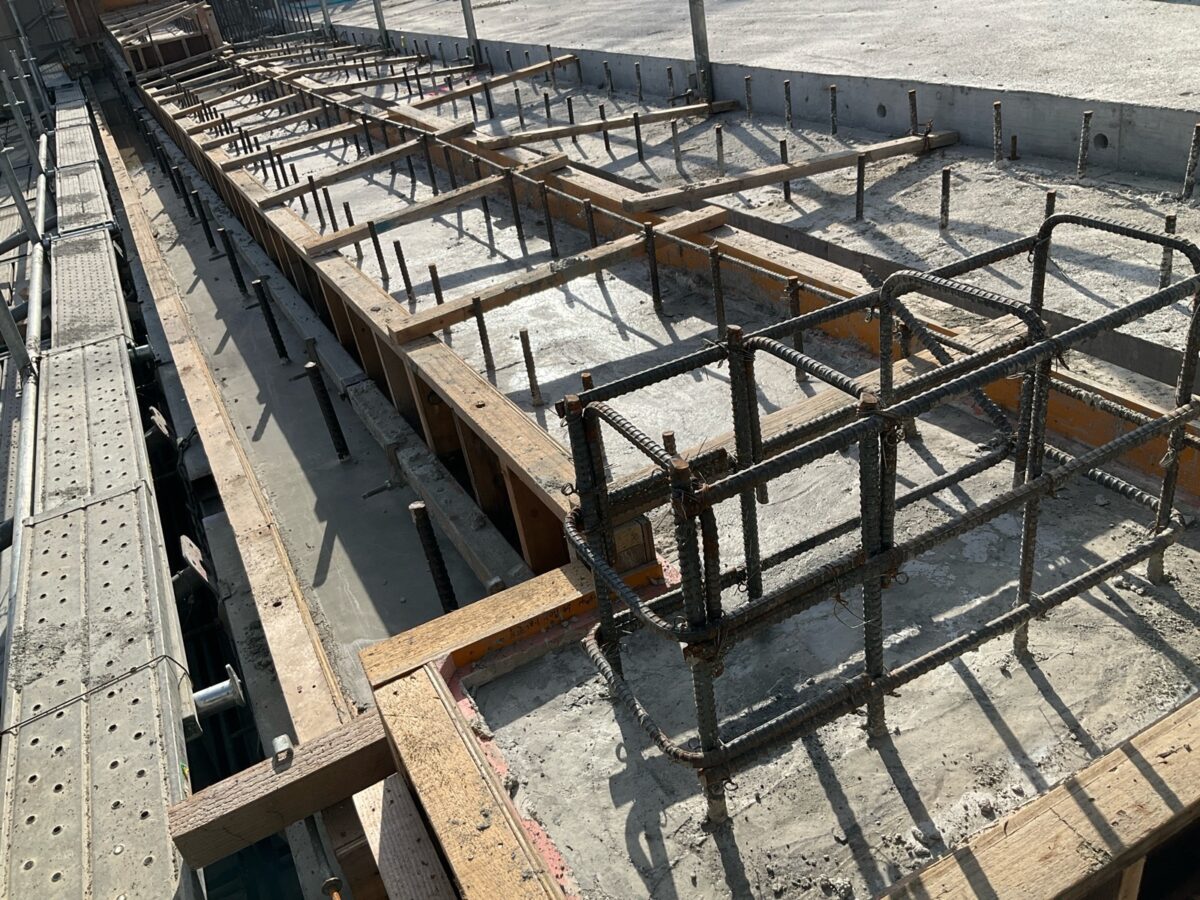

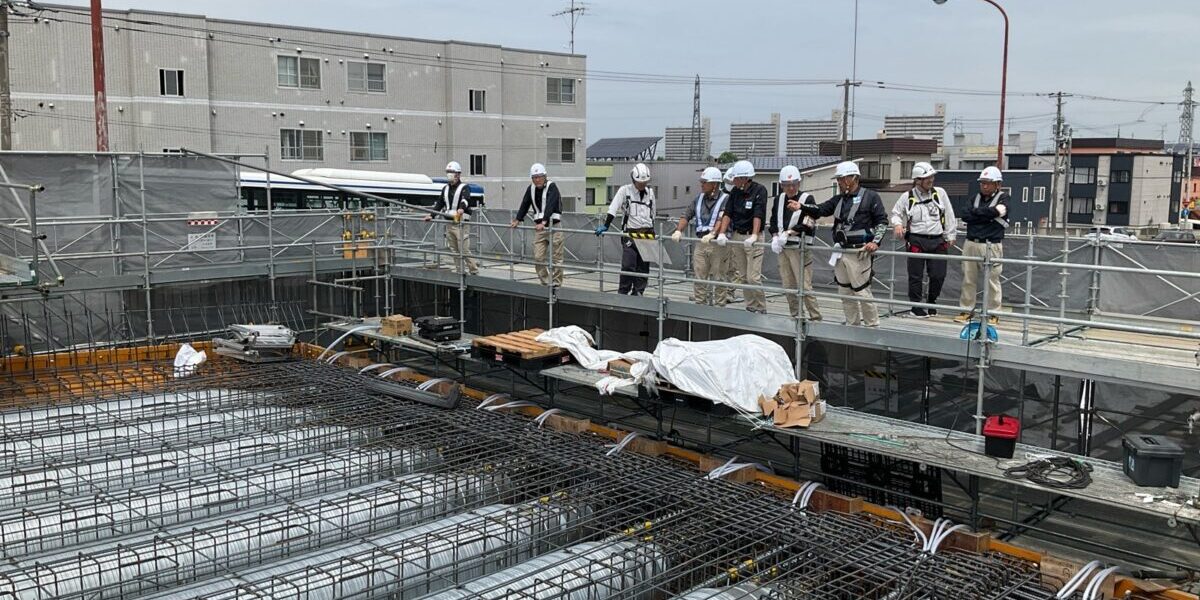

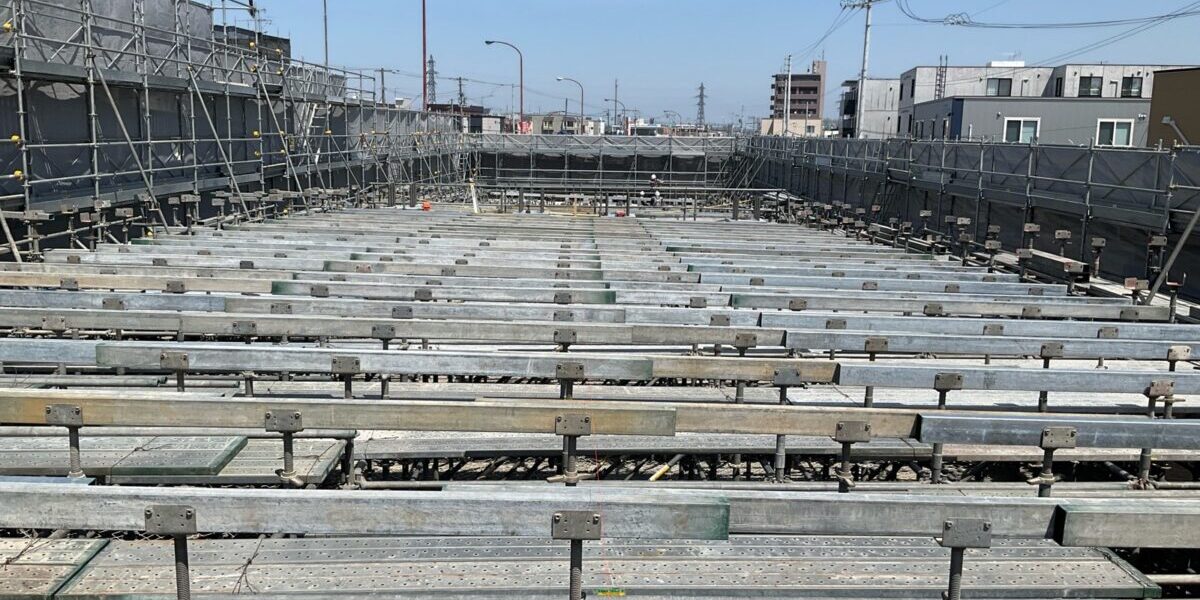

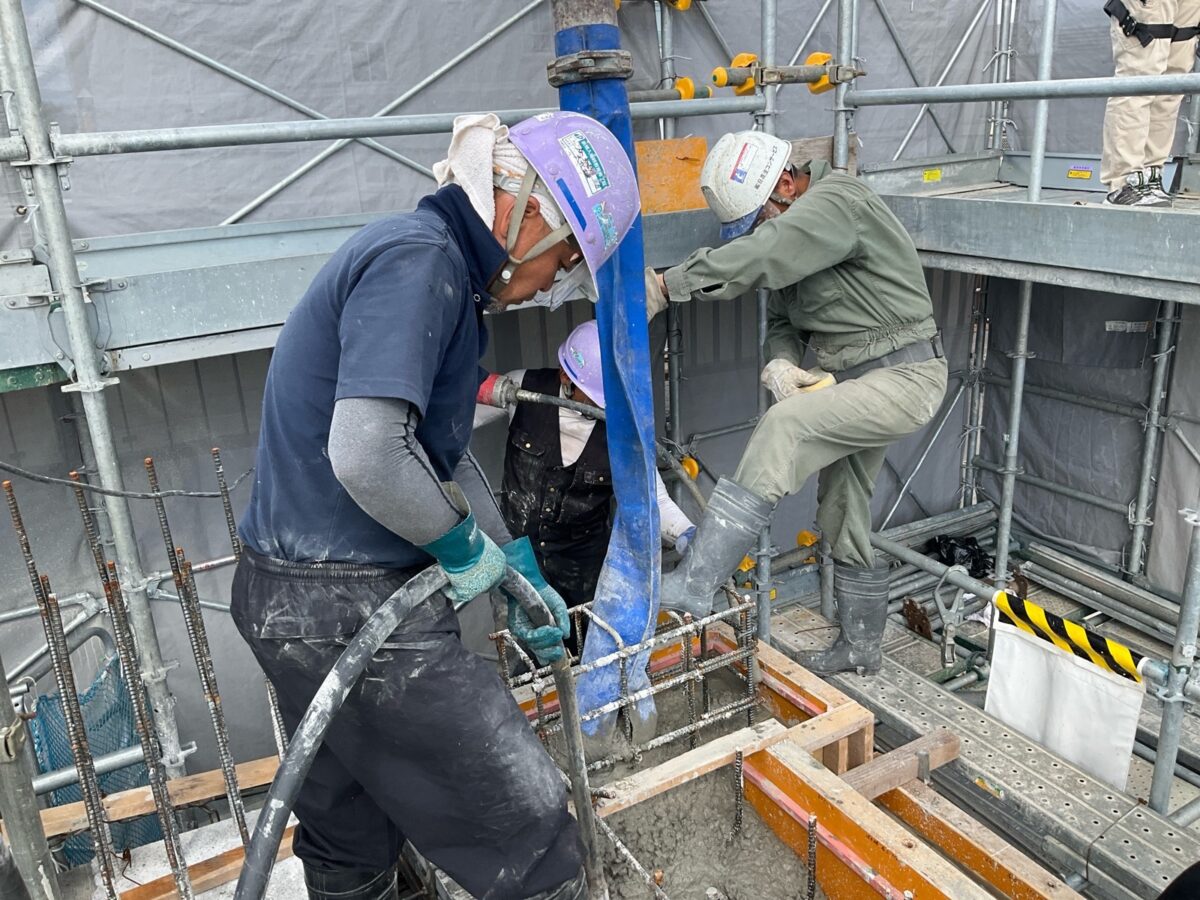

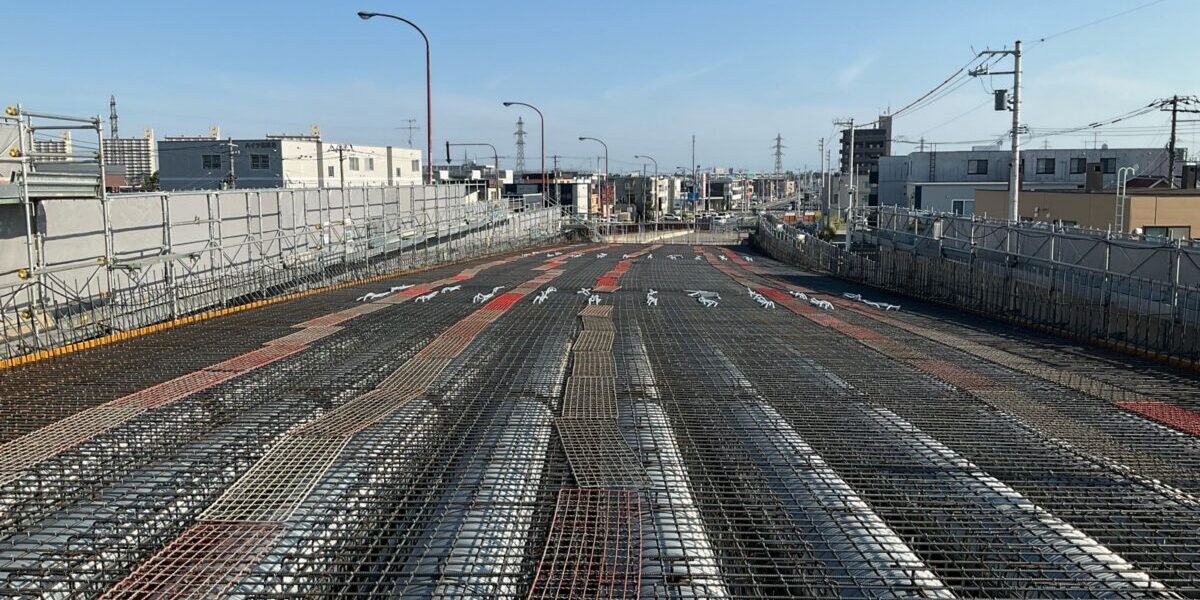

現在行っている作業は、10日からA2~P7に向かって鉄筋組立作業を行っております。
引き続き安全第一に振動騒音に気をつけながら工事を進めてまいりますので、ご理解ご協力の程よろしくお願いいたします。

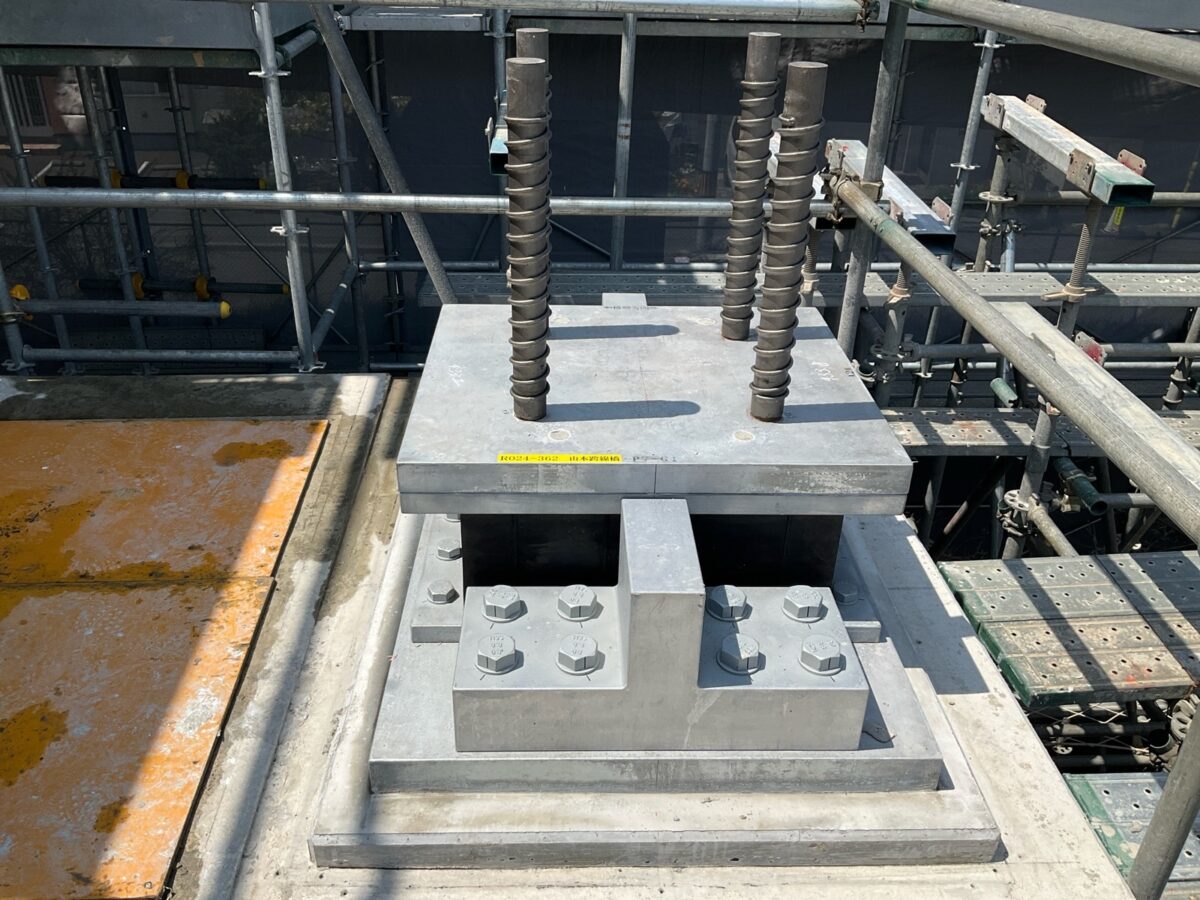

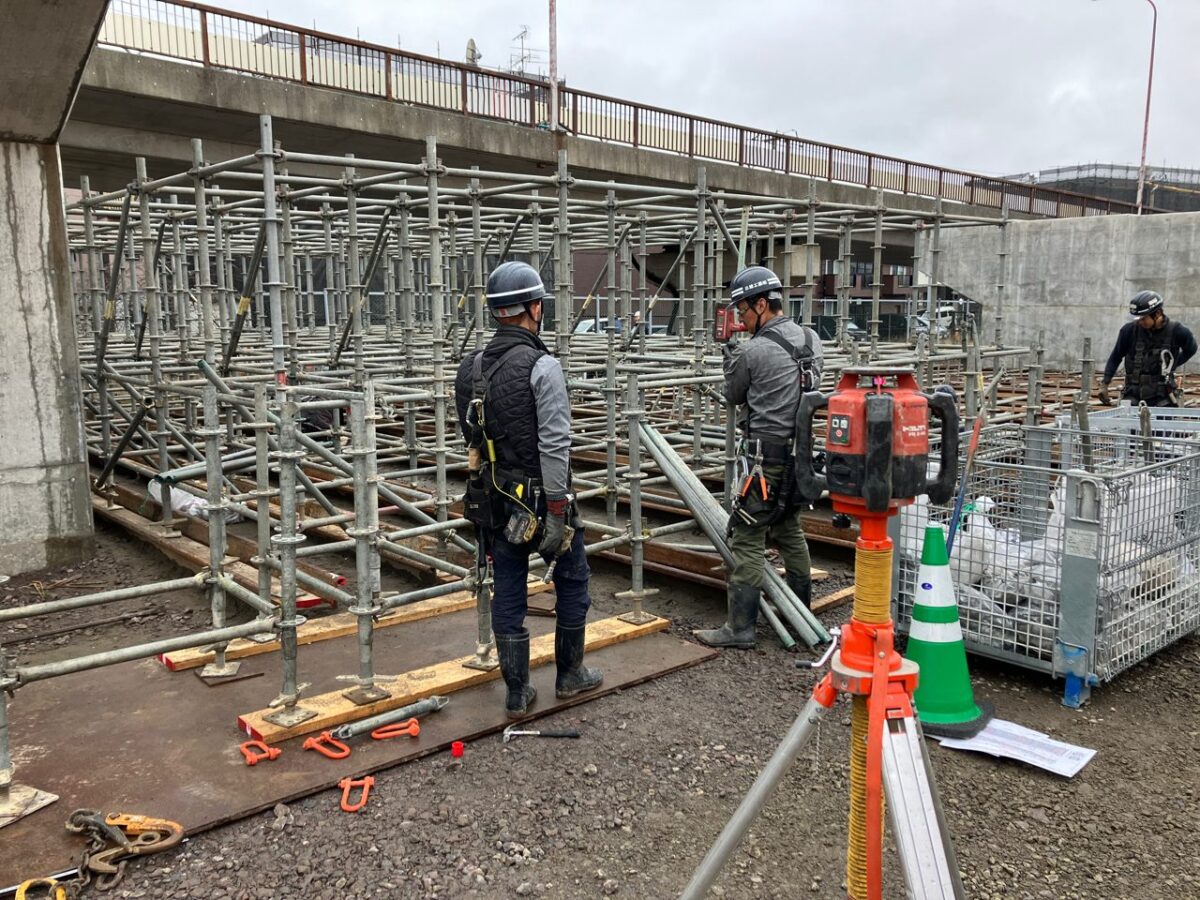

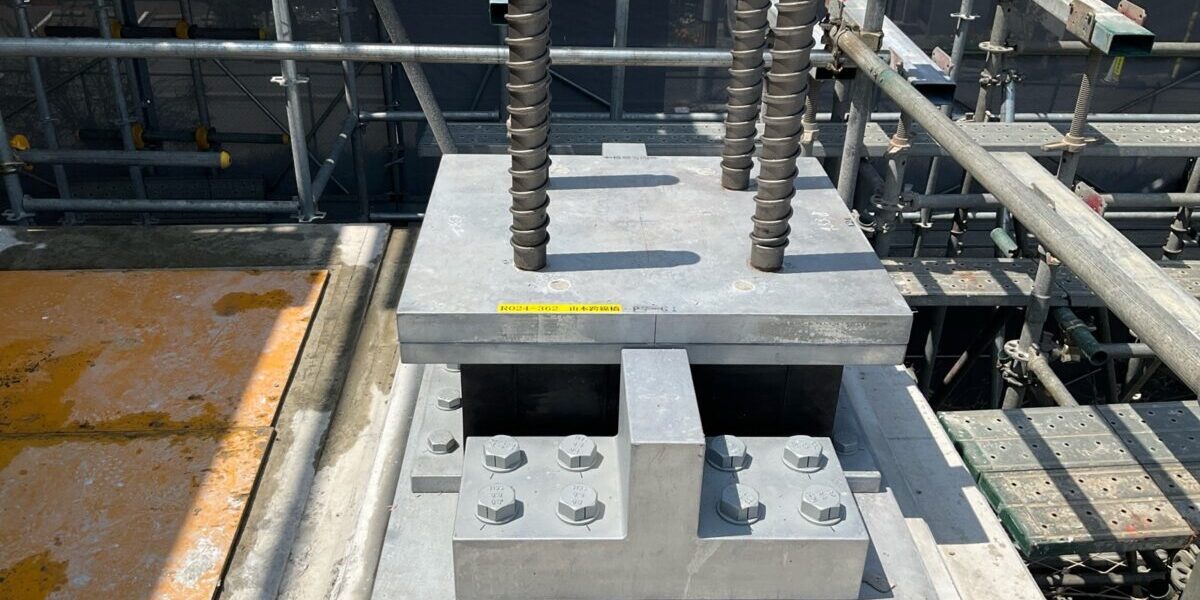

4月から5月16日にかけて支保工組立作業と支承設置作業が完了致しました。
現在はP9~A2の底版型枠の設置作業を行っております。
今後の予定ですが、P7~A2までの型枠の設置

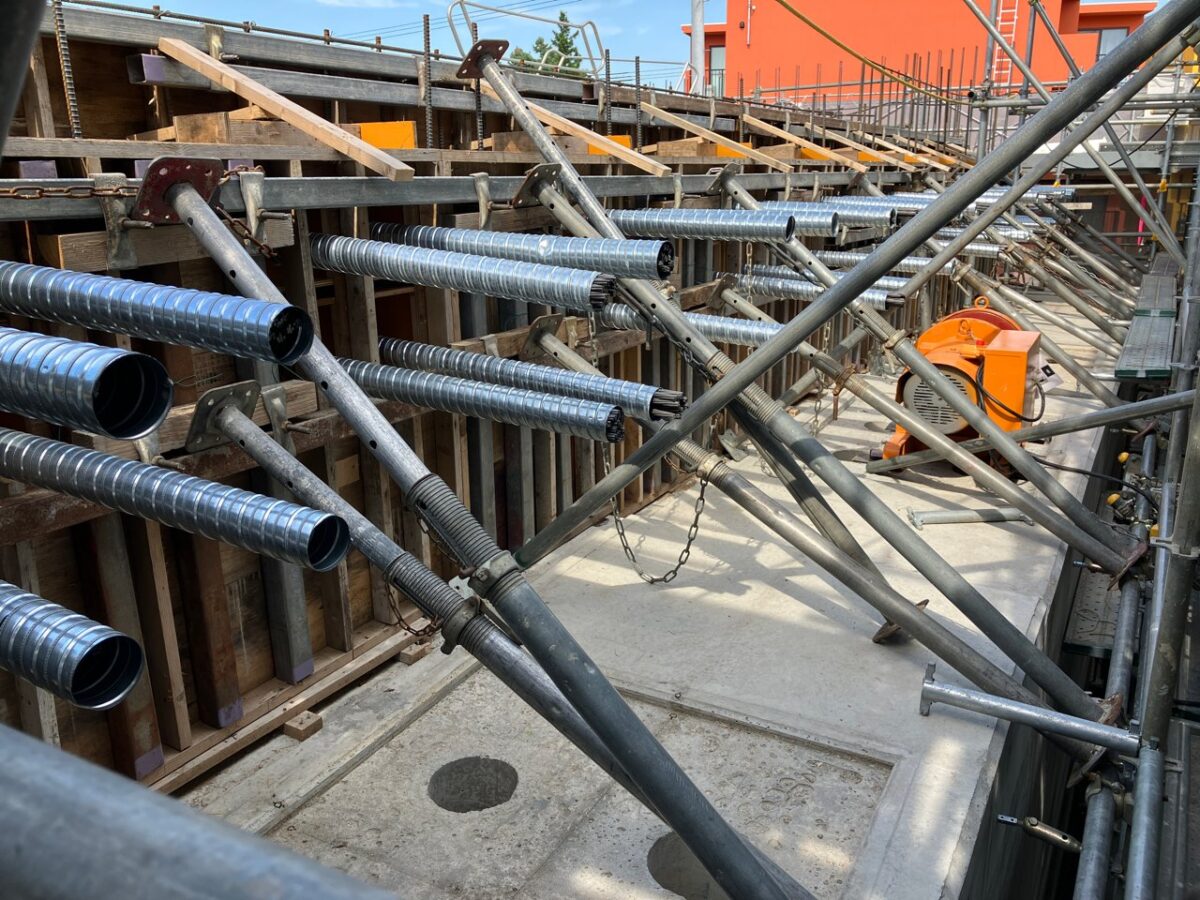

6月から鉄筋の組み立てを予定しております。
引き続き騒音・振動に気を付けながら安全第一に工事を進めていきますので、ご理解ご協力の程よろしくお願いいたします。

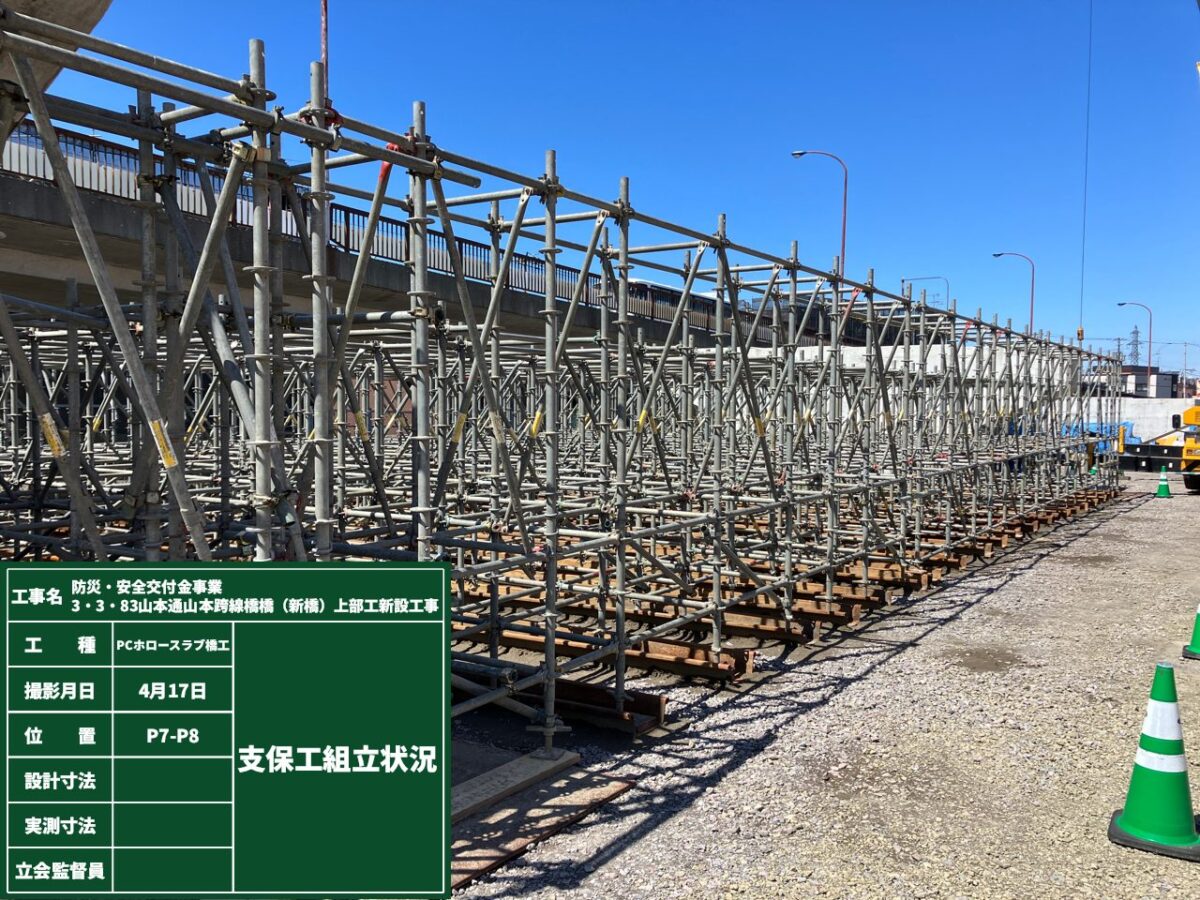

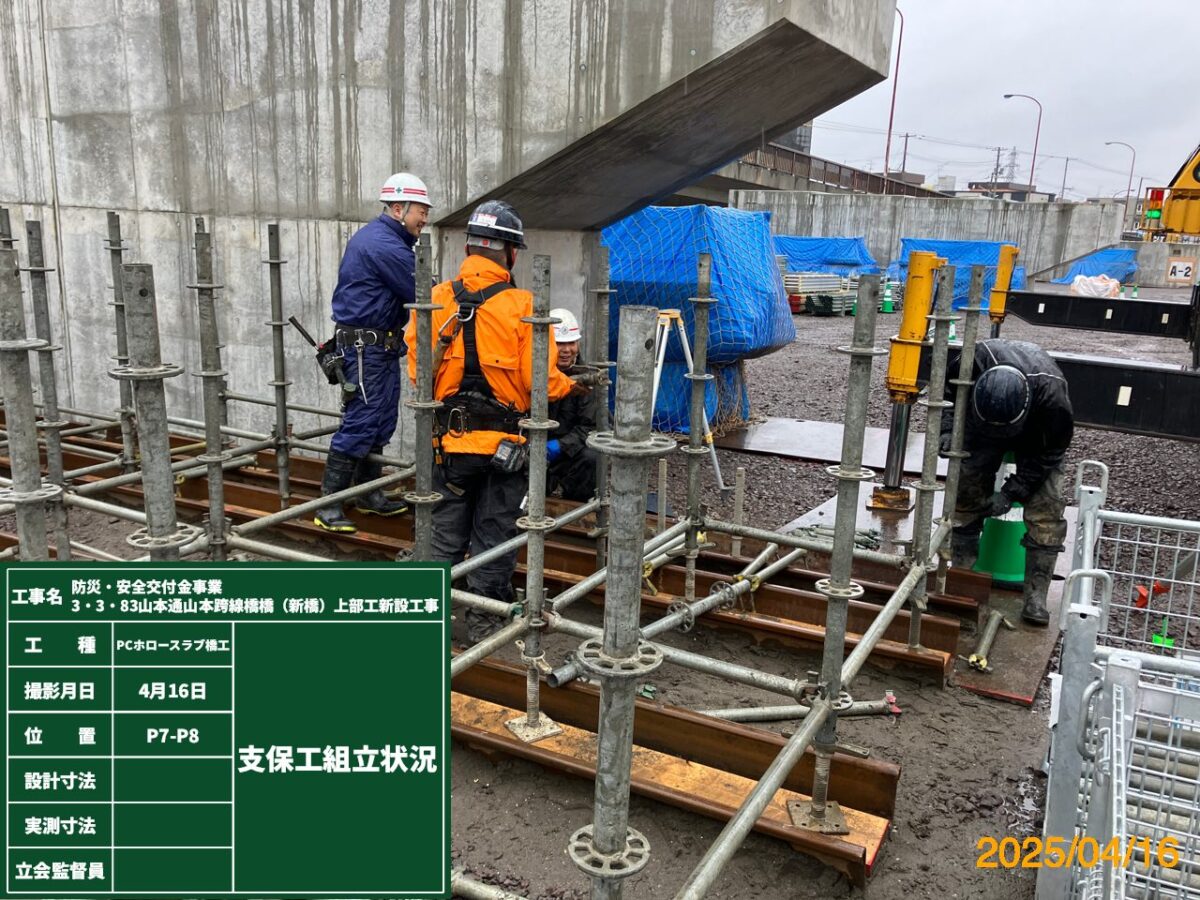

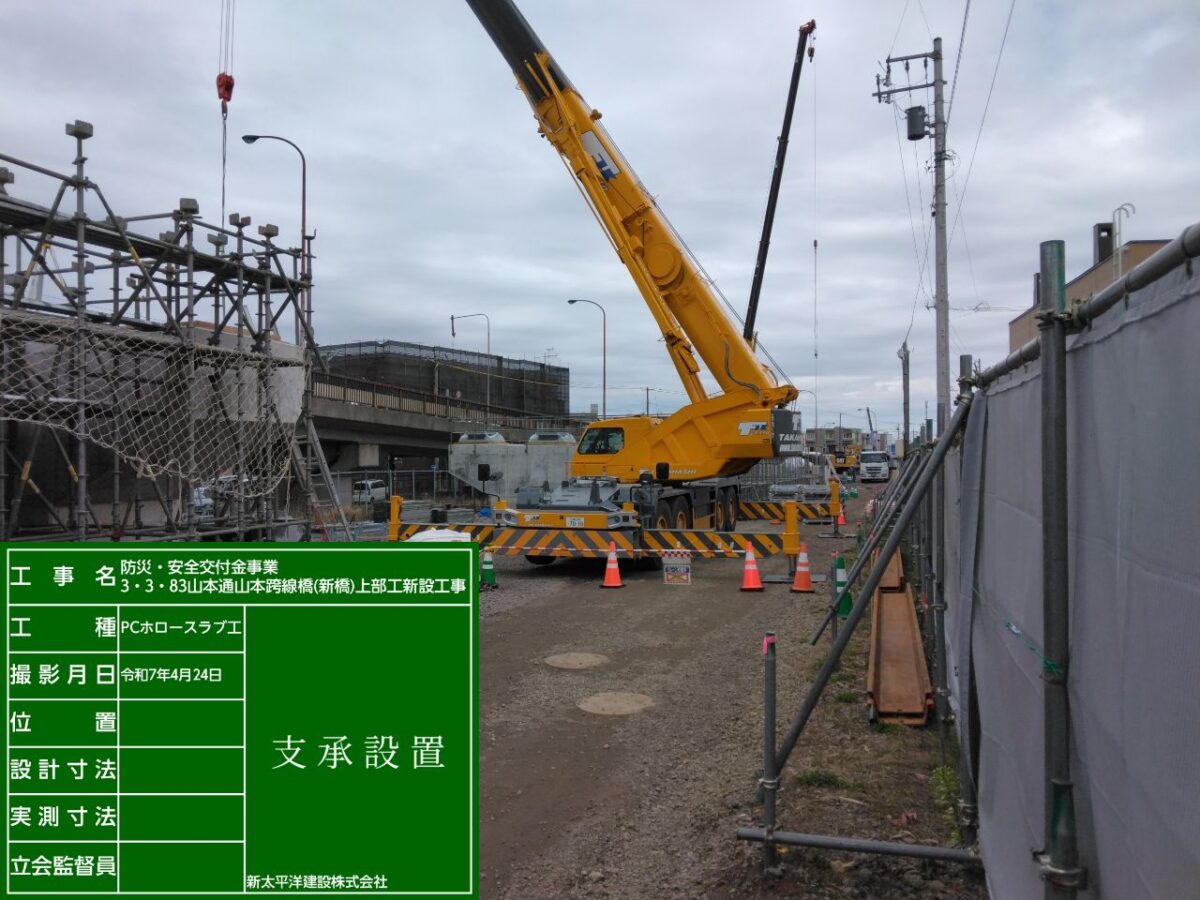

4月14日からP7~P8間に支保工組立作業を行っており、同月21日からA2~P9間に支保工組立作業を行っています。
今後の予定ですが、明日から5月6日まで休暇に入ります。
連休明けの7日に支承型枠の組立を行い、12日から23日にかけてP8~P7までの型枠組立を予定しております。
引き続き騒音・振動に気を付けながら安全第一に工事を進めていきますので、ご理解ご協力の程よろしくお願いいたします。

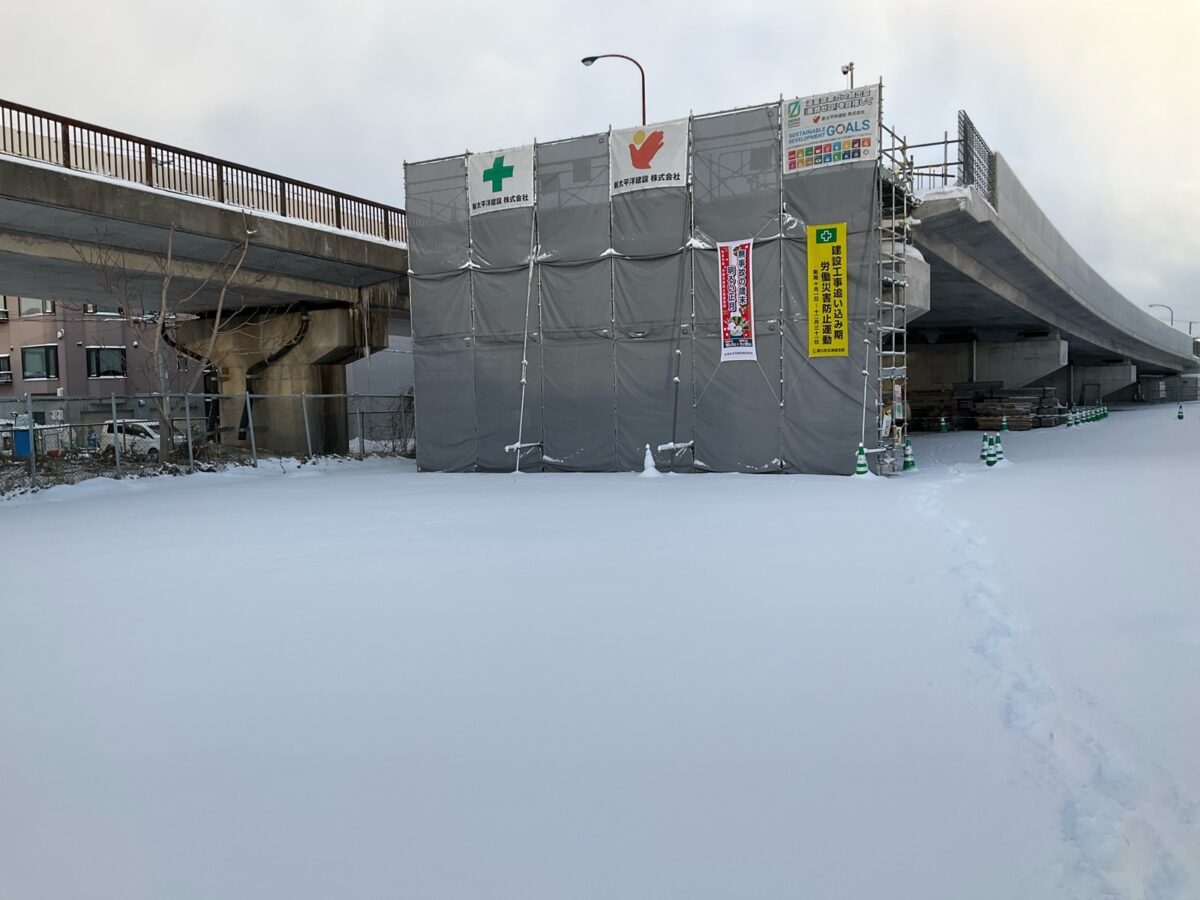

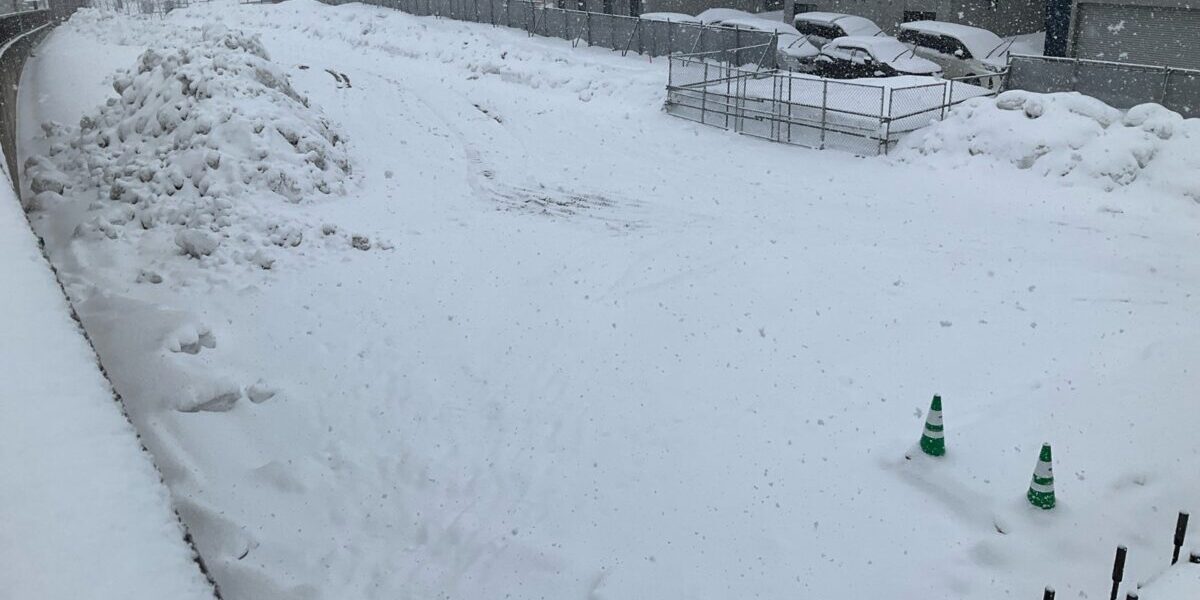

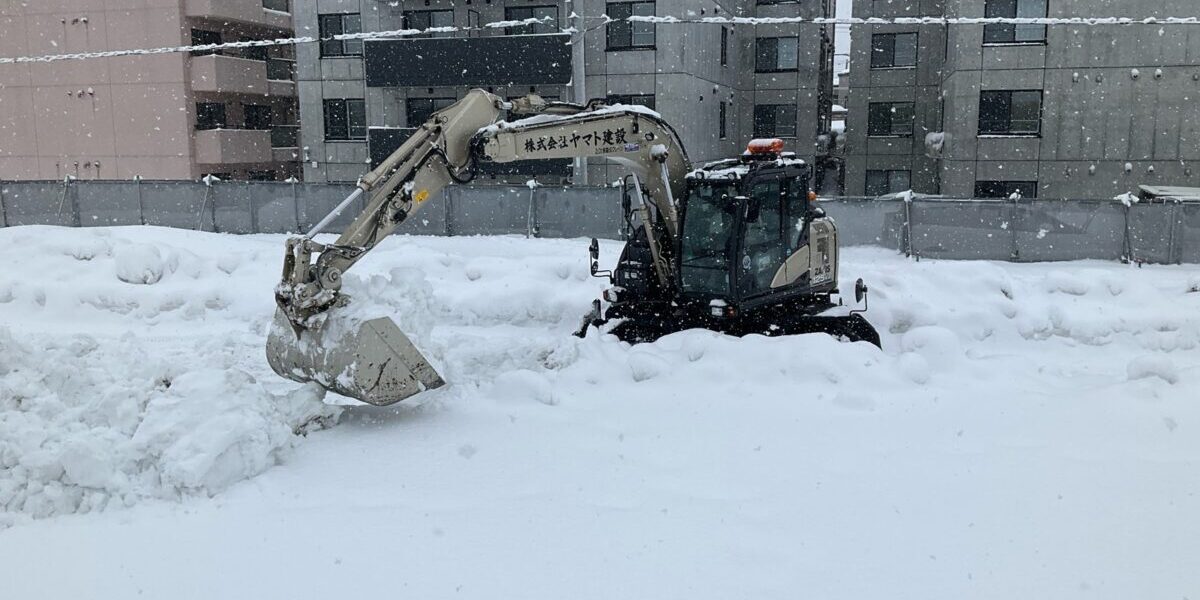

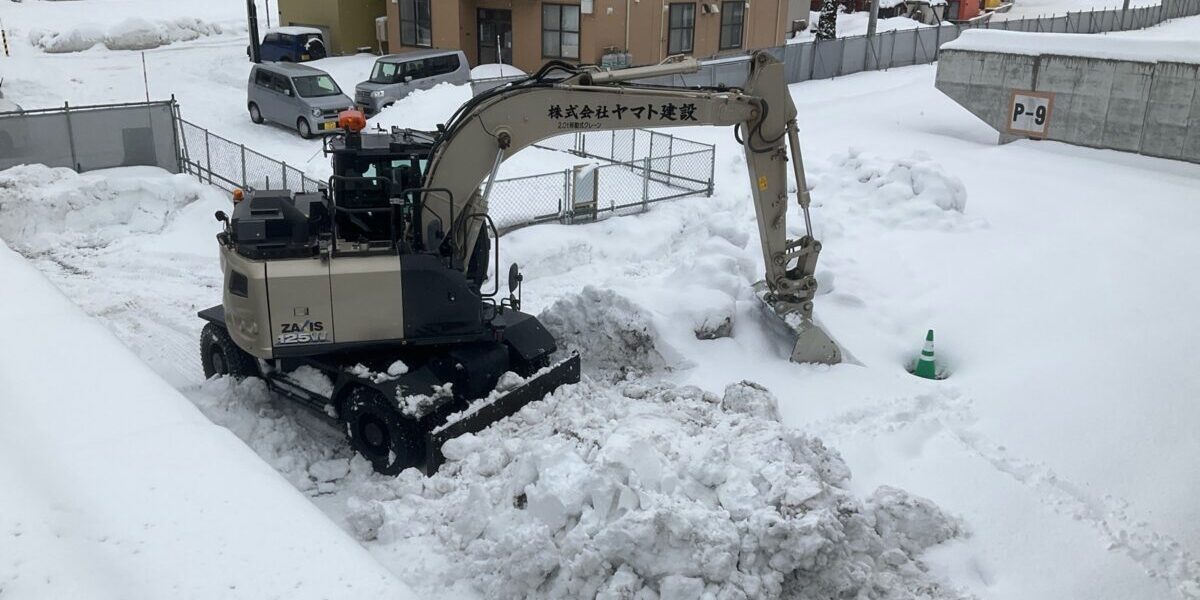

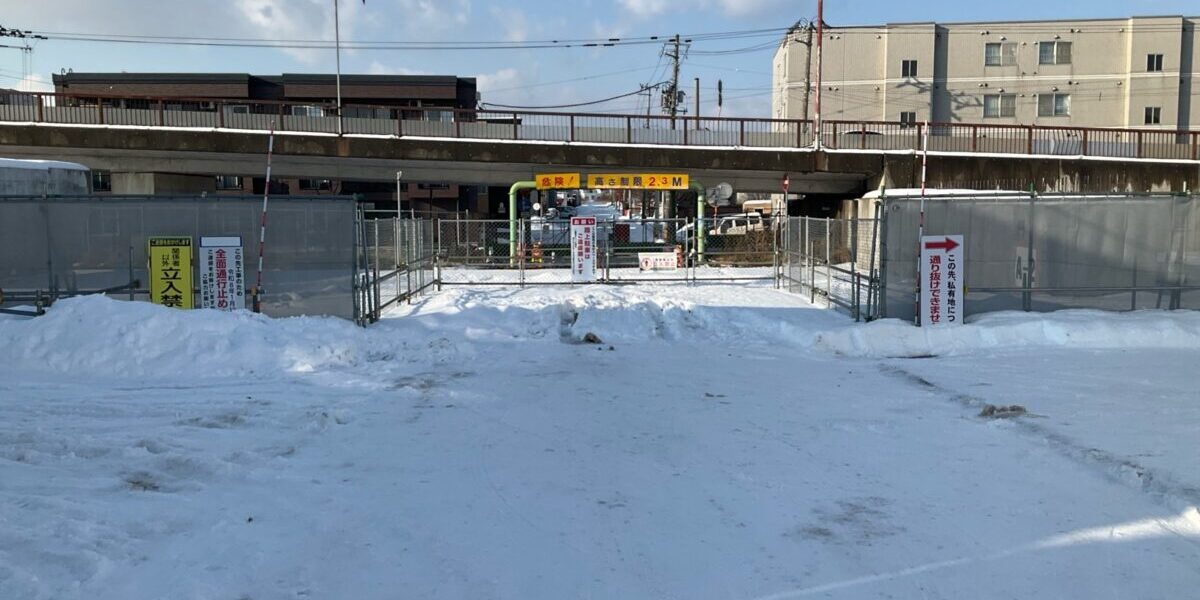

3月7日・8日で現場内を除雪しました。
また、12日から14日にかけて支承を現場内に搬入状況いたしました。
今後の予定ですが
4月10日に地盤の整備
14日に足場の設置

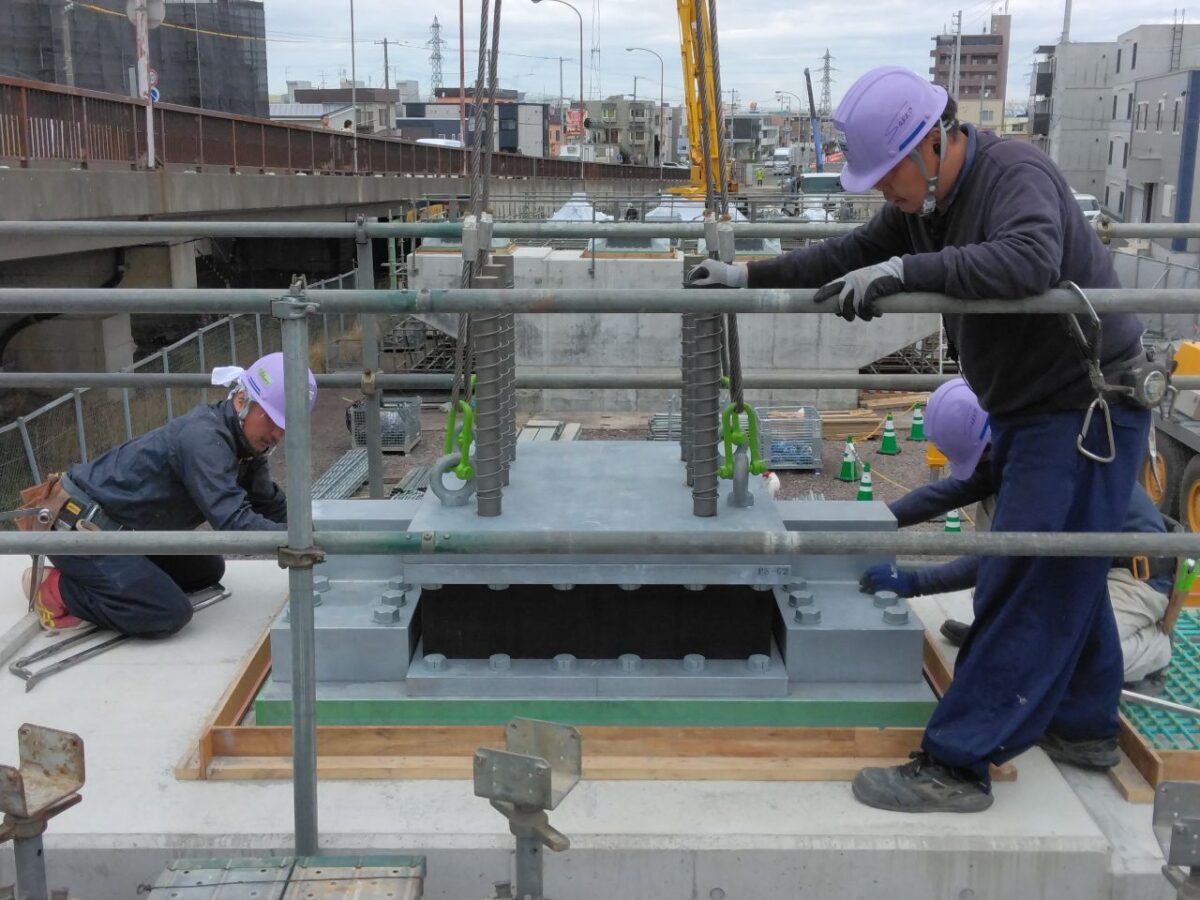

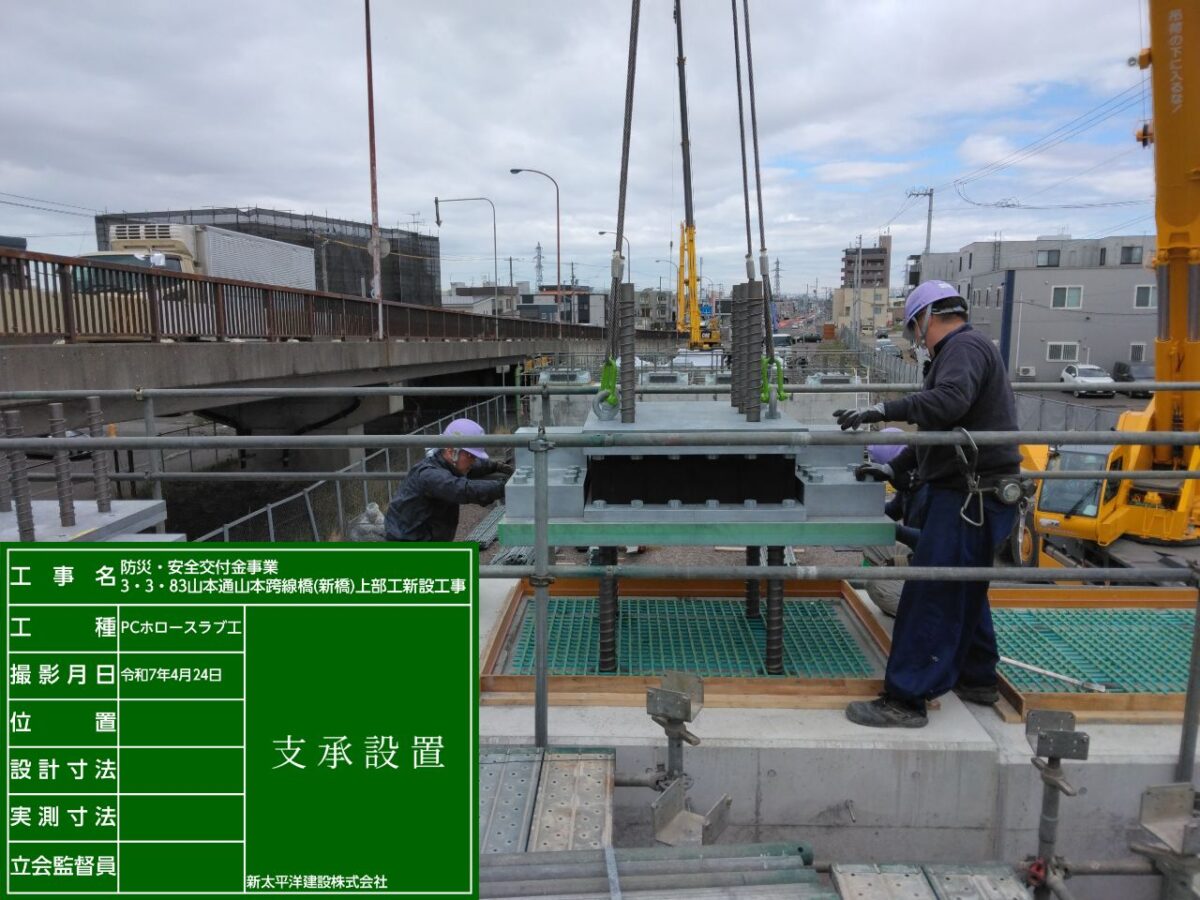

17日に支承の設置を予定しております。
引き続き騒音・振動に気を付けながら安全第一に工事を進めていきますので、ご理解ご協力の程よろしくお願いいたします。
3月中頃に工事に使用する材料を現場内にいれるため、3月初めから現場内の除雪を行います。
また、4月から本格的な工事が始まります。引き続き騒音振動等に気を付けてまいりますので、ご理解ご協力の程よろしくお願いいたします。
あけましておめでとうございます。
今年もよろしくお願いします。
今後についてですが、3月から本格的な工事に入ることを予定しております。
引き続き騒音・振動に気を付けていきますので、ご理解ご協力の程よろしくお願いいたします。

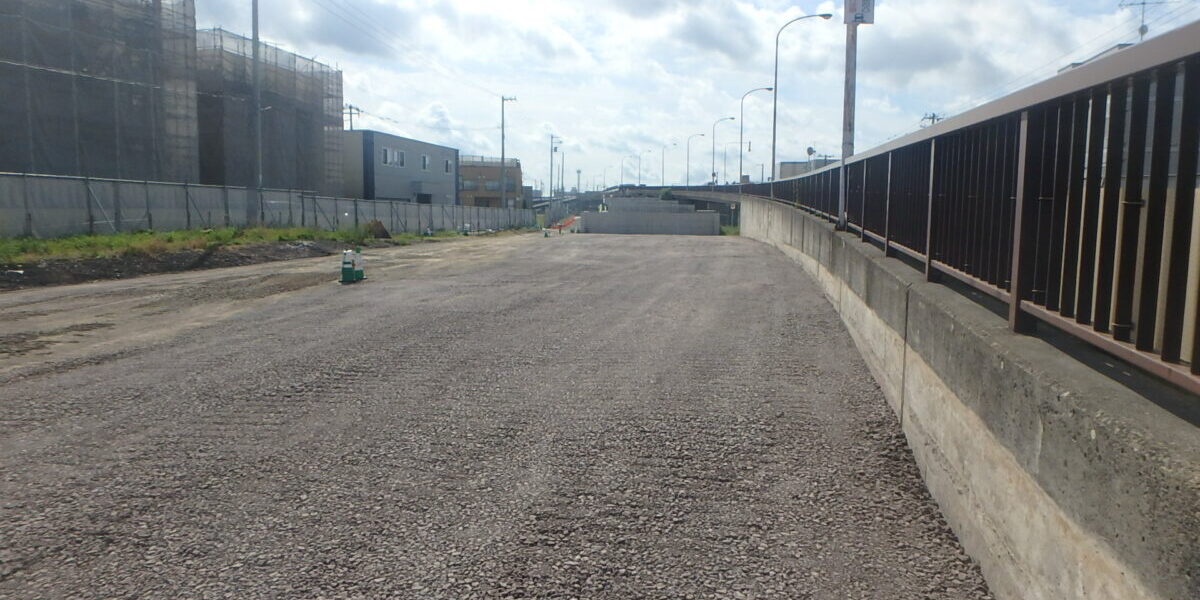

11月4日~14日でA2から起点側までの置換砕石作業を行いました。
来年度から本格的な工事が始まりますが、引き続き騒音・振動に気を付けながら安全第一に工事を進めていきますので、ご理解・ご協力の程よろしくお願いいたします。
9月9日~17日でA2から終点側の砕石置換作業を行いました。
11月の初めからA2から起点側の砕石置換作業を行いますので、近隣住民の方々にはご迷惑をおかけしますが、ご理解・ご協力の程よろしくお願いいたします。
