| 更新日 | 2026年07月06日 |
|---|---|
| 進捗率 | 57% |
| 施工場所 | 札幌市南区滝野247番地 |
| 工期 | 2026年03月27日~2026年12月02日 |
| 工事概要 | 水平回廊補修工 床版補修工 A=300m2 橋梁付属物工 伸縮継手工 L=29m 排水施設工 N=4個 橋梁補修工 支承補修工 N=2個 断面修復工 N=1式 表面被覆工 A=11m2 表面含浸工 A=413m2 |
雪が溶け、気温も上がり過ごしやすい季節になってきました。
当現場では滝野公園に伴う補修工事を行う工事となります。

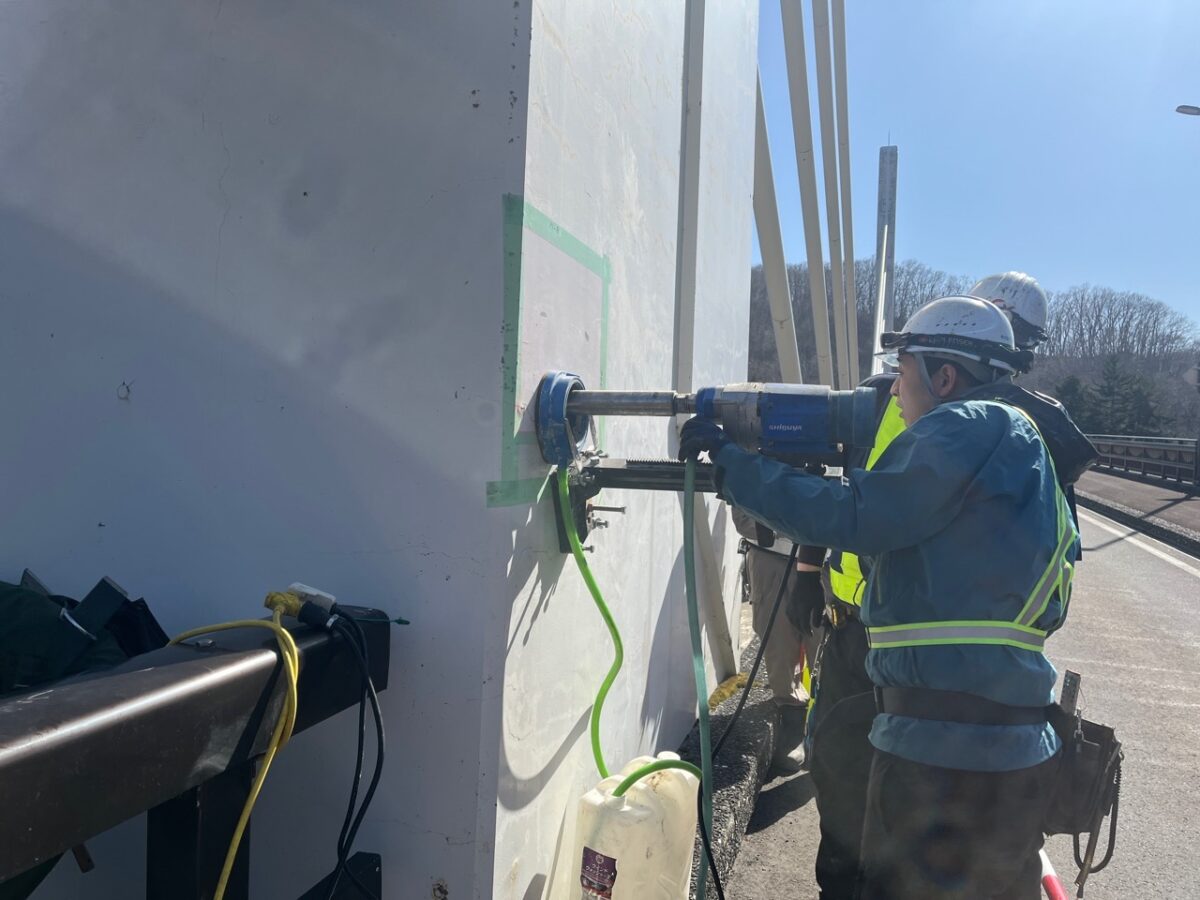

4月16日に滝野パークブリッジの主塔を補修する際の含浸剤を選別するために試験施工を行いました。

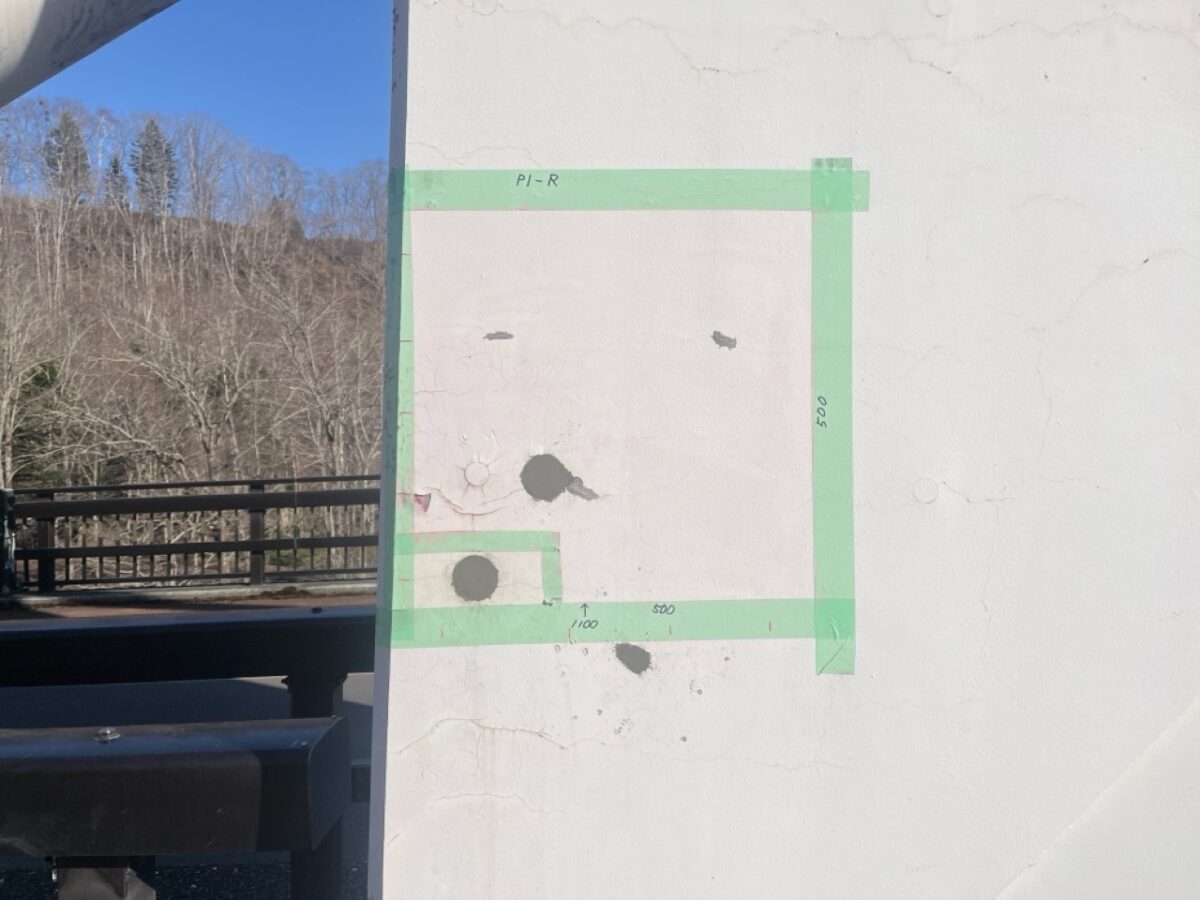

試験内容は含浸剤の性能確認で、ひび割れ箇所に含浸材を塗布することでひび割れ箇所に含浸材が浸透していき、主塔の劣化を防ぐ役割があるため、試験を行い実際に浸透するか確認をしました。
当現場は始まったばかりではありますが、公園利用者の方々には補修作業による騒音等、ご迷惑をお掛けするかと思いますが、安全第一を心掛け早期完成を目指していきますので、ご理解・ご協力の程宜しくお願い申し上げます。

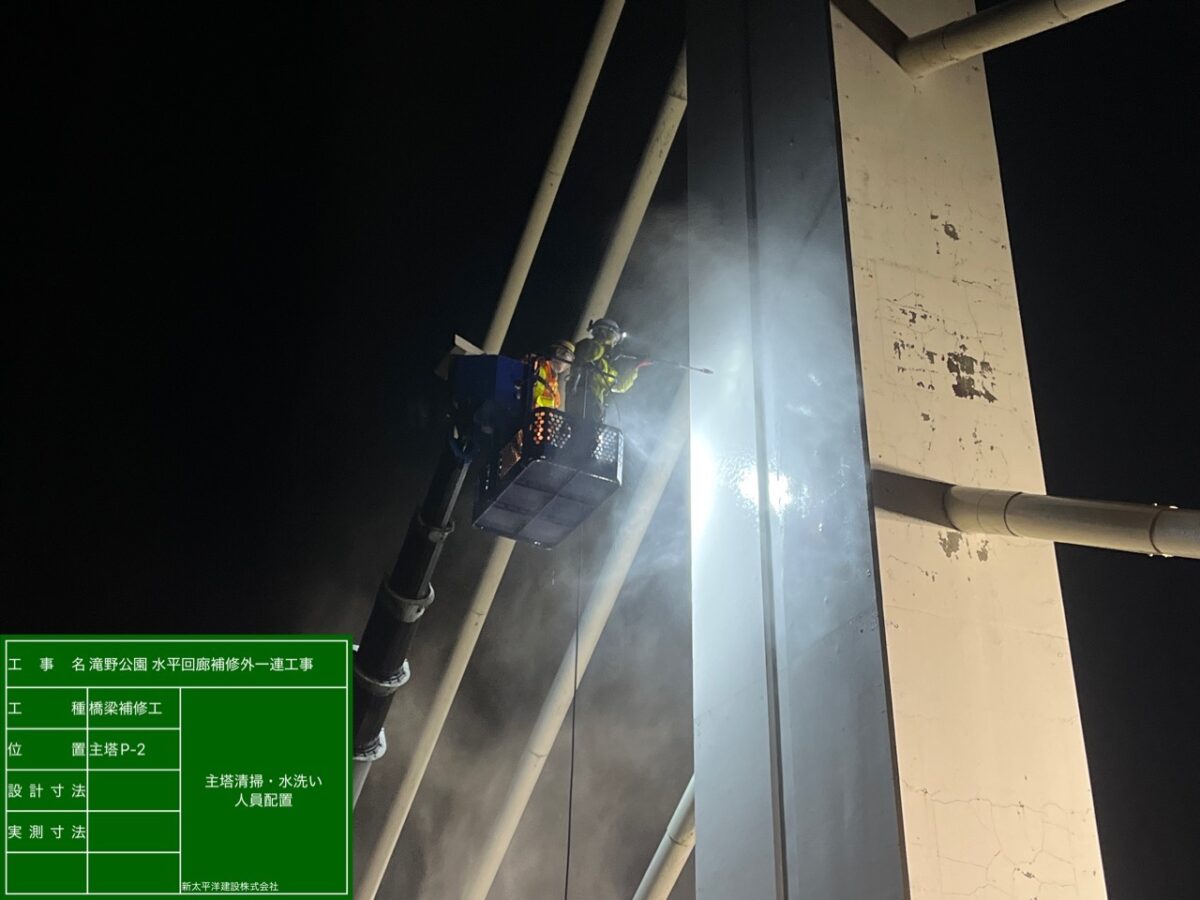

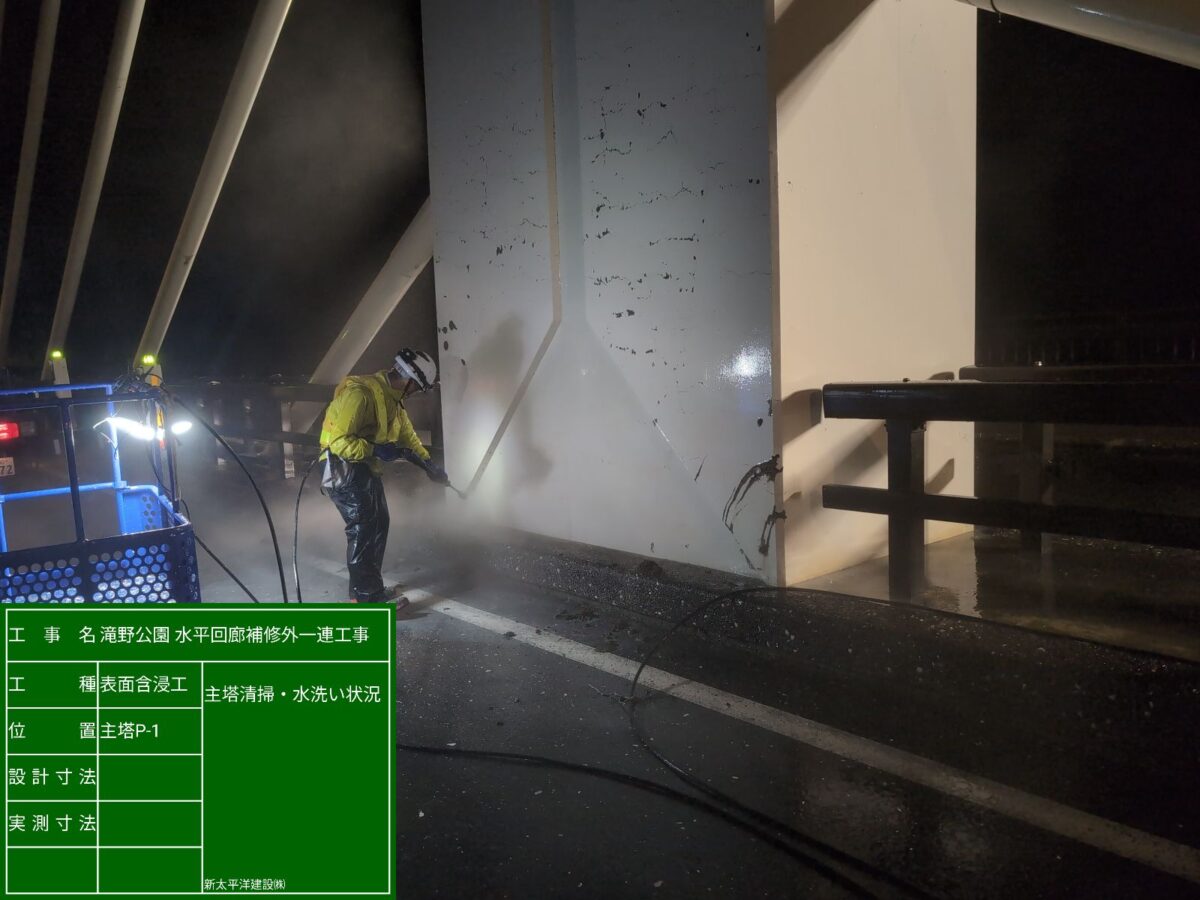

6月9日に滝野パークブリッジにある主塔2本の高圧洗浄が終了しました。

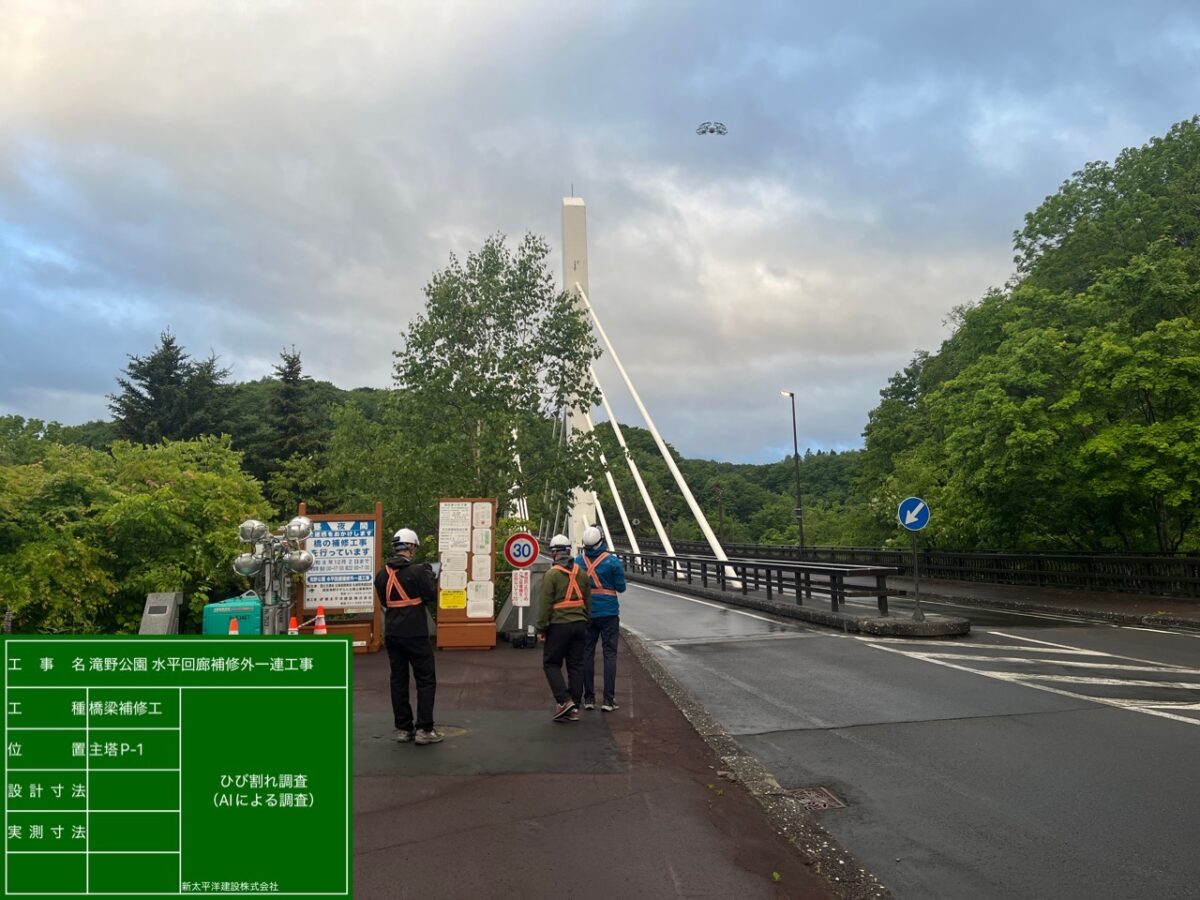

また、6月12日からは主塔のひび割れ調査をAI活用によるドローンを使用した作業を行います、早朝からの作業になりますが、公園利用者の方々にご迷惑をおかけするかと思いますが、ご理解・ご協力の程宜しくお願い致します。

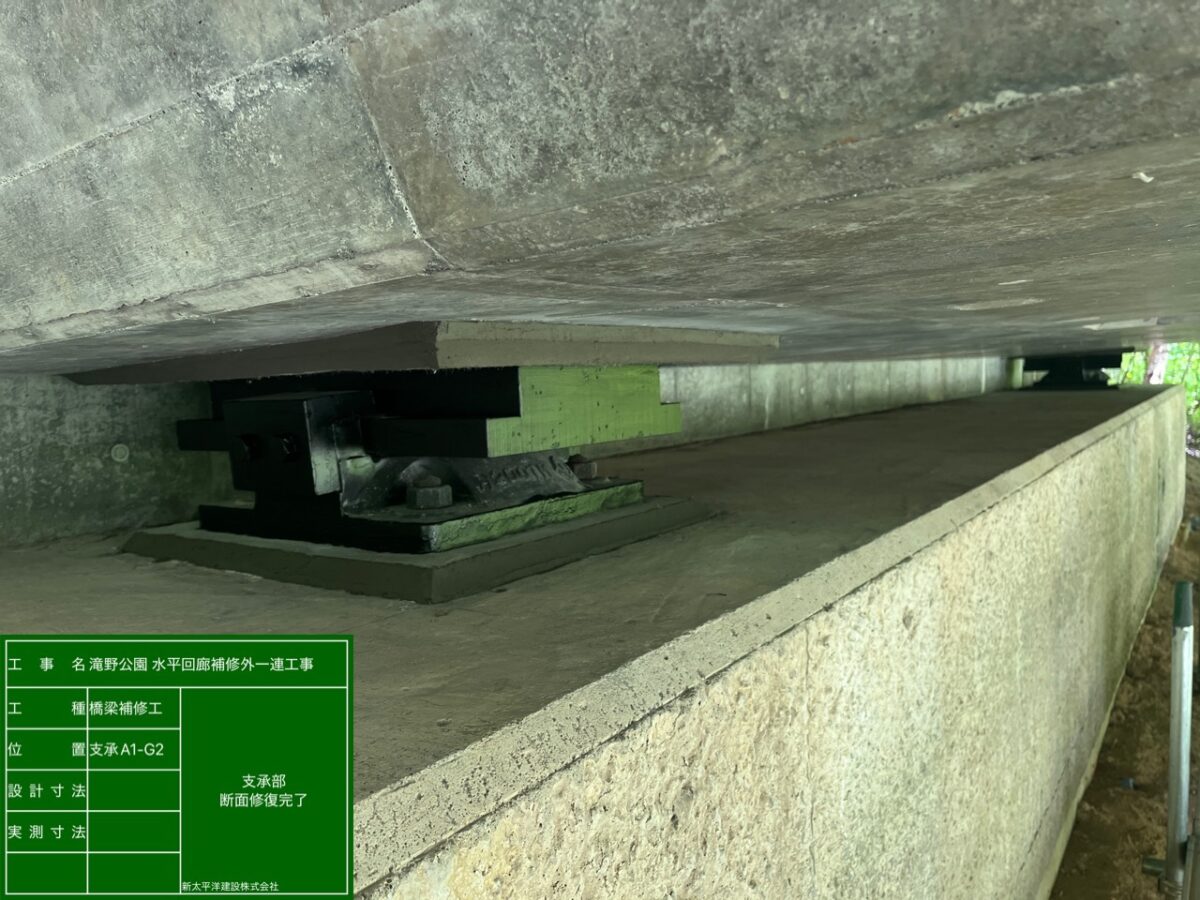

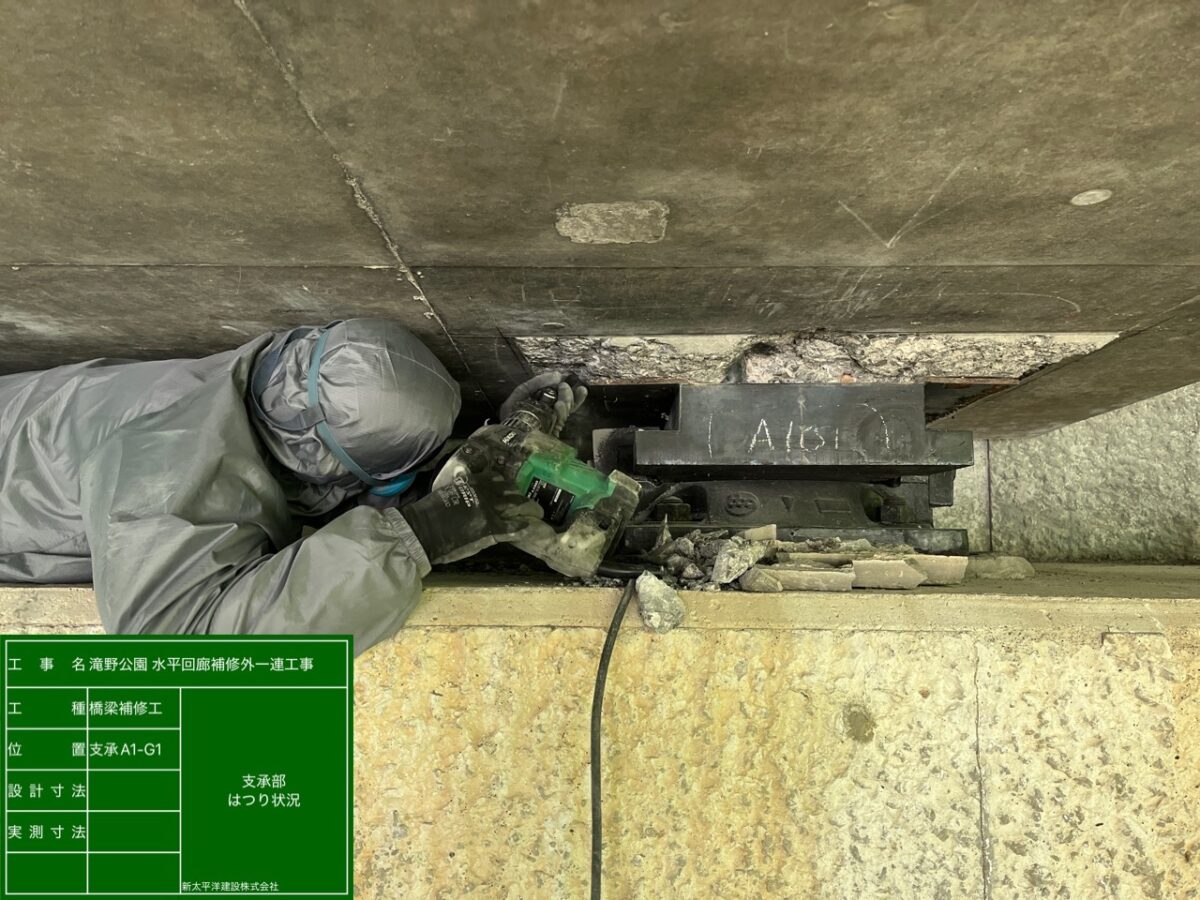

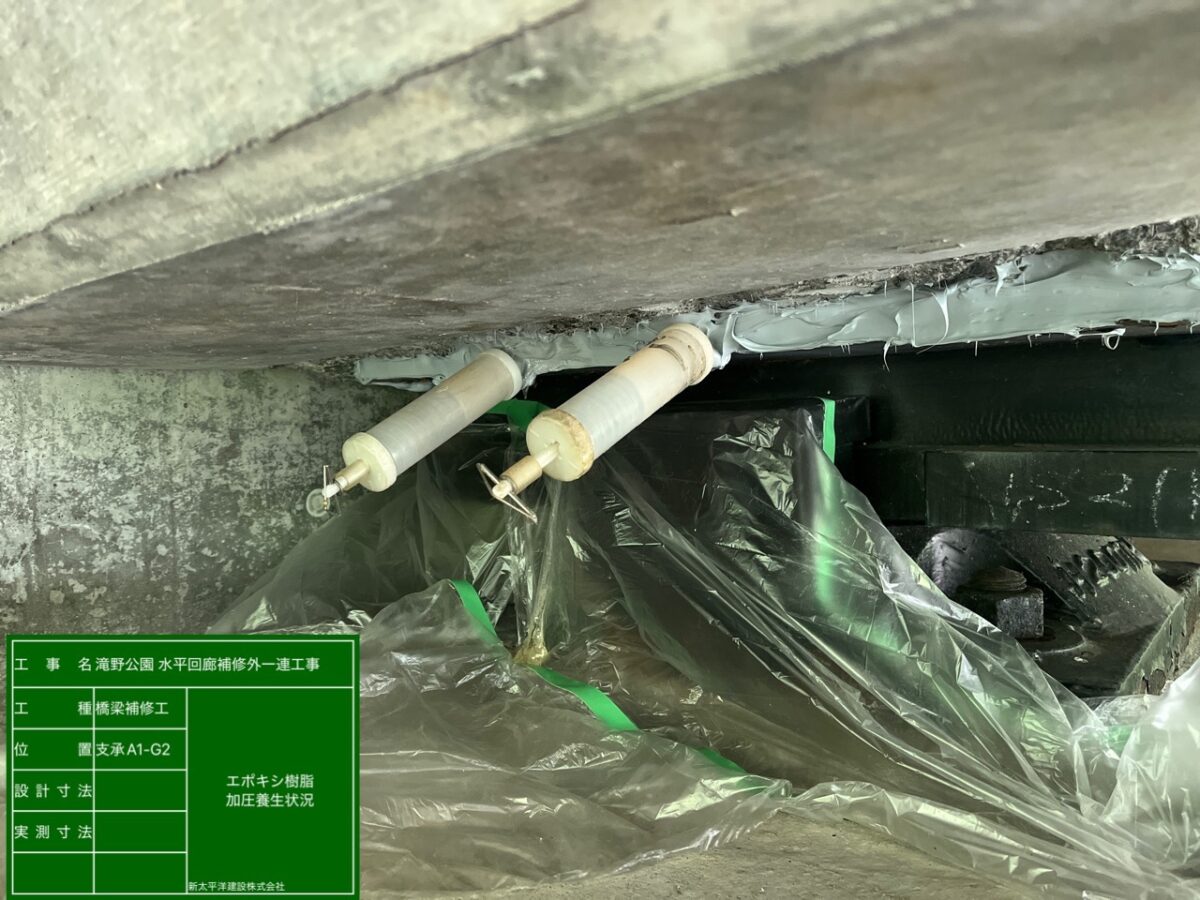

6月19日に主塔のひび割れ調査が終了し、6月16日~6月24日の7日間で滝野パークブリッジの支承補修を行いました。
支承補修は狭い場所での作業で非常にやりにかったですが事故等無く作業を終えることができました。

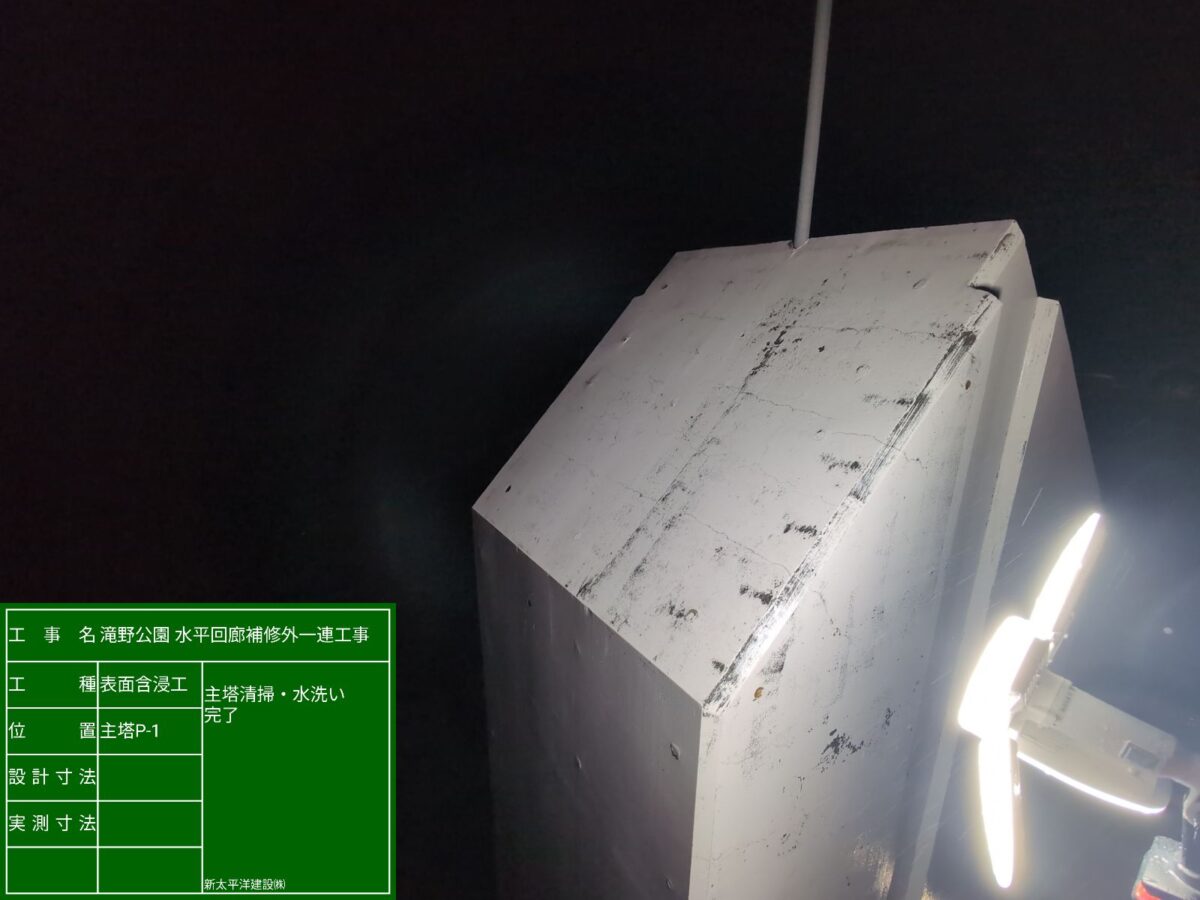

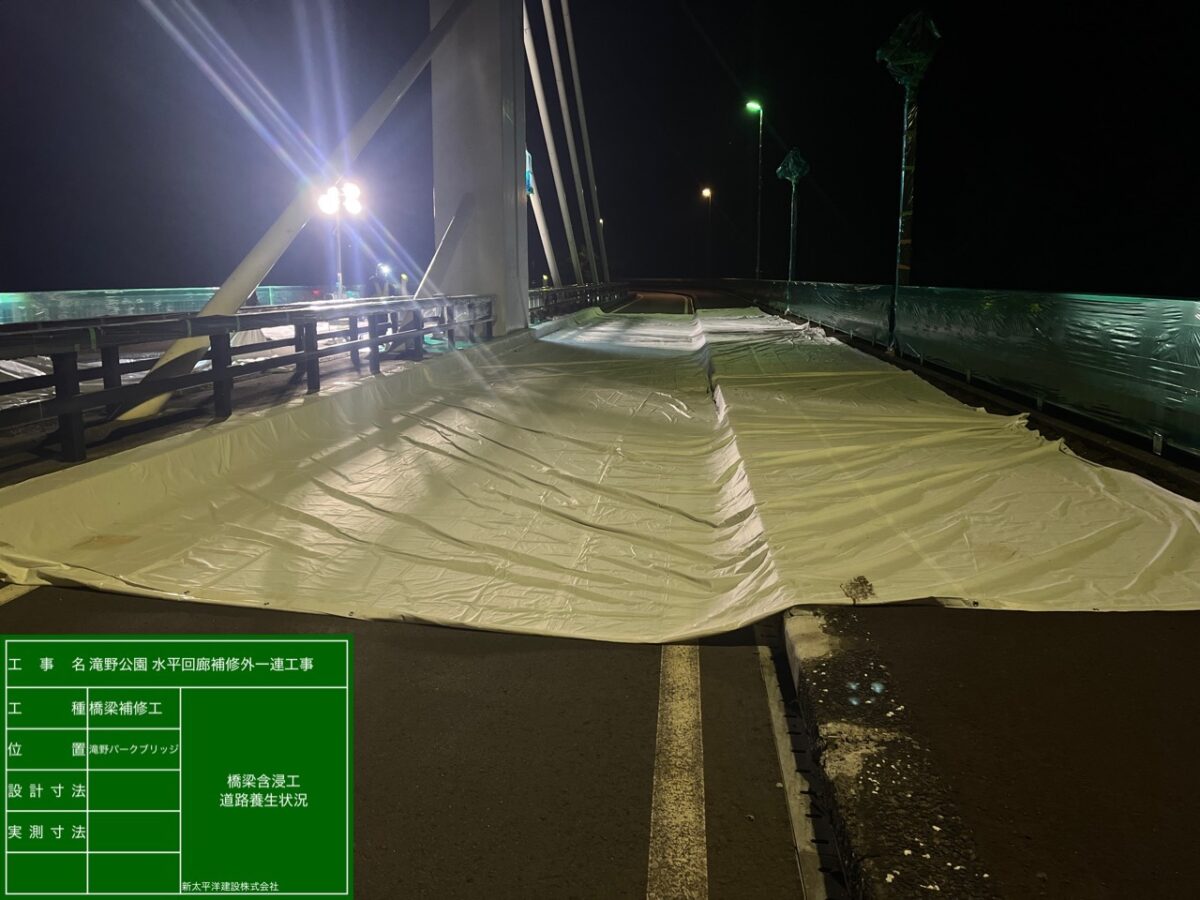

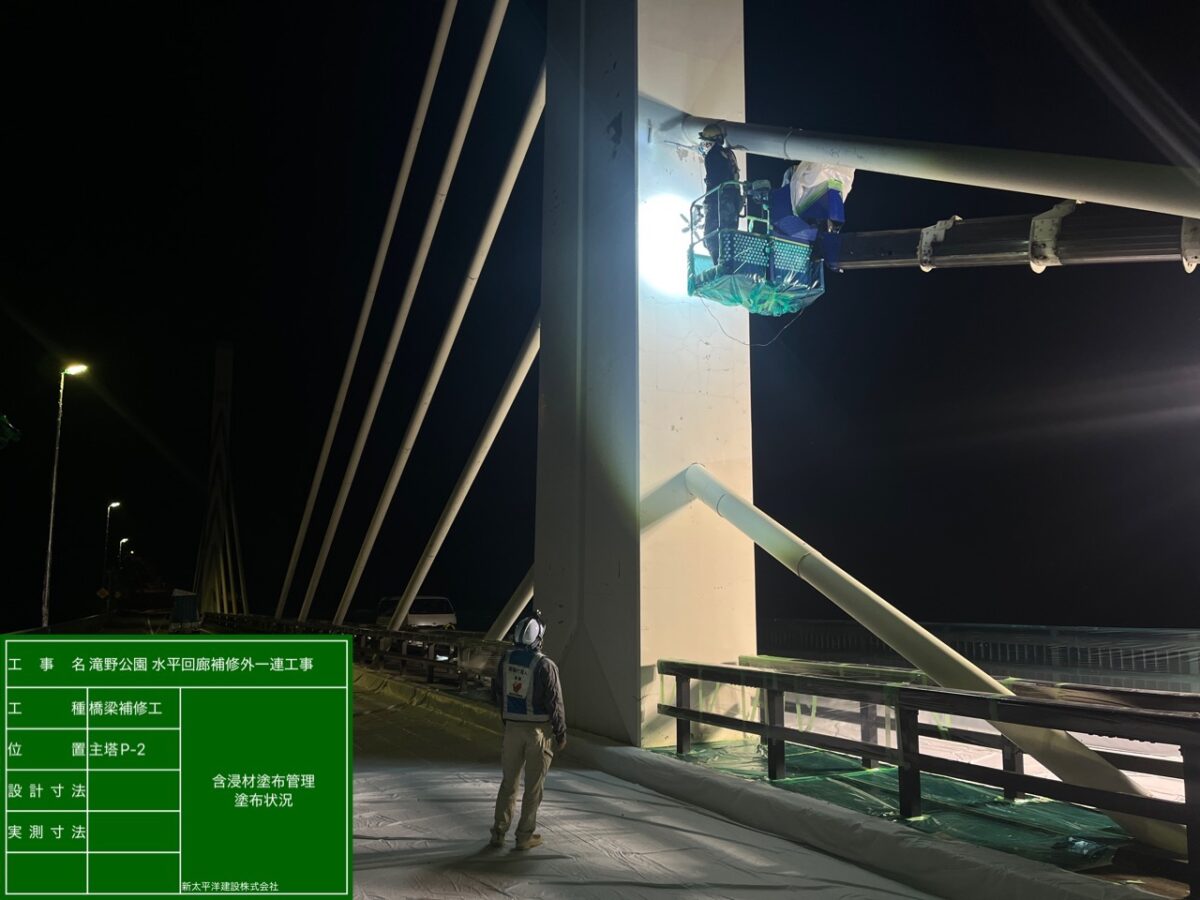

6月30日~7月3日の4日間で主塔の含浸材塗布の作業を行いました、30m級の高所作業車を使っての作業が高圧洗浄からいままで行ってきましたが、墜落・転落災害の危険性が非常に高く、夜間作業という中で視界が悪い状態での作業になりましたが、事故・災害ゼロで終えることができ良かったです。
工事自体はまだまだ続きますが、次の工事開始が7月13日で滝野公園内の森のすみかでの通行止め施工になります、公園利用者の皆さまにご迷惑をお掛けするかと思いますが、安全第一を心掛け早期完成を目指していきますので、ご理解・ご協力の程宜しくお願い致します。
滝野公園内の森のすみかにて通行止め規制を行い、水平回廊の補修工事を行っていきます。
通行止めの予定期間としては、

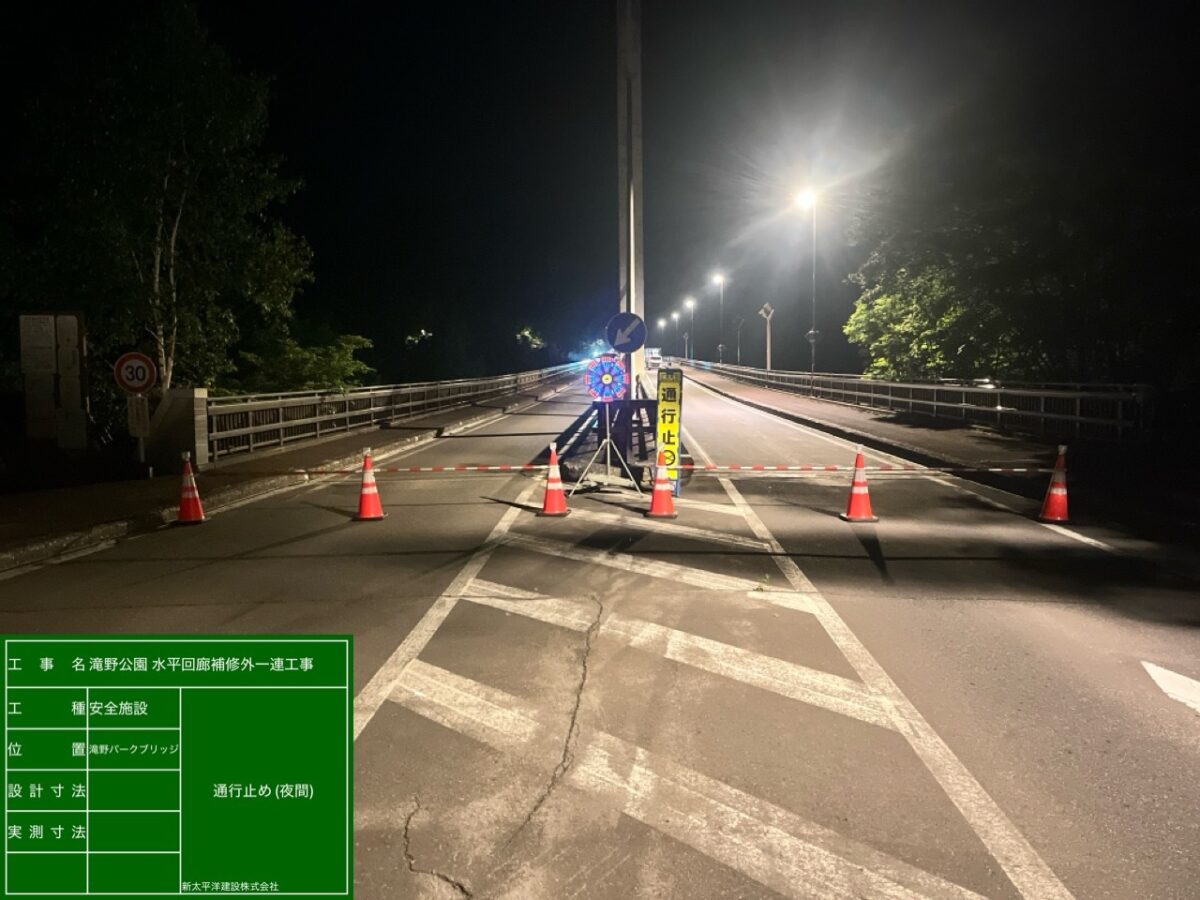

水平回廊(1):7月13日~7月22日
水平回廊(2):7月23日~8月7日
となっております。
滝野公園のご利用の皆様には大変ご迷惑をおかけしますが、
ご理解・ご協力の程よろしくお願いします。
7月13日から行っていた、森のすみかでの水平回廊⑴での作業が終了いたしました。
作業範囲が狭く、足元が不安定な箇所も有る作業でしたが、
事故・ケガ無く進んでおります。
また、水平回廊⑵での作業を7月22日から予定しております。引き続き通行止め規制をかけての施工となります。
滝野公園ご利用の皆様にご迷惑をおかけいたしますが、
安全第一で進め、早期完成を目指していきますので、ご理解・ご協力をお願いいたします。
水平回廊⑵の工事を7月22日より行っております。
作業進捗ですが、本日で既設の床板・根太材の設置が完了致しました。
工事の通行止めの予定は7月22日~8月7日までとなっております。
滝野公園のご利用の皆様には大変ご迷惑をおかけしますが、
ご理解・ご協力の程よろしくお願いします。
