更新日 | 2025年08月18日 |
---|---|
進捗率 | 88.4% |
施工場所 | 札幌市豊平区平岸1条2丁目64番 |
工期 | 2024年04月01日~2025年09月26日 |
工事概要 | 分譲マンション 鉄筋コンクリート造地上11階建(共同住宅43戸) 敷地面積:1,308.16㎡ 建築面積: 365.73㎡ 延床面積:3,034.85㎡ |

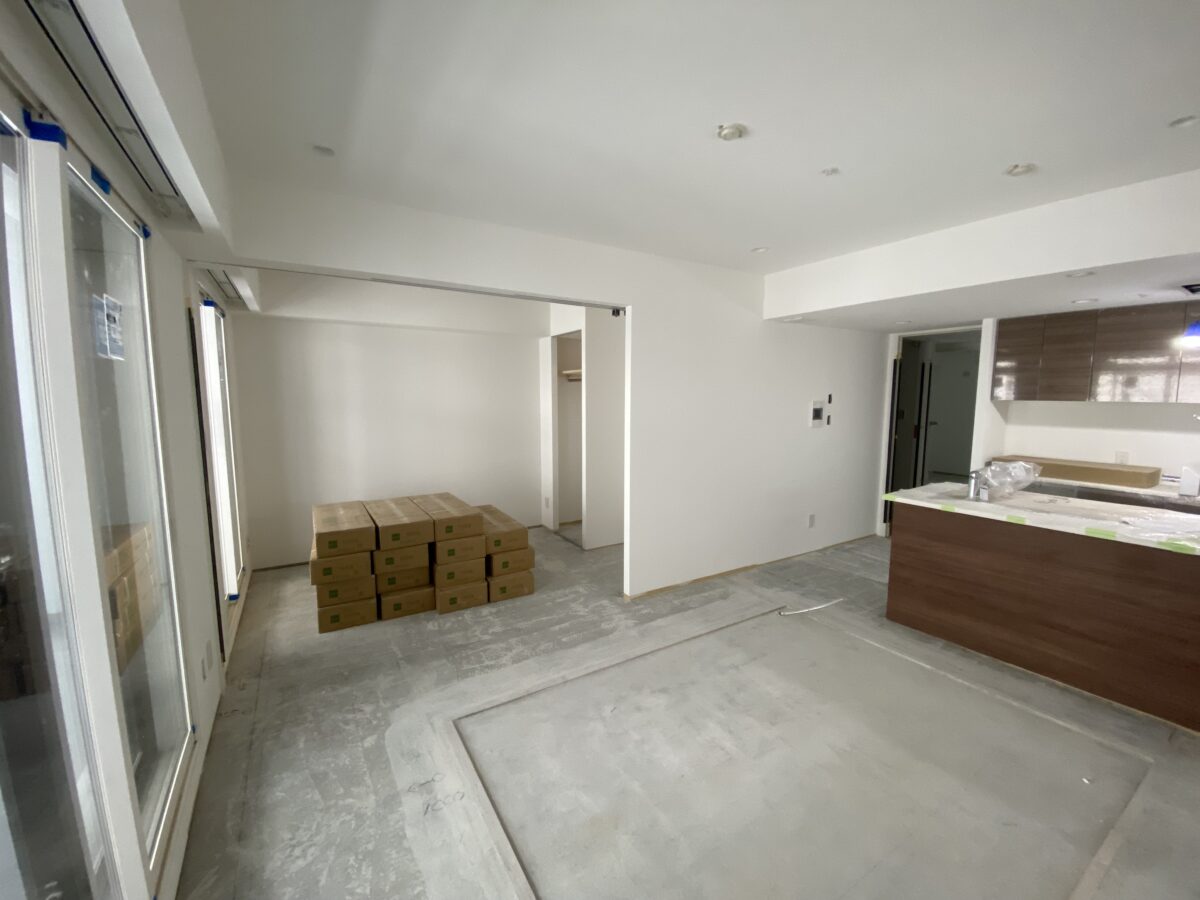

消防完了検査や建築確認検査を終え、検査も残りわずかとなってきました。今週には施主検査、来月には内覧会が控えています。
円滑に引渡しができるよう、最後まで気を引き締めて作業してまいります。

6月中旬に外部足場の解体が完了しました。
現在は、上階の内装工事・外構工事を行っています。
また、7/1~7/4は全国安全週間ということで、当現場では7/1に役職員による特別パトロールを実施いたしました。
事務所で簡単な工事概要を説明後、現場パトロールを行い、事務所に戻ってから指摘事項に関して指導を受けました。今回は特に危険な箇所は見受けられなかったとのことだったので、今後も継続し安全管理を徹底していきたいと思います。
最近は、本格的に夏の気温になってきており、30度近くある中での作業となるため、水分補給や熱中症対策を実施し、防止に努めてまいります。

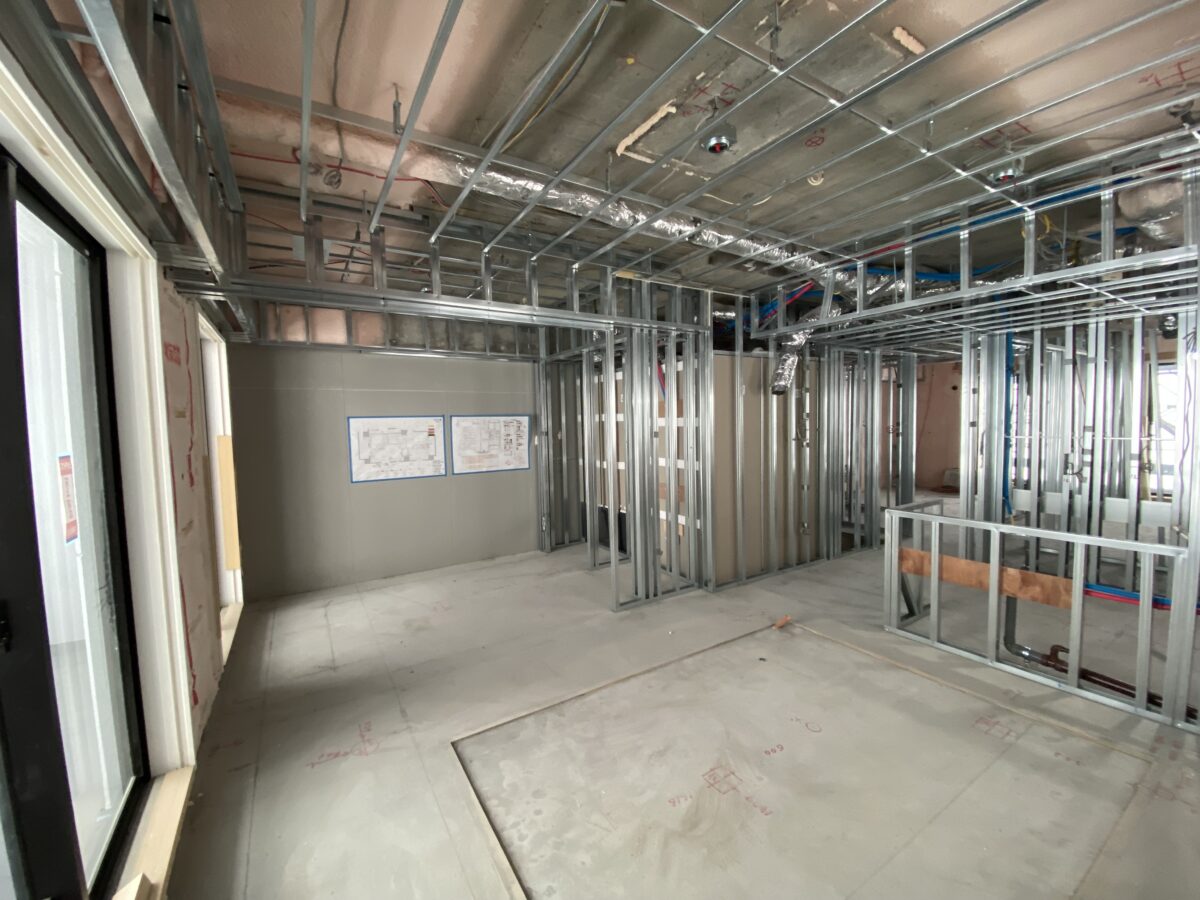

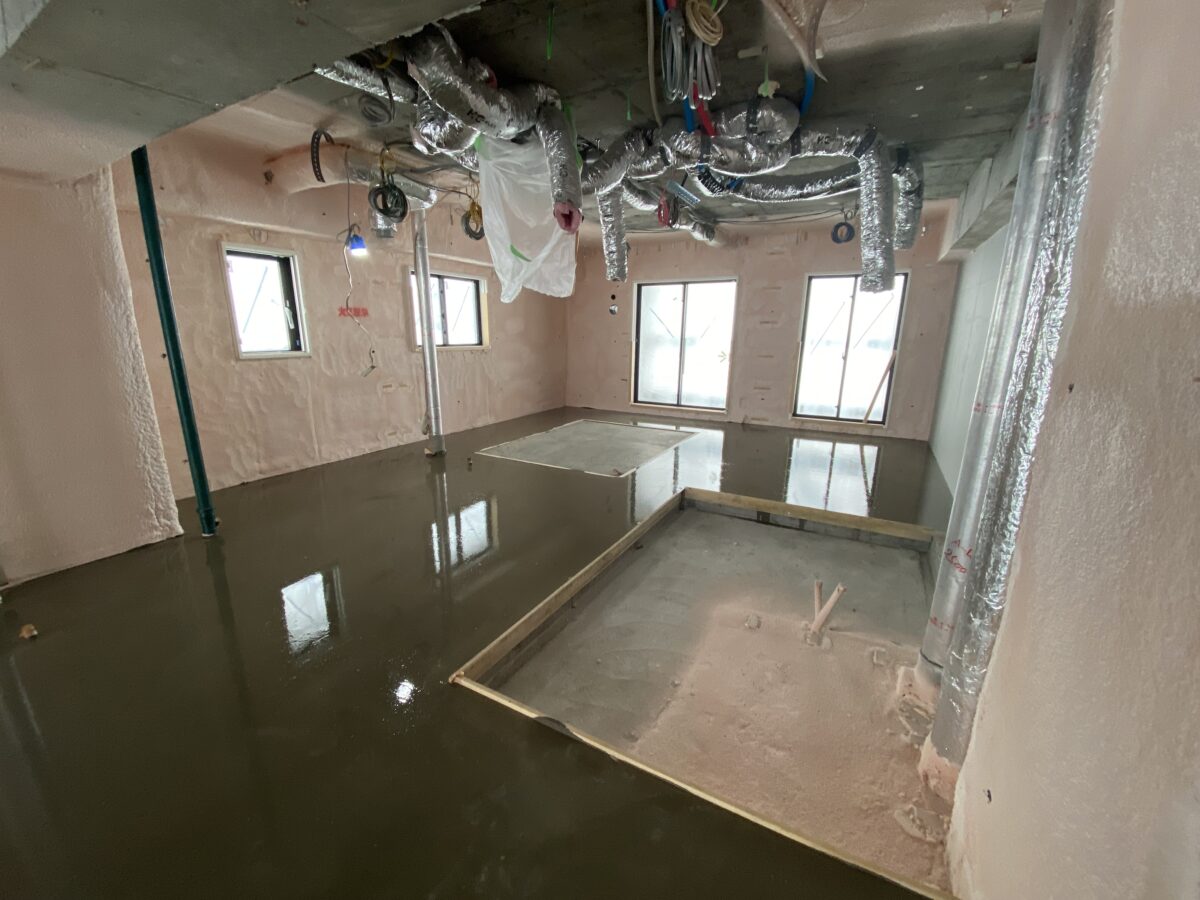

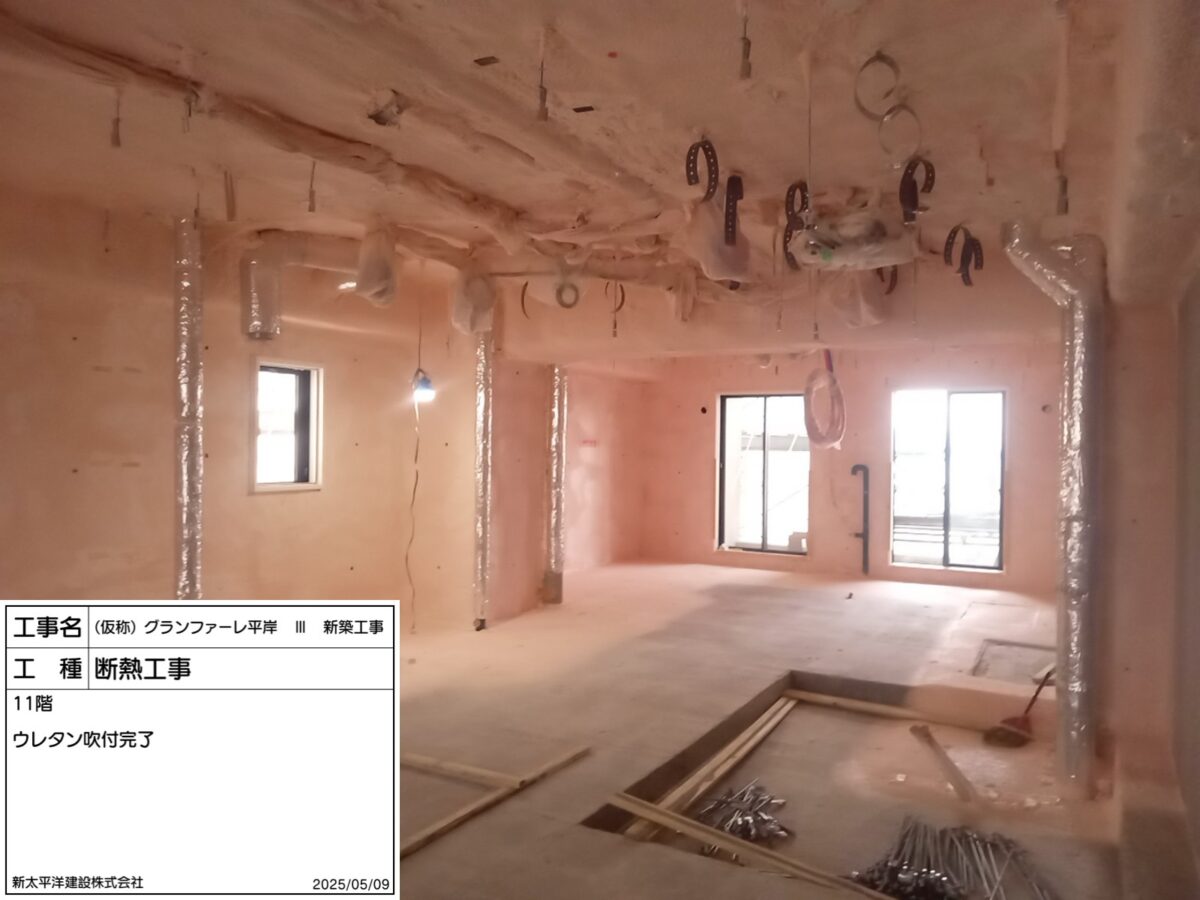

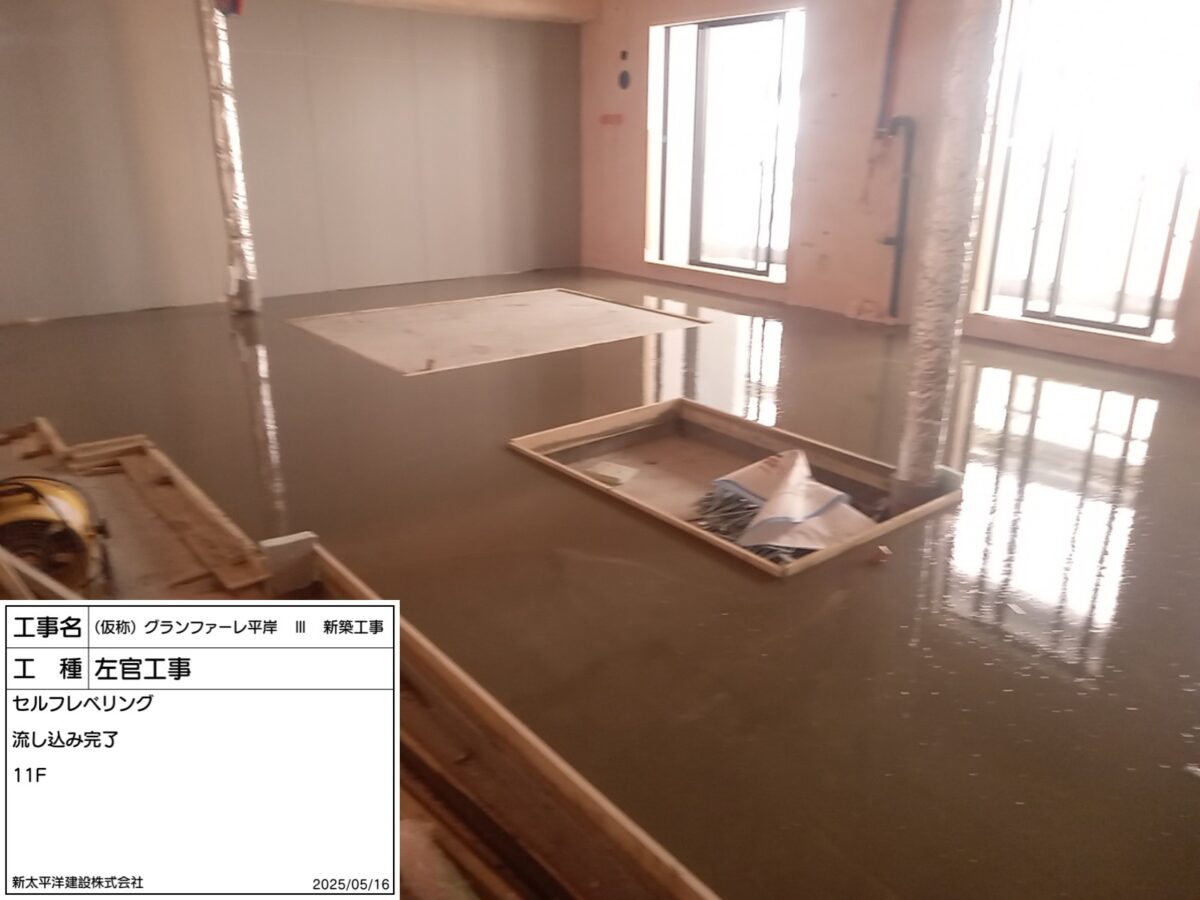

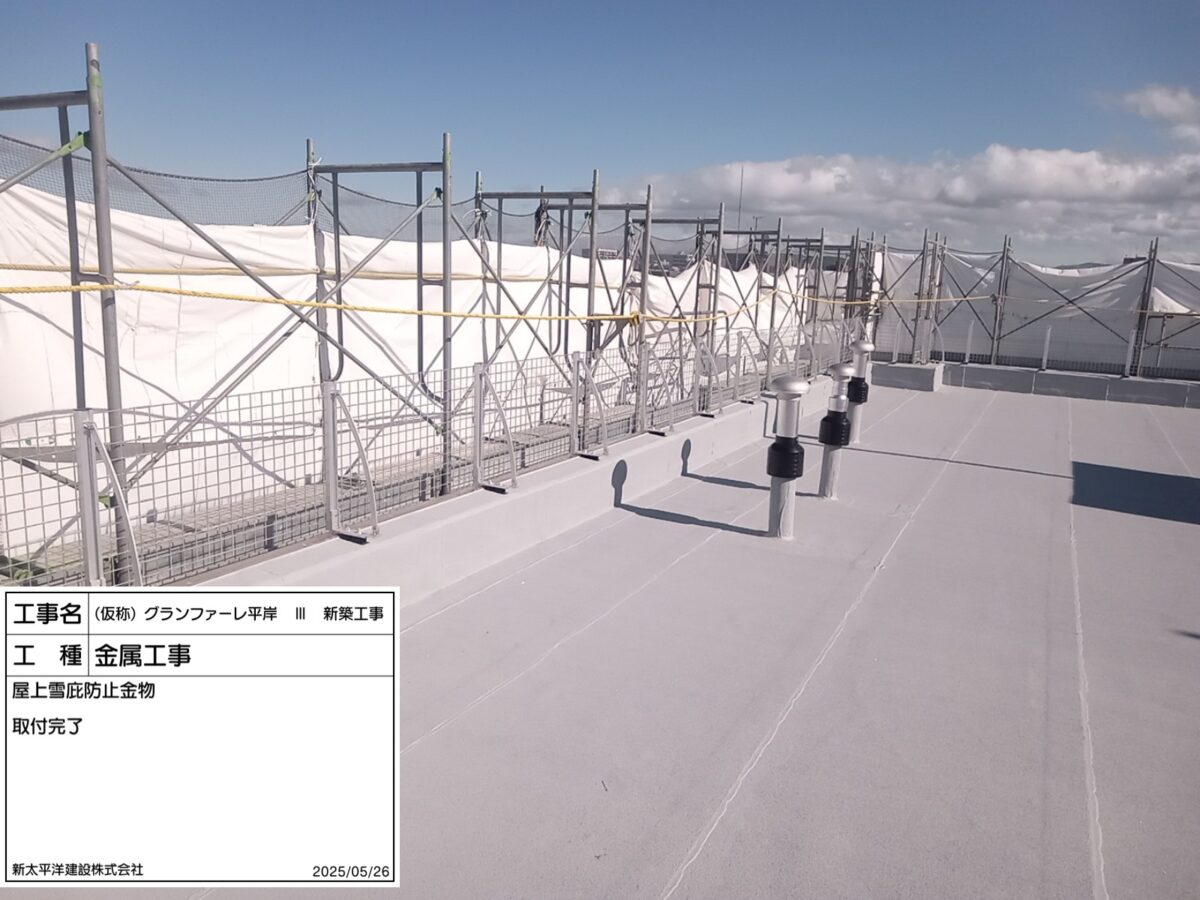

2~5階は仕上工事が完了し、各部屋の美装を行っております。6~11階は現在仕上工事を行っている最中です。最上階の11階はウレタン吹付・セルフレベリング打設が完了し、現在はLGSの組立作業を行っております。
来週には外部足場を解体し、来月中旬からは外構工事を行う予定です。
気温も高く熱中症の恐れもありますので、体調管理を徹底し、事故の無いよう安全第一で工事を進めて参ります。
3月末に上棟し、現在は内装工事を行っております。今月も引き続き仕上げユニットの取付やサッシ取付、ウレタン吹付など行う予定です。また、5月中旬には外部足場の解体も行います。
仕上工事に伴い資材の搬出入が多くなってきますので、引き続き安全第一で作業を行ってまいります。
現在2階のボード張り・クロス貼りを行っています。引き続き仕上工事を行っていく予定です。
また、躯体工事は9階立ち上がり壁型枠返しまで完了しています。
寒くなっていますので、体調管理に気をつけて安全に作業を行っていく所存です。
10月23日に2階モデルルームセルフレベリング流し込みが完了しました。引き続き仕上工事を行っていく予定です。
また、躯体工事は7階立上りスラブ型枠張付まで完了しています。
寒くなってきていますので体調管理に気をつけて、安全に作業を行っていく所存です。
7月下旬に2階立上りの打設が終了し、現在は3階の配筋、型枠建込をおこなっており、3階立上りのコンクリート打設はお盆休み明けを予定しております。
暑い日々続く中、近隣住民の方には作業音等でご迷惑をおかけしておりますが、引き続きご理解とご協力のほどよろしくお願いいたします。
7月1日から全国安全週間が始まり、特別パトロールを実施致しました。
安全に対する意識を高め、無事故無災害で工事を完了できる様、引き続き安全第一で工事を進めていきます。
1階床コンクリートの打設が完了し、現在は1階立上りの配筋組立を行っています。今週中には1階立上りの配筋が完了し、来週にはコンクリートを打設予定です。
これから気温が高くなる日が続きます。現場でも熱中症対策を行いながら作業を進めていきます。皆様も体調にはお気をつけください!
